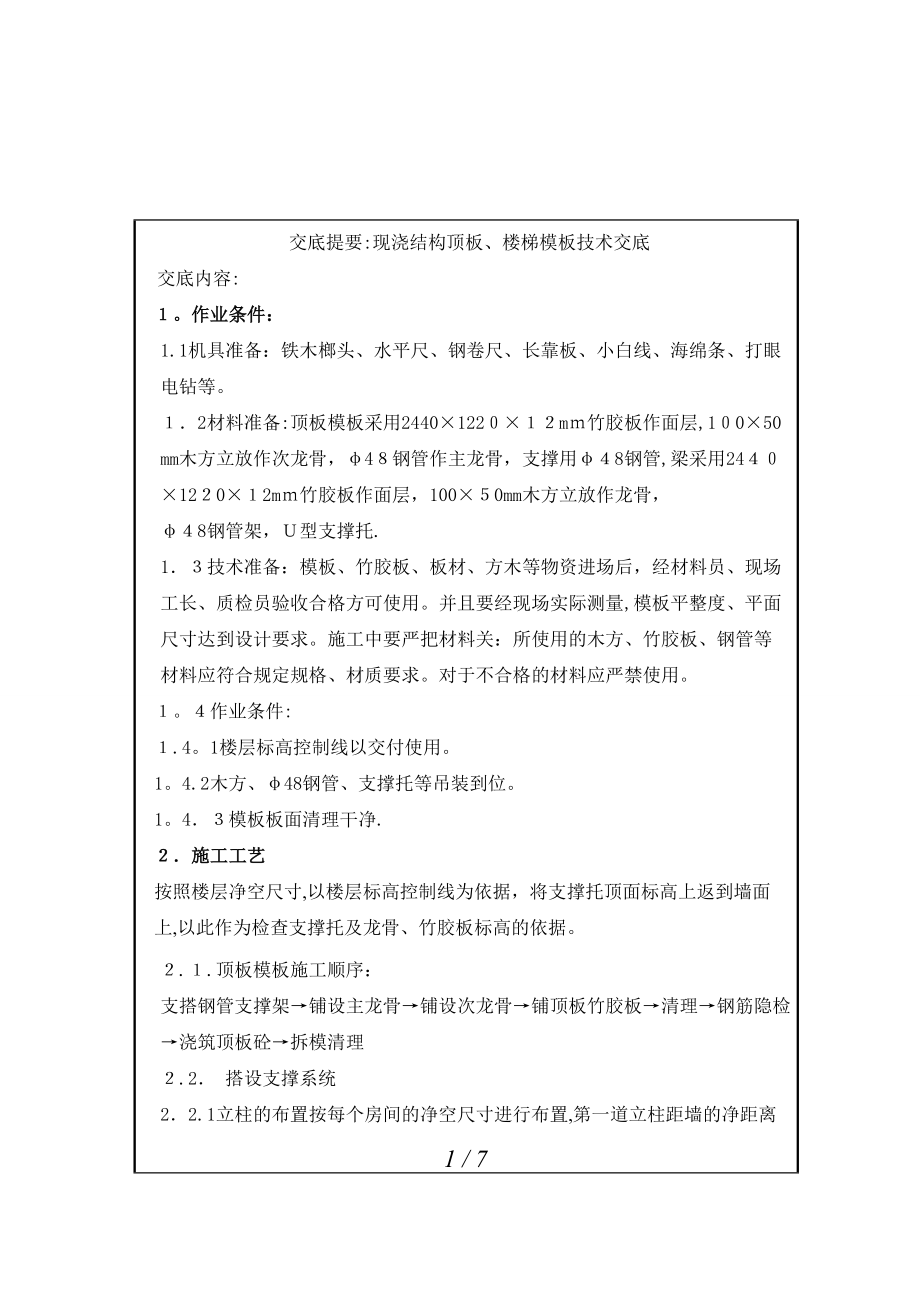

交底提要:现浇结构顶板、楼梯模板技术交底交底内容:1作业条件:1.1机具准备:铁木榔头、水平尺、钢卷尺、长靠板、小白线、海绵条、打眼电钻等1.2材料准备:顶板模板采用2440×1220×12mm竹胶板作面层,100×50mm木方立放作次龙骨,φ48钢管作主龙骨,支撑用φ48钢管,梁采用2440×1220×12mm竹胶板作面层,100×50mm木方立放作龙骨, φ48钢管架,U型支撑托.1.3技术准备:模板、竹胶板、板材、方木等物资进场后,经材料员、现场工长、质检员验收合格方可使用并且要经现场实际测量,模板平整度、平面尺寸达到设计要求施工中要严把材料关:所使用的木方、竹胶板、钢管等材料应符合规定规格、材质要求对于不合格的材料应严禁使用4作业条件:1.41楼层标高控制线以交付使用4.2木方、φ48钢管、支撑托等吊装到位4.3模板板面清理干净.2.施工工艺按照楼层净空尺寸,以楼层标高控制线为依据,将支撑托顶面标高上返到墙面上,以此作为检查支撑托及龙骨、竹胶板标高的依据2.1.顶板模板施工顺序:支搭钢管支撑架→铺设主龙骨→铺设次龙骨→铺顶板竹胶板→清理→钢筋隐检→浇筑顶板砼→拆模清理2.2. 搭设支撑系统2.2.1立柱的布置按每个房间的净空尺寸进行布置,第一道立柱距墙的净距离为250mm,其余间距按不大于1000mm平均布置,相同尺寸的房间每间立柱布置的形式必须相同,保证上下层支架钢管位置一致,立杆下垫脚手板。
沿竹模板长度和宽度方向,钢管支撑排列间距为1.0m装设水平连接钢管,两个方向均不少于三道;最下面一道钢管距楼地面200mm十字撑设在纵、横柱子轴线两侧的钢管架子上2.2支托主龙骨的水平钢管和竖向钢管交点处,必须采用双卡扣,防止水平钢管下滑3支撑架钢管下面应垫上5cm厚脚手板,长度大于300mm;24安装U型支撑托时,U型支撑托插在支撑架立管内,外露部分要小于60cm,要立正,不应倾斜.搭设完毕后,根据标定的支撑托标高线拉通线调节支柱高度.2.3.铺主龙骨木方:2.3.1主龙骨采用φ48钢管,间距控制在1.0m;2.3.2主龙骨木方应铺设在垂直于竹模板长度方向,固定在U型支撑托上.23.3主龙骨木方,在跨中起拱,起拱高度为结构跨度的2‰0,4.0m的房间起拱8mm;6.0m的房间起拱12mm;8.0m的房间起拱16mm2.4.铺次龙骨木方:21次龙骨木方:采用50×100mm木方沿房间四周铺设一根10x10方子,外贴海绵条,与主龙骨固定,然后铺设次龙骨2.4.2次龙骨木方沿着竹模板长度方向铺设,间距为250mm,将次龙骨固定在主龙骨上2.4.3次龙骨木方起拱高度同主龙骨木方.25铺设竹胶板2。
51竹胶板采用电钻打孔,铁钉固定电钻头使用Ф25~3mm,孔距板边15mm;每块板钻孔数,应根据实际需要确定,一般钉距为250—300mm,板宽度边钉孔为4—5个孔;长度边钉孔为8—9个孔;板中钉孔依实际确定铁钉采用Ф3.5,长度为40-50mm;将竹模板用铁钉钉在次龙骨上.不允许用钢钎凿钉孔2.5.2竹模板的板缝处理:竹胶板板边用压刨刨平,两块竹胶板采用硬拼缝如两板接缝不在同一个龙骨上时,必须再附一根龙骨,以免竹胶板刚度不够,造成砼下沉,影响砼的质量5.3竹模板的板面处理:竹模板拆除后,应及时将表面的灰浆清除,用拖布擦洗干净,将要开裂的板边刷上油漆,并码放整齐,在竹模板铺好后将板面涂刷脱模剂(水溶性)2.5.4铺完模板后,必须拉线检查,模板的起拱是否达到要求,板边和梁边是否平直,柱与顶板交接处是否方正,柱上口模板的截面尺寸是否符合设计要求和规范规定,板边和梁边是否平直,有无顶板模吃梁现象2.5.5竹胶板铺设完毕后,以上层钢筋柱上+50cm水平线为基准拉通线检查标高;用靠尺、塞尺、水准仪、拉线检查平整度、板面标高2.5.6模板铺设完毕,检查合格,清扫干净,涂刷隔离剂2.6施工缝的做法:顶板施工缝采用竹胶板和木模板在模板上按钢筋位置开槽,模板两侧钢筋上加马凳和一排垫块,用马凳控制两层钢筋网片间距,用垫块控制钢筋保护层。
2.7顶板预留洞口模板采用钢制模板,待顶板钢筋绑扎完毕后按照顶板留洞图放置,用木条与顶板钉牢8楼梯模板采用钢制定型模板,利用楼梯间两侧墙体大模板栓孔加木方子撑住,防止模板上翘底模采用竹胶板,模板下用钢管架上铺10x10木方子靠墙支撑,支撑四道,两端各一道中间两道,木方侧面贴海绵条.2.9阳台栏板模板采用钢制定型模板:先搭脚手架上铺脚手板,将模板安装到位,穿钩头螺栓.调整垂直度后用钢管锁紧,并与墙体固定.210模板的拆除:2.10.1顶板模板拆除时砼试块强度应达到100%(根据试验报告),且上部三层顶板砼已浇筑完,拆模前需填写拆模申请单,申请经技术负责人批准后,方可拆除2.102下调支柱,使主龙骨、次龙骨、竹胶板分离,依次拆除主、次龙骨、竹胶板2.11模板的清理:拆下的模板要及时清理掉砼等杂物,然后按场地分类码放,并涂刷脱模剂下次使用模板前,必须经相关工长验收后方可用于工程上3.质量要求3.1模板接茬不出现错台、漏浆,拼缝不变形2梁、顶板起拱高度准确、顺直,不出现弯折3模板要保证足够的强度、刚度,支撑体系牢固、可靠.34施工缝留置位置正确、封堵牢固4.注意事项4.1成品保护:拆除模板时,不得用大锤、撬棍硬砸猛撬以免砼外形和内部受伤.4.2施工过程中的安全要求4.2.1现场上下作业必须戴好安全帽.4。
2.2各种电动工具接线运行完好,且有专人负责及接线3上下作业攀登要有简易梯凳4 支模前应按工序进行检查,模板没有固定前不得进行下道工序4.3应注意的质量问题4.31板底不平:支撑架及主龙骨、次龙骨没有按照标高控制线拉通线找平4.3.2板底出现错台:相邻两块竹胶板板底次龙骨标高不一致4.3.3混凝土表面粘连:由于模板清理不好造成4顶板与墙体缝隙过大跑浆:模板拼装时缝隙过大,竹胶板与墙体拼装不严密,应加强检查,及时处理顶板施工缝留置图楼梯模板详图 顶板与外墙拼缝图文中如有不足,请您指教!7 / 7。
