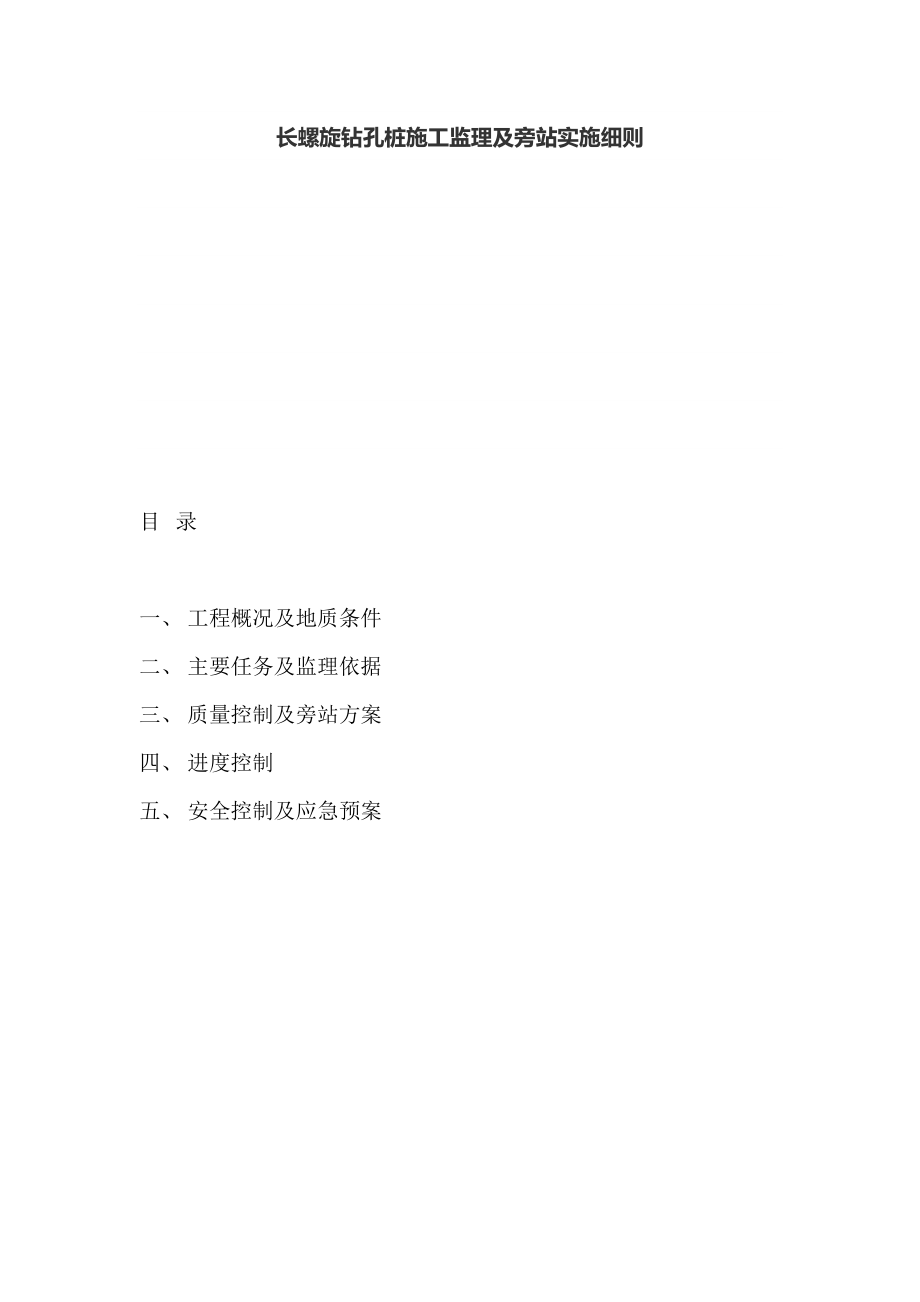

长螺旋钻孔桩施工监理及旁站实施细则目 录 一、 工程概况及地质条件 二、 主要任务及监理依据 三、 质量控制及旁站方案 四、 进度控制 五、 安全控制及应急预案 一、 工程概况及地质条件 本次拟建的本工程为金地武汉公司投资兴建的圣爱米伦商住小区,占地面积约330亩,总建筑面积约为197869.76平方米工程位于武汉市洪山区南湖片南二环以北,本项目由5栋31层结构高层,2栋25层,1栋23层,1栋9层,22栋6+1层组成基础形式为CFG桩及冲孔灌注桩 根据本工程特点和实际情况,在施工中,本监理处应督促承建商主要做好以下各项安全工作:建立安全文明管理机构,规章制度,安全生产目标计划,安全生产责任制,安全教育、安全用电、基坑围护,模板支撑;脚手架搭设,门架安装,机具安装使用,以及各种安全防护措施 二、 主要任务及监理依据 按照《监理规划》的要求,在总监授权范围内对冲长螺旋钻孔桩施工施工的质量、进度、投资、安全进行控制,对整个实施过程实行旁站监理,管理相关合同,收集整理本阶段有关的资料,参与子分部验收工作,力争达到本阶段的控制符合项目总目标的控制要求 监理依据: 1、 监理规范GB50319-2000 2、 本工程设计图纸 3、 本工程地质勘察报告4、 建筑桩基技术规范JGJ94-94 5、 钢筋焊接及验收规范JGJ18-96 6、 建筑地基基础工程施工质量验收规范GB50202-2002 7、 建筑地基基础设计规范GB50007-2002 8、 建筑变形观测规程JGJ8-2007 9、 房屋建筑工程施工旁站监理管理办法-2002 三、 质量控制及旁站方案 1、 钻孔桩施工单位的资质审查 ① 施工单位须具备基础工程施工资质,其资质与能力应与本工程规模和技术要求相适应,即基础工程施工二级资质以上。
② 工程技术负责人应具有工程师以上技术职称,特种作业人员如电焊工、起重工、桩机工、电工等均应持证上岗 2、 设计文件、会审、变更 ① 施工图纸设计交底和会审应有文字记录,交底后由施工单位填写“图纸会审纪要”,经设计、施工、监理、建设单位会审盖章后作为施工的依据 ② 设计单位下发的“设计变更”应按业主下发的变更程序文件执行,并附有总监签发的工程变更令 3、 钻孔桩方案审批 在项目总监组织下,从本专业角度对施工单位提交的施工组织设计及施工方案进行审查,提出审查意见,施工单位做出必要的调整、修改和补充,经确认后实施 4、 所需材料与设备的认定 施工所用的钻孔机械和注浆设备须满足本工程的工艺要求,并同时提供合格的设备年检记录,所用材料钢筋、水泥、砂、石料、砼等应有送检合格资料且符合设计文件要求,对不符合质量要求的施工材料现场监理将要求施工单位清理出现场不准使用 5、 测量旁站复核 首先熟悉理解图纸,确认平面控制基准点和高程控制基准点并加以保护,审核施工单位测量方案,按设计图纸中给定的坐标点进行整体控制网点,监督施工单位建立方格网过程中点位布置应考虑便于方格网测量和施工定线要求,布设在建筑物周围,配合施工单位进行复线工作,根据设计院提供坐标计算出各单位角点坐标无误后采用测距仪设各角点,再以各角点设站,根据桩位布置图施测各轴线并将轴线引测到四周,根据轴线采用钢尺复测各承台桩位,复测合格后签署相关验收文件。
6、 桩机就位旁站检查 钻孔桩护筒安装完毕后,桩机就位,现场监理检查底座是否平稳、牢固,工作中不得产生位移或沉陷,钻孔机顶部的起吊天轮中心、转盘中心、桩机中心应在同一铅垂线上,监理现场检查时控制偏差不允许大于2cm 7、 钻孔质量控制 按图纸设计要求,钻孔桩入灰岩 0.5m控制,现场监理须要求施工单位质检人员在见岩取样并核对地质报告后会同勘察单位代表和现场甲方工程师确认见岩深度并作好原始签认记录,量测出实际孔深,督促施工单位制作钢筋笼,确定按设计要求的实际入岩深度,在终孔时利用测绳量测入岩深度,满足设计要求时方可同意下一步工序施工 8、 钻孔桩清孔 钻孔桩第一次清孔将钻头提离孔底50cm换浆清孔,回浆比重控制在1.20~1.30,沉渣厚度控制在5cm 9、 钢筋笼制作及吊放 钢筋笼制作完成后,后压管需按设计要求制作并绑扎或焊接在笼里侧,由现场质检人员检查合格后报监理复验,在满足设计要求和验收规范的同时,复算锚入承台或筏板深度须符合要求,吊装笼体监理监督起重工人须两点起吊,吊离地面5m后方可一边缓放副吊钩丝绳,一边提升主钩丝绳,垂直后对准桩孔中心扶正后缓慢准确放入孔内,监督下放过程是否顺利,如遇阻则应查明原因严禁猛起猛落或强行下笼。
现场监理控制笼体吊装过程时要求起重工人持证上岗,起吊范围内无闲杂人员出入,起重机具检查合格,吊绳无损伤 10、 钻孔桩二次清孔 钻孔桩在下定钢筋笼和灌注导管后进行二次清孔,监理验收时控制沉渣厚度满足设计要求 11、 水下砼灌注注浆现场监理全程旁站监理水下砼灌注过程在砼标号、坍落度指标满足设计要求下开始浇筑,监控初灌量使导管埋入砼中0.8m,正常灌注过程中保持埋管2~6m,桩顶砼超灌不少于800mm,灌注过程连续,现场制作试块并按要求进行养护,龄期满后送检测中心进行强度试验锚索注浆现场配制水灰比为0.5,水泥Po42.5,监理监控操作人员注浆前须清水清孔疏通管路,采用水下砼灌注法首次注浆量以注满孔为准,充盈系数控制为1.2以上见证试块制作过程,规格为70.7×70.7×70.7mm,28天龄期标准养护,基本试验取同条件养护 钻孔桩的检测 工程监理12、 现场监理人员对灌注桩后压浆施工进行全程旁站,主要控制要点: 1) 压浆喷竖管应丝扣连接并缠紧胶带,不宜采用焊接安装压浆管时,必须对每节压浆管进行注水检验;如果管内水面下降,则应对已安装的压浆管重新更换,整个安装过程严禁碰撞,挤压压浆管,并由专人同步填写注水检查记录。
2) 桩端后压浆喷口应设置在压浆管底部500mm范围内,并应采用具有单向阀功能的喷口保护装置 3) 每根桩浇注完混凝土后,在12-24小时内必须用清水将喷头冲开如果发现桩端成孔存在塌孔的情况,应提前压清水同一承台下的最后一根桩浇注完混凝土后的第5天开始进行压浆,压浆应以同一承台下的桩为一组 4) 露出桩顶的压浆管口应用堵头封堵,并涂上红油漆,不得碰撞 5) 后注浆施工完成后应提供水泥材质检验报告,压力表检定证书,试注浆记录,设计工艺参数,后注浆作业记录,特殊情况处理记录等资料 6) 在桩身混凝土强度达到设计要求的条件下,承载力检验应在注浆完成20天后进行 监理工程师论坛钻孔桩施工完成到龄期后,由市检测中心负责检测,钻孔桩按20%做小应变检测,钻孔桩95%达到二类桩以上时方认可合格,不合格部分须报设计院重新补测根数并补桩处理 四、 进度控制 由于钻孔桩施工是本工程的关键工序,控制其施工进度方可保证总体进度目标的实现,现场监理主要控制以下几方面确保工程的完成: ① 首先审查施工单位的钻孔桩施工进度计划,结合总体进度计划,做好动态平衡,协调各方关系,努力完成计划工期 ② 按照项目计划要求,对设备、材料进场时间提出合理要求,对使用的钢材、商品砼等材料做到提前送检、试配,确保工程的顺利开展。
③ 当发现实际进度滞后于计划进度时,应签发监理工程师通知指令施工单位采取相应赶工措施,如增加设备台数、增加作业时间、改进施工流程、合理利用现有资源等 五、 安全控制及应急预案 本着贯彻落实“安全第一、预防为主”的方针,监理组针对钻孔桩施工特点特制定如下安全控制措施: ① 监督项目部对新进场参与施工的工人进行三级安全教育,建立健全安全保证体系,落实安全生产责任制,安全培训资料下发到个人,教育卡须本人签字 ② 监督检查进场设备的安全性能,查阅有关年检合格文件,操作岗位人员资质证书及年检情况,对不符合要求的人员坚决不允许进行现场施工操作 ③ 监督操作人员严格执行安全操作规程,要求做到定人、定机、定岗位安全操作 ④ 遇恶劣天气如雷雨大风天气应暂停施工,并要求施工单位采取有效措施加强桩机的抗风能力和配备安全可靠的避雷装置。
