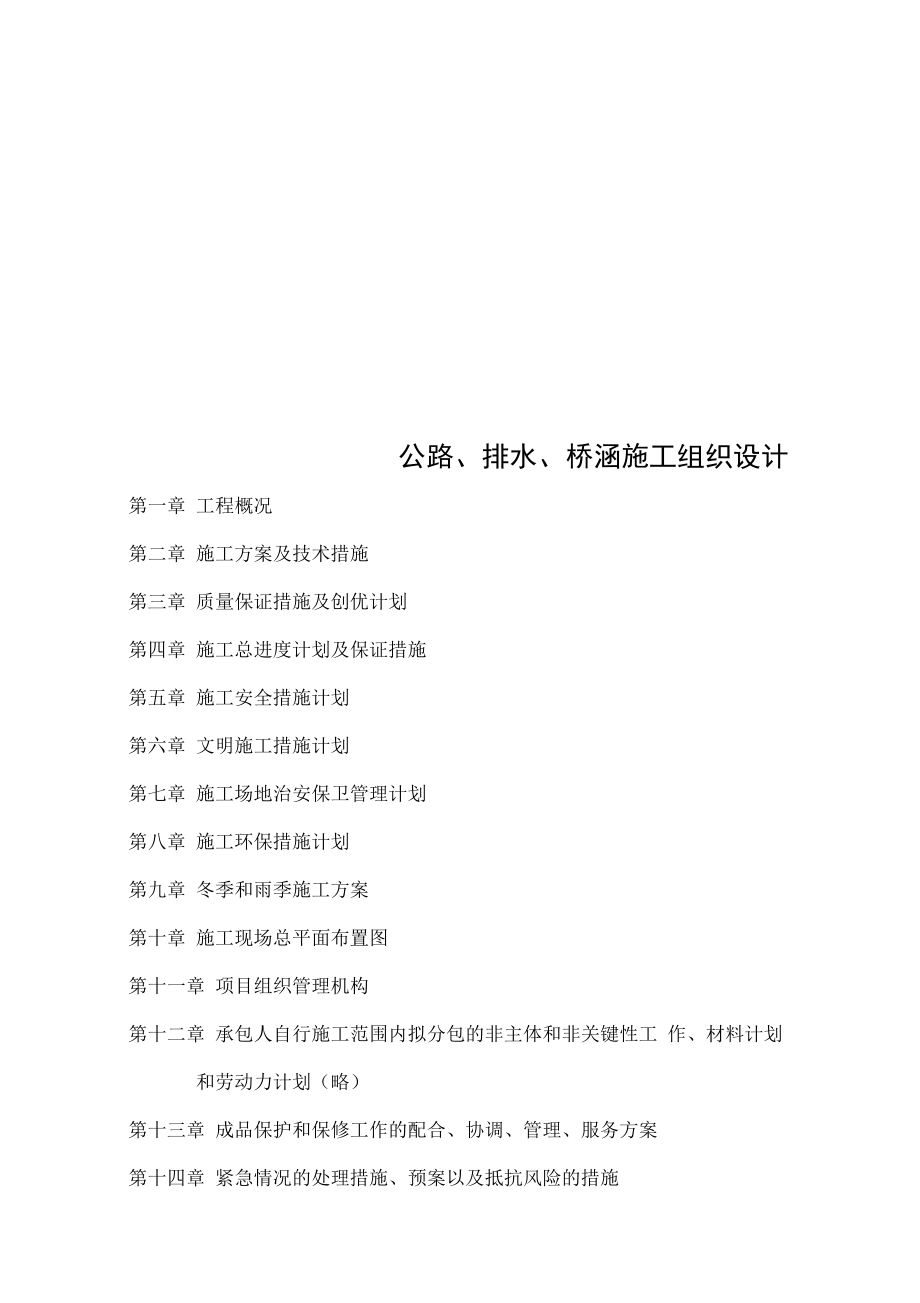

公路、排水、桥涵施工组织设计第一章 工程概况第二章 施工方案及技术措施第三章 质量保证措施及创优计划第四章 施工总进度计划及保证措施第五章 施工安全措施计划第六章 文明施工措施计划第七章 施工场地治安保卫管理计划第八章 施工环保措施计划第九章 冬季和雨季施工方案第十章 施工现场总平面布置图第十一章 项目组织管理机构第十二章 承包人自行施工范围内拟分包的非主体和非关键性工 作、材料计划和劳动力计划(略)第十三章 成品保护和保修工作的配合、协调、管理、服务方案第十四章 紧急情况的处理措施、预案以及抵抗风险的措施第十五章 与发包人、监理及设计单位的配合第十六章 招标文件规定的其它内容1、新技术、新材料、新工艺的应用2、技术难点及相应解决方案第一章 工程概况第二章 施工方案及技术措施1、本工程道路、排水、路灯工程的施工程序如下:施工准备——测量放线——排水沟施工路基土方工程——排水管道施工——电缆套管敷设——道路基层施工——路面工程施工——路灯工程施工2、桥涵工程的施工程序如下:桩基施工——墩身施工——盖梁、桥台施工——空心板预制—— 空心板安装——桥面系施工各分项工程的施工方案及技术措施如下:一、施工准备(一)施工图纸会审(二)编制施工组织设计与施工方案(三)规范、标准、图集等收集(四)设备及器具(五)测量基准交底、复测及验收(六)现场准备1、临时供水供电2、临时设施3、各种资源准备(1)劳动力准备( 2) 工程材料准备( 3) 施工机械准备二、 施工测量为保证工程各结构物平面位置的放样及高程准确, 根据工程特点, 拟采取如下测量方案:1、 测量设备设置: 设置测量组一组, 配备水准仪 2 台,经纬仪一 台,红外线全站仪一台。
2、 设置坐标控制网及水准点,为保证施工测量的连续性和一致 性,在施工现场设置足够数量的互相通视的坐标控制点及高 程水准点 根据设计图坐标控制点, 用全站仪敷设三级坐标 控制点并与交底坐标控制点联网做闭合测量, 闭合角度差在 允许范围内平差分配得各控制坐标点 这些桩点设置在施工 现场内浇灌砼保护,用钢筋桩面刻十字丝保存每 60—— 100 米设一水准点并作闭合导线没量,闭合差在允许范围内 平差分配得各水准点高程设置的坐标控制网及三、 道路工程(一) 施工要求 应严格按有关施工规范及验收规范要求施工,严格按图施工, 发现问题及时与设计院联系水泥稳定砂砾层应按《道路基层施工规范》要求施工,并要求 采用机械集中拌和,不能人工拌和沥青砼路面面层应按 《道路沥青路面施工技术规范》 要求施工施工方法1、 路基土方工程( 1) 施工准备A、 对设计资料和招标文件的内容进行全面的现场核对和施工调 查根据总施工部署编制路基施工方案, 施工网络计划等并 报批B、 开工前认真进行施工测量, 包括导线点、 界桩、水准点复测和 补点,横断面检查与补测C、 对路堤填料进行复查和取样试验, 没定其最大干密度, 最佳含 水量、液限、塑性指数或颗粒分析、填料强度等,试验按 JTJ051—93 规程办理。
D、 场地清理包括路基用地范围内地上建筑、 设施、文物的清理(保 护),地表植被清理,好土的集中堆放,以及填方段填土前 地表面的整平压实E、 做好施工临时排水设施, 如路堑开挖前在上方做截水沟, 路堤 填方前原地面排水,要结合永久性排水设施进行 2) 土方路堑开挖A、 本标段因开挖面不宽,宜采用分层纵挖法施工B、 具体的施工方法是: 采用挖掘机进行开挖, 自卸汽车和推土机 配合作业C、 修筑路拱、刷刮边坡、整平路基面时, 宜采用挖掘机、 推土机、 平地机配合作业, 遇地下水时应及时挖沟排除, 若路床以下 位于含水量较多土层时, 应换填透水性良好的材料, 边坡开 挖后,应立即刷坡并砌筑相应的防护工程以防雨水冲刷D、 根据土壤试验,对开挖出的适用材料, 应分类堆放, 不应混杂 先挖出的适用土方, 应储存于指定地点, 待后填路堤时使用E、 路基土方工程施工安全执行 JTJ076— 95.4.2 规程 3) 填方路基施工A、 检测标准通过压实试验路段得到的各种土样作业方法、 施工机械、 每 层松土松铺厚度, 压实遍数等试验数据, 用以指导大规模填 方路基施工 施工时掌据好每种土的含水量非常重要, 要采 取均匀加水或摊开晾干等方法, 使其在最佳含水量± 2%以内 压实,并满足压实次数,才能保证压实质量。
B、 填方施工土层摊铺采用自卸汽车定点卸土, 推土机初平, 平地机复平 (上层精平)边角、障碍点人工配合(控制边线标高)的 方式,按照试验所给松铺厚度进行摊铺 应自中向两边设置 3%横坡,每层碾压前应检查松铺厚度、平整度、含水量、边 线、中线、合格方可碾压碾压采用 15T 振动压路机进行 第一遍静压,然后先慢后快,由弱到强应由边部到中央, 由低处到高处纵向进退式进行 横向重叠 0.4 米,相邻区段 纵向重叠 1.2 米,应达到无漏压、无死角,确保碾压均匀C、 检验压实度每一压实层均应按检验标准栓测压实度, 合格后方可填筑其 上一层否则应采取措施进行补压,到合格时为准D、 零断面施工零断面是路基的一个薄弱环节, 施工时首先检查该处土质情 况,发现不良地基时报请设计单位、监理单位共同解决当 地基土质良好时,则把原地面挖成内倾 2—— 4%,宽不小于1.0m、高0.5m的台阶进行填筑,填至距路面结构底面30cm然后把表面翻松与填土一起压实当土质不能满足要求时, 则按设计宽度、 厚度换填合格石渣, 并碾压成型达到设计要 求2、 水泥稳定砂砾基层(天然级配砂砾层)A、 混合为在试验段开工前, 按照设计给定的结合料剂量和选择的集料,进行组成设计与实验, 求得最大干容重和最佳含水量, 提出混合料的施工配合比, 并将实验数据资料报给工程师审 批。
B、 水泥稳定粒料厂拌 采用集中厂拌法拌制,拌合时混合料的含水量宜高于最佳含 水量 1%——2%,以补偿后续工序的水份损失水泥剂量不得 少于设计要求,拌和好的混合料要非常均匀,色泽一致,没 有灰条,拌和机仙死角中得不到充分拌和的料渣要及时清除C、 试验路段水泥稳定砂砾掺碎石路面基层开工前,选择 1000m2 左右路段 做试验段,试验要在监理工程师监督下进行,通过试验路段确定混合料的稳定性、松铺系数、施工工艺和一次铺筑的合适长度、厚度以及相匹配的施工机械,并将其结果报给工程 师审批D、 准备下承层把填好的路床上所有浮土、杂物全部清除,并将路床上的车辙、松软部分和压实不足的地方,以及任何不符合要求的部 位都应翻挖、填筑新料,重新整型E、 陪肩与切槽( a) 陪土路肩陪肩前挂出路肩外侧边缘线和内侧过缘线 人工消坡和利用借方土进行均匀铺筑 铺筑厚度为底基 层厚度18cm^ 土方松方系数外边缘和内边缘顺直且相互平行 表面平整、顺适,纵向不能有起伏凹凸处 厚度满足要求,一般应高出挂线 1——2cm(b) 切槽切槽前由 75马力履带式推土机结合 1.5T 振动式压路机 初步压实二遍,切不能漏压切槽前要精确放样标出底基层外边缘线。
用人工切槽,要求切槽顺直,不许存在缺肉或掉齿现象, 切槽土要清理干净,并用手推车运出作业段施工放样:在下承层顶面上恢复中线, 直线段每 15—— 20 米设一桩, 平 曲线段每 10——15 米设一桩,并在两侧路肩边缘外设置指示 桩,然后进行水准仪测量,结合松铺系数,确定水泥稳定砂 砾掺碎石的摊铺厚度G、 混合料的运输: 运输混合料的车辆应装载均匀以防离析,及时将混合料运至 现场尽快进行摊铺H、 混合料摊铺: 摊铺时混合料的含水量应高于最佳含水量 1%—— 2%,以补偿 摊铺机及碾压过程中的水分损失水泥稳定砂砾掺碎石基层 采用摊铺机进行摊铺摊铺机的选择应与拌和机的拦和能力 相匹配,应尽时量减少摊铺机停机待料的情况在摊牌铺机 后面应设专人清除粗细集料的离析现象,特别是局部粗集料 窝应该铲除,并用新拌和料填补,摊铺机摊铺混合料时,中 间不宜中断, 如因矿中断时间超过 2 小时,应设置横向接缝, 摊铺机应驶离混合料末端人工将末端混合料处理整齐,紧 靠混合料放两根方木,方木的高度应与混合料的压实厚度相 同,整平靠近方木的混合料,方木的另一侧用砂砾回填约 3 米长,其高度应高出方木几公分,将混合料碾压密实。
在重 新开始摊铺混合料之前,将砂砾和方木除去,并将下承层顶 面清理干净,摊铺机返回到己压实的末端,重新开始摊铺混 合料水泥稳定砂砾下基层压实度为 30c m时,分两层摊铺, 每层压实厚度15cm在监理工程师验收合格后,将先摊铺的 一层表面拉毛后再继续摊铺上层I 、 混合料碾压 摊铺机整形后,如果混合料的含水量等于或略大于最佳含水 量,应立即用 12T 以上的振动压路机、重型三轮轮胎压路机 或轮胎压路机进行碾压,直线段由路肩向路中心碾压,平曲 线段由内侧路肩向外侧路肩碾压,碾压时应重叠 1/2 轮宽, 后轮必须超过两段接缝处,在规定时间内碾压到要求的密实 度,同时没有明显的轮迹一般需 6——8 遍,压路机碾压头 两遍速度采用 1.5 — 1 .7km/h ,以后用 2—2.5km/h 的速度碾 压严禁压路机在己完成的或正在碾压的路段“调头和急刹 车”,应保证水泥稳定砂砾表面不受破坏 碾压过程中水泥稳 定砂砾庆始终保持潮湿,如表层水分蒸发快,庆及时补洒少 量的水,光轮压路机碾压终了时,再用胶轮压路机碾压 2——3 遍,以消除光轮压路机碾压可能产生的网状裂纹碾压 过程中如有弹较、松散、起皮现象,庆及时翻开加水泥重新 拌和使用使其达到质量要求。
底基层压实度达到 97%,基层压实度达到 98%J、 养生 碾压成型后及时进行覆盖草袋或采用塑料布保湿养生,养生 时间不少于 7 天,洒水车洒水时, 要将车速限制在 15km/h 以 下,除洒水车外禁止一切车辆通行,设置明显的禁行标志, 并设专人看护3、 喷洒透油层 沥青底面层摊铺前在压实成活后的水泥稳定砂砾层表面喷洒一 层乳化沥青透油层,其喷洒用量为 0.7_1.5kg/m 2,喷洒要均匀, 喷洒完后在其表面撒一层粒径小于 5mm勺石屑,石屑用量为2— —3M/100M2,上轻型碾碾压1——2遍4、 沥青混凝土面层A、 沥青砼料勺运输B、 沥青砼料勺摊铺( 1 ) 在摊铺沥青砼料之前, 必须对下层进行检查, 特别应注意下层 勺污染情况, 不符合要求勺要进行处理, 否则不准铺筑沥青 砼2) 为消除纵缝, 采用一台摊铺机半幅摊铺, 以保证摊铺勺纵向搭接处于行车道线的位置上相邻两幅的摊铺应有5— 10cm左 右宽度勺摊铺重叠3)正常施工,摊铺温度不低于 130— 140C,不超过165C在 10C气温时施工不低于140C,不超过175C摊铺前要对 每车的沥青混合料进行检验,发现超温料、花白料、不合格 材料要拒绝摊铺,退回废弃。
4) 摊铺机一定要保持摊铺的连续性, 有专人指挥, 一车卸完下一车要立退职跟上, 应以均匀的速度行驶, 以保证混合料均匀, 不间断地摊铺, 摊铺机要经常保持 3 辆车以上, 摊铺过程中 不得随意变换速度,避免中途停顿,影响施工质量摊铺机 内料要饱料,送料应均匀 5) 摊铺机的操作应不使混休整 料沿着受料斗的两侧堆积,任何 原因使冷却到规定温度以下的混合料应予除去6) 对处形不规则路面、 厚度不同、 空间受到限制等摊铺机无法工 作的地方,经工程师批准可以采用人工铺筑混合料7)在雨天或表面存有积水、施工气温低于 10C时,都不得摊铺混料混合料遇到水,一定不能使用必须报废,所以雨季施 工时千万注意 底面层摊铺要在左右侧各设一条基准线, 控 制高程,基准线设置一定要满足要求,支座要牢固,测量要 准确(应两台水准仪同时观测) C、 沥青砼的压实( 1 ) 在沥青砼完成摊铺和刮平之后, 应立即对路面进行检查, 对不 规则之处及时用人工进行调整,随后进行均匀地压实 2) 压实工作应按试验路确定的压实设备的组合及程序进行, 并应 备有经工程师认可的小型振动压路机或手扶振动夯具, 以用 于在窄狭地点及停机造成的接缝横向压实或修补工程。
3) 压实分初压、复压和终压三个阶段 压路机应以均匀速度行驶, 压路机速度应符合下表的规定压路机碾压速度初压复压终压钢筒式 压路机1.5 — 2.03.03.0三轮压路机4.0振动压路机不振1.5—2.0振动4—5不振2.03.0初压:摊铺之后立即进行(高温碾压),用静态二轮压路机完(两遍),初压温度控制在130— 140C初压应采用轻型钢筒式压路 机或关闭振动的振动压路机碾压,碾压时应将驱动轮面向摊铺机碾压路向及碾压方向不应突然改变而导致混合料产生推移 初压后检查平整度和路拱,必要时应予以修整复压:复压紧接在初压后进行,复压用振动压路机和三轮压路机完成,一般是先用振动压路机碾压 3—4遍,再用三轮压路机 碾压4—6遍,使其达到压实度终压:终压紧接在复压后进行,终压庆采用双轮钢筒式压路机或关闭振动的振动压咱机碾压,消除轮迹(终了温度大于 80C)( 4) 初压和振动碾压要低速进行,以免对热料产生推移、发裂碾压应尽量在摊铺后较高温度下进行,一般初压不得低于130C,温度越高越容易提高路面的平整度 要改变以前等到混合料温度降 到110C才开始碾压的习惯 5) 碾压工作应按试验路确定的试验结果进行( 6) 在碾压期间,压路机不得中途停留、转向或制动。
7) 压路机不得停留在温度高于70 C的己经压过的混合料上,同时,应采取有效措施,防止油料、润 滑脂、汽油或其它有机杂质在压路机操作或停放期洒落在路面上 8) 在压实时,如接缝处(包括纵缝、横缝或因其他原因而形成的施工缝)的混合料温度己不能满足压实温度要求,应采用加热器提高混合料的温度达到要求的压实 温度,再压实到无缝迹为止 9) 摊铺和碾压过程中,要组织专人进行质量检测控制和陷修复压灾度检查要及时进行,发现不够时在规暄的温度内及时补压, 在压路机压不到的地方,庆采用手夯或机夯把混合料充分压实 己经完成碾压的路面, 不得修 补表皮施工压灾度检测可采用灌砂法或 核子密度仪法D 、接缝的处理(1)铺筑工作的安排应使纵横向两种接缝都保持在最小数 量接缝隙的方法及设备, 应取得工程师批准, 在接 缝处的密度和表面修饰与其它部分相同 2) 在纵缝上的混合料, 应在摊铺机的后面立即有一台静 力钢轮压路机以静力进行碾压碾压工作应连续进 行,直至接缝平顺而密实 3) 纵向接缝上下层间的错位至少应有 15cm 4) 由于工作中断, 摊铺材料的末端己经冷却, 或者在第 二天恢复工作时, 应应做成一道横缝 横缝应与铺筑 方向大致成直角。
严禁使用斜接缝 横缝在相邻的层 次和相邻的行程间均应至少错开 1 米横缝应有一条 垂直经碾压成良好的边缘 在下次行程摊铺前, 应在 上次行程的末端涂刷适量粘层沥青, 并注意设置整平 板的高度,为碾压留出适当预留量E 、质量要求 (1)沥青面层施工过程中工程质量检查的内容和要求见下表:沥青面层施工过程中工程质量检查的内容和要求序号检查项目检查频率试验方法1外观随时目测2接缝随时目测、用3米直尺测量3施工温度出场 温度1次/车温度计测量摊铺温度1次/车碾压 温度随时4石料级配: 与生产设 计标准级 配的差>4.75mmV2.36mmV0.075mm每台拌和机2次/日(上下午 各一次)拌和厂取样, 用抽取后的 矿料筛分,应 至少检查0.075mm、2.36mm 、4.75mm最大 集料粒径及 中间粒径5 个筛孔,中间 粒径宜为:中粒式 9.5mm;粗粒式为13.2mm5沥青用量每台拌 和机2次 /日(上 下午各 一次)拌和厂取样, 离心法抽取(用射线法 沥青含量测 定仪随时检 查)6马歇乐试 验稳定度、 流值密度、 空隙率每台拌 和机1次 /日,每 次6个试 件拌和厂取样 成型试验7浸水马歇 乐试验必要时拌和厂取样 成型试验(2)施工过程中材料质量检查的内容与频率应符合下表规定。
3)所有取样和检验均应按照工程师的要求办理承包人在 取样后3天内将试验结果提交给工程师检查当试验结 果表明需要做任何调整时,应在工程师的同意下进行沥青混凝土面层的压实度应以马歇尔稳定度击实成型 标准为准4)质量标准① 、实测项目:沥青混凝土面层的允许偏差及检查方法见验评标准② 、外观鉴定:a 、表面平整密实,不应有泛油、松散、裂缝、粗细集料集施工过程中材料质量检查的内容与频率:材料检查项目检查频 率1粗集料夕 颗、观(石料品种、平细长 瓦粒、含泥量等)随时颗粒组成、压碎值、磨光 值、洛杉机磨耗损失必要时含水量、松方单位重施工必 要时2细集料颗粒组成必要时含水量、松方单位施工必 要时3矿粉夕卜观随时含水量v 0.075mm含量必要时4石油 沥青针入度、软化点、延度每 100T一次含蜡量必要时中等现象存在缺陷的面积不得超过受检面积的 0.03%b、接茬应紧密平顺,烫缝不得枯焦c 、面层与路缘石及其它构筑物应顺接,不得有积水现象d 、表面列明显碾压轮迹F 、施工过程中的注意事项(1) 随时检测标高(2) 对局部出现的离析要人工筛料弥补(3) 对碾压产生的推拥现象,人工用夯夯除(4) 用三米直尺逐段丈量平整度,尤其是接头,摊铺机停机、压路机换向部位要 作为检测控制的重点。
要采取横向碾压等方式,使平整度满足要求5) 表面层原则上不准人工修补和处理,摊铺时发现沥青砼料有问题时,需要将沥青砼料彻底清除所以表面层施工一定要精益求精 我们要求,在表面层摊铺 前,要对中面层进行彻底检查(主要是平整度,对平整度明显不 好的部位采取洗刨、打磨、挖除找补等方法彻底处理,在中面层 上处理掉一切问题)要有完整的检测记录或检测报告,经监理 工程师批准后方可铺表面层表面层一定要做到:表面平整均匀、色泽一致、构造深度、 磨擦系数符合要求四、排水管道工程(一)、设计概况 管道选材与接口:本工程雨水排水管采用重型钢筋混凝土排水 管,承插接口二)、施工要求1 、管道基础:采用 120°混凝土带状基础,特殊地带现场商定2 、管道安装:施工祥见 06MS201—1/9 ;检查井施工祥见 06MS201 —6/12 3 、管道回填:基槽采用砂砾回填,密实度要求不得低于下列数 值:胸腔填土重型 90%;管顶以上 0.5 米范围内重型 85%管顶 上部 0.5 米以上至路面回填土部分按道路要求回填三)施工方法施工主要工艺流程为: 沟槽开挖——基坑支护——地基处理—— 基础施工——管道安装——基坑回填。
根据施工安排采取平行流水作业, 避免沟槽开挖后暴露过久, 引 起沟槽坍塌, 同时可充分利用开挖土进行基坑回填, 以减少施工现场 的土方堆积和土方外运数量雨水管道施工工艺和方法如下:1、管沟开挖:根据现况管线的分布和实际地质情况,拟采用工人配合机械的开挖方法机械开挖和人工开挖分别采用 1:0.25 和1:0.33 的放坡系数,开挖沟底宽应比管道构筑物横断面最宽处加宽 0.5 米,以保证基础施工和管道安装有必要的操作空间,开挖弃土应 随挖随运,以免影响交通,场地开阔处,保持基坑壁稳定,沟槽开挖 期间应加强标高和中线控制测量, 以防超挖 当人工开挖沟槽深度超 过 2.0 米且地质情况较差时, 需对坑壁进行支撑 当采用机械开挖至 设计基底标高以上 0.2 米时,应停止机械作业, 改用人工开挖至设计 标高2、地基处理:管沟开挖完毕,按规定对基底整平,并清除沟底 杂物,如遇不良地质情况或承载力不符合设计要求应及时与甲方、 设 计、监理单位协商,根据实际情况分别采用重锤夯实,换填灰土、填 筑碎石、 排水、降低水位等方法处理 经检查符合设计及有关规定要 求后及时施工基础以封闭基坑3、钢筋混凝土基础采用 120°混凝土带状基础,钢筋混凝土管枕,基础混凝土标号为 C20混凝土基础施工时采用现场立模浇筑。
4、 管道安装:管道安装应首先测定管道中线及管底标高,安装 时按设计中线和纵向排水坡度在垂直和水平方向保持平顺, 无竖向和 水平找曲现象 管道安装时, 管道接口要密贴, 接口与下管应保持一 定距离, 防止接口振动 管道安装前应先检查管材是否破裂, 承插口 内外工作面是否光滑5、 回填:回填前应排除积水,并保护接口不受损坏回填填料 符合设计及有关规定要求, 施工中可与沟槽开挖、 基础处理、 管道安 装流水作业、 分段填筑,分段填筑的每层应预留 0.3 米以上与下段相 互衔接的搭接平台 管道两侧和检查井四周应同时分层、 对称回填夯 实四)工艺和安全要求管道安装前, 宜将管、管件按施工设计的规定摆放, 摆放的位置 应便于起吊及运送, 起重机下管时, 起重机架设的位置不得影响沟槽 边坡的稳定 管道德规范安装应采用专用工具起吊, 装卸时应轻装轻 放,运输时应平稳、 绑牢、不得相互撞击; 管节堆放宜选择使用方便、 平整、坚实的场地,堆放时应垫稳,堆放高度应符合有关规定,使用 管节时必须自上面下依次搬运管道应在沟槽地基、 管基质量检验合格后安装, 安装时宜自下游 开始,承口朝向施工前进的方向, 管节下入沟槽时, 不得与槽壁支撑 及槽下的管相互碰撞,沟内运管不得扰动天然地基。
管道采用天然地基时, 地基不得受到扰动; 槽底为坚硬地基时, 管身 下方应铺设砂垫层,其厚度须大于150mm槽底地基土质局部遇有松 软地基、流沙时,应与设计单位商定处理措施管道安装时,还应随时清扫管道中的杂物, 管道暂时停止安装时, 两端应临时封堵雨期施工时必须采取有效措施, 合理缩短开槽长度, 及时砌筑检 查井,暂时中断安装的管道应临地封堵, 己安装的管道验收后应及时 回填,做好槽边雨水径流疏导路线的设计, 槽内排水及防止漂客事故 的庆急措施,雨天不得进行接口施工管道连接时, 必须先检查己建管道接口高程及平面位置后, 方可 开挖管座混凝土采用分层浇筑,管座平基混凝土抗压强度应大于5.0N/M2,方可进行安管管节安装前应将管内外清扫干净,安装时 应使管节内底高程符合设计规定, 调整管节中心及高程时, 必须垫稳, 两侧设撑杆,不得发生滚动,管节中心、高程复验合格后,应及时浇 筑管座混凝土钢筋混凝土管安装时, 插口进入承口后, 应将管节接口环向间隙 调整均匀,再用水泥砂浆填满、捣实、表面抹平,接口必须平直,填 料密实,饱满、表面平整、不得有裂缝现象检查井底基础与管道基础同时浇筑, 排水管检查井内的流槽, 宜 与井壁同时施工, 表面采用水泥砂浆分层压实抹光, 流槽应与上下游 管底部接顺。
检查井接入的管口应与井内壁平齐, 雨水口位置应符合设计要求, 不得歪扭, 井圈与井墙吻合, 井圈与道路边线相邻边的距离相等, 雨 水管的管口应与井墙平齐五、道路照明工程1、施工内容该工程主要有以下工程组成:① 土石方工序; ②电力电缆工序; ③灯杆安装工序; ④灯具安装 工序;⑤配电设备安装工序;⑥线路调试工序2、施工流程灯杆基础定位T电缆沟划线定位T灯杆基抗开挖T电缆沟开挖T填埋T安放路灯砼基础T敷设电缆T绝缘测试T路灯安装及吊装灯杆T配电设备安装T系统调试T自检T试运行T竣工验收二、施工方法1、 电缆沟槽开挖 电缆沟槽为明槽施工,采用人工开挖开挖尺寸: 800*800mm ,采用人工和机械分层回填夯实(30-35cm)过路部分采用人工和机 械相结合分层夯实施工流程为:开挖沟槽-平整沟底-下按电缆保护管-分层回填 夯实2、 灯杆基础制作灯杆基础采用现场浇筑,基础标号》 C20,所以用水泥、沙子、 石料及圆管等原材料均检查合格, 浇筑砼模板采用钢模板, 其表面平 整接缝严密,按基础实际尺寸支模砼基础浇筑严格按配料比配比, 并在 12 小时内开始浇水养护养护日前按 GBJ10-89 的有关规定进 行。
3、 灯杆基坑及基础安装 基坑以道路设计施工基面为准人工开挖, 开挖时,在设计尺寸基础上加长、宽增加100mm,加深300mm,平整坑底后,基底用 3:7 灰土人工夯实 基础安装时, 基础顶面表高低于道路缘石或人行道标 高100mm,以便保护基础螺栓、螺母而进行二次砼浇筑基础下安 找平后,基础回填分层回填,回填 20*30mm 夯实一次,夯实程度达 到原状土密度 90% 以上工序流程:测量定位T基础开挖T坑底夯实T下安基础T分层回 填夯实4、电力电缆敷设 路灯电缆敷设前,首先对电缆的型号、电压、电流、规格进行核 实,并经直流耐压试验或绝缘电阻试验合格后方可使用 电缆穿管敷 设时用管内预留铁丝进行人工拉拽敷设电缆应符合下列要求:① 电缆型号应符合设计要求, 整齐排列, 无机械损伤, 标志牌齐 全、正确、清晰;② 电缆接头良好,绝缘符合规定;③ 电缆沟应符合要求,沟内无杂物;④ 保护管的链接、防腐应符合规定;5、灯杆、灯具安装① 灯杆安装采用起重机吊装② 吊装起重绳使用非金属材料或防滑、防擦伤处理的吊具吊装③ 灯杆接线手孔朝向一致,与行车方向相背④ 灯杆安装校直后, 底脚螺丝螺母涂抹黄油并安装塑料保护套管 防护,然后使用模具、用标号 C10 混凝土次浇注收面。
⑤ 灯具组装和灯头配线由经专业培训考试合格的电工进行安装, 确保接线正确,并通电点亮测试确定完好6、低压配电箱施工及调试人工开挖箱变基坑, 对坑底进行检验后用 3:7 灰土人工夯实, 安 装接地极和接地网, 浇筑混凝土垫层和积水罐, 人工砌墙并对混凝土 圈梁进行浇筑, 放入预埋件, 人共用水泥抹面做踏步, 待水泥到凝固 期后,进入配电箱装就位, 联系供电专业人员进行调试, 合格后方可 进入线路调试程序7、线路调试灯杆灯具晚装完毕后, 对整个系统的电压、 接线方式、绝缘电阻、 接地电阻负载检测, 对不合格项目进行整改至合格, 合格后逐项通电 进行全负荷调试调整, 并达到招标文件要求 并对灯杆接地极的接地 电阻、供电系统的接地电阻进行重复检测, 以确保每个灯杆接地电阻 V 10Q供电系统接地电阻V 4Q8、接地安全系统① 低压配电系统的接地形式采用 TN-C-S 系统所有配电回路 设专用保护线( PE 线),凡不带电而绝缘损坏时可能带电的 电气设备的金属外壳,金属支架等物体均应与 PE 线可靠连 接② 采用人工接地方式,要求接地电阻实测不大于 4Q六、桥涵工程施工1 、桩基础施工钻孔桩施工和程序如下: 埋设护筒——泥浆制作——钻机就位——钻进——钢筋笼制作安装——灌注水下砼2、 墩身施工墩身施工包括搭设脚架、 模板加工及安装、 混凝土浇注三个程序3、 盖梁、桥台施工 包括场地、地基清理,搭设满堂支架,模板安装,钢筋加工 安装、砼浇注、养生等过程4、 空心板预制、安装 台座制作——模板安装——钢筋加工及安装——混凝土浇 注——混凝土养生——空心板运输——空心板安装5、 桥面施工桥面铺装——伸缩缝施工第三章 质量保证措施及创优计划一、 质量目标 严格按照国家及市有关安全操作规程施工,坚决杜绝事故发生, 本工程的质量目标为合格,争创优良工程。
1、 建立健全工程质量保证体系,并施行质量责任制:经理负 责协调公司机关各职能部门及项目经理部的质量活动, 主管生 产的付经理主持工程质量活动,主持预防和纠正措施的规定, 并对实施和有效性组织跟踪和验证, 总工程师组织贯彻执行国家现行有关工程质量,组织推广新技术、新工艺并组织编制质 量保证措施2、 项目经理是本工程的第一负责人工地设置专职质量检查 员,作为项目经理管理体制的助手,在项目经理和项目技术负 责人的直接领导下,在公司工程部的指挥下,具体担负质量管 理方面的业务工作,对工程质量实施严格的监控管理3、 组织好工序交接检查验收, 各施工班组设兼职质量检查员, 对本班组完成的项目按照标准进行认真质检,并填写自检记 录,对于不符合的项目自行整改,验收合格后,同下一道工序 办理交接手续,以保证上道工序的不合格项不得转入下道工 序4、 实行优质有奖,劣质受罚,质量和经济利益挂钩,保证质 量目标的实现5、 建立施工现场的例会制度,通过工程例会,经常掌握生产 动态,解决施工中存在的质量问题, 确保施工生产的顺利进行6、 工程质量的具体要求:A 、 认真熟悉图纸, 搞好图纸会审, 施工前处理好设计和技 术上的有关问题。
B、做好测量放线工作台,所有测量仪器按期校核,保管完好 维护好现场所有的测量标桩或标志,如有损伤立即校验复 补C、把好材料三关,即材质关、检验关和计量关D、稳定层施工应按配合比严格检查水泥的用量 养护期到达后应按规范规定选点做密实度实验E、 地基必须认真压实, 做好密实度实验如发现“弹簧土” 现象,应立即通知监理方与设计院进行处理F、 在基层及砼路面施工之前,应认真复核各种地下管线的位 置,做到不错放、漏放管线,避免造成结构层的返工现象G、 进行经常性的质理意识教育, 在全体员工中树立坚定的 质量第一和信誉第一观念树立必须是严格操作做出的质 量,面不仅仅是靠质量检查的思想第四章 施工总进度计划及保证措施(一) 施工进度总体控制1、本工程的工期为 2013年 7月 6 日—— 2013年 10 月 15 日, 仅为 102 天,时间紧迫,为保证工程按期完工,必须合理紧凑 地安排施工2、本工程施工前期预设四个施工作业面,根据需要,对主要 的施工机械设备和主要的施工人员、材料进行精尽策划和安 排3、施工进度横道图 为保证本工程按期完工,我项目部人员对本工程精心统筹,科 学组织,并根据现有人力物力资源和现场施工条件等情况编制 了本工程的进度控制图(见附图)二) 施工机械设备道路施工需要大量的机械设备和运输车辆,其中大、中型机械设备和运输车辆更是施工的主力。
在以往施工时,常因某一关键机械(或设备、车辆)跟不上而严重影响施工,造成很大浪 费这种现象多为准备工作不充分或计划不落实所致因此, 施工单位根据现有装备的数量、质量情况周密地计划,分期分 批地组织进场 其中需要维修、 租赁和购置的, 应按计划落实, 并要适当留有备份,以保证施工需要主要施工机械进退场时间见后附表(三) 劳动力 道路施工需要大量劳动力,面且时间相对集中,因此,开工前落 实劳动办来源,按计划适时组织进(退)场,是顺利开展施工、按期 完成任务、避免停工或窝工浪费的重要条件之一目前公路工程施工劳力多为民工, 组织民工队伍时做好凤下工作: (1)要注重素质 2)要注重教育3)签订好施工合同四) 材料道路施工需要大量材料, 除厂拦水泥灰稳、沥青等要外购材料外、 还有砂、石、石 灰等大宗的地方材料, 材料费占到工程总费用的三分之二左右, 因此, 其费用高低直接关系到工程造价同时,材料的品质、数量、以及能 否及时供应也是决定工程质量和工期的重要环节 材料准备工作的要 点是:品质合格、数量充足、价格低廉、运输方便、不误使用在保 证材料品质的前提下,本着就地取材的原则,广泛调查料源、价格、 运输道路、工具和贯用等,做好技术经济经较,择优选用,同时根据 使用计划组织进场,力争节省投资。
第五章 施工安全措施计划 根据中华人民共和国安全生产法和建设工程安全生产条例的有 关规定,实行施工现场安全标准化是实现安全生产的根本措施, 是强 化安全管理和安全技术的有效途径 因此,我们针对该工程的具体情 况制定相应的安全施工防范措施:1、 凡进入施工现场的人员, 必须经过进场前安全教育 进入施工 现场必须身着统一安全标志服装,佩戴胸牌及安全帽2、 特殊工种必须经过专业培训, 取得合格证后方可持证上岗, 无 证者一律不准上岗操作3、 每日施工前,应对车辆、机械设备进行检查,确保连接件、防 护装置、漏电保护器齐全、可靠操作电夯要戴手套,高空作 业严禁向下抛东西不准带病运转,不准超负荷作业,不准在 运转时维修、保养4、 安装灯杆、灯具时,派两名专职监护人员,疏导交通和行人,并在沟槽的两端及十字交叉口处设立安全标志牌和禁令标志 牌,在夜间设置醒目警示标志在沟槽处搭设护拦、便桥等设 施5、 安检人员必须坚持日巡查,及时消除事故隐患6、 每道工序施工前项目部必须对作业人员将该道工序安全注意 项交代清楚,并监督落实,做好记录7、 项目经理部施工管理人员在下达任务的同时明确安全技术措 施,并经常检查监督。
8、 施工现场道路要保持畅通、 平整、符合安全要求, 施工现场的工作坑、沟槽等危险地区有警戒标志,夜间有红灯警示9、 加强对作业人员的交通安全、消防安全意识教育10、 电动机械和电动手扶工具要设漏电、 调闸装置, 使用前应试机检查,操作者应戴好防护眼镜第六章 文明施工措施计划一、 文明施工措施为响应西安市创建国家卫生城市的号召,我公司在本次西安经济技术开发区泾渭工业园泾环南路、泾诚路、泾信路路灯施工工程中,积极配合西安市创卫工作,按要求做好文明施工工作,保证在施工过程中文明施工为保证施工过程中的文明施工,制定如下几 点:八、、•1、 在工程开工前对所有施工人员进行文明施工、治安、防火教育、树立良好的文明施工观念2、 施工过程中,根据具体情况每周定期开会进行文明施工教 育,使文明施工思想在施工人员意识中牢牢扎根并贯 穿整个工作的全过程3、 所有施工人员服装统一,登杆高空作业时必须佩戴安全腰 绳,穿绝缘胶鞋4、 对施工区域进行隔离时,施工现场设置坚固整洁的彩钢板 进行隔离围挡,高度不低于 1.0 米,围挡外观整洁、美 观,彩钢板支架要牢固5、 施工时,施工现场设有安全警示牌,安全情况记录牌,安 全值班牌。
6、 设立安全事项告示牌,时刻提醒来往行人注意安全7、 有防污及防危害措施,垃圾及开挖方做到随施工随清理, 不能及时外运的应做好软覆盖,定期运出,对有污染的 材料运输,如白灰、土方等要用蓬布覆盖严密,不能使 其污染环境8、 施工过程中如遇到影响周边群众的生活, 应耐心的做工作, 以取得群众的谅解和支持9、 现场材料堆放整齐,并用彩条布进行覆盖,防雨、防晒10、 施工现场保持整洁, 施工垃圾当日清运, 保证工完、 料净、 场地清11、 现场内道路应随时保持畅通12、 施工现场按设计中的平面图进行布置,明确规划生活区和作业区,施工现场作业区路面必须平整且设置路标,生活区中食堂应符合卫生标准,内部环境整洁,操作人员 持健康证上岗3、 13、以工程施工现场管理规定的要求为原则, 以省级文明工地 验评标准为准绳进行管理,创建省级文明工地,施工安全达标 创先,杜绝一切事故发生二、卫生措施1、对本次工程的所有施工人员进行防病知识和卫生知识的宣传3、 施工人员饮食操作间一定要干净、卫生,并定时定点进行 消毒4、 施工人员宿舍整齐、干净、无异味5、 发现施工人员有不良反应时应到指定场所观察,施工现场备用常用药品、消毒剂等。
6、 加强饮用水和其他用水的管理,保护水资源第七章 施工场地治安保卫管理计划1、 施工现场要使场容美观整洁、道路畅通、材料放置有 序、施工有条不絮、 安全有效2、 施工现场要做到文明施工、安全有序、整洁卫生、不扰民、不损害公众 利益;在现场入口处的醒目位置,公示“五牌”、“二图”,项目经理应经常巡视检查施工现场,认真听取各方意见和反馈,及时抓好整改三、文明施工管理体系图施工现场规范化办公生活设施整洁卫生工地具有良好的文化氛围安全生产责任制提升设备施工用电工程质量责任制计量器具原材料质量自检交接检查主要分部分项质量3、 现场大门设置警卫岗亭,安排警卫人员 24小时值班, 查人员出入证,材 料运输单、安全管理等4、 设专人清扫办公区,并对施工作业区和临时道路洒水和清扫5、 规范场容:(1) 用施工平面图设计的科学合理化、 材料堆放与机 械设备定标准化、保证施工现场场容规范化 2)在施工现场周边按规范要求设置临时维护设施(3)现场内沿路设置通畅的排水系统4)现场道路及结构以上施工用的主要场地作硬化处理6、 环境保护:工程施工可能对环境造成的影响有:大气污染、室内空气污 染、水污染、土壤污染、噪声污染、光污染、垃圾污染等,对这 些污染应严格按有关环境保护的法规和相关元宝进行防治。
7、 消防保卫:(1)必须按照《中华人民共和国消防法》的规定,监 理和执行消防管理制度2)现场道路应方便消防3)设置符合要求的防火报警系统4)在火灾易发生地区施工和储存、使用易燃、易爆 器材,应采取特殊消防安全措施5) 施工现场的消防道路要畅通, 建立严格的用火用 电及易燃易爆物品和管理制度, 加强夜间值班和 巡逻,排除火灾隐患6)施工现场的消火栓8、 卫生防疫管理: (1)加强对工地食堂、炊事人员和炊具的管理,确保 卫生防疫,杜绝传染和食物中毒事故的发生 2)根据需要制定和执行防暑、降温、消毒、防病措 施9、 加强对工地管理,保卫人员加强巡视、检查,发现情 况或不安全因素等, 及时报告项目经理,得到及时处 理和整改10. 登记注册,工地所用外来劳动力,按程序办理各项登记 手续,非本工程 劳务人员一律不得住宿11、门卫制度 工程所用各种物资进出场时均应检查验收, 出场应有出场, 门卫检查把关,否则不得外出12、治安保卫 要经常对职工进职业道德教育,要相互帮助团结友爱,遵纪 守法,对打架斗殴、盗窃财物、损坏公物的现象,按工地治安规 定进行认真处理第八章 施工环保措施计划为贯彻“环保理念” ,切实搞好西安经济技术开发区泾渭工 业园泾环南路、泾诚路、泾信路路灯施工工程环境保护工作,特制定本管理办法一、要按目标责任书要求建立健全环保自我监控体系, 成立以项目经理为组长的环境保护领导小组, 明确一名副经理具 体负责。
把环境工作以责任书的形式层层分解到有关施工队和个 人,列入岗位责任制,采取有效措施层层考核项目经理是环保 工作的第一责任人, 是施工现场环境保护自我监控体系的领导者 和责任者, 公司将把环保工作政绩作为考核项目经理的一项重要 内容各单位要积极开展“保护生态环境”教育工作,提高施工 人员、监理人员的环保意识,增强环保自觉性加强对施工人员 进行环境保护的有关法律、法规的教育,加大环保宣传力度,使 施工人员牢固树立环保意识,自觉遵守《环境保护法》及地方政 府有关环保法规、条例,严格按设计施工二、各业主代表处、监理单位要监督环保工作是否到位, 综合考评项目经理时要包括环境保护工作情况三、环保管理具体要求1 、在施工期间施工通道和施工场地要及时洒水处理,如在 运输水泥、砂、石、土等漏失时,要及时清扫干净2、必须在规定地点进行取土或弃碴,严禁乱填乱挖、乱 取乱弃弃碴场要做好防护和绿化, 防止弃碴对周围环境的污染, 措施如下:(1) 弃土场分级弃土,弃土场由顶向外设置排水沟渠,保证排水畅通,防止雨水冲走弃碴,填塞河道2) 施工结束后,取土场、弃土场必须按要求进行恢复3、在居民区附近,夜间对噪声较强的施工机械和施工作 业要进行限制。
预制厂要设置在远离居民的地方4、对易挥发物品的存放位置要安全可靠,确保储运不挥 发、不泄露,并尽量缩短开启时间5、水泥混凝土、稳定土拌和站应有防尘措施操作人员 要配备必要的劳保防护用品料场的建设严禁破坏生态环境,尽 可能保护好原地貌,完工后全面恢复6 、报废材料要立即运出现场,并进行掩埋等处理对于 施工中废弃的零碎配件、边角料、水泥袋、包装箱等,要及时清 理并搞好现场卫生7 、施工场地采取有效的防尘措施,施工人员应配备必要 的防尘保护用品8 、在施工现场和生活区要设置临时卫生设施,经常进行 卫生清理,在生活区内要种植花草、树木,美化生活环境9 、施工驻地和施工现场的生活垃圾,要运至指定地点集 中堆放10 、加强用水管理生活用水和施工用水不得随意倾倒 在河道内和水井旁,必须利用临时排水系统排入附近污水坑内, 防止水资源污染,危害农田、水利、饮水和影响既有工程设施11 、工地临时厕所或化粪池,应派专人清理打扫,并定 期对周围喷药消毒12 、对有害物质 ( 如燃料、废料、垃圾等 ) ,按规定处理 后,运至监理工程师指定的地点进行掩埋,防止对动、植物造成 损害四、在中间质量检查、劳动竞赛评比时,在对项目经理 和监理部主任进行考核时, 环保工作考核要将环保工作作为一项 重要内容进行考核。
五、如承包人违反国家环境保护法律、法规及有关规定, 造成环境污染和破坏, 因此发生的一切恢复费用由承包人自行承 担六、本办法未尽事宜,按国家有关法律、法规和有关规 定执行第九章 冬季和雨季施工方案一、 冬季施工安排1、 制砼时宜优先选用硅酸盐水泥、普通硅酸盐水泥,水 泥的强度等级不宜低于 42.5 ,用量不小于 300kg/m32、 冬季施工砼,砂、石、骨料和水泥应满足砼拌合物搅 拌合成后所需的温度,当材料原有温度不能满足需要 时,应首先考虑对拌合用水的加热3、 拌合站搭设暖棚,水泥在使用前运入暖棚内预热,外 加剂按试验要求掺加4、 砼的运输容器应有保温设施运输时间尽可能缩短, 并减少中间倒运5、 砼灌注时的温度在任何情况下,均不得低于 +5C6、 砼浇注成型后,应立即防寒保温保温材料应按设计 方案设置,并保持干燥,结构的边棱隅角,应加强覆 盖保温,迎风面应采取防风措施7、 冬季施工接缝砼时,在新砼浇注前应加热使接合面有5C以上的温度,浇注完成后,应采取措施使砼接合面 继续保持正温,直至新浇注砼获得规定的抗冻强度8、 应健全气象、测温、工程试验、外加剂掺量原始记录 等工作9、 仓库要加强警戒看守, 凡是忌冻的器材均应妥善保管。
㈢要做好工程用料、防寒物资的储备,以保证施工的 需要10、 做好人员、机械防冻工作雨季施工安排1、 对施工便道及部分既有县乡道路进行硬化处理, 确保交 通通畅2、 雨季来临前,备足施工所需材料,并对水泥、外加剂、钢材等做好防潮工作3、 及时给施工人员配发雨衣、雨具和防滑用品加强安全 防护装置4、 掌握天气动态施工前与当地气象部门签订服务合同, 以便抢晴天,争阴天,巧调度,妙安排,提高施工工作 效率5、 修建临时排水系统, 确保排水畅通 汛期加强河流水位、 流速的观察和临时过水设施的加固整修6、 砼浇注后要及时覆盖,做好成品砼的防护工作拌合站 搭遮雨棚,随时测定砂、 石料含水量,及时调整配合比第十章 施工现场总平面布置第十一章 项目管理机构以公司为龙头, 形成由上而下的管理机构 公司管理层有: 总经理、主管生产经营的副总经理、 技术部、 财务部、预算部; 项目一级的管理层是以项目经理为首的机构,包括技术负责人 和“七大员”及各班组长项目部不但直接接受公司领导, 还要服从业主、 监理单位、 质量监督部门的领导项目管理组织形式见下图建筑公司第十二章 承包人自行施工范围内拟分包的非主体和非关键性工作、材料计划和劳动力计划因为本工程无分包工程,所以此项略过。
第十三章 成品保护和保修工作的管理措施和承诺、 成品保护的措施1、 项目经理部成立成品保护小组, 由一名项目副经理任职组 长,各专业工程师任职组员,负责施工过程中及施工完 毕后项目全部施工内容的成品保护工作合理安排施工 工序,避免工序间污染,凡下道工序对上道工序产生污 染和损坏的必须采取有效保护措施,否则不许开工,一 旦造成损坏和污染应及时清除处理2、 分项、分部工程验收合格即行插牌、遮挡,必要时封闭隔 离,不得在其上行走、通行车辆、装卸物资材料,加强 保护设专人对施工现场已施工完成的部位进行记录, 指定该项工程的成品保护责任人,由责任人定期检查, 确保成品完整、无损、不受侵害3、 若施工完毕的部位受到损坏,责任人应立即报告组长,由 组长组织专业施工人员或施工队伍制定修补措施,实施 修补工作4、 施工过程中, 各专业工长或技术员必须严格执行质量控制 程序中《搬运、贮存、包装、防护、和交付控制程序》 采取“护、包、盖、封”的保护措施,并合理安排施工 顺序,防止后道工序损坏或污染前道工序5、 项目完工后,按照发包人的要求实施成品保护工作,直至项目交工验收完成后交由管护部门6、 6 、制定成品保护奖罚措施,教育职工增强文明意识,不得在新建筑物上乱涂乱画,一旦发现,将给予必要的处二、工程保修工作管理措施1、 工程完工后,首先成立由项目部总工为组长,技术干部 及有关人员组成的工程竣工维护组, 负责缺陷责任期内 对工程的维护工作。
2、 保修期内,维护组要定期对所建工程进行全面、仔细的 组织检查,遇大风、暴雨等不可抗拒的自然灾害后要随 时组织检查,对出现的工程缺陷要登记清楚, 分析缘由, 及时向业主上报缺陷数量、缺陷范围、缺陷责任及原因 等,并立即组织维修3、 保修期内工程的维护, 要在不影响正常使用的情况下进 行,必要时采取可行的防护措施,确实需要中断进行时 必须在发包人同意下才可进行4、 各项缺陷的修复必须符合规范要求并取得工程师和业 主的认可5、 缺陷责任的维护分两种情况, 若因本承包人施工质量问 题造成结构内部受力变化或外部破坏的, 本承包人自己 拿出修复方案并报发包人批复后立即实施, 若属设计或 是其他非承包人责任造成的缺陷, 本承包人要及时上报 发包人和设计院, 并按照发包人和设计院批复的方案组 织维修6、 保修期内本承包人成立的维护组必须保证管段排水畅 通,路面洁净。
