文档详情

塔吊基础及人工挖孔桩论证施工方案

kfc****60
实名认证
店铺
DOCX
8.36MB
约83页
文档ID:157035429
塔吊基础及人工挖孔桩论证施工方案_第1页
1/83

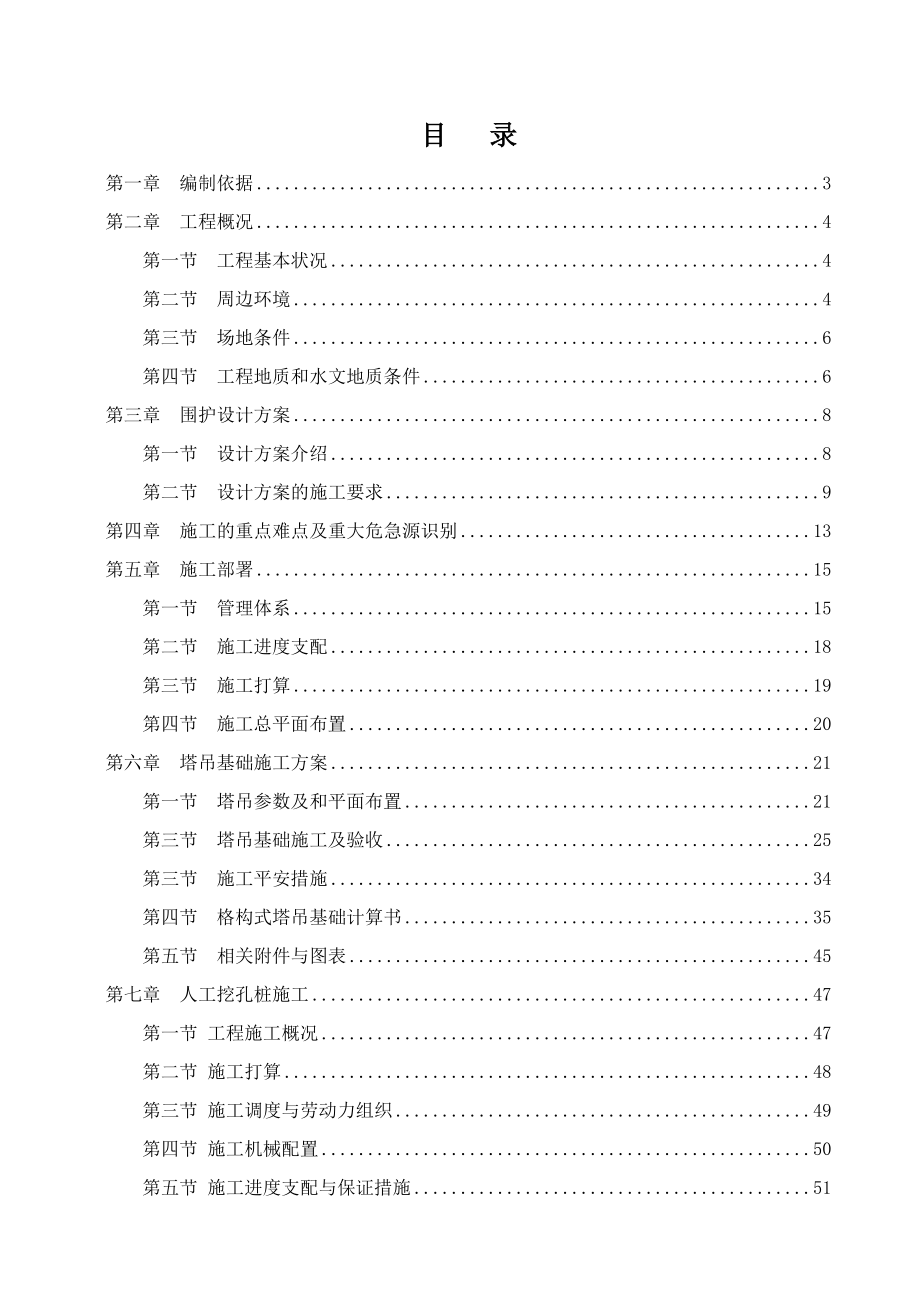

目 录第一章 编制依据 3第二章 工程概况 4第一节 工程基本状况 4第二节 周边环境 4第三节 场地条件 6第四节 工程地质和水文地质条件 6第三章 围护设计方案 8第一节 设计方案介绍 8第二节 设计方案的施工要求 9第四章 施工的重点难点及重大危急源识别 13第五章 施工部署 15第一节 管理体系 15第二节 施工进度支配 18第三节 施工打算 19第四节 施工总平面布置 20第六章 塔吊基础施工方案 21第一节 塔吊参数及和平面布置 21第三节 塔吊基础施工及验收 25第三节 施工平安措施 34第四节 格构式塔吊基础计算书 35第五节 相关附件与图表 45第七章 人工挖孔桩施工 47第一节 工程施工概况 47第二节 施工打算 48第三节 施工调度与劳动力组织 49第四节 施工机械配置 50第五节 施工进度支配与保证措施 51第六节 施工依次及施工段划分 52第七节 主要施工方法 53第八节 质量保证措施 59第九节 平安保证措施 60第八章 应急预案 681, 施工特点和内容 682, 施工现场的临时医务室和场外医疗机构 683, 施工消防平面布置图 684, 保证体系 695 应急机构的组成, 责任和分工 716, 应急打算和响应(事故)事务 727, 检查和教化 84第九章 工程质量, 平安生产, 文明施工 861.质量保证体系 862.质量保证体系网络图 863.组织措施 884.材料和设备保证措施 895.平安生产管理措施 906.平安生产制度措施 927.平安检查措施 938.保证文明施工措施 93第十章 汛期, 台风, 高温季节性施工措施 951. 汛期, 台风季节的施工支配 952.高温季节施工技术措施 953. 雨季施工技术措施 96第一章 编制依据1, 浙江城建勘察探讨院的岩土工程勘察报告;2, 浙江省建筑设计探讨院设计供应的基坑围护图纸, 图纸会审纪要, 围护方案的专家论证意见及设计回复;3, 建筑地基基础设计规范(GB50007-2002);4, 建筑地基基础设计规范(浙江省标准DB33/T1001-2003);5, 建筑桩基技术规范(JGJ94-2008);6, 建筑地基处理技术规范(JGJ79-2002);7, 混凝土结构设计规范(GB50010-2002);8, 建筑基坑支护技术规范(JGJ 120-99);9, 建筑钢结构焊接技术规程(JGJ81-2002)10, 建筑工程施工质量验收统一标准GB5030011, 建筑地基基础工程施工质量验收规范(GB50202-2002)12, 混凝土结构工程施工质量验收规范(GB50204-2002)13, 钢结构工程施工质量验收规范(GB50205-2001)14, 浙江省建筑基坑工程支护技术规程(DB 33/T1008-2000);15, 塔机生产厂家供应的说明书16, 塔式起重机平安规程GB5144-200617, 建筑机械运用平安技术规程JGJ33-200118, 固定式塔式起重机基础技术规程DB33/T1053-200819, 塔式起重机砼基础工程技术规程JGJ/T187-200920, 建筑施工塔式起重机安装, 运用, 拆卸安装技术规程JGJ196-201021, 钢结构工程施工质量验收规范GB50205-200122, 钢筋焊接验收规程JGJ18-200323, 建筑平安施工平安检查标准(JGJ59-2011) 24, “危急性较大的分部分项工程平安管理方法”住建部建质[2009]87号25, “关于加强建筑起重机械租赁, 安装拆卸和运用平安管理的若干意见”杭建监总[2010]33号26, 政府颁布的相关文件和其它有关的设计计算的规范及规程27, 企业内部管理体系标准, 程序性文件等。

第二章 工程概况第一节 工程基本状况工程名称:杭政储出(2009)4号地块公共设施用房(勾山里B地块)工程工程地点:杭州市南山路196号(南山路东侧,河坊街北面)工程规模:总建筑面积为2,其中地上为2,地下为2结构类型, 层数:框架结构;地上4层;地下2-3层;建筑高度17.45m自然地面标高:±0.000相当于黄海高程10.250,自然地坪相对标高为,基底埋深:坑底土层类型:粘性土混卵石工程桩类型:钻孔灌注桩建设单位:杭州涌金置业投资勘察单位:浙江城建勘察探讨院设计单位:上海爱建建筑设计院设计 杭州地下工程设计探讨院浙江省建筑设计探讨院设计(基坑围护设计)监理单位:杭州三方建设监理施工单位:浙江振丰建设第二节 周边环境 本工程基坑开挖面积较大,基坑长方向为约为120m,宽约75m,基坑周长约580m,面积约7200m2,最大开挖深度为m(承台垫层底),将分为了四阶段开挖场地周边环境较为困难,东面为柳浪东苑小区离基坑边约为15m,仅隔一条道路(荷花池头)路中有雨水管线, 污水管线, 电信管线;柳浪东苑小区邻近基坑的为三幢5-6层的砖混建筑,约建成于2003年南面为河坊街,邻近基坑的荷花池头1号建筑为保留建筑,浅基础一层~二层房屋,部分为砖混结构,部分为砖木结构,建筑年头较为久远。

据基坑边距离为2m基坑西南角的勾山樵舍遗址,为历史爱护建筑,浅基础一层~二层房屋,部分为砖混结构,部分为砖木结构,建筑年头较为久远遗址区域地势高出地面标高约4m,离基坑边距离为勾山近代保留建筑,浅基础一层~二层房屋,部分为砖混结构,部分为砖木结构,离基坑边距离为5m西面为南山路,宽约20m,有污水管线, 雨水管线, 电力管线, 自来水管线等;南山路为西湖风景区的主要干道,交通负载量大周边道路主要为南山路和河坊街,也是本工程的主要进出道路,因南山路为西湖风景区的主要干道,交通负载量大,运输车辆需避开高峰时段运输;河坊街方向入口处为荷花池头,路宽仅为,由于道路邻近流浪东苑小区,为削减对小区的影响,只允许部分小型的运输车辆白天进出第三节 场地条件场地内已进行平整,基本满意“三通一平”要求,勾山樵舍遗址与场地自然地坪高差约为3.5m,围护结构施工完成后边坡进行开挖,可进行部分工程桩施工临时设施(现场办公用房, 民工宿舍及生活用房)布置在场地北边采纳轻型彩钢板与施工现场隔断基坑内设置两台QTZ63型塔吊作为基坑和主体结构施工的垂直运输设备,塔吊基础采纳ø800钻孔灌注桩内插入格构柱形式与承台连接,并在承台内设置地下节与塔机标准节连接(具体详见塔吊基础方案)。

基坑开挖时,场地内需进行全面开挖,通往南山路主要通道口处在基坑内设置“栈桥”和钢筋加工平台,作为土方运输的坡道出入口和钢筋材料加工,“栈桥”长度为,宽为 m,坡度为8%,可降低开挖平面(具体详见“栈桥”附图)基坑开挖时,材料堆场设置和加工设置在东面大门位置和基坑内设计的支撑平台上施工荷载要求基坑外侧15m范围内堆载不得超过20Kpa第四节 工程地质和水文地质条件1, 工程地质条件序号土层号土层名称厚度(m)fk(kPa)1①-1杂填土2①-3淤填土3⑤含砾粉质粘土5004⑦粘性土混卵石2805⑦-夹漂石5006⑩-a全风化安山玢岩2207⑩-c中等风化安山玢岩2500依据岩土工程勘察报告,地表以下勘探深度范围内岩土层可划分为4个工程地质层,细分为7个工程地质亚层,现将各地基岩土层的特征自上而下分述如下:①-1杂填土:褐灰色, 杂色,主要由建筑垃圾组成,含大量砖瓦碎片,期间充填粘性土和少量生活垃圾①-3 淤填土:灰黑色,流塑,含腐植质,局部含较多砖瓦碎片及少量生活垃圾⑤ 含砾粉质粘土:砖红色, 紫灰黄色,硬可塑~硬塑,含氧化铁,少量砾石,局部砾石含量较多⑦ 粘性土含卵石:灰黄色,硬可塑~硬塑,卵石含量约占20%~40%,一般0.5~3cm,最大粒径为10 cm,呈压圆型为主,少量菱角形,成分以凌灰质为主,少量砂岩,该层卵石含量分布不均,纵横向均有改变。

⑦-夹飘石:紫灰色,青灰色,岩芯呈短柱状,块状,最大岩芯长,成分为角砾凝灰岩,期间充填灰黄色粘性土⑩-a 全风化安山玢岩:砖红色,硬可塑,风化成土状,粉质粘土性,局部夹有强风化块⑩-c 中等风化安山玢岩:紫灰色,岩芯呈短柱状,块状,原岩结构清楚,节理裂隙稍发育,敲击声嘹亮岩体基本质量等级为Ⅲ类,属较硬岩2, 场地水文地质条件拟建场地地下水性质属潜水,潜水主要赋存于填土, 粉质粘土层;场地勘探点的潜水层的地下水位一般埋深于地表下0.50~2.40m左右,水位年变幅在1.0~2.0m左右潜水水位升降主要受大气降水, 季节改变等影响第三章 围护设计方案第一节 设计方案介绍浙江省建筑设计探讨院依据岩土工程勘察报告的地质条件, 基坑开挖深度, 周边环境及旁边已有建筑,确定围护型式如下:采纳三轴水泥搅拌桩与钻孔灌注桩间施工三重管高压旋喷桩, 桩径 800~1000mm, 桩间搭接 300(止水帷幕和被动区加固)1, 围护型式一基坑北面A5-A5剖面的A2-1轴至A1-A1剖面的A5-F轴采纳Φ800mm和Φ1000mm的钻孔灌注桩排桩+一道钢筋混凝土内支撑,局部采纳两道钢筋混凝土支撑的支挡结构;止水帷幕采纳3Φ850@600水泥搅拌桩,水泥掺合量为22%,钻孔桩和水泥搅拌桩间增设800直径高压旋喷桩。

2, 围护型式二 除基坑北面A5-A5剖面的A2-1轴至A1-A1剖面的A5-F轴的其他部分采纳采纳Φ800mm和Φ1000mm的钻孔(局部采纳人工挖孔)灌注桩排桩+一道钢筋混凝土内支撑,局部采纳两道钢筋混凝土支撑的支挡结构;止水帷幕采纳3Φ850@600高压旋喷桩,钻孔桩和高压旋喷桩间增设800直径高压旋喷桩第二节 设计方案的施工要求本工程围护的施工依次是:三轴水泥搅拌桩→钻孔灌注排桩(部分采纳人工挖孔灌注桩)→高压旋喷桩1, 围护结构施工(1)本工程围护桩采纳钻孔(人工挖孔)灌注桩,直径为800mm, 1000mm,施工时应采纳跳打法施工,相邻桩混凝土达到肯定强度后,方可进行另一根桩施工2)桩位偏差:平行于基坑边方向为80,垂直于基坑边方向为向坑内为50,向坑外80 (3)桩径允许偏差±50,垂直度允许偏差为0.8%,充盈系数>1.10,孔底沉渣厚度≤150,钢筋笼安装深度允许偏差为±1004)成孔施工应一次不间断地完成,成孔完毕至灌注混凝土的时间间隔不应大于24小时5)分段制作的钢筋笼,其钢筋接头应采纳焊接,在同一截面内的钢筋接头不得超过主筋总数的50%,两个接头的竖向间距不小于500, 焊接长度单面焊为10d,双面焊为5d。

6)环形箍筋与主筋的连接应采纳点焊连接;螺旋箍筋与主筋的连接可采纳铁丝绑扎并间隔点焊固定;为保证钢筋爱护层厚度,在钢筋笼的两侧应焊接定位垫块,钢筋笼水平方向每侧设两列,每列垫块纵向间距为4m7)水下混凝土必需具有良好的和易性水灰比宜在0.5~0.55,坍落度可取180~220mm8)钢筋笼吊放时,应防止产生变形,放入孔内后应实行措施确保其爱护层及标高的精确钢筋笼放入后应尽快浇灌混凝土,并连续施工,确保混凝土的强度和密实性要求每根桩的灌注时间按初盘混凝土的初凝时间限制9)施工过程中应保证施工质量,不得出现离析, 缩颈, 露筋, 断桩等施工质量问题10)桩身混凝土灌注标高应高于设计的桩顶标高,凿除泛浆高度后必需保证暴露的桩顶混凝土达到强度设计值凿桩不得破坏桩身质量2, 三轴水泥搅拌桩(1)Φ850三轴水泥搅拌桩均采纳标准连续方式全断面套打施工,搭接为250;排与排之间三轴水泥搅拌桩搭接不小于200,并应实行换填, 清障等有效措施确保三轴水泥搅拌桩在填土中的施工质量2)搅拌桩采纳P42.5级一般硅酸盐水泥,水灰比约1.5,水泥掺量为22%依据实际施工状况,水泥搅拌桩可掺加适量的膨润土,以防止水泥浆散失,确保水泥搅拌桩的成型质量。

3)本工程钻孔灌注桩外侧的三轴水泥搅拌桩止水帷幕必需保证其止水的封闭性由于本场地粉土强度高,施工机械应采纳动力强的机械,其功率不小于180KW;并选取牢靠的施工队伍,必要时应进行试桩4)三轴水泥搅拌桩的水泥和原状土须匀称拌和,下沉及提升均为喷浆搅拌,为保证水泥土搅拌匀称,必需限制好钻具下沉及提升速度,钻机钻进搅拌速度一般在1m/min,提升搅拌速度一般在1.0~1.5m/min,在桩底部分重复搅拌注浆提升速度不宜过快,避开出现真空负压, 孔壁塌方等现象5)三轴水泥搅拌桩成桩应匀称, 持续, 无颈缩和断层, 严禁在提升喷浆过程中断浆, 特殊状况造成断浆应重新成桩施工搅拌桩垂直偏差不大于L/200, L为桩长桩径偏差不大于10,桩位偏差不大于50,桩底标高不大于506)水泥土搅拌桩养护期不得少于28天,止水帷幕无侧限抗压强度qu>1.5MPa时方可开挖基坑桩体龄期达到28天后,应抽取肯定数量桩体钻孔取芯测试其强度,检验数量不小于总桩数的1%3, 高压旋喷桩本工程采纳三重管高压旋喷桩, 桩径 800~1000mm, 桩间搭接 300(止水帷幕和被动区加固),空气压力0.7MPa, 浆液压力1~2MPa, 水压25~28MPa, 提升速度 10cm.4, 土方开挖(1)土方开挖前,应对基坑四周的场地进行平整,并确保平整后的场地标高不高于设计标高。

2)挖土机械不得干脆压在支撑上, 应在支撑两侧先覆土至高出支撑面300以上,然后在其上铺设路基箱后方可通行机械车辆严禁在底部掏空的支撑梁上行走与操作3)土方开挖原则上应分区分段对称进行,挖土次序严格遵循“分层开挖,先撑后挖”及“大基坑,小开挖”的原则,进行分区开挖具体挖土施工流程如下:1)围护桩施工完毕且达到设计强度后,挖土至压顶梁底,施工钢筋混凝土压顶梁,以及, 标高的支撑; 2)待已施工的压顶梁和支撑达到设计强度后,分层分块挖土至, 标高的支撑底,施工, 标高钢筋混凝土支撑和围檩;3)待已施工支撑和围檩达到设计强度后,分层分块挖土至基坑底,施工地下二层范围的地下室基础底板和传力带;其中北侧局部地下三层位置挖土至标高支撑底标高,施工标高支撑和围檩;4)待标高支撑达到设计强度后,挖土至地下三层坑底;施工地下三层范围的地下室基础底板和传力带;(4)最终30cm土方应人工开挖,严禁超挖挖土至坑底24小时内须施工完成素混凝土垫层;素混凝土垫层应延长至围护体边,并抓紧施工承台及基础底板5) 土方开挖过程中,24小时应有专人视察止水帷幕有无渗漏水现象,若发觉有渗漏水现象,应马上实行有效措施引水,堵水,并应刚好通知有关各方。

6) 采纳机械挖土方式时,严禁挖土机械碰撞支撑, 立柱和围护桩7)应限制坑内开挖的土坡高差及坡度, 防止坑内土体滑坡立柱四周的土体应对称匀称挖除5, 换撑与拆撑(1)浇捣基础底板混凝土时,应同时施工传力带施工传力带之前,围护桩上的泥皮应清理干净2)地下三层基础底板, 传力带混凝土具有100%强度后,拆除-10.00标高支撑,施工地下二层和地下一层楼板及其传力带;(3)地下二层基础底板, 传力带混凝土具有100%强度后,拆除-6.10标高支撑;施工地(4) 待地下一层楼板和传力带达到设计强度后,拆除-3.600, -0.250, -0.550标高支撑5) 拆撑期间,监测单位应加强对围护体和四周建筑物的监测第四章 施工的重点难点及重大危急源识别1, 基坑施工的重点, 难点(1)本工程位于闹市区,环境条件困难,周边有众多爱护建筑, 民居和城市道路管线,且与基坑距离较近,对周边的爱护性建筑, 居民房, 道路及管线的监测是重点2)基坑的开挖深度深,围护结构和止水帷幕的施工质量是本工程的胜利关键3)基坑形态困难,场地高程改变较大,设计开挖深度较深达到 m~,土方开挖依次,分区, 分段, 分层, 分块开挖,削减基坑变形是限制的重点。

4)依据施工现场的实际状况,地质土层较硬,保证水泥搅拌桩深度和连续施工是重点5)基坑较深,施工场地狭窄,出土施工便道及场地临时施工设施难布置是难点6)工程处于闹市区,出土口位于南山路,景区交通压力对土方运输及对工程进度的影响是重点也是难点7)塔吊基础置于基坑中,塔吊基础施工质量是保障塔吊运行平安的前提,在基坑土方开挖过程中塔吊基础桩和格构柱的爱护是重点8)由于基坑邻近爱护性建筑和保留建筑,且部分围护桩的桩基机械无法施工,部分采纳人工挖孔桩施工,人工挖孔桩施工平安是本工程限制的重点1, 施工过程的重点, 难点编号重大危急源风险管控措施1基坑支护及土方开挖工程1, 编制基坑支护土方开挖工程方案,并经公司技术负责人审批同意,深基坑工程需专家论证;2, 如发包给分包方的,分包方必需有相应的资质;3, 做好对施工人员的平安教化及平安技术交底;4, 按要求做好临边防护及隔离措施;5, 按要求设置人员上下通道;6, 基坑边不得堆载过重, 过近;7, 定期对支护, 边坡变形进行监测;8, 加强设备管理,挖掘机等机具距坑槽边距离应经计算确定,司机持证上岗,铲斗回转半径内禁止人员作业。

2人工挖孔桩施工1, 编制专项施工方案,并经公司技术负责人审批同意,人工挖孔桩施工需专家论证;2, 施工前须对作业人员进行平安教化及技术交底;4, 施工期间人工挖孔部位须设置警戒区,有专职平安生产管理人员现场监督;5, 人工挖孔作业时穿戴好劳动爱护用品;6, 按施工方案工序要求施工,保障施工人员平安;7, 施工前对工具及吊运设备绳索进行检查,并做好修理, 保养3塔吊运用1, 施工塔吊必需经法定检测机构检测合格后才能投入运用,并做好修理, 保养,确保各平安装置齐备, 有效,各机械正常;2, 塔吊司机, 指挥, 司索人员必需经培训考试合格,持有效特殊工种操作证上岗;3, 严格依据操作规程操作,司机, 指挥配备牢靠通讯器材,严禁超载和起重物下站人,严禁违规冒险作业;4, 必需做好对作业人员的平安教化与平安技术交底4施工用电1, 编制施工用电方案,并经公司技术负责人审批同意,配备足够电工,并持证上岗;2, 作业前对施工人员进行平安教化和技术交底;3, 电工严格执行操作规程,按要求穿戴好平安防护用品(绝缘鞋, 绝缘手套等);4, 设施, 装置符合《施工现场临时用电平安技术规范》JGJ(46-2005)规范,并阅历收合格;5, 作业期间必需指派专人进行监控5动火作业过程, 易燃易爆品存放1, 编制消防方案,配备足够消防设施器材;2, 动火前必需分级办理动火证,并制定专项防火措施,派专人现场监护;3, 项目部成立防火领导小组及建立义务消防队并定期演练;4, 宿舍内严禁运用大功率电器及电加热器;5, 设立专业仓库分类存放易燃易爆品,配备相应的灭火器材,专人负责管理。

6施工过程的临边防护1, 编制预防高空坠落, 物体打击专项方案,并经公司安技部门负责人审批,严格依据方案对危急部位落实平安防护措施;2, 按公司对已搭设的防护设施进行验收;3, 做好对施工人员的平安教化及平安技术交底;4, 进入施工现场人员, 高处临边作业人员必需分别穿戴好个人防护用品(如平安带, 平安帽, 工作鞋等);5, 加强现场巡查,刚好订正违规行为第五章 施工部署第一节 管理体系1, 管理目标质量目标:确保全部工程达到现行国家施工验收合格标准, 争创“西湖杯”工期目标:确保施工总工期为608日历天平安, 文明施工目标:按杭州市样板和公司CI战略策划布置和管理整个施工现场,创出一流的文明工地,同时在整个施工过程中杜绝重大伤亡事故,月一般事故频率限制在1‰以内,确保获得“杭州市标化样板工地”,争创“浙江省标化样板工地”服务目标:信守合同,亲密协作,细致协调与各方关系,接受业主与监理单位的限制与监督协调目标:做好内外关系协调,结合实际状况充分发挥项目优势,主动争取各方的支持与协作科技进步:为实现上述工程质量, 工期, 平安, 文明施工等目标,充分发挥科技是第一生产力的作用,在工程施工中,主动采纳新技术, 新工艺, 新材料, 新设备和现代化管理技术。

总承包目标:在上述各项目标明确的前提下,对分包单位进行管理和考评, 并在各方面主动协作各专业分包单位做好工作管理组织:将本工程列为本公司在杭州区域重点工程,成立工程领导小组,领导小组将对我公司对业主承诺的各项目标进行检查落实,确保整个工程能顺当进行2, 管理体系及项目班子配备状况 (一)施工管理组织机构图项目经理: 陈 光现场负责人:包良华技术负责人: 余 涛施工员费武波边炯海丁 焕 质量员周佳军胡嘉男安全员张礼致边海洋 材料员朱文峰预算员丁雪利资料员毛丽清送样员鲁东海各施工班组(二)主要管理人员的职责1, 项目经理(1)代表公司履行对业主合同的责任;(2)代表公司执行对分项工程合同的责任;(3)执行公司对本工程下达的“三定”指标,向公司实行“三保”并提出奖罚方法的建议;(4)依据公司对项目的财务, 材料, 人事, 机械, 工程等各项规定,处理工程进行中的日常事务;(5)负责项目人事组织和调配,向公司提出人员增减支配;(6)领导制订施工支配,审定各种施工方案,并负责督促实施;(7)主持项目定期的工作会议;(8)对外重要文件的审定或签发;(9)考核职工及施工队伍的表现,审批管理人员的请假;(10)颁发人工放假或调整放假日的通知;(11)签署项目聘请员工合约,保管员合约。

2, 技术负责人(1)执行和推动工程总进度支配,统管用料, 统管质量, 统管平安,处理工程进度质量等问题2)施工机械的支配和调配及技术指导3)施工场地的规划,实行文明施工4)记录施工过程中一切原始资料5)主持每天与施工员的碰头例会,刚好解决施工上存在的问题6)编制施工方案,编排每月, 每层, 每段的工作支配3, 施工员(1)熟识各分段内图纸,了解工作章程,按图施工,按章工作,抓好进度, 质量, 平安;(2)编制分层进度支配表;(3)在工程师的指导下,具体处理工程进行中的问题;(4)支配运用和检查督促水平的工作;(5)协调各工种的交叉施工,填写物料需求表;(6)检查分项工程质量,通知工程师必需由业主检查之项目,如挖土至规定标高的土质检查,填泥的分层取样,验板模, 钢筋等;(7)陪伴业主检查人员进行检查,刚好矫正错, 漏问题;(8)记录施工日记4, 材料员(1)按施工支配向物资部填写材料申请单;(2)按施工场地规划平面图堆放材料,进场前与管工联系;(3)进场材料必需按样板验收,对数量, 规格, 种类要细致核对,对木料必需逐件逐条量度;(4)按公司要求搞好物料报耗工作;(5)负责保管珍贵材料,对易潮变质材料(如水泥, 石灰等)要负监督运用之责。

6)每月对现场材料进行盘点;(7)每月与公司物资部核对进料数及材料付款状况5, 质检员(1)帮助制定质量目标,质量支配和质量限制准则2)参与探讨和确定施工方法3)对现场的设备,材料进行检查,并将所发觉的问题通知施工有关人员4)依据用纸和技术规定的要求,检查各个施工工序,并对关键部位和技术严格的工序进行重点限制5)在浇灌混凝土之前,对挖方, 支模以及绑扎钢筋等工序进行检查6)参与质量事故处理,并提出报告6, 平安员(1)参与施工场地的规划及限制,要求做到场地状况整齐,实行文明施工2)编制平安施工方案3)检查机械设备和设施的性能,如有问题立刻通知有关人员进行解决4)参与解决施工技术问题,确保平安5)发觉有平安问题,立刻通知有关人员停止作业,进行解决7, 资料员(1)负责整理收集工程资料和有关文件,细致做好文件, 资料的保管和保密工作,确保文件资料齐全2)负责编排资料并装订成册第二节 施工进度支配一, 施工工期依据本工程的工程量及我公司投入的机械设备和周转材料,地下室工程桩施工时间为180个日历天,其中人工挖孔桩部分穿插施工为60天完成施工二, 施工进度支配具体人工挖孔桩施工段位置详见平面图;具体施工进度详见深基坑工程施工进度支配网络图三, 形象进度限制为了限制进度,项目部以每7个日历天为一个工期限制段,每周日下午召开生产会议,由项目管理部人员, 各机长, 班长参与。

会上由主管生产的施工员下达每周各机台, 班组的施工生产任务, 每一组人挖孔的施工桩号对不能完成施工任务的班组,找出缘由并切实解决;在项目部办公室的墙壁上张贴桩位平面图,对砼已经灌注完毕的桩号,每天由施工员用红笔作好标记,这样一方面可以避开漏桩,另一方面可以很形象地反映出每天的工程进度项目部每周二下午向业主单位及监理单位提交上周的施工任务完成状况报表和本周的施工进度支配,以便于业主, 监理单位刚好驾驭工程动态,了解工程施工进度, 质量状况第三节 施工打算一, 组织落实(1)项目班子组织就位2)对施工人员进行交底,进入现场打算上岗3)办妥外界手续二, 生产打算(1)临时设施, 障碍物处理, 泥浆池开挖2)给水管网, 临时用电安装,机械设备调试3)商品砼, 钢材, 焊条等的材料供应选购 4)泥浆的排放外运和夜间施工落实三, 技术打算(1)做好原材料的复试,钢材力学性能试验2)细致阅读图纸,进行图纸会审3)对四周居民住房的平安鉴定和落实监测单位4)对四周环境及场地地质状况的调查5)依据总图和灰线,进行定位放样6)组织班组人员进行技术, 平安交底工作第四节 施工总平面布置本场地临时设施支配搭设:生活区设在场地以外,建筑物北侧,搭设一幢五间二层的彩钢活动房和一幢两层的原有建筑作为现场办公用房,办公室一侧搭设三幢十间民工宿舍,1间修理间和男女厕所及浴室,东侧侧另外搭设四间工地仓库。

施工用电电路依据二级配电箱的位置电缆均埋地敷设,主电缆沿四四周墙边布置施工用水依据业主供应的二寸水管,用DN50及DN40镀锌钢管组合进行埋地设置,在适当位置预留三通备用加工操作棚在基坑施工时,在基坑上部设置栈桥的部位搭设加工操作棚,上部结构施工时,将加工棚移至东侧围墙边;在地下室施工时采纳场外道路,上部结构施工时采纳地下室顶板上设置临时施工道路,供小型运输车辆通行本工程运用两台浙江省建设机械集团生产的QTZ63型塔吊,1#塔吊位置为C1-A轴~C4-G轴/C4-3轴~C4-8轴,2#塔吊位置为A12-C轴~A13-D轴/A13-9轴~A14-1轴(具体设置详见塔吊基础专项方案)大门设在西侧西安路,大门宽度为6m,在大门入口处浇筑25cm厚C25混凝土,在离大门约2m左右设置车辆冲洗槽混凝土浇筑采纳固定泵浇筑,布置在大门口约10~15m处同时考虑到散装水泥的粉尘对周边居民的影响,水泥罐布置在基坑北侧,四周木板封闭,防止粉尘飞扬在场地西北侧围墙边上设置企业八牌二图及各种标记牌临时办公房布置在基坑西面,门前进行场地硬化,并适当布置绿化,美化环境基坑四周位置在土方开挖前,在排水沟施工完成后即进行施工场地的硬化处理。

第六章 塔吊基础施工方案第一节 塔吊参数及和平面布置1, 塔吊参数本工程运用两台浙江省建设机械集团生产QTZ63型塔吊,具体参数如下:机构工作 级 别起升机构M5回转机构M4牵引机构M4起上升度(m)倍率固定附着α=240140α=44070最大起重量( t )6幅度(m)最大幅度(m)5055最小幅度(m)2起升机构速度倍率α=2α=4起重量(吨)33663速度(米/分)40802040电机型号功率转速YZTD225L2-4/8/3224/24/5.4KW 1410/710/150 r/min回转机构转速电机型号功率转速0.6 转/分YZR132M1-62×908转/分牵引机构速度电机型号功率转速44/22 米/分YDEJ132S-8/4750/1500转/分顶升机构速度电机型号功率转速米/分Y132S-41440转/分工作压力<20MPa平衡重臂长重量(吨)50米13.55总功率3KW2, 平面布置1#塔吊位置为C1-A轴~C4-G轴/C4-3轴~C4-8轴,2#塔吊位置为A12-C轴~A13-D轴/A13-9轴~A14-1轴;由于建筑高度最高位m,结构基础底面为 m,合计m(考虑基础最深位置的一台),故塔吊最终高度为自由起上升度32m,足以避开周边已有建筑物。

塔吊基础最近的勘探孔位编号为ZK13和ZK20;采纳钻孔灌注桩内放入格构柱并与塔吊基础连接的基础型式,钻孔灌注桩采纳直径800mm,1#塔吊桩有效长度,2#塔吊桩有效长度15m,桩端均可进入本工程地质勘察报告所述⑩-c中等风化安山玢岩格构柱均采纳L140×14角钢作为主材,进入桩顶,详见相应图纸塔吊承台采纳C35混凝土配筋,厚度,长×宽=×,1#塔吊桩顶标高,承台底标高,,2#塔吊桩顶标高,承台底标高详见后附塔吊基础施工图纸3, 塔吊专用基础桩涉及土层参数(引自地质勘查报告)序号土层号土层名称厚度(m)fk(kPa)1①-1杂填土2①-3淤填土3⑤含砾粉质粘土5004⑦粘性土混卵石2805⑦漂石5006⑩-a全风化安山玢岩2207⑩-c中等风化安山玢岩25004, 格构柱, 格构式塔吊基础施工要求(1)格构柱端锚入混凝土承台长度不小于450mm和1/3承台厚度;混凝土强度等级不小于C352)格构柱锚入桩基中的长度不小于2400mm,并需增加箍筋和主筋数量,确保焊接质量桩混凝土等级不小于C30;本工程格构柱锚入桩基中的长度3000mm,桩采纳水下C30混凝土3)吊(插)入桩孔时,应限制钢构柱的垂直与水平二个方向的偏位。

特殊需防止浇捣混凝土后钢构柱的偏位,必需有防偏位措施(采纳模具等定位方法)4)钢构柱焊接必需保证焊接质量,必需持有焊接上岗证,依据图纸和技术交底严格限制质量5)单肢钢构柱内部需留有足够空间,浇捣混凝土中应实行有效手段保证混凝土的填充率达到95%以上6)开挖土方时,塔机钢构柱四周的土方应分层开挖,钢构柱之间的水平与斜撑杆(或柱间支撑)等构件,必需跟随挖土深度而刚好设置并焊接7)塔机运用中,要常常视察钢筋混凝土连接块的变形态况;常常视察地脚螺栓松动状况,随时拧紧;常常视察塔机的垂直度,发觉超差刚好订正8)塔吊专用桩不匀称沉降,考虑塔吊专用桩桩端进入本工程地质勘察报告所述⑩-c中等风化安山玢岩,达到塔吊的地基承载力要求,从塔吊起先运用到基坑底板浇筑完成时间段约4个月,初期不匀称沉降量可估算为<4‰,满意要求在地下室大底板完成浇筑前应加强观测第三节 塔吊基础施工及验收1, 塔吊基础的施工工艺流程如下所示:Φ800塔吊基础桩钢筋笼制作塔吊在基坑内的平面位置确定钢格构柱制作Φ800塔吊基础桩成孔钢格构柱与钢筋笼焊接并安放就位塔吊在基坑土方工程和地下室结构施工过程中正常运行各层土开挖如此循环至最终层土的高度区间第一层土方开挖塔吊运用至工程结束基坑底砼垫层施工第一层土层厚度范围内钢格构柱间型钢斜杆, 水平杆焊接塔吊安装并投入运用预埋塔吊基础节,绑扎承台钢筋, 支模并浇筑砼塔吊基础灌注桩砼浇筑2, 桩基施工工艺流程(1)本工程塔吊桩采纳钻孔灌注桩,桩身混凝土标号为C30,桩长, 桩径详见施工图。

2)钢筋笼采纳焊接,主筋爱护层厚度50mm3)桩位偏差,轴线和垂直轴线方向均不宜超过50mm,垂直度偏差不宜大于0.5%4)钻孔灌注桩桩底沉渣不应超过200mm5)排桩宜实行隔桩施工,并应在灌注混凝土24h后进行邻桩成孔(6)施工详见《钻孔灌注桩施工流程图》三通一平泥浆循环系统设置临时设施施工技术桩位测量施工场地基轴线测埋设护筒钻机就位钻进成孔一次清孔下导管二次清孔混凝土灌注拔出导管泥浆外运泥浆储放池泥浆循环钻机移位渣浆分别钢筋笼制作钢材进场混凝土运输埋设护筒现场安装性能调试检查验收下钢筋并连接格构柱至设计标高(1)测量定位测量定位选用高精度的全站仪和钢卷尺,工程测量基准点用混凝土浇筑固定,并安装防护标记,防止重车辗压和重物碰撞而产生的移位,基准方位安设在视线范围内的不产生变形物上,或设点加以混凝土爱护在测定桩位前,先复校建筑物基点,闭合测量搞清基点与红线关系,符合误差允许要求后,再测定桩位测定桩位分三次,在挖埋护筒前测量一次,在埋设护筒后复测一次使护筒中心与桩位偏差不大50㎜,拉好十字线,在护筒边上用油漆做好标记然后用水准仪测量护筒标高,做好测量记录,第三次测量,在钻机就位前进行,并检查钻机是否对准桩心标记。

2)埋设护筒工程桩的孔口护筒是爱护孔口,隔离上部杂填松散物,是防止孔口塌陷的必要措施,也是限制定位,标高限制的基准点因此,每根工程桩施工前必需埋设护筒护筒选用大于桩径10㎝的钢制护筒,埋入深度以满意隔离杂填土,防止孔口塌陷为准,护筒外周间隙用粘土回填并捣实,以确爱护筒稳定牢靠3)钻机就位转盘中心对准桩位中心标记,偏差应小于15mm,用水平尺对转盘水平进行校核,并做到天车中心, 转盘中心与桩位中心(三心)成一垂线4)成孔①成孔本工程成孔采纳正循环钻进的方法,钻头选用三翼条形刮刀钻头,机上钻杆安装导向钢丝绳,减轻机上钻杆在回转时的晃动,并在钻头上部约处设扶正器,以增加钻头在孔底回转时的稳定性,使钻进平稳,孔壁完整,钻孔垂直钻进参数限制范围如下:正循环:钻压6-15KN,转速47-108r/min,泵量75m3/h施工中应依据地层状况,合理选择钻进参数,一般开孔时宜轻压慢转,正常钻进时钻进速度限制在6m/h以内,由于本工程要求以10-C中等风化安山玢岩层为持力层,常规钻头钻进困难;我们拟采纳特特制的筒体钻特地进行持力层的钻进②护壁钻孔形成时,由于受地层覆盖土压力的作用,使自由面产生变形,泥浆运用得当可以抑制变形的产生。

依据本工程地质岩土物理性能,选用原地层自然造浆由地表调整泥浆性能易出现露浆现象我们采纳在钻进过程中掺入黄土,以保证泥浆正常护壁依据不同的地质状况,选用不同的泥浆性能参数,来平衡地层的侧压力,以抑制孔壁的缩颈, 坍塌泥浆性能参数指标限制范围如下:漏斗粘度:18—25S泥浆比重:含砂率:≤8%③持力层的确定:依据设计孔深要求比照工程地质报告, 上返岩样和钻机跳动状况确定入持力层深度若钻进突然加快,则应刚好通知现场监理, 业主,重新分析地层 (5)清孔清孔是钻孔灌注桩施工重要的一道工序,清孔质量的好坏干脆影响水下砼灌注施工, 桩身质量与承载力的大小为了保证清孔质量,本工程主要采纳分二次清孔在钻进将至终孔深度时,减缓钻进速度,使土层颗粒充分水化分散,为清孔的顺当进行,作好必要的前期打算第一次清孔利用成孔结束时不提钻慢转清孔,调制性能好的泥浆替换孔内稠泥浆与钻屑,时间一般限制在30分钟左右第二次清孔是在下好钢筋笼和导管后进行,利用导管进行第二次清孔,清孔时,常常上下窜动导管,同时调好泥浆性能,,以清干净孔底沉渣每次清孔后沉渣均达到50㎜之内并在第二次清孔后马上灌入第一斗混凝土6)钢筋笼①钢筋应具有质量保证书, 并通过抽样复检合格的钢筋(不得运用小厂生产的钢筋)。

钢筋笼由持证电焊工上岗制作,并对钢筋搭焊接头抽样送检,抽样数量为每300个焊接接头一组试验钢筋笼在预制模中焊接成型,做到主筋成型直, 误差小, 箍筋圆,直观效果好钢筋笼的制作偏差范围如下:主筋间距:±10㎜ 箍筋间距:±20㎜钢笼长度:±100㎜ 钢笼直径:±10㎜焊接长度:(单面焊)≥10d 双面焊≥5d相邻两接头错开:≥500㎜,且≥35d(主筋直径)主筋爱护层:±40㎜②钢筋笼爱护层为了保证钢筋笼主筋不产生露筋现象,工程桩采纳3φ100×50砼块在钢筋笼上设置,每6米一组,对称设置③钢筋笼下放钢筋笼下放时应保证其足够的垂直度,下放困难时应左右或上下旋转,不行强压,以免破坏孔壁和钢筋笼每3米设置一道爱护层,特殊在上部应多设几道,确保钢筋笼中心与桩中心一样长度计算精确,保证笼顶标高误差在100mm以内7)钢格构柱1)钢格构柱加工① 进场材料堆放时,地面应平整,堆放平整② 焊接时,角钢每隔2米设置垫板,用水准仪抄平,确保平整度③ 角钢与钢板连接必需点焊定位,待四角均定位确认无误后,方可进行全面焊接,焊接时应留意连续焊接引起的应力变形④ 焊接的焊渣应清除,焊缝应平顺,对达不到要求的重新焊接。

2)质量保证措施①钢柱的材料必需选用正规厂家,有生产许可证,进场时对材料的厚度, 尺寸应进行验收②焊接的焊条选用E43型与母材材质相同,电焊条应有质保书③进场材料报监理验收,且堆放整齐 ④按施工图要求进行下料,下料前经过技术部门同意,有技术交底记录 ⑤ 钢格构柱间焊接要求焊缝饱满,焊缝高度达到钢结构施工验收规范要求 ⑥钢格构柱与灌注桩钢筋主筋的焊接长度,单面焊接为钢筋直径的10d,双面焊接为钢筋直径的5d⑦焊接后的钢格构柱外型尺寸满意设计要求,其允许偏差在规范允许范围内⑧竖向立柱施工时,先将钢格构柱与下部钻孔灌注桩的主筋焊接坚固,再整体吊入孔内,并保证钢格构柱居中⑨钢格构柱安装就位时应留意吊装时产生的变形,须实行加固措施⑩钢格构柱顶部与支撑节点交汇处应整体浇筑,严禁钢格构柱外露,并相应加强配筋 在每层土方开挖后,支撑底部垫层浇筑即在垫层上放置角钢定位,定位角钢与钢格构柱电焊连接,确保支撑高度达到设计高度要求在基础开挖后,在基础中间钢格构柱上应焊接钢板止水片,防止基础因格构柱产生漏水现象钢格构柱底部钢止水片应在挖土至坑底后,地下室底板混凝土浇筑前焊上,其位置视底板标高而定。

8)水下砼灌注①浇注前打算工作A, 对商品砼坍落度进行随时验收,并制作试块进行28天后测试B, 清孔起先之前打算好浇注前的各项打算工作,如砼运输车是否运转正常,供水, 供电是否正常,人员有无到位,砼运输道路有无铺好, 是否可行;储料斗有无破损, 是否满意初灌要求等C, 清孔结束后,马上卸去清孔器具, 装好储料斗,商品砼进料②导管导管采纳φ250㎜×3.5㎜×油轮式导管该导管密封性好, 刚性强,不易变形运用前必需检查管内是否有残留物;导管是否变形,渗漏运用后将导管清洗干净,在指定位置排放整齐③水下砼灌注依据孔深的不同配置导管长度,导管下口距孔底当二次清孔结束后,马上灌入足够的初灌量,满意导管埋入深度超过1000㎜的要求灌注时应做到连续施工,每根桩的浇注时间按初盘混凝土的初凝时间进行限制3, 灌注桩钢筋砼承台基础施工本工程中2#塔吊基础采纳灌注桩钢筋砼承台基础,基础桩采纳四根直径600钻孔灌注桩,承台为C35砼浇筑,尺寸为3.5m×3.5m×1.2m1)基础施工流程灌注桩钢筋笼制作塔吊基础桩平面定位Φ800塔吊基础桩成孔钢筋笼吊放进孔内就位灌注桩砼浇筑桩砼达到肯定强度后沟槽式开挖土方至承台垫层底标高。

浇筑承台垫层后绑扎承台钢筋并支承台模板,放置塔吊预埋节并坚固定位承台砼浇筑塔吊安装及运用(2)格构柱施工操作要点:① 钢格构柱与塔吊基础灌注桩主筋须按规定焊接坚固;② 钢格构柱与钢筋笼吊装入孔时必需保证格构柱位置, 标高以及垂直度的精确性,可以采纳全站仪, 水平仪, 水准尺等工具进行现场限制格构柱及钢筋笼安装完毕后必需进行加固定位,确保在灌注桩砼浇筑的过程中格构柱位置及水平标高的精确性③ 格构柱的焊接质量为本方案的关键环节,故必需保证格构柱焊接质量满意规范要求,主要通过以下几点保证措施来确保格构柱质量:a、 焊接材料应符合设计要求和有关标准的规定,应检查质量证明书及烘焙记录;b、 进行格构柱焊接的焊工必需持有特种作业上岗证,并且考试合格项目管理人员须细致检查焊工相应施焊条件的合格证及考核日期;c、 焊工上岗作业前,必需进行技术交底,明确焊接质量要求和留意事项d、 焊缝要满意:外形匀称, 焊道与焊道及焊道与钢材之间过渡平滑,焊渣与飞溅物清除干净;e, 焊缝验收标准详见下表焊接时应留意以下问题:①尺寸超出允许偏差:对焊缝长宽, 宽度, 厚度不足,中心线偏移,弯折等偏差,应严格限制焊接部位的相对位置尺寸,合格后方准焊接,焊接时细心操作。

②焊缝裂纹:为防止裂纹产生,应选择适合的焊接工艺参数和施焊程序,避开用大电流,不要突然熄火,焊缝接头应搭10~15mm,焊接中不允许搬动, 敲击焊件③表面气孔:焊条按规定的温度和时间进行烘焙,焊接区域必需清理干净,焊接过程中选择适当的焊接电流,降低焊接速度,使熔池中的气体完全逸出④焊缝夹渣:多层施焊应层层将焊渣清除干净,操作中应运条正确,弧长适当留意熔渣的流淌方向,采纳碱性焊条时,上须使熔渣留在熔渣后面3)基础开挖操作要点①基础土方开挖时自然放坡,不考虑特殊支护措施,开挖操作时应随时留意土壁的变动状况,如发觉有裂纹或部分坍塌现象,应刚好进行支撑或放坡②塔吊基础开挖到设计标高后要做好排水工作,可在坑内和坑边设置排水沟;③基础开挖到承台垫层底标高后,对灌注桩桩头部分进行凿除处理,以桩头高出垫层面100㎜为宜,还须保证灌注桩主筋锚入承台的长度≮600㎜④承台砼浇筑时须留意保证塔吊预埋节的位置和四角的平整度,可在钢筋绑扎时对其进行加固,可采纳水准仪进行水平监测限制⑤塔吊安装前须满意基础桩混凝土强度不小于80%设计强度;⑥基坑土方开挖时,每层土方挖净后,钢格构柱间的钢斜杆, 水平支撑应刚好安装并焊接坚固,确保由四根钢格构柱组成架体的整体稳定性。

焊接前应做好焊接部位的清理, 除锈, 除泥等工作,保证焊接质量;⑦本工程中塔吊运用时间较长,故待地下室底板施工完毕后,宜将底板以上部位的钢格构柱表面刷防锈漆二道,以削减锈蚀对格构柱强度性能的影响;⑧钢格构柱架体穿过地下室底板时,在钢格构柱的肢件角钢上设置止水板,作为地下室底板在该结构的止水处理;⑨塔吊基础处土方开挖时须留意格构柱2米范围内土方严禁用挖机开挖,须采纳人工挖除,以避开挖机碰撞到格构柱造成质量平安隐患格构柱上的泥土须清理干净,保证水平支撑杆焊接质量⑩格构柱处土方开挖时不得使土体开挖高差太大,以防止土体挤压效应对格构柱的稳定性能造成影响4、 施工质量限制及验收要求(1)灌注桩施工过程中进行以下检验:① 灌注混凝土之前按现行行业标准《建筑桩基技术规范》(JGJ94-2008)的规定,对已成孔的中心位置, 孔深, 孔径, 垂直度, 孔底沉渣厚度进行检验;② 对钢筋笼安放的实际位置等进行检查,并填写质量检测, 检查记录;③混凝土灌注桩的强度等级按现行行业标准《建筑桩基技术规范》(JGJ94-2008)的规定进行检查;④成桩桩位偏差的检查应按现行国家标准《建筑地基基础工程施工质量验收规范》(GB50202-2002)和行业标准《建筑桩基技术规范》(JGJ94-2008)的规定执行;(2)格构式钢柱检查验收①钢材及焊接材料的品种, 规格, 性能等应符合国家产品标准和设计要求。

焊条等焊接材料与母材的匹配应符合设计要求及现行行业标准《建筑钢结构焊接技术规程》(JGJ81-2002)的规定;②焊工应考试合格并取得上岗作业证书;③焊缝厚度应符合设计要求,焊缝表面不得有裂纹, 焊瘤, 气孔, 夹渣, 弧坑裂纹, 电弧擦伤等缺陷;④格构式钢柱及缀件的拼接误差应符合设计要求及现行国家标准《钢结构工程施工质量验收规范》GB50205的规定;⑤格构式钢柱的安装误差应符合下表的规定:项目允许偏差(㎜)检验方法柱端中心线对轴线的偏差0~20用吊线和钢尺检查柱基准点标高±10用水准仪检查柱轴线垂直度≤35用经纬仪或吊线和钢尺检查注:表中H为格构式钢柱的总长度第三节 施工平安措施1, 塔吊基础施工平安措施本工程共两台塔吊施工,塔吊间的净距离为56m ,1#塔吊的提上升度40m,2#塔吊的提上升度为32m,降低低位塔吊的起重臂与高位塔吊起重钢丝绳之间碰撞由于施工现场比较困难,在实际施工中,还要亲密关注现场以外的状况,塔吊初次顶升要超过接近的建筑物,还要留意周边状况尤其是现场工人和车辆;避让旁边电力及通讯设施,以免造成不必要的损害或破坏综上所述,可以看出塔吊的施工环境是比较困难的,只有依据相。

下载提示
相关文档
正为您匹配相似的精品文档
