文档详情

冬季施工设计方案.

jin****ng
实名认证
店铺
DOCX
26.14KB
约16页
文档ID:160941431
冬季施工设计方案._第1页

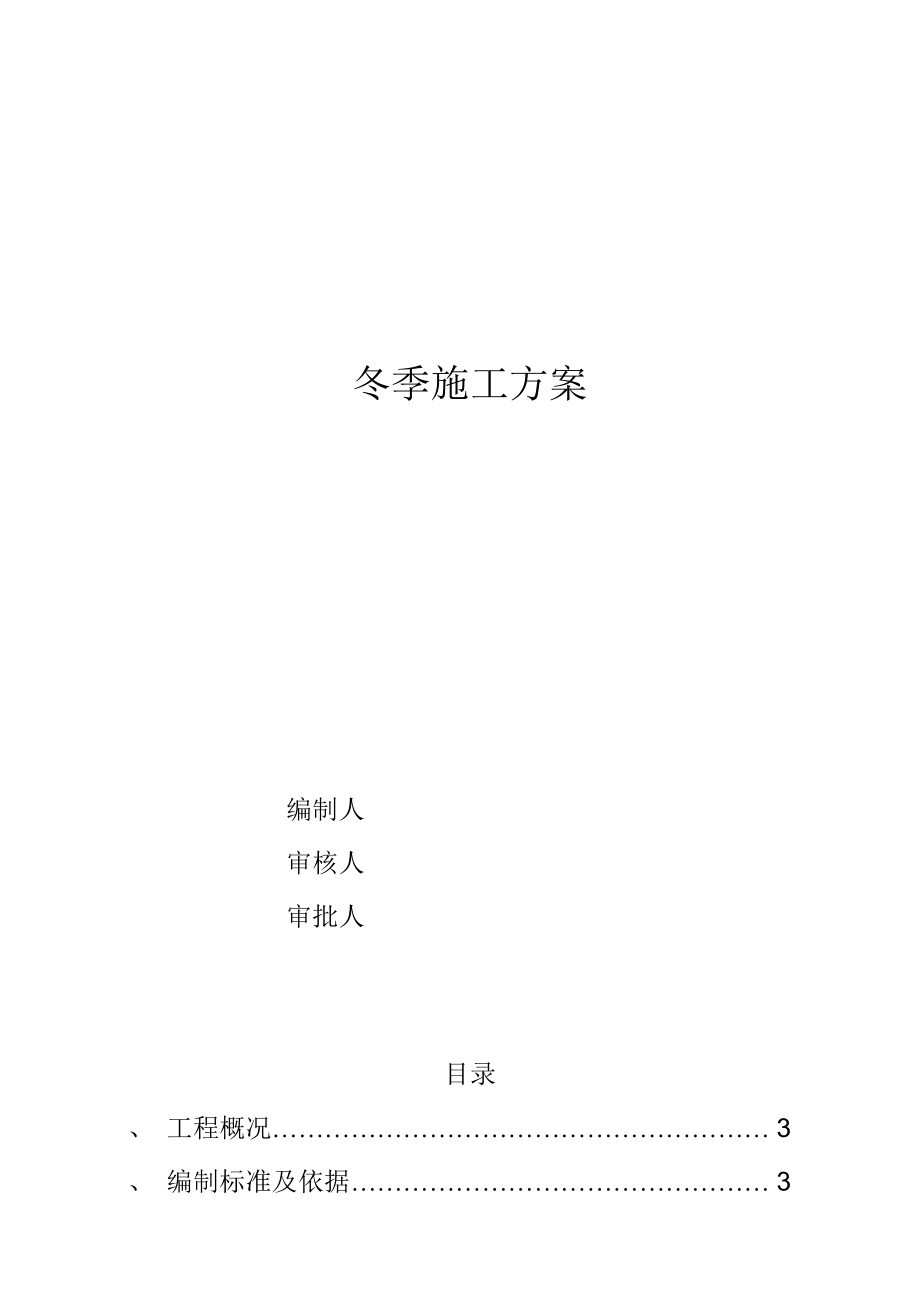

1/16

冬季施工方案编制人审核人审批人目录、 工程概况………………………………………………… 3、 编制标准及依据………………………………………… 3三、 冬期施工的时间界限及有关标准………………………3四、 施工部署……….……………………………………...…4五、 施工准备……………………………………………… 5六、 操作工艺及施工方法...………………………………….7七、 安全技术保障……………………………………………15、 工程概况本工程为XX五期征地拆迁安置房项目C块(BT)工程施工总承包II标段,工程位于太湖新城万顺道与清源路交叉口东南侧由XX办事处 投资开发,XX市水文地质勘查院提供地质勘查报告,XX市民用设计院 设计,五洲建设工程监理有限责任公司监理,江苏江中集团有限公司 负责施工本公司承接2标段C地块的15#、19#、20#楼,本工程总建 筑面积60052m2o栋号建筑面积(m2)层数(层)层咼(m)总高(m)地上部分地下部分地上 部位地下 部位15#楼200336592912.992.419#楼872033.615.120#楼2256280785125.5、 编制依据1、建筑工程冬期施工规程(JGJ104-2011)2、建筑设计文件和相关标准3、XX 五期 C、D 地块施工组织总设计4、XX 五期 C、D 地块总进度计划5、简明施工计算手册三、冬期施工的时间界限及有关规定1、时间界限当室外日平均气温连续5d稳定低于5°C即进入冬期施工;当室 外日平均气温连续5d高于5C时解除冬期施工。

日平均气温是1天 内 2、8、14 和20 时等 4 次室外气温观测)2、有关规定(1)钢筋焊接、冷拉、冷弯时环境温度不得低于-20Co2)油漆、刷浆、裱糊、饰面、抹灰及玻璃工程施工环境温度不低于5°C3)屋面防水卷材热熔等施工环境温度不得低于-10C;冷粘等 施工环境温度不得低于-5C;涂膜防水,隔气层施工环境温度不得低 于-5C四、施工部署1、 冬季施工时间进度安排根据总体工期计划,以及XX市常年进入冬期施工的日期(约在11月 中旬)和结束冬期施工的日期(约为3月上旬) ,在冬期施工过程中 主要进行如下分项工程的施工:15#楼:裙房进行主体结构施工内墙粉刷、外墙粉刷施工2、 组织结构姓名职务责 任组长全面负责项目的冬期施工领导工作副组长主管现场冬期施工的实行、落实、检杳工作安全员负责冬期施工期间的安全、消防、防火及现场的 文明施工技术贝冬季施工方案、措施的制订与编制,技术问题的 处理施工员混凝土浇筑后的保温养护工作;墙、板的保温工作检杳;砌体施工时的保温养护工作质检员全面检查冬施期间各分部分项工程的质量情况材料员负责冬期施工物资的采购、保管机电工长负责临时水电线路的冬期保温措施的落实、检查与维修试验员负责每日测温以及施工中的取样送检工作3、冬季施工的原则及特点:(1)冬季施工条件和环境不利,是工程质量事故出现多发季节其质量事故出现约占全年的三分之二以上,尤以混凝土工程居多。

2)质量事故出现的隐蔽性、滞后性,即工程是冬天施工的,大 多数在春季开始才暴露出来,因而给事故处理带来很大难度3)冬期施工的计划性和准备工作时间性强五、施工准备1、技术及人员准备(1)编制冬期施工方案,编制原则是确保工程质量经济合理、 技术上可靠,使增加费用最少,所需材料和热源有可靠的来源,并尽 量减少能源消耗,施工进度快,缩短工期2)进入冬期施工前,对现场施工人员专门组织技术培训,学 习冬施规程、施工方法及有关的技术措施,明确各自的职责3)安排专人李静进行测温工作,与当地气象台保持联系,及 时掌握天气变化情况,防止寒流突然袭击,做好天气突变的防范措施4)作好冬期施工中混凝土、砌筑砂浆的配合比工作2、现场准备工作(1)根据工程进度,提前组织有关机具和保温材料进场2)作好临时用水的水管及消防管的保温防冻工作,给排水管线 暴露在室外的外包橡塑海绵,并用防水丝布缠紧3)混凝土泵管采用棉毡或草帘缠裹,并用16#铁丝绑牢4)墙、柱模板背面挂棉毡进行保温5)现场砂料堆场采用保温材料覆盖,先在表面铺彩条布,再盖 上两层草帘6)现场设天气告示牌,由试验部门测定大气温度,并记录天气 预报,以便在寒流到来前作好各项保温防冻措施。

7)施工前,组织有关人员对现场脚手架进行检查,查看脚手架 各节点连接是否牢靠,支架部分是否稳定可靠各种通道及上人坡道 要钉好防滑条8)对各种机械,如塔吊、混凝土输送泵、对焊机、电渣压力焊 机等进行检查,查看运转是否正常,保温是否到位9)做好现场的排水坡度,严格控制临时用水量,避免地面结冰3、材料准备材料部门在进入冬期施工前进行所需各项材料的准备工作,材料 进场后做好各项材料的验收、保管、发放工作各项冬施材料需用情 况如下表所示,现场施工中如遇其它所需材料,向材料部门提出计划 后另行购置冬季施工材料计划序冬施材料单位数量备注号1草帘或棉毡m22000覆盖保温2塑料布m22000覆盖保温3橡塑海绵m300用于临时给水保温4温度计个10测温5抗冻剂吨2用于砂浆抗冻其它劳保用品各工种按照施工要求自行配置六、操作工艺及施工方法1、钢筋工程1) 在负温条件下使用的钢筋,施工过程中要加强管理和检验钢 筋再运输和加工过程中注意防止撞击、刻痕2) 钢筋在负温下进行冷拉,其温度不得低于-20 C当温度低于— 20°C时,不得对低合金I、II级钢筋进行冷弯操作,以避免在钢筋 弯点处发生强化,造成钢筋脆断3) 冷拉钢筋的试样不得少于 4 个,并取其试验结果的算术平均值 作为该钢筋实际应用的冷拉率。

4) 在负温下冷拉后的钢筋,应逐根进行外观质量的检查,其表面 不得有裂纹和局部颈缩5) 钢筋负温焊接,可采用闪光对焊、电弧焊及气压焊等焊接方法当环境温度低于一20C时,不宜进行施焊6) 雪天或施焊现场风速超过5.4m/s (三级风)焊接时,应采取遮蔽措施,焊接后冷却的接头应避免碰到冰雪7) 热扎钢筋负温闪光对焊采用预热闪光对焊8) 负温帮条焊或塔接焊,其焊缝厚度不应小于钢筋直径的 0.3 倍,焊缝宽度不应小于钢筋直径的0.7 倍9) 每天正式生产前对加工机械进行检查、调试,并进行试加工确 保机械运转正常,保证加工质量2、砼工程本工程冬期混凝土采用综合蓄热法施工 (1)对商品混凝土材料要求1)为保证混凝土的全面质量,冬季混凝土施工的重点是防止混 凝土硬化初期遭受冻害,并尽早获得强度2)混凝土冬期施工选用标号不低于425 的水泥,水泥碱含量不 大于 0.6%,并加入早强剂3) 粗骨料选用5〜25mm,含泥量VI%,泥块含量VI%,使用前 应先经暖气加热,保证其不含冻块砂子选用中砂,含泥量V3%,泥 块含量VI%,使用前应先经暖气加热,保证其不含冻块4) 混凝土用水应经过加热后使用,温度应控制在 60oC—80oC, 水泥不得与 80oC 以上的热水直接接触。

投料时应先投入骨料和水, 最后投入水泥拌合水及骨料最高温度强度等级低于52.5的普通 硅酸盐水泥、矿渣硅酸盐水 泥拌合水(°C)粗、细骨料(°C)80605)外加剂选用JYD-3、JYD-5复合防冻剂,该外加剂具有高早强、减水率高等特点,且不会增加每方混凝土的碱含量,同时不含氯 盐及尿素等有害物质6)冬期施工期间搅拌站在进行混凝土试配时应考虑一定的富裕 系数,强度等级不大于 C30 的混凝土富裕系数取 130%,强度等级不 小于C35的混凝土富裕系数取120%最小水泥用量不少于300kg/m3, 水灰比不大于 0.6适当加大外加剂的用量,提高减水率,从而减少 混凝土的单方用水量,提高混凝土的防冻性能7)化学外加剂的配量及原材料加热温度,由混凝土供应方提供 试配,制订出不同温度条件下的配合比方案,项目部根据结构不同部 位,不同温度条件,提出申请使用要求商品混凝土搅拌站对掺外加 剂人员组织专门的技术业务培训2) 混凝土的搅拌及运输1) 搅拌站实验室在试配时应考虑混凝土搅拌及运输过程中混凝 土热量的散失2) 现场施工人员在混凝土浇灌过程中密切观测罐车中混凝土的温度,以保证混凝土出机温度不低于15°C。

3) 混凝土搅拌车应采取保温措施,且搅拌车出站后应尽快到达 现场,尽量防止混凝土的热量损失4) 混凝土搅拌车到场后应合理安排浇筑顺序,每车混凝土不得 停滞时间过长5) 混凝土输送泵管采用棉毡或草帘进行包裹,防止泵送过程中混凝土的热量损失3) 混凝土的浇筑1) 混凝土浇灌前,浇灌部位若有积雪或冰屑应清除干净2) 现场浇灌混凝土前应做好充足的施工准备,采用快铺料、快振捣及时覆盖的快速施工法3)楼板混凝土收光时,为避免因温度过低造成混凝土表面冻结, 应随收光随覆盖为避免收好的混凝土表面被踩踏破坏,所有覆盖保 温材料、测温、搓毛人员均须在跳板上行走,跳板铺设在预埋于顶板 中的马凳铁上马凳铁沿板长跨方向布置,间距为2m,每跨板至少 铺设一块跳板4)在施工缝处接着浇筑混凝土时,应先除掉水泥薄膜和松动石 子,将表面湿润冲洗干净,并使施工缝处原混凝土的温度高于 2oC, 然后铺抹水泥砂浆或与混凝土砂浆成分相同的砂浆一层,待已浇筑的 混凝土强度高于1.2MPa时,允许继续浇筑5) 冬期混凝土振捣要随放料随振捣,,浇筑前应做好必要的准备 工作,如模板、钢筋和预埋件检查、清除冰雪冻块,浇筑时所用脚手 架、马道的搭设和防滑措施检查等。

6) 浇筑剪力墙、柱混凝土时,混凝土应分层,每层厚度不得超过50cm梁板混凝土一般同时浇筑,从一端开始向前推进,混凝土浇筑时应尽可能缩小面积梁底和梁侧面要注意振实,振捣器不要直 接触及钢筋或预埋件楼板混凝土的虚铺厚度应略大于板厚,振捣后 用木抹子抹平,然后铺塑料薄膜,其上及时铺盖保温层7) 掌握气温动态,浇筑混凝土时尽可能避开最低温度当气温低于-10OC时,区域负责人应检查相应的准备工作,确定无误经批准 后方可进行混凝土浇筑温度低于-20OC停止施工4)混凝土的保温1)楼板:混凝土浇筑完一块立即找平,并迅速覆盖一层塑料布 加二至三层棉毡或草帘(规格50mm厚),特别注意边缘的保温,温差 过大时全部覆盖多层保温当平均温度低于0°C时,顶板混凝土浇筑 完成时,将门窗洞口用彩条布封堵,在室内用火炉烧火加热,要求室 内温度不得低于5°C2) 剪力墙:模板外包棉毡,混凝土浇筑完后,墙顶部立即覆盖 塑料布和棉毡进行保温模板拆除后混凝土墙面用塑料布进行包裹覆 盖,根据测温记录温差超过15 °C时再包裹1-2层棉毡当温度低于 0C时,为避免墙体混凝土表面冻害,在钢模板外围安装40mm厚的聚 苯乙烯板进行保温。

3) 冬季施工期间,墙、柱拆模需待混凝土同条件试块强度达到 4MPa 方可进行,竖向结构拆除模板后立即涂刷养护液体,所用的养 护液必须含有防冻剂,保温草帘外包塑料布,塑料布接缝烫封牢固, 提高保温材料的周转使用率4) 混凝土的覆盖保温是冬季蓄热法施工的关键,保温材料要求 覆盖均匀,边角按搓部位严密并压实5) 保温完毕,值班工长要认真检查,遇有大风天气,要设专职 值班人员检查保温覆盖情况,并负责修复被风吹坏的覆盖层5)混凝土测温1)混凝土测温内容:① 大气温度:每昼夜测温不少于4次(每昼夜2:00、8:00、14:00、 20:00各测一次),并需监测最高、最低气温② 混凝土出机温度(保证在20°C以上),混凝土入模温度(保证在 5°C以上),每一工作班不少于4次③ 混凝土养护温度:在混凝土达到受冻临界强度4.0Mpa前,每 隔2h测量一次,达到受冻临界强度4.0Mpa以后,仍需继续测温,每 隔 6h 测量一次,直至气温稳定不再变化,和大气温度一样时为止2) 由试验员负责各项测温工作,所有参与测温工作的人员应认 真负责,并经过有关知识的培训3) 根据砼底面平面形状及砼浇捣的流程方向,以中心点至长短 边的代表性位置,每隔10〜16米设置一组测点,测温点应设在有代 表性的结构部位和温度变化大易冷却的部位,每测点分别在砼厚度的 不同深度布置测点(即砼表面、砼中部、砼底部),测温点孔深一般 为10〜15cm,楼板为板厚的一半。

4) 测温点采用埋设测温管的方法,测温管采用DN15的钢管墙 柱测温管垂直于立面,高出板面1200进行埋设;板测温管斜向插入 楼板,与板面呈 45°测温管预埋时,保证测温管进入到结构中心 在支模和养护阶段注意对测温管的保护5) 测温要求① 、现浇混凝土在测温时按测温孔编号顺序进行,温度计插入测 温孔后,堵塞住孔口,留置在测温孔内3〜5min后进行读数② 、混凝土养护期间,测温员应按方案要求认真进行测温工作, 并做好记录,若发现混凝土温度过高或过低,应及时告知技术部门采 取措施③ 、测温员测温后将测温孔用保温材料覆盖好全体施工人员都 应注意对测温孔的保护6)混凝土试块留置 进入冬期施工后,混凝土试件应比常温时增加不小于两组与结构 同条件养护的试块,分别用于检查受冻前的混凝土强度和转入常温养 护 28 天后的混凝土强度冬季施工混凝土取样表部位受冻前临界强度拆摸同条件转常温28天强度标养梁、板一组一组一组一组剪力墙一组/一组一组3、砌体工程(1)、冬季施工期间材料应符合以下规定:1)、普通砖、空心砖、加气混凝土砌块在砌砖前,应清除表面污物、冰雪等,不得使用遭水浸和受冻后的砖或砌块2)、拌合砂浆时,拌合用水应进行加热。

水的温度不得大于80°C, 砂浆稠度应较常温适当增大,不得采用二次加水调整砂浆和易性2)、砌体工程施工要求:1)、砌体工程冬季施工优先采用外加剂法施工,添加剂使用采 用氯盐类添加剂时应对墙体拉结筋采用防腐处理氯盐类外加剂掺量(占中用水量重量%):气温在T0C以上时为3%,如果气温低于-10C时本工程砌体工程停止施工2) 、现场砌筑时砂浆温度不得低于5°C.3) 、米用蓄热法施工时砌筑高度一般不宜大于2m,但米用添加 氯盐防冻剂的砌体施工时,每日砌筑高度不宜超过1.2m,墙体留置 的洞口距交接墙处不应小于50cm4) 、施工中,每日砌筑完成后应及时在砌体表面用棉毡覆盖保 护砌体表面不得剩余砂浆施工时应将表面清理干净5) 、冬季施工期间,砂浆试块应留置同条和标养各一组4、粉刷工程(1)室内粉刷1) 室内粉刷前用双层塑料布将门窗封闭2) 抹灰砂浆使用热水搅拌,并掺入防冻剂,其掺量为水泥重量 的 2%-3%,使砂浆内部的水溶液冰点降低在负温以下仍保留自留水继 续水化3) 对室内抹灰应天天进行检查,对发现空鼓、起泡的应及时进 行铲除,重新抹灰2)室外粉刷1) 抹灰砂浆使用热水搅拌,并掺入防冻剂,其掺量为水泥重量 的 2%-3%,使砂浆内部的水溶液冰点降低在负温以下仍保留自留水继 续水化。

2) 外饰面粉刷应尽量安排在正温和有日照的天气下进行施工3)当在负温下时应及时进行进行棉毡覆盖外饰面4)对室外抹灰应天天进行检查,对发现空鼓、起泡的应及时进 行铲除,重新抹灰七、安全技术保障1)由于 15#楼主楼在 11 月份即进入外墙粉刷作业,在施工前应 提前对作业人员进行安全技术交底并要对外脚手架进行专项检查, 对外架拉结点松动的应及时进行加固,对外架上竹筏板进行清理1)入冬前,项目组织现场人员进行冬施安全、消防教育制订 安全生产和防滑、防冻、防火、防爆的具体措施,教育职工注意施 工岗位安全,严守各项规章制度2)施工中应把“安全第一”放在首位平时,所有工作人员必须 注意防滑,防摔,穿暖衣服,带手套不得在工作地点采用明火取 暖及用大功率电炉,灯具取暖,施工中严格按施工方案进行,不得 违章作业,技术管理人员做好安全交底3)因冬季是失火等事件易发阶段,冬季施工领导小组必须提高对消 防的重视程序,制定较详细的消防管理细则4)严格动火证的签发制度,用火操作必须经申请同意,并设专人 看火,配合好消防器材和消防用水5)施工现场必须按方案要求做好防冻保温工作,注意天气预报, 注意大风天气及寒流袭击对安全生产带来的影响。

6)现场保温材料一律采用阻燃草帘和聚苯保温板,设专人检查, 消防场内易燃杂物,保证安全生产7)各种化学外加剂及有毒物品,油料等易燃物品,设专库存放, 专人管理并建立严格的领取制度8)各种架子上人马道应牢固可靠并定期检修,大风及雪后要认真 清扫、检查及消除隐患施工人员要做到尊章守纪,杜绝违章作业, 违章指挥冒险作业9)加强现场临时用电管理,严禁乱接线,加强平时的用电线路的 检查,避免因线路老化造成漏电事故10)作好工程的越冬安全防护工作,防护用外架及安全网及时检查、及时维护。

下载提示
相关文档
正为您匹配相似的精品文档
