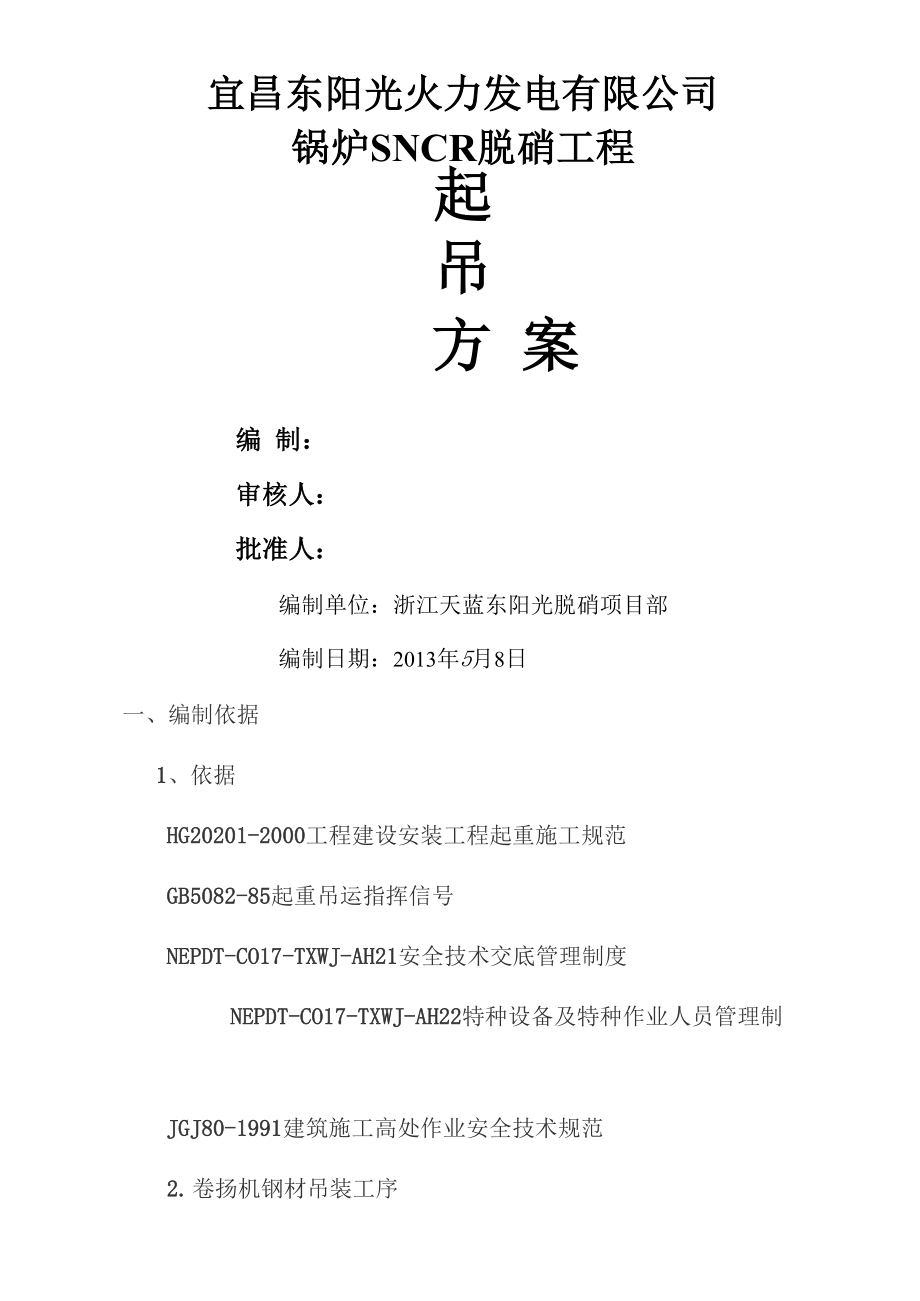

宜昌东阳光火力发电有限公司锅炉SNCR脱硝工程起吊方 案编 制:审核人:批准人:编制单位:浙江天蓝东阳光脱硝项目部编制日期:2013年5月8日一、编制依据1、依据HG20201-2000工程建设安装工程起重施工规范GB5082-85起重吊运指挥信号NEPDT-CO17-TXWJ-AH21安全技术交底管理制度NEPDT-CO17-TXWJ-AH22特种设备及特种作业人员管理制JGJ80-1991建筑施工高处作业安全技术规范2. 卷扬机钢材吊装工序方案编制-卷扬机进场组装锚固-吊装用具的选型、验收(卸扣、索 具)-试吊、测吊装重量-正式吊装-材料吊装-卷扬机退场3. 吊装前的准备站位的选择,对站位的一般要求:卷扬机应设置在硬化地面或坚固的平台上,清空卷扬机站位区域 内或缆索附近施工现场:卷扬机设置位置不能有交叉作业;1) 在起吊前应消除一切不安全因数2) 吊装技术要求a. 参加吊装施工的起重人员必须经考试合格,持特殊工种作 业操作证上岗,吊装前必须进行技术交底和安全交底b. 卷扬机安全附件齐全可靠,不得任意拆除,并定期校检4. 主要吊装机具一览表序号名称规格数量备注1卷扬机1t12倒链2t23倒链1t24钢丝绳WBWO1625警戒线100m1675. 起吊最大重量:322kg6. 起吊材料:8000*175*17mmH型钢.共16支。
7. 卷扬机最大吊重为1t,符合起吊能力二、 工程概况:本工程为东阳光火电有限公司的脱销项目,平台制作,在1#, 2#锅炉38.4m层制作喷枪平台,平台材料使用的175*175mmH型钢 以及槽钢等用卷扬机吊至38.4m层,将卷扬机固定在38.4m层上,吊 钩设置在44米平台上,用16#双槽钢挑出材料全部平放起吊,卷扬 机由专门的特种技术人员操作三、 吊装准备:1、施工准备1) 认真学习施工图纸,并组织班组了解安装的技术要求进行技术 及安全交底2) 认真核对的数量、重量、规格及连接件的规格、数量3) 核对钢材尺寸和相互关系4)检查钢构件是否有严重裂纹、扭曲、破损及缺陷,其质量是否 达到标准要求,如未达到应采取妥善措施5) 现场不平整之处,应将场地处理平整6) 现场用警戒绳围住,严禁无关人员出入吊装现场四、卷扬机安全技术交底1吊装作业1.检维修过程中利用各种吊装机具将设备、工件、器具、材料等 吊起,使其发生位置变化的作业过程1.1吊装作业人员(指挥人员、起重工)应持有有效的《特种作业人 员操作证》,方可从事吊装作业指挥和操作2. 吊装作业前应进行以下项目的安全检查:2.1相关部门应对从事指挥和操作的人员进行资质确认。
2.2相关部门进行有关安全事项的研究和讨论,对安全措施落实情况 进行确认2.3实施吊装作业单位的有关人员应对起重吊装机械和吊具进行安全 检查确认,确保处于完好状态2.4实施吊装作业单位使用卷扬机吊装机械2.5实施吊装作业单位的有关人员应对吊装区域内的安全状况进行 检查(包括吊装区域的划定、标识、障碍)警戒区域及吊装现场应 设置安全警戒标志,并设专人监护,非作业人员禁止入内安全警戒 标志应符合GB 16179的规定2.6实施吊装作业单位的有关人员应在施工现场核实天气情况室外 作业遇到大雪、暴雨、大雾及6级以上大风时,不应安排吊装作业3. 作业中安全措施3.1吊装作业时应明确指挥人员,指挥人员应佩戴明显的标志;应佩 戴安全帽,安全帽应符合GB 2811的规定3.2应分工明确、坚守岗位,并按GB 5082规定的联络信号,统一指 挥指挥人员按信号进行指挥,其他人员应清楚吊装方案和指挥信号 3.3正式起吊前应进行试吊,试吊中检查全部机具、地锚受力情况, 发现问题应将工件放回地面,排除故障后重新试吊,确认一切正常, 方可正式吊装3.4严禁利用管道、管架、电杆、机电设备等作吊装锚点未经有关 部门审查核算,不得将建筑物、构筑物作为锚点。
3.5吊装作业中,夜间应有足够的照明室外作业遇到大雪、暴雨、 大雾及6级以上大风时,应停止作业3.6吊装过程中,出现故障,应立即向指挥者报告,没有指挥令,任 何人不得擅自离开岗位3.7起吊重物就位前,不许解开吊装索具4. 操作人员应遵守的规定4.1按指挥人员所发出的指挥信号进行操作对紧急停车信号,不论 由何人发出,均应立即执行4.2司索人员应听从指挥人员的指挥,并及时报告险情4.3当起重臂吊钩或吊物下面有人,吊物上有人或浮置物时,不得进行起重操作4.4严禁起吊超负荷或重物质量不明和埋置物体;不得捆挂、起吊不 明质量,与其他重物相连、埋在地下或与其他物体冻结在一起的重物4.5在制动器、安全装置失灵、吊钩防松装置损坏、钢丝绳损伤达到 报废标准等情况下严禁起吊操作4.6应按规定负荷进行吊装,吊具、索具经计算选择使用,严禁超负 荷运行所吊重物接近或达到额定起重吊装能力时,应检查制动器, 用低高度、短行程试吊后,再平稳吊起4.7重物捆绑、紧固、吊挂不牢,吊挂不平衡而可能滑动,或斜拉重 物,棱角吊物与钢丝绳之间没有衬垫时不得进行起吊4.8不准用吊钩直接缠绕重物,不得将不同种类或不同规格的索具混 在一起使用。
4.9吊物捆绑应牢靠,吊点和吊物的中心应在同一垂直线上4.10无法看清场地、无法看清吊物情况和指挥信号时,不得进行起吊4.11起重机械及其臂架、吊具、辅具、钢丝绳、缆风绳和吊物不得靠 近高低压输电线路在输电线路近旁作业时,应按规定保持足够的安 全距离,不能满足时,应停电后再进行起重作业4.12停工和休息时,不得将吊物、吊笼、吊具和吊索吊在空中4.13在起重机械工作时,不得对起重机械进行检查和维修;在有载荷 的情况下,不得调整起升变幅机构的制动器4.14下方吊物时,严禁自由下落(溜);不得利用极限位置限制器停 车4.15遇大雪、暴雨、大雾及6级以上大风时,应停止露天作业4.16用定型起重吊装机械(例如履带吊车、轮胎吊车、桥式吊车等)进 行吊装作业时,除遵守本标准外,还应遵守该定型起重机械的操作规 范5. 作业完毕作业人员应做的工作5.1将起重臂和吊钩收放到规定的位置,所有控制手柄均应放到零位, 使用电气控制的起重机械,应断开电源开关5.2对在轨道上作业的起重机,应将起重机停放在指定位置有效锚定5.3吊索、吊具应收回放置到规定的地方,并对其进行检查、维护、 保养5.4对接替工作人员,应告知设备存在的异常情况及尚未消除的故障。
