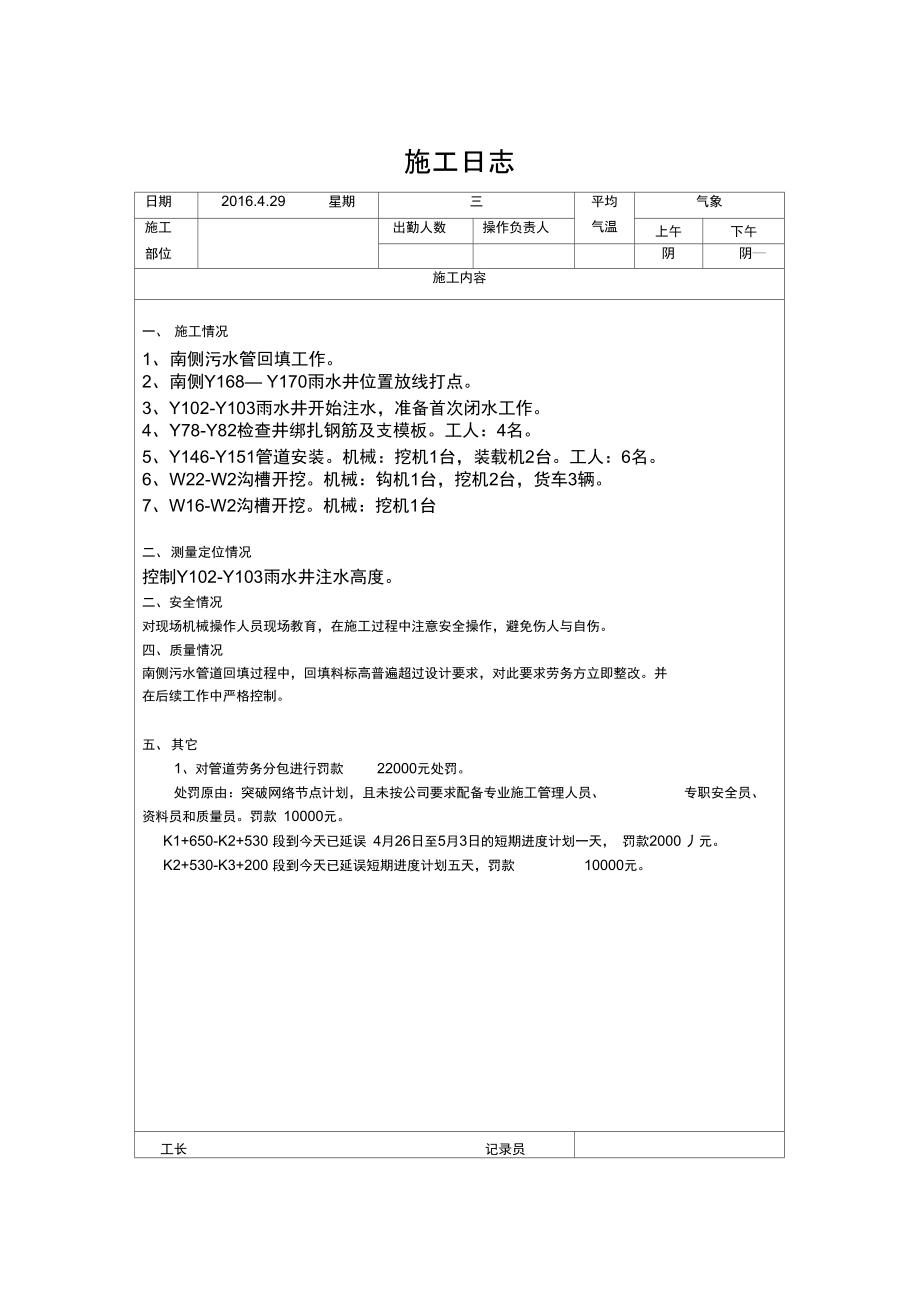

施工日志日期2016.4.29 星期三平均气温气象施工部位出勤人数操作负责人上午下午阴阴—施工内容一、 施工情况1、 南侧污水管回填工作2、 南侧Y168— Y170雨水井位置放线打点3、 Y102-Y103雨水井开始注水,准备首次闭水工作4、 Y78-Y82检查井绑扎钢筋及支模板工人:4名5、 Y146-Y151管道安装机械:挖机1台,装载机2台工人:6名6、 W22-W2沟槽开挖机械:钩机1台,挖机2台,货车3辆7、 W16-W2沟槽开挖机械:挖机1台二、 测量定位情况控制Y102-Y103雨水井注水高度二、安全情况对现场机械操作人员现场教育,在施工过程中注意安全操作,避免伤人与自伤四、 质量情况南侧污水管道回填过程中,回填料标高普遍超过设计要求,对此要求劳务方立即整改并 在后续工作中严格控制五、 其它1、对管道劳务分包进行罚款 22000元处罚处罚原由:突破网络节点计划,且未按公司要求配备专业施工管理人员、 专职安全员、资料员和质量员罚款 10000元K1+650-K2+530 段到今天已延误 4月26日至5月3日的短期进度计划一天, 罚款2000 丿元K2+530-K3+200 段到今天已延误短期进度计划五天,罚款 10000元。

工长 记录员施工日志日期2016.4.30星期四平均气温气象施工部位出勤人数操作负责人上午下午阴阴施工内容一、施工情况1、南侧污水井井周水稳层铺设2、 Y102 Y103雨水井注水进行闭水试验3、 南侧雨水管开始铺设4、 Y99雨水井混凝土浇筑,混凝土标号为 C25,抗渗等级P6o5、 Y78-Y82检查井砼浇筑工人:3名6、 Y146-Y151检查井砼垫层浇筑及接头打胶工人: 5名7、 W22-W2沟槽开挖机械:钩机1台,挖机2台,货车3辆二、 测量定位情况对水稳层铺设进行高程控制三、 安全情况对现场工人进行安全技术培训四、 材料设备情况D600涵管进场,共计2.5米五、 质量情况1、 对Y146-Y151接头打胶的质量进行检查2、 对Y78-Y82检查井砼浇筑进行质量检查六、 其它现场安排一台专用扫水车进行扬尘控制,对裸露表土进行覆盖工长记录员。
