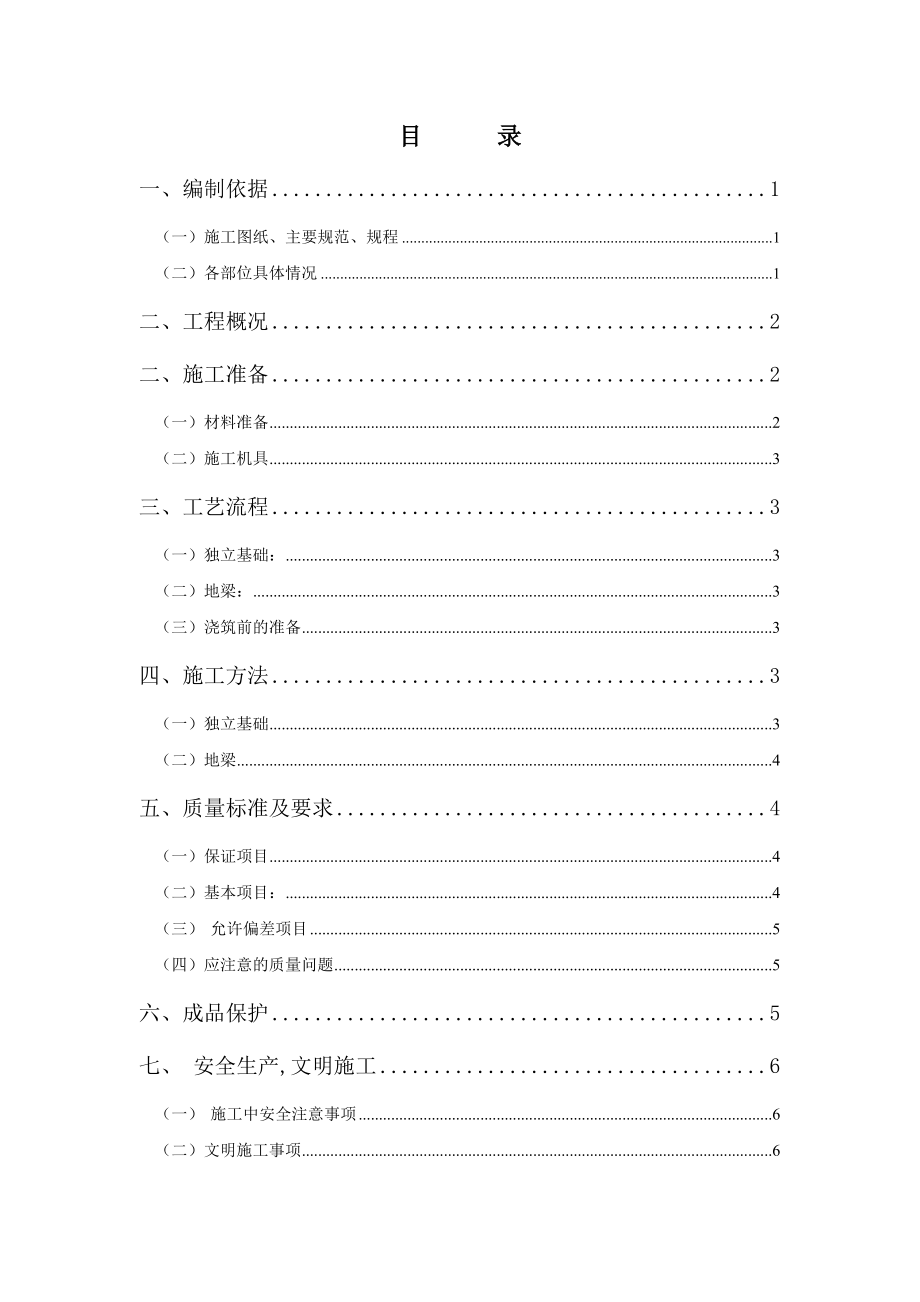

目 录一、编制依据 1(一)施工图纸、主要规范、规程 1(二)各部位具体情况 1二、工程概况 2二、施工准备 2(一)材料准备 2(二)施工机具 3三、工艺流程 3(一)独立基础: 3(二)地梁: 3(三)浇筑前的准备 3四、施工方法 3(一)独立基础 3(二)地梁 4五、质量标准及要求 4(一)保证项目 4(二)基本项目: 4(三) 允许偏差项目 5(四)应注意的质量问题 5六、成品保护 5七、 安全生产,文明施工 6(一) 施工中安全注意事项 6(二)文明施工事项 6八、 施工中注意事项 6九、 施工中注意事项 7十、季节施工中注意事项 7十一、施工防雨 8十二、冬期施工措施 9独立基础工程专项施工方案一、编制依据(一)施工图纸、主要规范、规程1)工程说明2)施工图纸(1) 建筑施工图(2) 结构施工图(3) 给排水管道施工图(4) 电气施工图 3)工程测量规范 GBJ50026—20074)建筑地基基础工程施工质量验收规范 GB50202—200213)5)建筑工程施工现场借用电安全规范 GB50194—20026)机械设备安装工程施工及验收规范 GB50231—987)建筑工程施工质量验收统一标准 GB50300—20018)建筑施工安全检查评分办法 JGJ59—999) 本企业内部质量文件、管理制度10) 其它有关手册及参考文件资料 (二)各部位具体情况(1)基础垫层C15(2)独立基础、地梁为C25(3)柱:C30二、工程概况金鼎华府小区施工区域位于盱眙奥体中心,山水公园南侧,西邻盱眙中学,南临盱眙实验小学、幼儿园及都梁中学,东侧燕山路。
总用地面积145000 m2,工程地址为山水广场南侧,实小三分校右侧,第一中学对面本工程多层建筑物东西长43~80m左右,南北宽16m左右,建筑高度19m左右框架结构:基础埋深为2.40~4.70m左右,地上6层柱平面尺寸为240~450mm,建筑面积约75239.76m2,工程安全等级为二级,设计使用年限50年,抗震设防烈度七度为确保本工程的独立基础工程施工顺利进行特编制如下独立基础工程专项施工方案二、施工准备(一)材料准备(1)商品混凝土:落实好商品混凝土厂家,检查商品混凝土厂家资质;进厂查看厂家设备规模及供应情况2)混凝土品种、强度等级应根据设计要求确定,进场时必须有质量合格证明书及配合比报告3)外加剂:外加剂掺量应符合有关标准规定,其掺量经试验符合要求后方可使用4)掺合料:粉煤灰其掺量应通过试验确定,并应符合有关标准二)施工机具主要机具:混凝土泵车、混凝土运输车、插入式振动棒、平板振动器、木抹子、铁插尺、胶皮水管等三、工艺流程(一)独立基础:修整基坑→支浇砼垫层→绑钢筋→浇砼(二)地梁:修整基槽→支浇砼垫层→绑钢筋→浇砼(三)浇筑前的准备(1) 将垫层内的泥浆,小木块等杂物清理干净,模板缝较大处应先用木条塞死,再用海棉条堵严,注意不要将木块、海棉条塞入基础内。
2) 检查模板的支撑是否牢固,及泵管操作架的搭设是否合格泵管操作架不允许与模板支撑连接相碰3)看模人员应检查对拉螺栓螺帽有无松动,墙根底部堵缝是否严密,堵缝用同砼同标号的砂浆看筋人员应检查钢筋是否被踩偏移位,埋件位置是否正确墙上口应每隔600-800垫好保护垫层,保证板的有效高度和成品保护4) 标高控制线已抄测完成四、施工方法(钢筋、模板、砼具体施工方法详见分项技术交底)(一)独立基础(1)基坑开挖到位,经检查合格后办理验糟隐检2)支垫层模板,浇筑砼垫层(3)绑独立基础钢筋,办理隐检(4)浇筑独立基础砼(二)地梁(1)基槽开挖到位,经检查合格后办理隐检,支浇砼垫层(2)绑地梁钢筋,支模、办理隐检(3)浇筑地梁砼五、质量标准及要求(一)保证项目(1) 要求商品砼厂家严格执行供货技术协议,砼使用的水泥、水、骨料、粉煤灰和外加剂必须符合法规和施工规范规定使用前检查出厂合格证和相应的试验报告2)严格控制砼配合比外加剂的掺量要符合要求,施工中严禁对已搅拌好的砼加水严格作好对商品砼的检验和记录3) 砼到场后进行塌落度检测,塌落度要求16-18cm,如与委托不符,则退回不能使用,并及时与搅拌站联系进行调整。
4)砼试块必须按规定取样、制作、养护和试验其强度评定符合《砼强度检验评定标准》要求按法规作好监理见证取样和工作二)基本项目:砼振捣均匀密实,墙面及接槎处应平整光滑墙面不得出现孔洞、露筋、缝隙夹渣等缺陷三) 混泥土的允许偏差项目序项目名称允许偏差(mm)检验方法1轴线位移独立基础10尺量检查2标高层高全高±10±30用水准仪检查3截面尺寸±8-5尺量检查4墙面垂直每层≤5全高≥55用经纬仪或吊线和尺量105表面平整8用2米靠尺和楔形尺检查(四)应注意的质量问题(1) 柱体烂根:支撑前在每边模板下口抹10cm宽找平层,但找平层不得嵌入柱体并注意浇注前座浆柱体砼浇筑前应接浆控制砼坍落度,防止砼离折2) 洞口移位变形:模板穿墙螺栓坚固可靠,洞口两侧砼对称,均匀进行浇筑3)柱、梁面气泡过多:采用高频振捣器每层砼应振捣至气泡排除为止4) 砼与模板连接:及时清理模板,隔离剂涂刷均匀六、成品保护(一)为保证钢筋、预埋螺栓、预留孔洞及暗管的位置的正确,施工中不得碰撞,防止振捣时挤偏或埋件凹进砼内二)不用重物冲击模板,保证模板的牢固和严密七、 安全生产,文明施工(一) 施工中安全注意事项(1) 施工前,工长必须对工人有全面的技术及安全交底。
2)夜间施工,施工现场及运输道路上必须有足够的照明,现场必须配备专职电工24小时值班3) 做好基坑周边防护并经常检查,严禁向基坑内投掷物品4) 混凝土泵管出口前方严禁站人,以防砼喷出伤人5) 现场照明线路及电箱必须加空,严禁在钢筋上拖拉电线6) 砼振捣工必须穿胶鞋,戴绝缘手套7)特殊工种及机械操作,必须有专职人员二)文明施工事项(1) 砼罐车出地前,车身及流槽必须冲洗干净2) 工地大门口,经常清理干净3) 现场灯光照明布设合理,减少扰民4) 夜晚施工时采用低噪音振捣棒,减少噪音污染八、 施工中注意事项(一) 砼的供应必须保证砼泵能连续作业,尽可能避免或减少泵送时中途停歇如砼供应不上,宁可减低速度,以保持泵送连续进行若出现停料迫使泵停车,则砼泵必须每隔4---5分钟进行约定行程的动作二)砼泵送时,注意不要将砼泵车料内剩余砼降低到20厘米,以免吸入空气三)砼泵送时,应做到每2小时换一次水洗槽中的水四)加强对泵车及输送管道的巡回检查,发现隐患,及时排除,缩短拆装管道的时间五) 控制塌落度,在搅拌站及现场设专人管理,每隔2—3小时测试一次六)拆下的管道应及时清洗干净七) 现场设置专人看模九、 施工中注意事项(一)为防止现场架设砼地泵发生难以修复的机械故障,特与公司砼分公司联系1辆泵车备用,故障发生后30分钟内可到达现场。
二)为防止公司砼分公司搅拌机发生事故,已与中建一局五公司砼搅拌站取得联系,事故发生后,1小时内能将所需砼送到现场三)为防止发生安全事故,工地配备1名值班医生四)柱砼浇注时,如发生砼供应不上,应作好接浆准备十、季节施工中注意事项(一)冬季施工时,要采取防滑措施二)施工现场及临时工棚内严禁用明火取暖,应订出具体防火安全注意事项,并将责任落实到人三)电气设备,开关箱应有防护罩,通电导线要整理架空,电线包布应进行全面检查,务必保持良好的绝缘效果四)脚手架,脚手板有冰雪积留时,施工前应清除干净,有坡度的跳板应钉防滑条或铺草包,并随时检查架体有无松动及下沉现象,以便及时处理五)上下立体交叉作业的出入口楼梯,电梯口和井架周围应有防护棚或其它隔离措施六)高层作业必须用安全带,进入工地必须戴好安全帽,楼面预留孔洞必须用盖板盖好不准用芦苇,草包遮盖,以防失足跌落冬季施工拆除外脚手架应有围护警戒措施,严禁高空向下抛掷七)工地临时水管应埋入土中或用草包等保温材料包扎,外抹纸筋水箱存水,下班前应放尽八)草包,草帘等保温材料不得堆放在露天,以免受潮失去保温效果九)现场的易燃,易爆及有毒物品应有专人保管,妥善安置明火作业应实行动火证审批制度,并配置必要的安全防火用品低温情况下。
十一、施工防雨(一)雨天浇筑砼,小雨一般不停止施工作业,仅要求在楼面浇筑砼收面后及时以塑膜覆盖,防止雨水损伤砼表面;并要求商混凝土测试砂、石含水率,减小砼搅拌用水量,连绵雨及中雨以上,应停止砼浇筑作业,砼初凝前遇雨,应覆盖彩条塑料布,防止雨水冲走泥浆,降低砼强度十二、冬期施工措施低温季节,混凝土强度发展缓慢,拟采取下述技术措施保证工程质量一)会同建设单位、监理公司,对商品混凝土 搅拌站加强督促,强化自身管理,力争加快混凝土浇筑速度,增加放线前混凝土的养护时间,提高混凝土初期强度,避免操作人员损伤结构表面二)商品混凝土使用早强剂,调整混凝土坍落度,并在结构板面找平后加盖一层塑料薄膜和草袋,利用混凝土水化热升温,加速混凝土早期强度发展。
