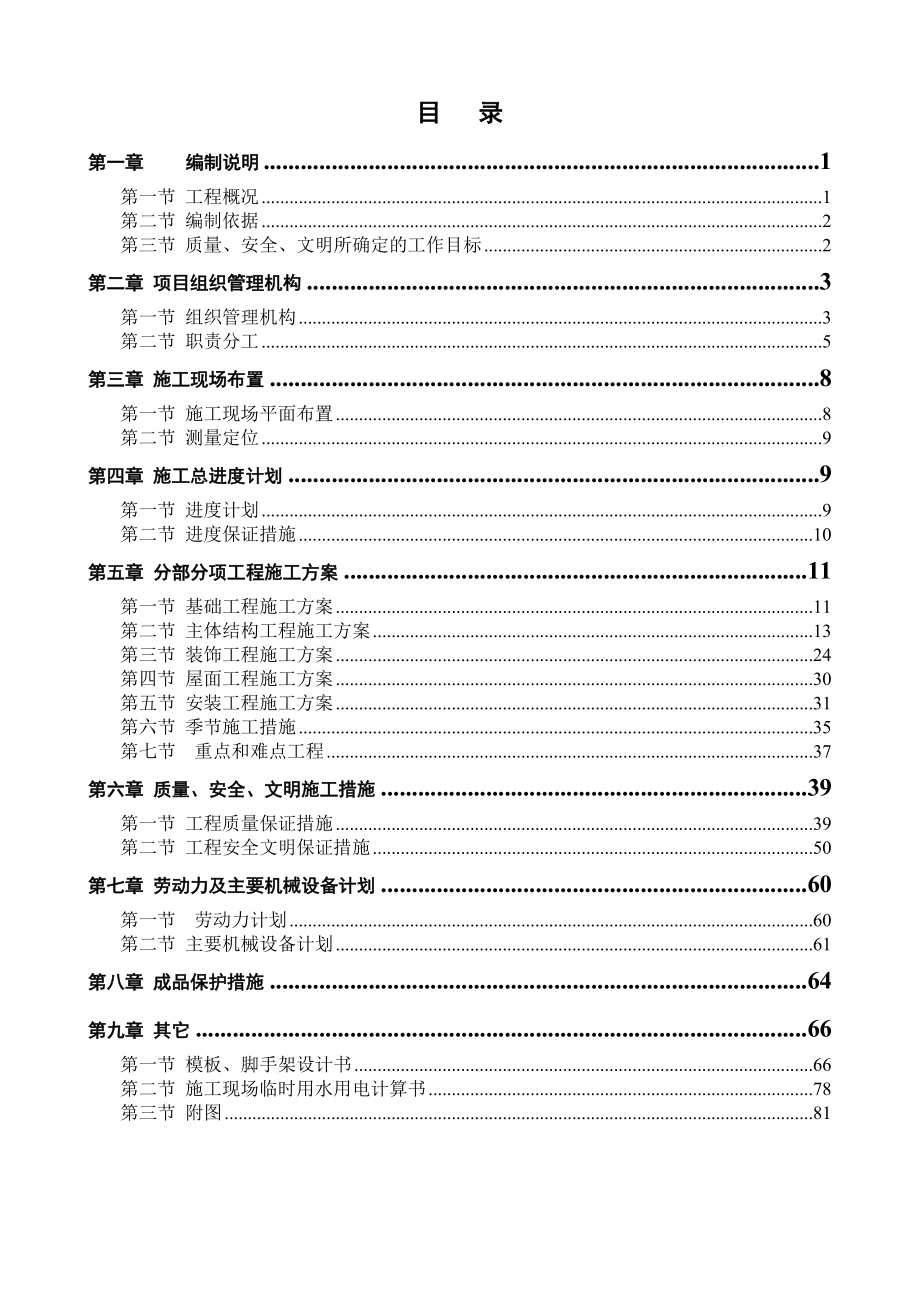

马山县2015年公租住房项目工程 施工组织设计目 录第一章 编制说明 1第一节 工程概况 1第二节 编制依据 2第三节 质量、安全、文明所确定的工作目标 2第二章 项目组织管理机构 3第一节 组织管理机构 3第二节 职责分工 5第三章 施工现场布置 8第一节 施工现场平面布置 8第二节 测量定位 9第四章 施工总进度计划 9第一节 进度计划 9第二节 进度保证措施 10第五章 分部分项工程施工方案 11第一节 基础工程施工方案 11第二节 主体结构工程施工方案 13第三节 装饰工程施工方案 24第四节 屋面工程施工方案 30第五节 安装工程施工方案 31第六节 季节施工措施 35第七节 重点和难点工程 37第六章 质量、安全、文明施工措施 39第一节 工程质量保证措施 39第二节 工程安全文明保证措施 50第七章 劳动力及主要机械设备计划 60第一节 劳动力计划 60第二节 主要机械设备计划 61第八章 成品保护措施 64第九章 其它 66第一节 模板、脚手架设计书 66第二节 施工现场临时用水用电计算书 78第三节 附图 81第一章 编制说明摘要:本施工组织设计作为主导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。
第一节 工程概况1.1.1、建筑概况 本工程为马山县周鹿卫生院职工保障性住房建设项目,建设地点位于马山县周鹿镇卫生院内,建筑面积263756m2, 地下0层、地上6层,砖混结构,本工程建筑物耐火等级为二级,建筑耐久年限为二级,使用年限为50年1.1.2、结构概况 本工程结构为砖混结构,抗震设防烈度为6度基土承载力约为200(Kpa)基础形式为墙下条形基础,中粗砂垫层,毛石砼基础为C15,基础圈梁混凝土为C25钢筋为Ⅰ、Ⅱ级钢筋1.1.3、施工条件施工进场前,业主已完成施工场地平整工作,并提供了临时水电的接口位置和临时出入口的参考位置施工场地具备了“三通一平”,附近交通运输便利,施工条件符合要求1.1.4、各参与单位建设单位:马山县住房和城乡规划建设局设计单位:广西南宁综合设计院勘察单位:广西通能岩土工程有限公司监理单位:广西天柱建设管理有限公司施工单位:广西恒广建筑工程有限公司质量监督单位:马山县建设工程质量监督站第二节 编制依据本施工组织设计根据以下内容编制:1、马山县2013年公租住房项目工程设计图纸2、《中华人民共和国建筑法》3、中华人民共和国颁发的《工程建设标准强制性条文》4、中华人民共和国建设部颁发的《建筑安装工程施工级验收规范》5、《建筑工程施工质量验收统一标准》(GB50300-2001)6、国家建筑工程局1998年颁发的《建筑安装工人安全技术操作规程》7、工程测量规范(GB50026-93)8、建筑工程地基基础工程施工质量验收规范(GB50202-2002)9、砌体工程施工质量验收规范(GB50207-2002)10、砼结构施工图平面整体表示方法制图规则和构造详图(03G101)11、平屋面建筑构造(03J201-2)12、楼梯建筑构造(99SJ403)13、小型混凝土砌块建筑构造(03J104)14、楼地面建筑构造(01J304)15、混凝土结构工程施工质量验收规范(GB50204-2002)16、混凝土质量控制标准(GB50164-92)17、建筑装饰装修工程施工质量验收规范(GB50201-2001)18、建筑地面工程施工质量验收规范(GB50209-2002)19、建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)20、建筑电气工程施工质量验收规范(GB50303-2002)21、建设工程文件归档整理规范(GB/T50328-2001)22、建设工程项目管理规范(GB/T50326-2001)现场踏勘情况和施工准备工作本公司遵循ISO9002国际标准质量体系文件的有关规定公司积累的经验数据第三节 质量、安全、文明所确定的工作目标本公司项目部将在业主、设计、监理等单位的支持、帮助、监督下做好全面、全过程的质量管理控制、安全文明施工、场容标准化管理工作,凭借本公司的优势,体现我们的企业文化和规范化施工,以质量保证体系为标准,做好现场的生产计划管理,工序搭接协调管理、质量管理、安全生产、文明施工等工作。
以“认真、投入、到位”的六字方针,以一流的管理、一流的服务,全面履行承包商职责实现我们承建本工程承诺的质量目标、安全目标、文明施工目标1.3.1、质量目标 分部工程验收贯彻马山县质量验收制度,强化质量的全过程控制,确保“合格”工程1.3.2、安全目标(1)无人身伤亡事故;无火灾及重大安全事故;(2)一般事故隐患整改率达95%以上;(3)特殊工种全部持证上岗;(4)施工现场安全合格率100%,优良率50%以上1.3.3、文明工作目标创建文明安全工地,按照区级文明工地考评的各项标准施工第二章 项目组织管理机构第一节 组织管理机构本公司为具有工业与民用建筑工程二级资质施工企业,有雄厚的经济实力和技术装备,施工管理能力强公司专门成立本工程项目经理部,委派具有很强的现场管理能力和施工经验丰富的工程项目经理担任本项目部的项目经理,由富有建筑施工管理经验的同志担任项目工程师项目经理部相应配置技术、施工、质安、材料、设备、综合管理组等一整套强有力的管理班子项目经理部在项目经理的领导下,作为本项目管理的管理组织机构,全面负责本项目从开工到竣工全过程施工生产技术、经营管理,是我公司派驻在本建设施工工程项目上的代理,对作业层负有管理与服务的职能,保证本工程的质量及工期能达到业主的要求。
项目经理林燕华项目技术负责人韦承祖项目总工长韦承祖预算员潘玟希资料员雷珍英材料员毛小清安全员韩宇毫质检员蓝海龙施工员黄文安各施工队组长质安、保卫监督:0771-报警:110 火警:119 急救:120 工程项目经理部管理网络管理阶段管 理 目 标主 要 工 作施工准备阶段从组织机构、人力、物力、施工备件等方面确保施工项目具备开工和连续施工的基本条件·根据需要企业工程部组建工程项目经理部,配备人员·编制施工项目管理规则·进行施工现场准备,达到开工要求·编写开工申请报告,上报,待批开工施工阶段完成工程承包合同规定的全部施工任务,达到验收交工标准·按施工组织设计进行施工·做好动态控制管理,保证质量、进度、成本、安全等目标的全面实现·管理好施工现场,文明施工·严格发行工程承包合同,协调好业主、监理及相关单位关系·处理好合同变更·作好记录验收交工与结算阶段对竣工工程验收交工,总结评价对外结清债权、债务,结束交易关系向业主提供需求的建筑产品·工程收尾·进行试运转·在预验基础上接受正式验收·整理移交竣工文件,进行结算·总结工作,编制竣工总结报告·办理工程交接手续竣工后服务阶段指导用户正确使用,使建筑产品正常发挥功能反馈信息,改进今后工作,提高企业信誉·在合同规定的责任期内进行保修服务·为保证正常使用提供必要的技术咨询、服务·进行工程回访,听取用户意见,总结经验,发现问题及时维修、维护·竣工后一年内负责进行沉陷、抗震性能观测第二节 职责分工1、项目经理部代表公司履行对顾客的承包合约,对履行合约负直接责任,执行公司质量方针,实现质量目标;组织实施公司质量体系文件,建立和完善项目组织机构,做到人员职责明确,各负其职;贯彻实施项目施工组织设计(质量计划),严格按标准、规范、图纸施工;按公司项目的有关要求在本项目上组织实施;负责现场施工生产全过程的安全文明现场控制。
2、项目经理对本项目部的工程质量负责,对履行合约负直接责任;执行公司的质量方针,组织在项目部中贯彻和实施公司质量体系文件的各项规定,分配质量管理目标,对项目质量指标的完成负责;组织工程均衡施工和工序管理;合理配置各种资源,对工程的质量、进度、成本、安全、文明施工等负全面责任;负责公司制定的纠正和预防措施在本项目部的贯彻和落实;组织好生产过程的各种原始记录及统计工作,保证各种原始资料的完整性、准确性和可追溯性;参加工程回访,负责工程维修工作,定期召开项目部人员会议,组织好本项目部职工的质量教育工作,积极开展各种质量活动全面组织管理施工现场的生产、材料、机械设备、劳动力调配和安全生产工作;在上述诸方向项目经理负责对各工种、各专业之间的生产矛盾进行协调;按月、周排生产进度计划和实施细则,并根据业主/监理的要求调整工作计划3、项目工程师协助项目经理履行对顾客的承包合约,实现工程质量目标;负责公司质量体系文件在工程项目上的组织实施;参与编制施工组织实施;参与编制施工组织设计,优化施工方案,负责落实各项技术节约措施,提供技术节约措施控制计划;负责向专业工长进行技术交底,并按交底要求组织施工;负责编制与修订特殊过程施工方案,负责组织专人在施工中连续跟踪、监督和记录施工方案的实施;组织本项目部有关人员审核图纸,并提交局面审图意见;负责本项目质量记录的汇总评定;编制各类施工进度计划及半成品加工计划;参与对不合格品的报告、调查及处置工作。
4、项目资料员严格执行文件和资料控制程序规定,对本部门所管辖的文件和资料进行控制,确保各相关场所用的文件为有效版本;负责本部门文件和资料的接收、分类、编号、登记、分发、归档保管等工作,及时办理文件领发用手续,对受控文件及时标识并形成清单;负责对更改或换版后作废文件的及时收回和上交工作,不得随意印文件,定期检查受控文件的在用情况;加强对照档的文件借阅管理,及时向借阅人办理文件借阅手续;严格遵守保密制度,不得将文件未经批准外借或转让他人;负责本项目质量记录的标识、编目、保管工作,质量记录应及时、完整、准确、清晰;编写针对工程的有关施工方案,以及技术、质量、安全局面交底;组织、参加QC活动,并完成QC活动成果报告;在针对工程的施工过程中,及时填写开工报告,隐蔽工程验收记录,混凝土、砂浆的配比、试块、养护和试块报告,工序交验单,工程质量通病预控单,分项工程检测记录,分部工程评定资料,完成每天的施工日志编写,及时收集原材料、成品、半成品的合格证、质保书和抽样化验单等5、项目预算员正确掌握相关专业预算定额,认真执行国家和省、市有关工程造价政策、法令;下发验收施工任务单,根据队组完成质量情况核对签发工作量,严格控制定额用工,提供人工分析表,核发工资、奖金,分包工程应付帐算项目实际成本,计算出成本超支额,定期提出项目的成本预测报告,监视项目成本变化情况,并及时将影响成本的重大因素向项目经理报告;收集、整理施工过程各阶段经济资料,及时做好项目竣工决算。
6、项目材料员根据合约、工程预算和施工进度,负责编制物资要料计划;负责对进入现场的物资进行验证、送检,及时收集有关技术文件资料;负责现场物资堆放和标识管理工作;对验证不合格的物资及时向主管部门领导汇报,等验的物资须作出明显标识以防混用,负责提出需紧急放行的材料的申请,并作出明显标识和做好记录;认真做好物资进耗明细帐及单位工程材料、构件分月台帐,严格坚持“先进先出”的原则,做好领用记录,做到帐、卡、物相符,定期进行实物清查和盘点工作;妥善保管好各类物资的标识及有关记录,及时填写材质跟踪表,保持物资的可追溯;按施工平面图堆放物资,做到砖瓦成方、砂石成堆,督促队组做到随到随清,日做日清,工完料清,创建文明现场;对有环境要求的物资的贮存,要熟悉物资性能,创造必要条件,防止因贮存不当而造成损失7、项目质检员执行公司质量方针、目标、积极协助项目经理、项目施工员做好项目工程质量管理工作,确保质量目标的实现;参加检查、复核新开工程的轴线定位、标高、尺寸;负责对分项工程检查、签证,参加分部工程验评,严格执行上道工序未经检验合格不得转入下道工序施工的规定;对本项目工程质量实行全面检查、跟踪,发现质量隐患及时通知项目部整改,并跟踪检查;协助项目材料员做好检验、试验状态的标识;协助项目部对施工过程中发现的轻微的不合格及时处置,发现般或严重不合格,必须及时向上级报告;对不合格的过程或物资,有权否决或下发《质量整改通知书》;参加项目部召开的工程质量会议,每天认真记好检查日记;参与工程质量事故的分析和处理工作。
8、项目安全员协助项目经理负责管理本项目工程的安全工作,贯彻执行党和国家劳动保护和安全生产的方针、政策、法令、法规以及本公司《安全生产、文明施工控制程序》,推动本施工项目安全管理“达标”工作和安全管理目标的实现;深入班组和现场作业部位,了解本项目工程的安全生产动态,协助项目经理抓好安全生产工作,对生产中的不安全隐患提出整改意见,督捉整改,负责及时纠正生产过程中的“三违”现象,督促正确使用安全“三宝”抓好“四口”、“五临边”的安全防护工作,督促现场施工用电、机具及各种安全防护设完整有效、使用安全;参加分公司组织的安全检查,对查出的隐患及时提出整改意见,并帮助、督促项目部按“三定”原则及时整改,发现重大险情时,应立即通知停工,并报告有关领导,协助领导组织人员采取排险措施;对工程项目施工组织设计中的安全技术措施积极提出例题建议,对安全技术措施的实施进行监督;协助项目经理做好新工人的安全“三级”教育,检查督促班组长做好班前安全教育工作;做好日常项目施工安全检查情况的记载,协助项目部资料员做好安全管理资料工作,做到记载详细,资料齐全,归档及时;参与工伤事故的调查、分析与处理工作,协助项目部提出整改措施,并督促按期实施,当发生重大伤亡事故时,应及时向上级报告,组织人员保护好事故现场,配合上级进行事故调查;负责本项目的安全防护设施、机具设备(施工用电、脚手架、井架、机具)的验收工作,参与公司组织的复验工作,对各种安全防护设施的安全使用负责监督、检查。
9、项目施工员加强班组质量教育,树立“质量第一”意识;负责班组质量指标的分解、落实和完成;认真贯彻执行图纸会审、设计交底和施工方案中有关本工程内容的要求,遵守各种操作规程,严格按图施工;根据施工组织设计(质量计划)和平面布置图,完成现场道路、排水、临时设施布置、机具设备就位等施工准备工作;对操作工人进行分部、分项工程技术交底,包括质量要求、安全措施和操作方法;严格掌握各分部、分项工程技术交底,包括质量要求、安全措施和操作方法;严格掌握各分部、项的尺寸、位置,对建筑物的几何尺寸负责;协助质检员、材料对进场物资、半成品进行验证;组织班组工人严格执行“三检制”,保证不合格品不出班组,按“三不放过”原则处理质量事故,对交付检验的工程产品的质量负责;按规定做好试块的制作、养护工作;组织班组人员认真执行工程和质量控制程序,做好原始记录第三章 施工现场布置第一节 施工现场平面布置现场北面、东面、南面三面均为已建建筑物,施工场地狭窄因工地较小且项目工期较短,所以项目管理的员及工人生活区拟设置在场地外1)垂直运输:结构阶段,周鹿中学1#楼住宅楼南面两侧,2#住宅楼北面两侧各立一卷扬机井架用作运输材料等2)西侧设一个出入口,按汽车行走要求,做4m宽道路,因场地狭小,无法做成循环路,拟在入口处建倒车场。
3)砖排子和构件位于卷扬机两侧,拟建两建筑物中间,堆放于靠井架近处此范围还可设置水泥房、砼搅拌站、钢筋加工场4)在现场设4个消火栓第二节 测量定位3.2.1、标高引测:由业主提供水准控制点,然后用DS3水准仪将标高引至施工场地内较为稳固的地方,作为一个永久型的标高控制点该标高控制点的确定需经施工监理复核,并且需定期对该点进行复核基础施工时,以场内的标高控制点为基准点,采用水准仪引测垫层面标高及基础顶标高上部结构施工时,将控制点标高引测至基础顶部,作为上部结构施工依据,结构完成后,在楼层内引测+0.50m标高控制线,作为装饰、安装等施工的标高控制线3.2.2、轴线引测:根据业主提供的定位控制点,用J2-1经纬仪在现场内设置定位控制网,控制点设置在空旷位置,用木桩打入土中,上用钢钉注明,木桩用混凝土坞实,并设警戒标志以防破坏轴线控制网经施工监理复核后方可使用,并且需定期复核基础施工时,用J2-1经纬仪引测至垫层面上,并形成90度封闭回路,以便于进行复核上部结构施工时,通过轴线控制网将轴线引测至基础面上,弹出十字线,在楼层上预留测量孔,通过俯视法将轴线引测至露面3.2.3、施工现场平面布置图(见附一)第四章 施工总进度计划第一节 进度计划4.1.1、工程总进度计划表编制说明(1)本工程进度计划编制表依据:业主对工期的要求及业主已提供的施工图纸资料而编制的施工方案。
2)暂定本工程拟开工日期为 2015年7月,(以开工报告为准)将整个项目的施工总工期控制在360个日历天内完成4.1.2、分阶段控制时间±0.00以下基础工程30天, ±0.00以上主体结构工程120天,装饰装修工程90天,收尾竣工60天详见施工进度计划表(见附二)第二节 进度保证措施4.2.1、计划控制根据总进度计划表,确定本工程的关键线路和各控制节点,与此同时,还要做到长计划短安排、短计划细安排,用周计划来保证月度计划,用月度计划来保证总计划的实施4.2.2、检查督促措施(1)每道工序的当日工作量由各专业负责人负责检查并督促完成2)各专业负责人在完工后立即向项目总工程师汇报,同时领取第二天的工作计划安排3)每道施工工序交接时办理互签手续认可4.2.3、技术措施(1)加强施工技术力量,提高施工管理水平2)及时解决施工中出现的问题3)做好各种协调工作,水电安装、装修工作应提前介入,与土建密切配合4)施工过程中,采用先进的设备和技术,合理调配人力物力4.2.4、物资措施(1)施工过程中,各专业互相配合,做好物资器材、建材的备料工作2)各种材料按照进度计划及时供给,施工过程中,节约使用4.2.5、设备管理措施(1)加强机械设备的维护力量,确保机械完好率。
2)提高机械使用效率,注意机械设备的配套使用3)提高综合机械水平,充分发挥各机械设备的效能4.2.6、加强成品保护工作:(1)做好成品保护工作,减少不必要的返工、返修浪费,加快施工进度2)对全体员工加强教育,晓之以理,在施工过程中做到自觉自律3)建立一套严格的管理体系和管理制度,做到成品保护有制度,成品保护工作有人负责第五章 分部分项工程施工方案第一节 基础工程施工方案5.1.1、施工准备(1)施工场地及施工条件:施工进场前,业主已对施工场地进行了平整,并已提供了临时水电的接入口,施工条件具备2)划分施工区域:在施工场地内有效灵活地确定材料堆场区域、井架放置位置等,并在生活办公区域及材料堆场区域内做水泥地坪3)施工现场测量定位1)施工控制网:(a)根据施工总平面图上的建构筑物的坐标位置、基线、基点的相关数据以及设计图纸上指定的相对标高、用经纬仪、水准仪、钢尺进行网点的测设b)施工控制网点的测量应进行闭合误差校核和复核,并经监理确认c)施工控制网点、水准点及建构筑物的主轴线等控制点标志应设置牢固、稳定、不下沉,不变位,并用混凝土保护,同时加高护栏围护2)建构筑物轴线定位根据建筑红线和设计图测出控制桩位置,用经纬仪闭合校正后,划出轴线位置,并引到2m以外处清楚标识,以防止基础施工时破坏,再根据提供的绝对水准点,进行标高计算,然后引入现场并加以保护。
5.1.2、基础土方开挖(1)准备工作:根据现场内的轴线控制网,按照图纸尺寸将基础开挖灰线标志清晰,确定运行线路,明确挖土流程,确定堆土位置2)挖土:本工程采用1台1m3挖土机开挖,开挖至设计基底标高3)要求:基坑底应留300厚土采用人工铲土,偏差小于20,铲土标高采用水准仪引测到竹桩上进行控制,严禁超挖在基坑四周设200×200排水沟,转角处设置400×789+ 400×600的排水井,将积水利用水泵强排至场内排水沟挖土完成后应立即报请监理、业主和设计单位进行基槽隐蔽验收,验收通过后方可进行垫层施工5.1.3、基础结构施工方案(1)中粗砂垫层施工 1)纵横方向每隔8m左右设置中间水平桩以控制垫层厚度2)垫层外口用2"×4"木方作为模板,用Φ16短钢筋固定,用水准仪控制模板上口标高3)中粗砂采用汽车送至现场,坑内人工斗车接运垫层应紧跟挖土,操作面放出后垫层要及时跟进,避免开挖时间过久,增加基坑位移变形2)钢筋施工:钢筋全部采用定型钢筋,进场时具备质保书及复试报告,加工部位外形尺寸符合加工单,进场钢筋由钢筋取样员进行验收,根据现场需要随需随运1)构造柱主筋绑扎必须根据柱的位置线绑扎,间距一致,且主筋不得偏斜,避免柱断面扭曲。
柱箍筋开口必须相互错开,间距一致,且平面水平垫块垫在四角的二边,用铁丝固定2)地梁钢筋绑扎时,注意绑扎搭接位置,梁与构造柱的搭接3)构造柱头、基础墙处砖墙拉接筋采用预埋铁件,待模板拆除后再用电焊焊接上去预埋件位置、标高应正确,铁件用铁丝牢固绑扎在箍筋上钢筋保护层的垫块每平方米不得少于1块4)钢筋应经技术员和质量员验收合格后,方可请监理验收,验收合格后方可以进行下一道工序3)模板工程:垫层模板采用2"×4"木模板1)构造柱头角用阳角模,下口的模板根据弹出的线来控制其位置,最外边二只柱头用线锤来控制其垂直度,中间的用麻线绷紧来控制,使柱头在同一条线上柱头采用Φ50钢管作为抱箍,Φ16螺栓对撬,钢管间距为500,最下道的方钢离地1502)地梁模板只在两侧立模,采用Φ48钢管支撑在围护桩上,Φ16螺栓对撬,钢管间距为1500侧模板在混凝土浇捣完后隔天即可进行拆除3)模板拼装按翻样图施工,对于预埋铁件、预留洞下位置应正确,木工翻样进行检查模板安装好后,进行复核,严格控制其位置、尺寸、垂直度、标高,验收合格后方可进行下道工序4)毛石砼工程:混凝土采用自拌混凝土,由混凝土搅拌斗车送至现场,采用泵送浇捣。
1)将配合比报请监理、业主认可;技术复核、隐蔽验收均合格,签发混凝土浇捣令方可浇捣混凝土2)混凝土浇捣时每台斗车配备1只振动机,快插慢拔,不得漏振;浇捣柱混凝土时,严禁泵管及振动棒碰到预留钢筋,以免造成预留钢筋偏差3)混凝土浇捣时,合理选择浇灌方案,根据每次浇筑量,确定运输、振捣能力,配备机械人员4)混凝土浇捣时由专人指挥,控制混凝土浇捣速度,相互配合,保证混凝土连续浇捣;并派专人看模看钢筋,发现异常情况立即整改混凝土表面根据标高控制线用长尺刮平,表面收水时用木蟹打磨平整,表面覆盖草包浇水养护5)混凝土试块由专业试块工在现场取样制作,每l00m3做一组抗压试块,并及时送标养室养护6)混凝土强度达到2.5MPa即可拆除侧模5.1.4、回填土基础模板拆除完毕,坑内积水、垃圾清理干净,经质监站验收合格后即可回填土回填土采用机械分层回填,每皮用打夯机夯实,并做好环刀试验回填时在基础柱位置做好警戒标记,严禁机械碰撞第二节 主体结构工程施工方案5.2.1、施工准备(1)技术准备工作施工图纸的学习和审核(a)了解结构的构造柱距、柱网尺寸;柱和圈梁的断面、高度和跨度;墙体的尺寸、墙体和构造柱轴线之间的尺寸关系;板的厚度和结构标高等。
b)明确构造柱钢筋的强度等级、规格、数量以及搭接要求;箍筋的规格、间距、和强度等级;圈梁钢筋的强度等级、规格、数量以及搭接要求;楼梯、板的配筋要求等;(c)了解各层所用的混凝土的强度等级以及其他特殊要求如抗渗、抗蚀、防腐等d)图纸的审核主要是为防止一些图纸的矛盾对施工的影响,如建筑标高与结构之间是否矛盾,管线的安装对结构是否有影响,图纸的设计是否能够实现等2)其他(a)根据模板的装拆速度、质量安全可靠性、翻样的复杂性确定支模方案b)根据钢筋的绑扎程序、搭接要求,做出钢筋翻样单c)写出支模、绑扎钢筋、浇注混凝土、砌筑墙体的技术交底d)确定材料用量,提交给材料部门2)施工现场准备工作1)复核基础工程的质量(a)轴线、标高的准确性;(b)回填土的质量;(c)基础混凝土强度是否符合强度要求;(d)其他应注意的问题,如柱子伸出的钢筋是否符合图纸要求等2)将放线的轴线、标高全部回复到基础表面,确定楼层放线的基准轴3)规划施工总平面图的实施,划出各种材料、设备的位置,并按图落实执行,达到文明施工4)落实临时水电的供应,确定运行线路,并保证临时道路的畅通5)其他准备工作3)材料机具准备工作1)砌体材料(砖、加气块)按施工进度到场。
2)模板工程所用材料的到场,钢筋按照施工顺序,分类进场并堆放整齐,做好明显标识同时做好保护层的砂浆垫块3)起重用的井架立好,并通过试运转和验收工作4)脚手材料到场5)搅拌、振捣机械工具、计量器具配置完成5.2.2、砌筑结构施工方案一、材料1、砖:采用砼小型空心砌块,砖的品种、强度等级必须符合设计要求,并应规格一致且有出厂合格证明及试验单;2、水泥品种与标号应根据砌体部位及所处环境选择,一般采用425号普通硅酸盐水泥或矿渣硅酸盐水泥;应有出厂合格证明和试验报告方可使用;不同品种的水泥不得混合使用3、砂:宜采用中砂配制水泥砂浆或水泥混合砂浆的强度等级等于或大于M5时,砂的含泥量不应超过5%二、操作工艺1、拌制砂浆:砂浆采用机械拌合,手推车上料,磅称计量材料运输主要采用井字架作垂直运输,人工手推车作水平运输(1)、根据试验提供的砂浆配合比进行配料称量,水泥配料精确度控制在2%以内;砂、石灰膏等配料精确度控制在±5%以内2)、砂浆应采用机械拌合,投料顺序应先投砂、水泥、掺合料后加水拌和时间自投料完毕算起,不得少于1.5min3)、砂浆应随拌随用,水泥砂浆和水泥混合砂浆必须分别在拌成后3小时和4 个时内使用完毕。
2、组砌方法(1)、砖墙砌筑应上下错缝,内外搭砌,灰缝平直,砂浆饱满,水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm2)、砖墙的转角处和交接处应同时砌筑,均应错缝搭接,所有填充墙在互相连接、转角处及与混凝土墙连接处均应沿墙高设置2Φ6@500通长拉结筋对不能同时砌筑而又必须留置的临地问断处应砌成斜搓如临时间断处留斜搓确有困难时,除转角处外,也可留直搓,但必须做成阳搓,并加设拉结筋,拉结筋的数量按每12cm墙厚原放置一根直径6mm的钢筋,间距沿墙高不得超过50cm,埋入长度从墙的留搓处算起,每边均不应小于50cm,未端应有90°弯钩3)、隔墙和填充墙的顶面与上部结构接触处用侧砖或立砖斜砌挤紧3、砖墙砌筑施工顺序:弹划平面线→检查柱、墙上的预留连结筋,遗留的必须补齐→砌筑→安装或现浇门窗过梁→顶部砌体1)、排砖撂底:一般外墙第一皮砖撂底时,横墙应排丁砖,前后纵墙应排顺砖根据已弹出的窗门洞位置墨线,核对门窗间墙、附墙柱(垛)的长度尺寸是否符合排砖模,如若不合模数时,则要考虑好砍砖及排放的计划所砍的砖或丁砖应排在窗口中间、附墙柱(垛)旁或其他不明显的部位2)、选砖:选择棱角整齐、无弯曲裂纹、规格基本一致的砖;(3)、盘角:砌墙前应先盘角,每次盘角砌筑的砖墙角度不要超过五皮,并应及时进行吊靠,如发现偏差及时修整。
盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小水平灰缝均匀一致每次盘角砌筑后应检查,平整和垂直完全符合要求后才可以挂线砌墙4)、挂线:砌筑一砖厚及以下者,采用单面挂线;砌筑一砖半厚及以上者,必须双层挂线如果长墙几个人同时砌筑共用一根通线,中间应设几个支线点;小线要拉紧平直,每皮砖都要穿线看平,使水平缝均匀一致,平直通顺5)、砌砖:砌砖宜采用挤浆法,或采用三一砌砖法三一砌砖法的操作要领是一铲灰、一块砖、一挤揉,并随手将挤出的砂浆刮去操作时砖块要放平、跟线砌筑操作过程中,以分段控制游丁走缝和乱缝经常进行自检,如发现有偏差,应随时纠正,严禁事后采用撞砖纠正应随砌随将溢出砖墙面的灰迹块刮除内外墙的转角处严禁留直搓,其他临时间断处,留搓的做法必须符合施工规范的规定6)、木砖预埋:木砖应经防腐处理,预埋时小头在外,大头在内,数量按洞口高度确定;洞口高度在1.2m以内者,每边放2块,高度在2~3m者每边放4块预埋木砖的部位一般在洞口上下四皮砖处开始,中间均匀分布门窗洞口考虑预留后安装门窗框,要注意门窗洞口宽度及标高符合设计要求7)、门窗过梁为预制钢筋混凝土过梁,在砖墙上的支承长度不小于240;当支承长度不足时,应按过梁与柱、墙直接连接处理。
当门窗洞边无砖墩搁置过梁时,采用在相应洞顶位置的混凝土墙、柱上予埋铁件或插筋,以便和过粱中的钢筋焊接安装过梁、梁垫时,其标高、位置及型号必须符合设计图纸要求,坐浆饱满如坐浆厚度超过20mm时,要用细石混凝土铺垫,过梁两端伸入支座的长度应一致8)、填充墙体与梁板交接的顶砖用实心小砌块,并斜砌顶紧5.2.3、钢筋工程施工方案一、施工工艺(一)、钢筋制作钢筋加工制作时,要将钢筋加工表与设计图复核,检查下料表是否有错误和遗漏,对每种钢筋要按下料表检查是否达到要求,经过这两道检查后,再按下料表放出实样,试制合格后方可成批制作,加工好的钢筋要挂牌堆放整齐有序施工中如需要钢筋代换时,必须先充分了解设计意图和代换材料性能,严格遵守现行钢筋混凝土设计规范的各种规定,并不得以等面积的高强度钢筋代换低强度的钢筋凡重要部位的钢筋代换,须征得设计单位同意,并有书面通知时方可代换1、钢筋表面应洁净,粘着的油污、泥土、浮锈使用前必须清理干净,可结合冷拉工艺除锈2、钢筋调直,可用机械或人工调直经调直后的钢筋不得有局部弯曲、死弯、小波浪形,其表面伤痕不应使钢筋截面减小5%3、钢筋切断应根据钢筋号、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,以节约钢材。
4、钢筋弯钩或弯曲:(1)、钢筋弯钩形式有三种,分别为半圆弯钩、直弯钩及斜弯钩钢筋弯曲后,弯曲处内皮收缩外皮延伸、轴线长度不变,弯曲处形成圆弧,弯起后尺寸不大于下料尺寸,应考虑弯曲调整值钢筋弯心直径为2.5d,平直部分为3d钢筋弯钩增加长度的理论计算值:对装半圆弯钩为6.25d,对直弯钩为3.5d,对斜弯钩为4.9d2)、弯起钢筋:中间部位弯折处的弯曲直径D,不小于钢筋直径的5倍3)、箍筋:箍筋的未端应作弯钩,弯钩形式应符合设计要求箍筋调整值,即为弯钩增加长度和弯曲调整值两项之差或和,根据箍筋量外包尺寸或内皮尺寸而定4)、钢筋下料长度应根据构件尺寸、混凝土保护层厚度、钢筋弯曲调整值和弯钩增加长度等规定综合考虑A、直钢筋下料长度=构件长度一保护层厚度十弯钩增加长度B、弯起钢筋下料长度=直段长度十斜弯长度一弯曲调整值十弯钩增加长度C、箍筋下料长度=箍筋内周长十箍筋调整值十弯钩增加长度(二)、钢筋绑扎与安装钢筋绑扎前先认真熟悉图纸,检查配料表与图纸,设计是否有出入,仔细检查成品尺寸、形状是否与下料表相符核对无误后方可进行绑扎采用20#铁丝绑扎直径12以上钢筋,22#铁丝绑扎直径10以下钢筋1、柱(1)、竖向钢筋的弯钩应朝向柱心,角部钢筋的弯钩平面与模板面夹角,对矩形柱应为45°角,截面小的柱,用插入振动器时,弯钩和模板所成的角度不小于15度。
2)、箍筋的接头应交错排列垂直放置;箍筋转角与竖向钢筋交叉点均应扎牢(箍筋平直部分与竖向钢筋交叉点可每隔一根互成梅花式扎牢)绑扎箍筋时,铁线扣要相互成八字形绑扎3)、柱筋绑扎时应吊线控制垂直度,并严格控制主筋间距柱筋搭接处的箍筋及柱立筋应满扎,其余可梅花点绑扎4)、当梁高范围内柱(墙)纵筋斜度b/a≤1/6时,可不设接头插筋;当b/a>1/6时,应增设上下柱(墙)纵筋的连接插筋,锚入柱(墙)内5)、下层柱的竖向钢筋露出楼面部分,宜用工具或柱箍将其收进一个柱筋直径,以利上层柱的钢筋搭接,并与上层梁板筋焊接,当上下层柱截面有变化时,其下层柱钢筋的露出部分,必须在绑扎梁钢筋之前,先行收分准确2、梁与板(1)、纵向受力钢筋出现双层或多层排列时,两排钢筋之间应垫以直径25mm的短钢筋,如纵向钢筋直径大于25mm时,短钢筋直径规格与纵向钢筋相同规格2)、箍筋的接头应交错设置,并与两根架立筋绑扎,悬臂飘梁则箍筋接头在下,其余做法与柱相同梁主筋外角处与箍筋应满扎,其余可梅花点绑扎3)、板的钢筋网绑扎与基础相同,但应注意板上部的负钢筋(面加筋)要防止被踩下;特别是雨蓬、挑檐、阳台、窗台等悬臂板,要严格控制负筋位置,在板根部与端部必须加设板凳铁,确保负筋的有效高度。
4)、板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋在中层,主梁的钢筋在下,当有圈梁或垫梁时,主粱钢筋在上5)、楼板钢筋的弯起点,如加工厂(场)在加工没有起弯时,设计图纸又无特殊注明的,可按以下规定弯起钢筋,板的边跨支座按跨度1/10L为弯起点板的中跨及连续多跨可按支座中线1/6L为弯起点L一板的中一中跨度)6)、梁节点处钢筋穿插十分稠密时,应注意梁顶面主筋间的净间距要有留有30mm,以利灌筑混凝土之需要7)、钢筋的绑扎接头应符合下列规定:A、搭接长度的未端距钢筋弯折处,不得小于钢筋直径的10倍,接头不宜位于构件最大弯矩处B、受拉区域内,Ⅰ级钢筋绑扎接头的未端应做弯钩C、钢筋搭接处,应在中心和两端用铁丝扎牢D、受拉钢筋绑扎接头的搭接长度,应符合结构设计要求E、受力钢筋的混凝土保护层厚度,应符合结构设计要求8)、板筋绑扎前须先按设计图要求间距弹线,按线绑扎,控制质量9)、为了保证钢筋位置的正确,根据设计要求,板筋采用钢筋马凳纵横@600予以支撑3、施工现场检验与验收同一施工条件下采用同一批材料的同等级、同型式、同规格接头,以500个为一个验收批进行检验与验收,不足500个也作为一个验收批。
对每一验收批,均应按设计要求的接头性能等级,在工程中随机抽取3个试件做单向拉伸实验5.2.4、模板工程施工方案(1)一般项目1)本工程构造柱、圈梁模采用胶合木模,用对拉螺栓组合连接,对拉螺栓全部采用Φ16螺栓,对拉螺栓采用塑料套管2)楼面板模采用18厚夹板,镶缝及阳角处贴薄塑纸,以保证浇捣后的平台底混凝土的外观质量3)板、梁、柱支撑体系采用Φ48×3.5钢管排架、扣件联结4)支撑平台、板底模时,利用水平杆上铺木楞,水平杆的标高一定要准平台模板在正式就位安装时要根据模板的编号来安装,模板之间上下左右必须对齐,相邻模板的高低误差不得超过2mm,模板拼缝要严密,浇筑混凝土时不准出现漏浆现象5)屋面斜模板安装时严格按照图纸要控制斜模板的坡度6)模板安装前必须要先做好找平层,柱与柱之间的找平层标高必须一致,避免柱子水平缝出现高低不一的现象7)楼梯模板及支撑模板采用木模,Φ48×3.5钢管支撑、扣件联结扶梯支模制踏步三角档时应扣除粉刷层厚度,弹线时定出扶梯起步控制线防止翘裂,在墙板上弹出水平线,控制扶梯斜板角度8)模板的拆除必须由技术员控制,柱、圈梁模等非承重模板在混凝土达2.4MP即可拆除平台、楼梯、楼面板等承重底模,在跨度<4m:,当达到50%设计强度时即可拆除,在跨度>8m处或悬挑结构,达到100%设计强度时,方可拆除支撑。
9)所有模板拆除后应及时清理,满涂隔离剂备用2)柱、梁、板、楼梯支模1)柱模板支撑(a)检验已砌筑的墙体和构造柱的位置、尺寸无误,钢筋配置正确b)清理已绑好的柱钢筋的底部,然后按放线立柱模,并临时固定好c)两侧模板用柱箍围住,柱箍采用角钢加螺栓做成柱箍竖向间距为500d) 当柱箍不足以承受侧压力时,拉对串螺栓e) 柱模立好后,用挂线锤吊垂直进行检查,确保竖向竖直,根部位置正确f) 浇注混凝土前,用水冲洗模板内部2)梁、板支模(a)按照图纸进行模板翻样,用木板和钢模来组合底模和侧模支撑用立杆,用扣件作水平管和立管的联结b)梁侧模支撑在底部处用方木或钢管卡住;上部用斜撑或上口卡、螺栓卡住c)底层支模时,须有排水措施,立管下加垫板,防止模板下沉d)板支模时,先将板支点的间距定好,然后放钢管并调平,最后铺木质夹板,接缝应紧密,防止漏浆3)楼梯模板的支撑(a)放样计算斜坡模板长度和踏步三角木的尺寸b)定标高和起步位置,按照放线水平线和图纸尺寸定出平台及起步的标高c)支基础梁的模板d)支撑休息平台梁和平台板e)支斜坡模板f)钉梯帮板和踏步板,并把锯出三角木板倒卡在踏步板上钉牢g)浇筑混凝土时设置栏杆预埋件。
5.2.5、混凝土工程施工方案本工程采用机拌混凝土混凝土水平及垂直运输采用井架为主,人工为辅一、作业条件1、下达任务单时,对混凝土的各项技术要求(强度等级、缓凝及特种要求)、现场施工方法、生产效率(或工期)交接班搭接要求,连同施工配合比通知单下起下达2、设备试运转正常3、材料供应充足,特别是指定的水泥品种有足够的储备量或后续供应有保证4、全部材料应经检验合格,符合使用要求5、天气满足作业要求二、对混凝土的质量检查要求:1、混凝土,每工作班派出质量检查员驻场2、现场取样时,应以搅拌机卸料1/4后至3/4前的混凝土为代表混凝土取样、试件制作、养护,均应由监理签证认可三、自拌混凝土具体要求自拌混凝土用于防止商品混凝土暂时供应不上的应急措施和零星混凝土的现场拌制,原材料和配合比应与商品混凝土的保持一致1、根据配合比确定的每盘(槽)各种材料用量,均要过称2、装料顺序:一般先装石子,再装水泥,最后装砂子,需加掺合料时,应与水泥一并加入3、混凝土搅拌的最短时间根据施工规范要求确定,掺有外加剂时,搅拌时间应适当延长粉煤灰混凝土的搅拌时间宜比基准混凝土延长10至30s四、混凝土运输1、混凝土在现场运输工具有手推车、井架运送等。
2、混凝土自搅拌车(机)中卸出后,应及时运到浇筑地点,延续时间不能超过初凝时间在运输过程中,要防止混凝土离析、水泥浆流失、坍落度变化以及产生初凝等现象如混凝土运到浇筑地点有离析现象不得用于主体结构3、混凝土运输道路应平整顺畅,若有凸凹不平,应铺垫桥枋五、混凝土的浇筑:1、浇筑前应对模板浇水湿润,墙、柱模板的清扫口应在清除杂物及积水后再封闭2、混凝土浇筑的一般要求(1)、浇筑竖向结构混凝土时,如浇筑高度超过3m时,应采用串筒、导管、溜槽或在模板侧面开门子洞2)、浇筑混凝土时应分段分层进行,每层浇筑高度应根据结构特点、钢筋疏密决定一般分层高度为插入式振动器作用部分长度的1.25倍,大不超过500mm,平板振动器的分层厚度为200mm3)、使用插入式振动器应快插慢拔,插点要均匀排列,逐点移动,按顺序进行,不得遗漏,做到均匀振实移动问距不大于振动棒作用半径的1.5倍(一般为300∽400mm)振捣上一层时应插入下层混凝土面50mm,以消除两层间的接缝平板振动器的移动间距应能保证振动器的平板覆盖已振实部分边缘4)、浇筑混凝土应连续进行如必须间歇,其间歇时问应尽量缩短并应在前层混凝土初凝之前,将次层混凝土浇筑完毕。
问歇的最长时间应按所有水泥品种及混凝土初凝条件确定一般超过2小时应按施工缝处理6)、浇筑混凝土时应派专人经常观察模板钢筋、预留孔洞、预埋件、插筋等有无位移变形或堵塞情况,发现问题应立即停止浇灌,并应在已浇筑的混凝土上初凝前修整完毕3、柱混凝土浇筑(1)、柱浇筑前,或新浇混凝土与下层混凝土结合处,应在底面上均匀浇筑50mm厚与混凝土配比相同的水泥砂浆砂浆应用铁铲入模,不应用料斗直接倒入模内2)、柱混凝土应分层浇筑振捣,每层浇筑厚度控制在500mm左右混凝土下料点应分散布置循环推进,连续进行3)、构造柱混凝土应分层浇筑,每层厚度不得超过300mm4、梁,板混凝土浇筑(1)、肋形楼板的梁板应同时浇筑,浇筑方法应由一端开始用“ 赶浆法”推进,先将梁分层浇筑成阶梯 ,当达到楼板位置时再与板的混凝土一起浇筑2)、楼板浇筑的虚铺厚度应略大于板厚,用平板振动器垂直浇筑方向来回振捣注意不断用移动标志或插杆检查以控制混凝土板厚度振捣完毕,用刮尺或拖板抹平表面3)、在浇筑与柱连成整体的梁和板时,应在柱和墙浇筑完毕后停歇1~1.5小时,使其获得初步沉实,再继续浇筑5、楼梯混凝土浇筑(1)、楼梯段混凝土自下而上浇筑。
由于楼梯踏步采用封闭式模板,故在踏步面开门子洞底板混凝土与踏步混凝土一起浇筑,不断连续向上推进2)、楼梯混凝土宜连续浇筑完成3)、施工缝位置:根据结构情况可留设于楼梯平台板跨中或楼梯段1/3范围内6、浇筑粱板混凝土时,柱节点区同按高强度等级混凝土施工,分界面在柱边500处图六、混凝土的养护1、混凝土浇筑完毕后,应在12小时以内加以覆盖,并浇水养护2、混凝土浇水养护日期,掺用缓凝型外加剂或有抗渗要求的混凝土不得小于14天在混凝土强度达到1.2MPa之前,不得在其上踩踏或施工振动柱、墙带模养护2天以上,拆模后,用棉布包住,浇水在棉花布上养护,以确保立面结构表面保持湿润状态3、每日浇水次数应能保持混凝土处于足够的润湿状态5.2.6、脚手架施工方案根据建筑物结构情况和施工现场实际条件,在保证安全生产和经济方便的前提下,拟采用钢管扣件式脚手架外墙采用满设方式1、搭设要求全部用Ф48×3.5钢管和合格扣件扣结而成Ф48钢管纵向立柱间距为1.5M,架宽为0.9M,内立柱距建筑物外皮为0.30M,内大横杆步距1.80M,内大横杆步距0.9M,小横杆间距为1.60M,立柱底部垫5CM厚通长木枋,立柱外设置剪刀撑,位于建筑物转角处,每隔12M设一付,剪刀撑与地面夹角为45度。
2、操作层脚手板脚手板采用Ф8钢筋纵焊接成网片中踞10CM,外形尺寸1.2×0.5M,密铺用12#铅丝扎牢于钢管架上,每片至少扎四点,网片下有三根纵向钢管支撑,底下平铺安全网一层,密封.3、安全网采用合格的防火密孔安全网,外架外边满铺,铅丝扎牢于横杆上,4、隔离层 其做法与操作层相同,在钢筋网片上增加密铺木板.隔离层每三层架设一道.5、脚手架的拆除按照先上后下的顺序拆架前应先将隔离层和操作层以及安全网上的杂物清理干净,传到地面后分类堆放整齐架体材料同样按相同方法传到地面后分类摆放1)脚手基础:散水坡做法为素土夯实,铺120厚道渣,浇100厚C20混凝土,混凝土浇捣并养护至设计强度后,方可在上搭设脚手架脚手架立管底部处理:钢管采用通长14#槽钢作衬垫2)脚手搭设根据外墙定出立管位置,搭设第一步脚手沿脚手纵向两端和转角处起,脚手架外侧面每隔9m(水平距离)左右用斜杆搭成剪刀撑,自上而下循序连续设置,斜杆用长钢管与地面成45度~60度夹角,管子接长用两个转向扣件,搭接长度>400,最下面的斜杆与立杆的连接点,离地面不大于50cm不同方向的剪刀撑交叉后形成菱形的形状,呈大小一致,交叉的结点在同一水平面和垂直线上。
临时拉结件:采用12#镀锌铅丝软拉结,其水平间距控制在3600内,垂直间距控制在3600内,该处同时设置支撑,支撑杆与脚手架连结点不得少于二点3)外脚手架的安全使用脚手架搭设完成后必须按脚手架的验收标准组织有关人员进行验收,全部合格后并办妥验收程序以后方可使用每天在使用脚手架之前和下班以后都必须由专人对脚手架进行例行保养和检查,隔一定的时间和恶劣天气前后作检查,所有检查保养要作好书面记录在特殊气候条件下搭设和拆除脚手架,要有切实可靠的安全保证措施,雨雾天使用脚手架必须要有防滑措施参加搭设和拆除脚手架的施工人员必须持证上岗,对从事脚手架工作的施工人员要经常进行安全教育,并在施工前对其进行技术安全交底4)外脚手架的消防措施外脚手的防雷采用在建筑物的角部单独埋设接地电,其接地电阻小于4欧姆用电的电缆不得直接扎在脚手架上,如需接扎在脚手架上时,应有可靠的绝缘保护以预防为主的防火方针,及时清理脚手架上的易燃建材,每个楼层处及上人坡道处设置灭火器材,动用明火要审批专人进行监护禁止在脚手架上吸烟,杜绝火种来源第三节 装饰工程施工方案5.3.1、总体安排和要求1、装修工程施工时,室内粗装修随砌体由下往上逐层施工,外墙装饰为一次由上往下施工完成。
本次施工只要求内地面水泥砂浆找平,内墙只要求混合砂浆刮腻子,顶棚有乳胶漆顶棚装修工程开始前,各分项工程先做样板,经公司质量控制部和监理单位验收通过后才能正式开始;2、组织专业的施工班组,分别承担各分项装饰工程,实行定任务、定质量、定标准、定时间分包到组,实行优质超产重奖,劣质重罚保证质量,保证工期3、各层装修顺序为:结构验收→天棚抹灰→墙面抹灰→门窗框安装→门窗框边填缝→门窗框边抹灰→楼地面找平层→楼地面面层→天棚、墙面刷浆→门窗扇安装→天棚、墙面最后一道刷浆5.3.2、关键工序衔接(1)装饰工程施工前,应与安装、消防、等单位进行协调,确定相互之间的配合施工措施2)各专业工种施工时,应严格按照施工流程及操作规范施工,各工序不得颠倒施工,并加强对产品保护3)安装单位应将电线管、给排水、消防系统等安装完毕,同时完成试压、保温工作4)墙面施工前,安装单位应将线管埋设完毕,对线盒位置进行校正,并检查线管是否畅通;面层施工时应与安装开关、插座密切配合5)对于各种设备用房应加快施工进度,使设备尽快安装到位,便于管道配管及电气工程的施工6)地坪施工待屋面、外墙施工完毕后再进行5.3.3、抹灰工程施工方案 (一)、一般规定1、抹灰工程的砂浆等级应符合设计要求。
2、抹灰工程所用的砂浆配比,材料品种,应按设计要求选用3、抹灰砂浆的配合比和稠度等。
