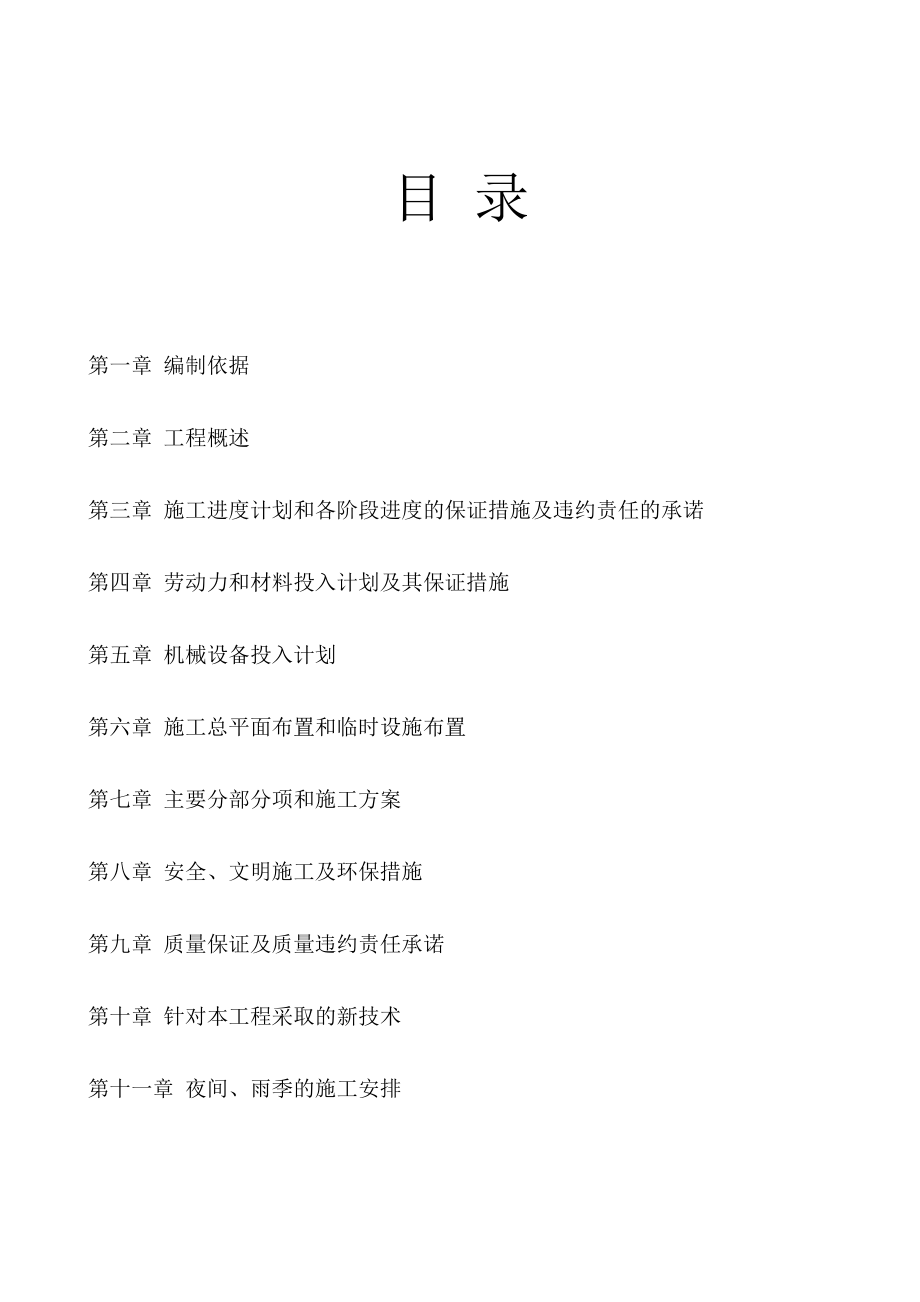

目 录第一章 编制依据第二章 工程概述第三章 施工进度计划和各阶段进度的保证措施及违约责任的承诺第四章 劳动力和材料投入计划及其保证措施第五章 机械设备投入计划第六章 施工总平面布置和临时设施布置第七章 主要分部分项和施工方案第八章 安全、文明施工及环保措施第九章 质量保证及质量违约责任承诺第十章 针对本工程采取的新技术第十一章 夜间、雨季的施工安排第一章 编制依据1.1 编制依据本施工组织设计是龙腾大街 风情大道-人民路(K0+000-K0+600)工程投标文件的重要组成部分,是作为主导施工的依据在编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性本施工组织设计依据以下几项编制:1、招标文件(1) 《武汉市新洲区建设局龙腾大街改造工程施工招标文件》;(2) 《上海市城市建设设计研究院设计的龙腾大街综合改造续建工程施工图设计》;2、规范、规程《城市道路设计规范》 CJJ37-90《公路工程技术标准》 JTG B01-2003《公路水泥混凝土路面设计规范》 JTG D40-2002《水泥混凝土路面施工及验收规范》 GBJ 97-87《公路路基设计规范》 JTG D30-2004《公路路面基层施工技术规范》 JTJ034-2000《公路路基施工技术规范》 JTG F10-2006《城市道路绿化规划与设计规范》 CJJ75-97《城市道路交通规划设计规范》 GBS0220-95《城市道路和建筑物无障碍设计规范》 JGJ50-2001《城市道路水泥混凝土路面》 国家建筑标准设计图集05MR202 《室外排水设计规范》 GB 50014-2006 《给水排水工程构筑物结构设计规范》 GB50069-2002《给水排水工程管道结构设计规范》 GB50332-200给《排水工程埋地矩形管管道结构设计规程》 CECS145:2002 《给排水设计手册》 中国建筑工业出版社 《给水排水工程埋地预制混凝土圆形管管道结构设计规程》 《给水排水管道工程施工及验收规范》 GB 50268-97 《给水排水构筑物施工及验收规范》 GBJ141-90《市政排水管道工程施工及验收规程》 DBJ 08-220-96 《市政排水管渠工程质量检验评定标准》 3-90 CJJ 《城市工程管线综合规划规范》 GB50289-98《工程建设标准强制性条文》(城市建设部分)2000版1.2 编制原则1、结合实际,突出重点,兼顾一般,周密部署,合理安排。
2、平行流水、均衡作业,网络技术控制,保证工期3、规划创优,方案切实,措施到位,确保质量4、推广使用新技术、新工艺第二章 工 程 概 述2.1 概 况龙腾大街道路工程西起倒水河大桥东桥头,东至东城湾,道路红线宽度70m,全长约3433.167m,本次实施道路宽度50m,长度3429.870m共划分五标段,本工程为一标段龙腾大街机动车道已于去年改造完成,本次续建工程主要完成机动车道两侧的非机动车道及人行道,并补充部分路段的雨水管包括道路工程、排水工程及附属工程等2.2地形地貌 龙腾大街道路工程地形为平原微丘,地势平缓,考虑充分利用原有已经过多年稳定的路基,减少大挖大填,路线走向基本沿原路基,纵面线设计,基本为在原路基上直接铺设路面结构层2.3 施工条件2.3.1交通条件拟建工程地处新洲区龙腾大街,龙腾大街机动车道已于去年改造完成,交通通设施比较发达进场道路通畅2.3.2 水电通讯条件当地水源丰富,水质良好,可满足工程施工施工用电采用系统电网电源,就近接入供电单位提供的供电点电源另自备柴油发电机组作补充电源当地通讯发达,装设程控可与当地电信部门联系,就近接入当地通讯网络,另移动通讯讯号良好。
2.3.3 劳动力情况工程施工绝大部分机械作业所需的操作人员均来自企业内部职工,辅助工作技术性要求不强的工作可招用民工,该地域劳动力资源充裕组织劳动人员较为方便2.4 设计标准和设计内容2.4.1 设计标准1)龙腾大街道路等级为城市主干路I级2)设计车速:50km/h交通达到饱和年限为20年 3)道路红线宽度70m4)高程系统:黄海高程系统5)坐标系统:北京坐标系6)路面结构设计轴载:BZZ-100KN7)雨水排水重现期为1年8)路槽底面土基设计回弹模量:不小于30MPa9)拟建工程场地按六度设防,道路工程根据《城乡道路设计规范》规定可不设防10)路面抗滑标准:抗滑构造深度TD在0.5~0.9mm之间11)面层平整度3m直尺最大间隙小于等于5mm12)路面各技术指标应符合现行质量检验评定标准的规定13)水泥砼路面抗弯拉强度不小于4.0MPa2.4.2 主要项目的设计内容1.道路平面设计本次设计道路中心线沿现状龙腾大街机动车道中心线保持不变,在现状机动车道两边增设宽5m的花坛;花坛外为3.75m宽非机动车道和人行道现状花坛的宽度不足5米的,为节省工程投资,维持不动;已建非机动车道宽度均为3.75米,予以保留。
人行道的宽度根据两侧地块开发的情况分别处理,详见“C00D00-01”道路平面设计图道路交叉口均在设计范围内与现状车行道接顺,具体实施时应以实际情况为准为方便残疾人通行,两侧人行道均应设置盲道;在道口处设置斜坡道;遇障碍物时,盲道应设提示砖,并绕开通行;交叉口附近设人行横道线,路段人行横道的设置需根据实际需要确定2.道路纵断面设计本工程花坛、非机动车道及人行道设计标高在施工过程中按龙腾大街现状机动车道边缘标高推算,本次设计不进行纵断面设计3.道路标准横断面设计龙腾大街采用三块板形式,横断面布置为:人行道+3.75m非机动车道+5m花坛+23m机动车道+5m花坛+3.75m非机动车道+人行道非机动车道横坡为1.5%;花坛横坡为0.5%人行道横坡为2%4.道路路基、路面结构设计4.1路基本工程路基施工前须先清除原地面线以下30cm的表土,再开挖或素土压实回填至设计标高,压实度标准为:填方路段0~80cm范围内应≥93%,80cm以下应不小于90%;挖方路段0~30cm范围内,应不小于93%,零填零挖路段不小于93%,以上压实度均为重型击实标准人行道土路基压实度≥93%(轻型击实)4.2 路基施工要求(1) 路基施工必须按交通部《公路路基施工技术规范》JTG D30-2004进行。
2) 路床开挖前,应事先探明各地下管线位置与埋深,未明确前禁止采用大型机械开挖,以避免对现有地下管线的破坏;在开挖过程中,管线外露的应根据管线路基填土应采用不含有杂草、树根和农作物残根等杂质的砂性土、粘性土,不得使用淤泥、垃圾土或含有腐殖质的土同类土填同一路段,不同类土应分类、分段填筑,以免土基不均匀沉陷表层不得有积水,雨季应当天填筑当天碾压,下雨应停止填筑,以免形成“弹簧土”4) 路基两边,应先挖好排水沟接入就近的河浜,排除地表积水及盲沟出水5) 沟槽部分回填施工参照排水说明6) 路基施工,填土层应分层逐段进行每层填土厚度不应超过30cm(压实厚度约为20cm)4.3路面本工程水泥砼路面设计依据交通部发布的《公路水泥混凝土路面设计规范》JTG D40-2002及国家标准《水泥混凝土路面施工及验收规范》GBJ 97-87设计路面结构采用如下:非机动车道水泥砼路面(从上至下):18cm C35水泥混凝土面层15cm 水泥稳定级配碎石基层(水泥含量6%)20cm 水泥稳定石屑底基层(水泥含量4%)人行道:(从上至下依次为:) 25cm×50cm×6cm刻纹仿花岗岩人行道砖2cm 1:3水泥砂浆找平层15cm 水泥稳定级配碎石基层(水泥含量4%)本工程与相交道路交叉口设计范围内路面结构采用机动车道路面结构。
机动车道水泥砼路面(从上至下): 24cm C35水泥混凝土面层20cm 水泥稳定级配碎石基层(水泥含量6%)20cm 水泥稳定石屑底基层(水泥含量6%)15cm 石渣垫层设计路面结构各层顶面弯沉值要求如下:(1/100mm)机动车道路面:⑴ 水泥稳定级配碎石基层 Ls=45⑵ 水泥稳定石屑底基层 Ls=90⑶ 石渣垫层 Ls=270⑷ 土路基顶层 Ls=300 非机动车道路面:⑴ 水泥稳定级配碎石基层 Ls=55⑵ 水泥稳定石屑底基层 Ls=120⑶ 土路基顶面 Ls=3002.5 施工材料准备措施2.5.1 施工材料供应措施为确保实现工程质量达到标准并按时完工的目标,特制定材料供应措施如下:本工程所用的水泥、混凝土管、砂、碎石、等材料,我方按合同进度计划及监理人指定的格式和期限,提交材料需用计划,并负责购买、验收、运输、保管和试验2.5.2 材料供应的保证措施(1)工程部负责制定材料需用计划,并负责购买、运输、验收保管工作2)由一名有丰富材料管理经验的工程师并送配多名责任心强的管理人员负责材料管理工作 。
3)根据长期以来与周边专业市场的业务联系,并按照ISO9002质量体系标准,我方已建立完善的合格分承包商花名册当遇到特殊情况,指定的材料供应不能按协议的规格、数量、质量或时间要求提供材料时,在征得承包人许可的前提下,我方可迅速选择合格分承包商供应材料,避免材料应问题对工期造成延误2.6主要工程数量依《武汉市新洲区龙腾大街综合改造续建工程施工图设计》图纸,本工程主要工程数量详见下表:序号工程项目单 位数 量说 明1土方开挖M337282土方填筑M371973整修路基M269484纵向排水工程M117656%水泥稳定土基层M2516864%水泥稳定土基层M269487石硝垫层M251688水泥混凝土路面M251689浆砌片石墙身M31952.7 工程特点经过我单位详细阅读招标文件、设计图纸,核实工程量清单数量和现场实地勘察,本工程具有以下特点:1、工程所在地位于新洲区,属于平原微丘,地势平缓,沿线为已建机动车道,部分为新开挖区场内局部存在软弱土层,地层稳定,未发现其他不良地质现象,是良好的建筑场地,场地类别3类2、本工程施工控制工期为140日历天,工程项目完成后,仍需安排施工人员对沉降变形等观测项目进行定期观测,并做好记录定期向业主汇报,若发现异常情况及时向业主、设计和监理单位汇报,并按设计单位的处理措施及时处理。
2.8总体施工方案根据上述工程特点,为保证按质按量完成工程施工任务,我们计划1、首先按规划局提供的坐标点和控制桩,进行全路段测量放线,摸清沿线现状,对影响施工的障碍进行标注,并通知业主和设计院2进场道路已通,做为运送材料设备的通道沿线首先进行清表,务必清除路基范围内杂草,分段按设计横断面及高程开挖沟槽土方, 3、沿线沿着路基外1.5m处挖一条0.6×0.6m贯通的矩形临时排水土边沟,利用现场现状排水系统排入下游,确保施工区内施工期间不积水 4、管网施工时,在其排水上游做一条临时便道(并埋设临时排水管)绕过施工区,确保管网施工时无积水这样沿线路基整段贯通,为路基填筑提供施工便道5、待管网施工完后,再进行路基施工6、路基施工的完后,进行非机动路面工程人行道施工6、定期定员对路基沉降的各项指标进行观测记录,并定期向监理公司和业主汇报,直至缺陷责任期满为止7、根据工程施工计划安排,各作业队分批进场施工2.9 施工总程序施工准备测量放线管沟开挖路基挖、填管网施工管道回填边坡加固路面混凝土施工人行道彩砖路基施工资料整理、工程收尾交工验收 2.10 施工段的划分2.10.1路基填筑全线为了合理安排交通线路,缩短交通距离,路基挖填管沟开挖分成二个施工段施工。
两段土方调配施工2.10.2 管网在确保工程质量的前提下,合理安排施工人员加快施工进度,根据图纸与现场实际情况,市政管网作为一个施工段独立施工2.10.3 路面工程与路基填筑划分一样,也分两段施工,非机动车道混凝土施工和人行道铺仿花岗岩砖同时进行2.11 施工顺序1. 首先进行施工准备工作,施工准备阶段的重点是临时工程按照“一次规划,分步成型”的原则,早做部署抓紧施工,利用已形成的“三通一平”条件,尽早完善生产,生活设施,为主体开工创造条件在施工准备阶段,重点摸清原土质路状况和影响施工的障碍物的情况2. 采用交叉流水作业方式组织施工,进场施工后,先进行管沟开挖,管道及雨水井检查井施工,再按设计要求进行分层分阶段进行回填碾压,待路基基本沉降稳定后,再进行路基础20CM石硝层,15CM级配碎石垫层施工,再同时分段进行18CM C35混凝土面层施工和人行道铺刻纹仿花岗岩施工3. 待现场施工完后,安排专人定期养护混凝土路面,对路基沉降进行观测记录,对完工现场进行成品保护并定期向业主监理汇报,直至竣工验收交付使用2.12 施工组织要点1. 安排充足的施工力量和机械设备,各工序分段交错展开,多点多面同时施工,以确保工期。
2. 提前做好工程项目的施工准备,特别是要安排好各种材料的采购与进场计划3. 落实现场临时排水措施,在不影响汛期排洪的前提下抓紧施工4. 落实雨天施工措施,保证工程进度和工程质量5. 抓好各部位、各分项、各工序施工的协调,合理组织施工,争取最佳的工作生产效率6. 做好现场交通安排,确保工程顺利进行和周边居民交通畅通7. 做好地表水排除、路基疏干,地面废弃物的清除2.13施工组织机构、人员一旦我单位中标,会将本工程列为我单位的重点工程,设立项目经理部,实行项目经理全权负责制,全面履行合同并组织投入各类精干的专业技术人员,管理干部和素质良好的施工队,确保工程提前、保质、高效完工项目经理部由项目经理、项目总工程师及有关职能部门组成,下设各专业施工队(施工队内配相关项目的现场施工员)施工组织机构如下表见下页)施工组织机构图项 目 经 理 部(项目经理)项 目 总工 程 师项 目 副 经 理办公室质检部安全环保部物资设备部合约财务部工程部 文件收发技术资料管理工程质量检查监督文 明 施 工安全生产材 料 管 理机 电 设 备竣工资料管理工 程 调 度财 务 管 理工 程 试 验施 工 测 量施 工 技 术施工进度计划路面砼浇筑施工队路基土石方施工队钢筋制安施工队工程测量班现场试验室路基排水施工队模板制安施工队项目经理部管理职能部门由五部一室组成,有质量检验部、工程技术部、安全环境部、机械物资部、合约财务部、办公室。
施工队应按照施工组织设计及业主要求,进行现场施工操作2.14主要人员的职责分工2.14.1项目经理(1) 按照合同条款,全面具体地组织工程项目的施工2) 项目管理目标和创优规划,建立完整的管理体系3) 组建精干高效的项目管理班子人员选调及职责分工4) 科学组织施工,及时组织编制项目实施方案、进度计划安排、重大技术措施、资源调配方案,提出合理化建议与设计变更等重要决策5) 建立严格的经济责任制,强化管理、推动科技进步,搞好成本控制,提高综合经济效益6) 沟通项目内外联系渠道,及时妥善处理好内外关系7) 接受建设单位、监理单位及上级业务部门的监督指导8) 负责施工现场的环境保护、文明施工、综合治理等2.14.2 项目副经理协助项目经理组织,管理本工程项目的施工,分管安全生产,文明施工以及环保措施的实施、监督检查工作2.14.3 项目总工程师(1) 抓好工程技术管理,建设完善的技术管理制度,确保工程质量2) 建立工程技术责任制:明确项目部各职能部的主要职责,使其在各自负责的范围内,做好经常性的技术业务工作,深入施工现场调查研究,总结和推广先进的施工工艺、施工方法,贯彻执行有关技术规范、标准与规程。
3) 建立图纸审查制度:在工程开工前,组织各有关技术人员进行图纸会审,检查设计图纸的符合性、准确性等,并将图纸会审发现的问题形成记录,交由监理、设计部门解答4) 建立三级技术交底制度:通过图纸会审,在问题及疑问得到明确解答后,由技术负责人向施工技术人员、施工技术人员向施工班组进行施工技术交底,明确设计、施工、工期、质量要求5) 建立技术档案管理制度:为了确保施工技术档案资料的完整性、准确性、真实性与有效性,设立专职的技术档案资料管理人员,及时收集有关部门的施工技术资料,及时下发有关的施工技术文件、资料到各有关部门和人员,按施工技术要求、业主要求及有关规定,按时整编工程竣工资料6) 负责有关施工技术规范和质量验收标准及IS09002标准的有效实施7) 主持编制实施性施工组织设计(含质量计划),并随时检查、监督和落实积极推广应用“四新”科技成果和工法8) 协助项目经理协调与建设、设计、监理的关系,保证工程进度、质量、安全、成本控制目标的实现9) 组织制定质量保证措施,掌握质量现状,对施工中存在的质量问题组织有关人员攻关、分析原因,制定整改措施和处理方案,并责成有关人员限期整改10) 定期组织工程质量检查和质量评定,指导有关人员进行质量通病攻关活动,搞好现场质量控制。
11) 根据现场实际情况,积极进行施工方案调整与优化,协助项目经理制定保证质量、降低成本的主要技术措施并组织落实2.14.4工程部工程部负责施工生产管理、现场技术管理和施工计划管理1) 贯彻执行国家和建设单位、监理发布的在有关工程生产文件、技术标准、施工规程、规范2) 协助工区按工程设计文件及合同要求制定工程施工管理工作的实施细则执行项目经理的指令,协调各工区完成各项施工任务3) 督促各工区建立健全生产管理保证体系,落实生产责任制,加强施工现场的生产管理及测量、检测等基础工作4)编制总进度控制计划,施工中,按工区制定、下达月计划,并掌握现场计划落实状况,运用计算机技术,科学地编制进度计划、资源供应计划5) 每月进产进度的统计、分析,并提出工期预测,指导施工6) 加强计划管理,提出合理的管理措施7) 组织并参与各工区的质量检查、监督及竣工验收工作8) 认真做好调度日志,确保施工有条不紊;汇总进度月报、质量总结,上报项目经理及项目总工9) 密切关注天气情况,汛期来临前,制定防洪渡汛方案,组织调配防汛物资,确保安全渡汛2.14.5物资设备部(1) 掌握施工情况,提前编制物资供应计划,编制设备计划,按施工组织设计要求组织设备配置。
2) 保证物资供应,满足施工需要,合理安排物资进场3) 保证现场材料的堆放场所,确保材料的质量4) 严格执行有关材料进场验收、检验等规章制度,保证供给材料的质量及数量,严格执行施工合同条款所规定的材料来源5) 加强设备使用的管理,保证满足施工对设备的要求,做好配件计划,满足设备使用要求2.14.6安全环保部(1) 严格执行国家、建设单位、监理发布的各项安全规程、施工规范、负责项目工程的安全检验工作,并对其工作质量负责制定项目施工安全规程、危险品管理规定2) 对各施工部分进行安全生产监督,纠正违章施工,必要时下达临时停工令并及进报告主管领导处理3) 参加工程安全事故处理,督促当事工区报告安全事故报告4) 及时上报安全生产报表工作5) 认真执行国家和地方以及项目经理部有关文明施工、环境保护的法律、法规文件,结合本工程情况制定文明施工、环境保护措施6) 监督、落实文明施工、环境保护的实施工作2.14.7合约财务部(1) 负责对项目承包合同的管理.财务管理及成本核算工作,并按时向业主报送有关报表和资料2) 参与合同评审,组织开展成本核算、分析、控制和考核工作3) 负责组织工程项目竣工计价统计报表的编制,按时向业主及有关部门报送各种报表,并指导各施工单位进行责任成本核算工作。
2.14.8办公室(1) 负责本项目生产经营和管理方面的调查研究,收集整理有关行政信息,为领导决策提供依据2) 负责项目行政综合性工作计划、报告、总结以及领导授意的其它文稿的拟写工作3) 负责接收、整理、保管各类文书,包括质量体系文件,科技档案二其它专业档案,对上级部门颁发的文件资料等妥善保管4) 准确传达施工命令,指导、督促、检查执行情况及时准确全面地了解施工进展情况和存在的问题,分析施工形势,协调项目经理部内部及与周边群众关系,掌握劳动力、机械设备、车辆和主要物资器材动态,保证施工正常进行5) 负责工程竣工资料的收集、整编工作2.14.9施工队各施工队之间既有分工,又有协作,主要分工如下:(1) 路基土石方工程施工队:主要负责路基的清表土、清淤、植被以及路基的填筑、找平、碾压、整形施工2) 路面施工队:负责路面工程项目的施工3) 管网施工队:负责市政管道排水设施工程项目的施工2.15工期目标计划总工期:140日历天2.16质量等级合格2.17施工安全目标切实做好安全施工各项防范措施,加强安全管理,按《建筑施工安全检查标准JGJ56-99》执行,避免发生安全事故2.18 文明施工目标文明施工按建设部的《建筑施工安全检查标准》(JGJ56-99)中有关文明施工的规定和鄂建文(2007)302号文件的有关要求执行,达到文明工地标准。
2.19违约责任严格履行招标文件和合同的有关条款,若有违约建设单位有权解除合同,并追究相应的法律和经济责任2.20工程保修按国家有关规定要求执行,保修期间由施工质量引起的问题,施工单位全部负责无偿保修,并定期回访第三章 施工进度计划和各阶段进度的保证措施及违约责任的承诺3.1 进度计划编制原则及依据本工程施工计划是根据招标文件拟定的控制工期,结合工程建筑物的设计、施工特点及我单位的实际情况,以充分、合理利用施工资源、平行作业、均衡施工、提高供效、降低成本增加效益年活动为原则而编制,所有工程内容须在90日历天内完成1、在施工进度安排本着“突出重点、兼顾一般”的原则,以路基回填和路面混凝土工程为工期控制重点,给予允分的时间让回填路基沉降稳定其它工程均衡展开,以达到保证工期,均衡生产的目的2、前期施工,先集中力量进行土方开挖和路基填筑、成型修整施工,确保路基有充分的时间沉降,在保证质量的前提下,确保工期3、各施工段、施工点相关工程安排时考虑优先开工次序,避免相互干扰4、使前项工程施工尽量为后续工程创造条件各主要工序施工循环周期及计划指标考虑天气影响3.2 施工作业安排根据本工程结构型式及路线布置的特点,其施工工序安排如下:1、施工准备工作。
组织精干的管理技术人员和专业作业队,以及精良的机械设备进场,搭设临时设施,解决施工及生活用水、用电、修筑施工道路等,为整个工程的施工开展创造前提条件在施工技术方面,首先做好交接桩工作,并安排测量工程师对道路中线及高程进行复测,同时做好关键点位的控制测量2、管沟开挖3、路基土方开挖4、管网施工5、边坡石块砌筑防护施工管道回填6、路基碾压,底层,基层施工8、路面混凝土工程施工,人行道铺仿花岗岩砖施工9、混凝土养护,成品保护10、资料整理和交工验收所有工程技术资料均必须与工程进度同步跟进根据施工进度计划安排,我单位应用梦龙软件编制施工进度计划网络图,施工进度计划横道图施工过程中,我单位将利用梦龙软件对本工程进行计划跟踪与工程进度控制,并根据施工过程中的实际情况,及时调整完善相关施工计划利用梦龙软件进行工程进度管理的流程如下图所示:计划编制确立目标布置落实进度跟踪目标比较分析调整目标维护利用梦龙软件编制施工进度计划,然后再在施工过程建立目标工程,对本工程进展、资源、费用等进行全面动态管理,以保证本工程严格按计划施工,并达到保证工程质量、节约施工成本的目标附:1、 施工进度计划横道图;2、 施工进度计划网络图。
3.3 工期及分项计划的安排按照招标文件要求,本工程总工期为:共140日历天3.4工期及分项计划的安排总工期:140天施工准备:2天测量、复测、放线: 3天临时设施: 5 天路基挖填、压实:计划安排工期20天管道施工:计划安排工期25天路基施工:计划安排工期25天路面工程施工:计划安排工期55天资料整理、收尾:4天竣工验收:1天3.5工期保证的计划安排施工进度计划是按照工程招标文件中关于工程施工进度计划方面的相关条款的要求,结合现场总体布置规划编制的,在保证工期的计划安排上,我们认为管沟雨水管及路面工程是决定工期的关键,必须千方百计地创造一切有利条件,战雨天、抢晴天,达到规定工期的要求同时通过现场孔隙率、沉降、等观测控制手段,在允许的设计沉降范围内,加快路基土填筑施工力争在雨季到来之前完成路基土的填筑工作因此,在解决好上述关键性影响因素的前提下,按照本次工程预定总目标的要求,实现工程的施工进度计划是完全可行的本次工程的前提保证条件是管网工序是否顺利进行,为落实好该关键工序的作业计划,我们依靠提高施工强度和二班作业的方法即加大的机械设备、人员的投入量来保证路基填筑作业计划的实现施工时根据具体情况,随时调整汽车、挖掘机及运输车等机械设备的数量。
3.6 各阶段进度的保证措施各阶段进度的保证措施主要从以下四方面加以保证,从而使进度得以顺利完成3.6.1组织保证措施(1)一旦中标,本工程将列为我单位的重点工程之一,将组织强有力的、有效运行的项目经理部负责本工程的施工管理,提供优先的人力、物力和设备保证;(2)按项目法组织施工,层层分解落实工期目标,建立和健全工期目标岗位责任制,制定工期控制措施;(3)施工过程中,认真做好工程的统筹计划工作,协调好各施工队、各工序的施工安排;(4)为了加快进度,个别关键工序,必须打破常规,实行24小时工作制,人员分成2—3班做到停人不停机,在各施工队或班组之间积极开展劳动竞赛,优质、快速、高效地完成施工任务,保证施工工期;(5)取得当地有关部门支持,搞好与群众的关系,为工程创造一个良好的环境,使工作施工不受外界的干扰和破坏,保证施工的顺序进行3.6.2工期保证措施为确保本工程在质量优良的情况下按招标文件规定的进度目标完成,我单位采取如下保证措施:(1)开工前,编制详细的施工组织设计网络计划,抓关键路线,严格按网络计划施工编制计划要充分考虑施工现场各种因素可能对工期造成的延误发生时采取的补救措施;(2)我单位选派具有丰富的道路工程施工经验的工程师进行现场各工序管理;(3)根据总网络计划编制“月、周、日”的施工计划并根据实施过程中的完成情况,及时与原计划进行对比,并采取措施调整,实行动态管理;(4)设备的配备上要做好施工机械功能及效率的配套与协调,充分发挥我单位机械化水平高,技术力量雄厚的特长;(5)组织有经验的机械修理人员组成机械功能设备维修班,备足零配件,对现场设备定期检查维修,使设备始终保护良好的工作状态,避免因设备故障而影响施工进度;(6)按生产计划情况编制材料需要计划,对紧缺材料超前订货,及时采购,并备有充足的库存量,保证工程需要;(7)根据当地的自然条件,做好雨季施工的技术防护措施和材料物资供应计划,以确保施工生产的进度、质量和安全,尽量减少雨季施工的影响;(8)主动与当地的水文气象部门取得联系,做好汛期的水文预报工作,及时掌握天气及水位的变化情况,落实防雨、防汛措施,以确保现场施工生产的安全、质量和进度;(9)设立备用电,保证施工用水用电的需要;(10)加强职工的教育培训,不断提高职工的素质。
一支高素质的职工队伍,是保质保量完成工程任务的保障3.6.3 管理措施(1)在工期管理上,建立和健全以岗位责任制为中心的各项管理制度月、周、日施工计划,定期检查计划的完成情况,做到“有计划、有措施、有落实、有检查”;(2)严格执行工地计划会制度工地每天由现场调度布置和工种的工作内容,落实当日计划完成情况及确定第二天的工作计划,重大问题及时向项目经理汇报;(3)每周由项目经理组织召开进度计划会,检查每周生产完成情况及落实每二周的工作计划,每二周进行一次大检查,把实际进度与计划进度比较,以便及时发现问题及时处理;(4)坚持管理干部和工程技术人员跟班作业制度,以便及时发现和处理施工中遇到的各种问题,避免窝工、停工、返工等现象的发生;(5)工程进度一旦受影响,认真研究,挖掘潜力,在尽可能的前提下,加快人力、物力的投入,提高劳动强度和生产率,以保证工程进度6)应用梦龙软件进行项目管理3.6.4 资金保证措施及承诺书保证资金供应做到专款专用,确保施工不受影响为保证该工程的施工任务能按时保质保量完成,我单位向业主作出承诺:1.保证不占用该工程资金,做到专款专用;2.保证该工程资金使用计划实施;3.若项目部出现资金困难,我单位保证向该项目注资,直到工程完成为止。
3.7 违约承诺本工程一旦给我单位中标,我单位将向你方提供如下保证:对于各主体阶段进度的违约承诺:我单位应用梦龙软件编制施工进度计划网络图、施工进度计划横道图来安排施工进度,在施工中若因我单位原因而导致进度计划每延后一天,我单位将赔偿业主经济损失两千元人民币第四章 劳动力和材料投入计划及其保证措施4.1 拟投入本工程的劳动力使用计划表根据施工总进度计划,施工现场设路基土石方施工队、箱涵施工队、路基排水施工队、路面工程施工队等,计划投入劳动力80人,投入工种如下表:工种人数管理人员技术人员生产人员辅助生产人员合计2008年9月3340206610月3450207711月3450207712月12555632009年1月12405484.2 材料计划做到计划准确,采购及时,要点如下:1、工、机、料必须按照计划所规定的时间和数量及时进场,以免延误工期当进度计划改变时,要相应调整工、机、料使用计划2、各分项工程项目所需材料数量可按工程预算定额计出3、路基填筑配2台挖掘机,8T自卸车20台,压路机2台,推土机2台主要施工机械计划于2008年9月初进场4、其余机械设备根据工程需要配备4.3 保证措施在施工过程中,认真做好工程的统筹计划工作,协调好各施工队、各工序的施工安排。
对个别工序,实行24小时工作制,当人力满足不了施工要求时,一定增加人力以保证工程进度按生产计划情况编制每月材料需求计划,对紧缺材料超前订货,及时采购,并备有充足的库存量,保证工程需要第五章 机械设备投入计划5.1设备动员周期1、先期工程所需主要设备动员周期为5天,试验与测量仪器、发电机、土石方开挖、运输机械、拌和设备等,分别从公司调入或者当地租赁或购买2、其它设备根据施工进度计划,并至少先于计划时间10天到达5.2 设备、材料运到施工现场的方法1、设备、人员主要由陆运至施工现场2、碎石、片石、砂、水泥、钢材、预应力材料等以及部分施工辅材通过市场调查从当地采购,汽车运至施工现场5.3工程的主要施工机械表(见下页)序号设备名称规格型号额定功率(KW)或容量(M3)吨位(T)厂牌及出厂时间数量1水泥砼摊铺机32KW12柴油发电机200GF顺德建华199933自卸汽车东风8T二汽1999204压路机YZT-14250KN25强制式拌和机750L36履带式挖土机E240B1.1M3/153HP日本27抽水机6BZ55PH199838插入式振动捧HZ-50A200089平板式振动机N-72000310空压机W/Y-6/76M3蚌阜1994111泥浆泵3PH22KW石家庄1998112推土机东方红70T52HP213砂浆搅拌机1998114交流电焊机30KW 以内1999215钢筋弯曲机GW40B-13KW合肥黄心机械厂2000116钢筋切断机GA40-15.5KW韶关2000117清水泵1ZDB-65广东阳春1997218手动气割机CT100219潜水泵QW25-25-32.5KW上海胜民2000220砼切缝机HQL18浙江温洲2000121打夯机蛙式样222路面刻纹机洛阳机械厂55.4 工程主要的材料试验、测量、质检仪器设备序号仪器规格型号单位数量备注一力学试验1万能材料试验机WE-1000A台12压力试验机NYL-2000D台1二碎石检验1容重桶2-10L套12压碎性指定标测定仪套13针片状规准仪套14石子标准筛20cm套2三砂浆砼试验1砂浆稠度仪SG145台12砼震动台1×1M台13回弹仪HT-225个14低频超声仪个15坍落度仪个2四砂子检验1砂标准筛20CM套22振筛机台13容重桶1-2L个24李氏比重瓶3五工程测量仪器1经纬仪T1台21”精度2水准仪NA2台20.2mm精度3全站仪SOKKIA、SET4CII台15”精度4振法读数仪VW-1台2第六章 施工总平面布置和临时设施布置6.1 施工总平面布置设计原则6.1.1 布置依据本工程施工总平面布置以招标文件的有关规定设计图纸,现场具体地形勘测结果以及珠海市关于环保、安全、文明施工的有关规定为依据。
6.1.2 布置原则施工总平面布置按相对集中、方便施工、尽量少占用地,减少工程临时征地的原则进行总体规划的1.项目经理部是工程实施阶段中,履行全局指挥职能的大本营,肩负对内协调、对外联络的重任,是施工组织神经中枢,对外形象窗口基地应大致位于标段的中心,具交通方便,平面布置力求合理、简洁大方2、道路工程施工应沿路线分设施工驻点,用于现场就近办公、住宿、材料堆放、设备停放、驻点设置原则:分布合理、实用、方便施工3、施工需运输土石方,建筑材料及机械设备,能否保证施工便道畅通,成为落实整个施工组织的关键,便道设置原则:能较快地打开工作面、经济、耐用且满足施工需要6.2 施工总体布置6.2.1 场地布置根据施工总平面布置原则,本工程项目经理部设在一标段,占地500m2, K0+300处设置分部,占地1000m2.主要临设、砼拌和站、砂石料堆场布置在项目分部,总部只设生活设施6.2.2 施工道路本标段对外交通道路主要是依靠原土质路与沿线机耕路人员、设备、材料主要从该道路进入施工现场施工现场临时道路利用路基回填形成,这样使全段路基畅通,为路基填筑创造有利条件6.2.3 施工用水用电及通讯设施1、生产及生活用水本工程共设置二座蓄水池,容量分别为50、20m3 。
20m3 供应总部生产、生活用水;50m3供应分部生产、生活用水生活生产用水可驳接当地管线2、排水系统本工程在搅拌站区域沿场地四周和路基两侧开挖明沟排水,排水明沟断面60×60cm在项目总部和分部四周外侧设一圈50×50cm砖砌截水沟,砂浆粉面生产、生活区废水经排水沟,由水泵抽取运往业主指定位置废弃3. 施工供电施工现场设置项目总部及分部各一台变压器电源来自附近变电站,采用架空线供电方式,供电线路采用三相五线制进入主配电房,再由主配电房拉设至各施工用电点同时为保证停电时施工的正常动作,项目总部及分部各配置200GF柴油发电机组一台,一台200GF柴油发电机组备用4. 通 讯项目经理总部及分部各配置一部程控对外进行业务联系对于场内通讯,由于工作面多,施工区域内可配备多台无线对讲机进行联系6.2.4 疗卫生与消防措施工地上设置医务室并配备一名有经验的医务人员,按照医疗卫生管理部门的规定对工地上有关供水、食堂、环境卫生、垃圾及污水处理等方面进行把关,采取措施,以保证施工人员有一个卫生健康的生活环境在工程施工期间,按照当地消防管理部门的有关规定,配备必需的消防器材并派专人负责保管,定期进行消防安全检查并对职工进行防火知识教育,以做到万无一失。
6.2.5 生产设施的布置临时加工车间、堆场包括钢筋加工车间、木工加工车间、钢筋、模板堆场堆场面积表序号堆 场规 格面积(m2)1混凝土管堆料场40cm道渣502模板堆放场40cm道渣503设备停放场地40cm道渣1504砂石料堆场40cm道渣80合计3301. 砼搅拌站根据浇筑强度,分部设置1座砼搅拌站,生产能力为25m3/h,供路面现浇砼搅拌用2. 砂、石料堆场(1) 砂石料场面积的确定砂堆场的设置考虑1个月用砂量的堆存期考虑到石料加工场及运输的影响,碎石堆场面积按10天的堆存期考虑2) 砂石料堆场布置在搅拌站的旁边场地上3) 砂石料运输根据市场调查,砂石料经陆运直接到砂、石料堆场内3. 水泥供应及储存水泥经陆运运送至搅拌站水泥罐储存6.2.6 生活设施的布置主要包括项目经理部的办公、住宿场所6.2.7 生产、生活临时设施用房见下表转下页)序号项 目结构型式规格(m)数 量间 数面积(m2)1加工车间12m轻型钢屋架15×61902检验车间12m轻型钢屋架15×61903设备车间12m轻型钢屋架15×811204仓 库10m轻型钢屋架6×4.52546配 电 房砖瓦结构6×21127测 试 房砖瓦结构6.0×4.51279门 卫 房砖瓦结构6.0×311810厕所浴室砖瓦结构6.0×323611饭堂砖瓦结构6.0×4.512712砼系统130013办 公 室组合板房6.0×4.5410814职工宿舍组合板房6.0×4.54108具体设施布置见图6-1,工人生活区布置详见图6-2,分部设施布置详见6-3。
6.3施工总平面布置图见附图6-4第七章 主要分部分项和施工方案7.1施工测量本工程施工测量的主要任务是:施工控制网的建立(包括全线主控制网的复测与施工控制网点的加密),施工细部结构及形体的几何尺寸、倾角、线型等精密定位,施工测量精度要求高,因此我单位将本工程施工测量列为首要工序,高效率地完成本工程施工测量任务本工程测量技术管理流程见图(7—1)监理单位及业主交桩路线控制网复核路线控制网加密路线控制网自检监理工程师检查复核测量放样资料计算放样资料检查复核测量放样资料报验结构物轴线、特征点放样结构物施工监理工程师检查复核结构物轴线、特征点放样自检结构物竣工测量验收测量部门内部实行技术校核、复核制度项目部实行技术复核、审核制度7—1 测量技术管理流程图7.1.1测量依据(1)本工程控制系统:座标采用武汉市新坐标系,高程采用黄海高程系;(2)监理人提供的测量基准点、基准线和水准点及其基本资料和数据;(3)设计图纸和施工精度要求;(4)国家建委和交通部所颁布的标准及规范7.1.2施工测量范围(1)施工基线及水准点控制网的布设;(2)路基放样;(3)管位测量;(4)现浇构件测量;(7)复测对边沟中心线位置桩、三角网基点桩、水准基点桩及其他测量资料进行校核、复测。
7.1.3测量仪器 根据本工程实际情况,拟选用全站仪1台,T1经纬仪2台,NA2水准仪2台进行本工程的测量实施工作各种测量仪器见表测量仪器一览表表7-1名称型号数量精度全站仪SOKKIA、SET4CII1台5″经纬仪T12台1″水准仪NA22台0.2¸mm7.1.4主控制网的复测及加密控制网的建立1、主控制网的复测根据业主提供的平面及高程控制网,对原测设的中线位置桩,三角网基点桩等平面控制网点,采用全站仪进行同等精度,边角同测的方案实施复核对水准基点桩,高程控制网,采用精密水准仪按国家三等水准测量要求复核,复核成果不符合或不足,应进行补测,复核成果上报监理工程师, 经检查批准后,方可进行加密控制网点的建立2、加密控制网点的建立根据施工需要,确保施工放样精度,按国家三等网和三等水准测量的规范要求进行平面和高程控制网点的加密分阶段建立施工控制网和施工高等级测量基线,设测量标志桩且进行保护,为了达到精确控制测量的目的,消除仪器对中的随机误差影响,对使用频率较高的控制点建立固定的观测墩,观测棚,设立全站仪强制对中装置3、导线复测和控制点的加密(1)根据业主或设计院提供的资料,对主要控制桩进行导线复测工作。
复测精度应符合规范要求:角度闭合差(″)±16n1/2 (n为测点数)坐标相对闭合差±1/10000对于不能满足精度要求的控制点,分析原因,作出正确的估计,组织力量重测,如果系控制点移位或与业主或设计院提供的资料不符,在报请监理工程师,经监理工程师确认后,利用沿线附近其余的控制点对移动了的控制点进行加固或另设控制点按相同测量等级重测,重新设立控制点2)在沿公路路线布设加密点,形成附合导线,为保证测量精度和减少工作量,应避免设支线点加密导线点的设置尽量做到便于现场施工放样测量,其位置宜选在地势较高,视野开阔,仪器架设方便的地方在道路施工的全过程中,相邻两点必须通视,相邻边长尽量近3)对增设的测量控制网标桩做到牢固可靠,并采取围护措施,设置易识别的标志,加以保护4)对已建立、健全的平面控制网定期进行复核,使其准确无误地为工程的建设提供指导性的服务5)工程竣工前,对发生损坏、移位的标桩,根据监理工程师的指示,进行恢复测量4、中线复测(1)路基开工前,全面检查和恢复中线桩,并固定路线主要控制点标桩,如交点、转点,圆曲线和缓和曲线的起、止点等标桩设置应牢固可靠2)恢复中线时与相邻段的中线闭合5、施工测量高程控制(1)所使用仪器在使用前进行仔细校核、校正,只有在满足测量精度要求前提下方可投入使用。
2)对业主或设计院交付的水准点进行复测,并与国家水准点进行闭合,水准点闭合差须满足规范测量精度要求:≤20L1/2,其中L为水准路线长度,以km计,对于不能满足规范要求的水准点,应分析相关原因,进行重新测量如确定某水准点产生了沉降、移位或与业主、设计院提供的资料不符,则应报请监理工程师,在监理工程师检查确认后另寻水准基点或利用国家水准网点,按相应测量等级另外敷设水准点3)为满足施工需要增设水准点,使各水准点间距小于1km距离,以测量不加转点为原。
