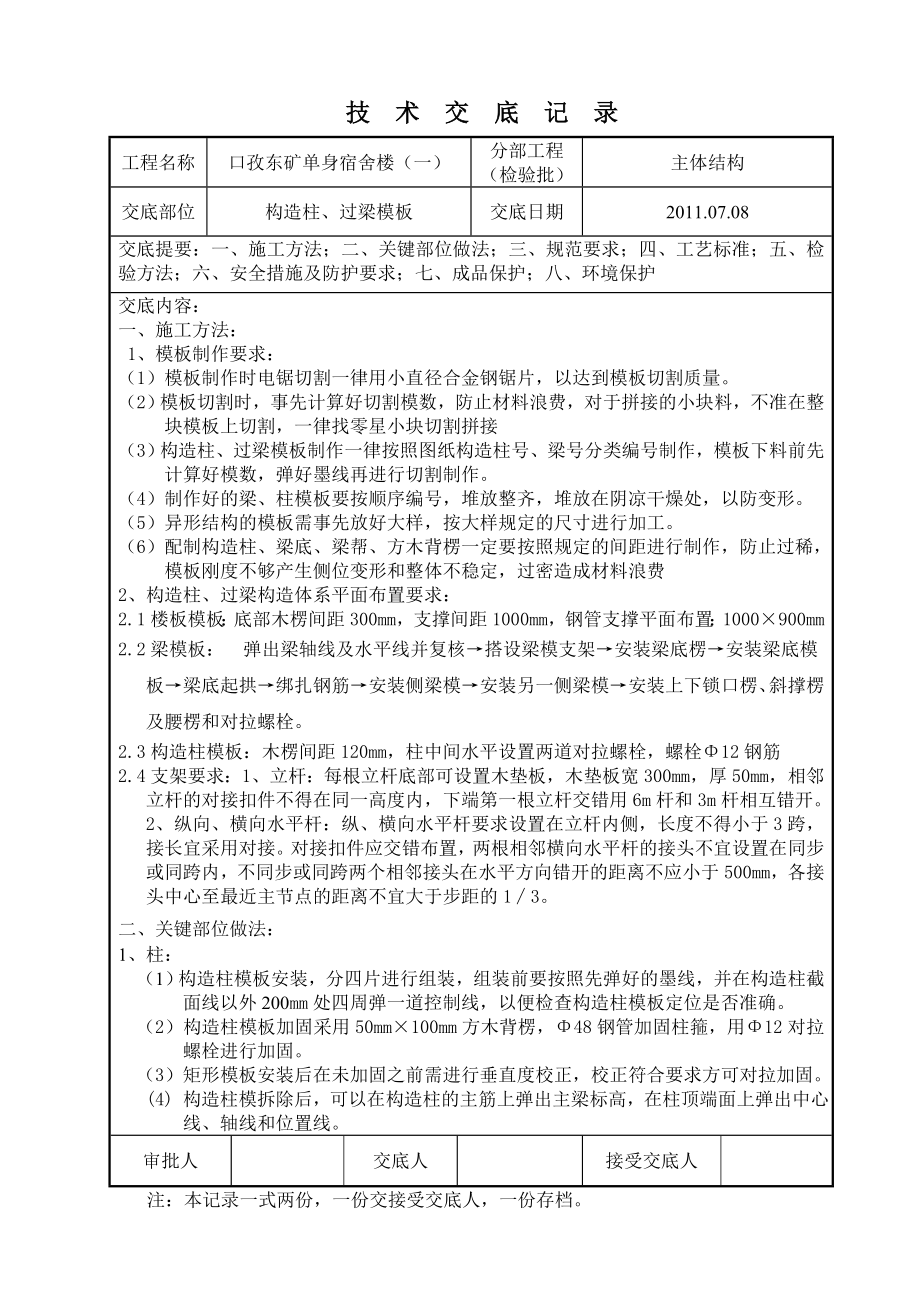

技 术 交 底 记 录工程名称口孜东矿单身宿舍楼(一)分部工程(检验批)主体结构交底部位构造柱、过梁模板交底日期2011.07.08交底提要:一、施工方法;二、关键部位做法;三、规范要求;四、工艺标准;五、检验方法;六、安全措施及防护要求;七、成品保护;八、环境保护交底内容:一、施工方法: 1、模板制作要求:(1)模板制作时电锯切割一律用小直径合金钢锯片,以达到模板切割质量2)模板切割时,事先计算好切割模数,防止材料浪费,对于拼接的小块料,不准在整块模板上切割,一律找零星小块切割拼接(3)构造柱、过梁模板制作一律按照图纸构造柱号、梁号分类编号制作,模板下料前先计算好模数,弹好墨线再进行切割制作4)制作好的梁、柱模板要按顺序编号,堆放整齐,堆放在阴凉干燥处,以防变形5)异形结构的模板需事先放好大样,按大样规定的尺寸进行加工6)配制构造柱、梁底、梁帮、方木背楞一定要按照规定的间距进行制作,防止过稀,模板刚度不够产生侧位变形和整体不稳定,过密造成材料浪费2、构造柱、过梁构造体系平面布置要求:2.1楼板模板:底部木楞间距300mm,支撑间距1000mm,钢管支撑平面布置:1000×900mm2.2梁模板: 弹出梁轴线及水平线并复核→搭设梁模支架→安装梁底楞→安装梁底模板→梁底起拱→绑扎钢筋→安装侧梁模→安装另一侧梁模→安装上下锁口楞、斜撑楞及腰楞和对拉螺栓。

2.3构造柱模板:木楞间距120mm,柱中间水平设置两道对拉螺栓,螺栓Φ12钢筋2.4支架要求:1、立杆:每根立杆底部可设置木垫板,木垫板宽300mm,厚50mm,相邻立杆的对接扣件不得在同一高度内,下端第一根立杆交错用6m杆和3m杆相互错开2、纵向、横向水平杆:纵、横向水平杆要求设置在立杆内侧,长度不得小于3跨,接长宜采用对接对接扣件应交错布置,两根相邻横向水平杆的接头不宜设置在同步或同跨内,不同步或同跨两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不宜大于步距的1∕3二、关键部位做法:1、柱:(1)构造柱模板安装,分四片进行组装,组装前要按照先弹好的墨线,并在构造柱截面线以外200mm处四周弹一道控制线,以便检查构造柱模板定位是否准确2)构造柱模板加固采用50mm×100mm方木背楞,Φ48钢管加固柱箍,用Φ12对拉螺栓进行加固3)矩形模板安装后在未加固之前需进行垂直度校正,校正符合要求方可对拉加固4) 构造柱模拆除后,可以在构造柱的主筋上弹出主梁标高,在柱顶端面上弹出中心线、轴线和位置线审批人交底人接受交底人注:本记录一式两份,一份交接受交底人,一份存档。

技 术 交 底 记 录工程名称口孜东矿单身宿舍楼(一)分项工程(检验批)主体模板交底部位构造柱、过梁模板交底日期2011.07.08交底提要:一、施工方法;二、关键部位做法;三、规范要求;四、工艺标准;五、检验方法;六、安全措施及防护要求;七、成品保护;八、环境保护交底内容:2、梁:(1)按规范要求支搭梁底和板底钢管脚手架,从边跨一侧开始安装,先安第一排立杆,上好连接横杆,再安第二排立杆,二者之间用横杆连接好,依次逐排安装2) 按设计标高调整支撑头的标高,然后安装梁底模板,并要拉线找直,此时,应按前述要求,进行梁底板起拱,注意起拱应在支模开始时进行,而后将侧模和底模连成整体在预留起拱量时,要迭加上地基下沉、支撑间隙闭合因素,使梁在拆模后起拱量符合规范要求3) 梁底支撑间距应能保证在混凝土重量和施工荷载作用下不产生变形4) 梁斜撑搭设须牢固,且与水平夹角不得大于60°,使斜撑起作用5) 梁底模拆除须在混凝土强度达到75%时才可以拆除,拆模的具体时间由项目技术负责人提供,并认真填写拆模报告6) 要注意梁模与柱模的接口处理谨防在这些部位发生漏浆或构件尺寸偏差等现象 (7)当木模板接缝时,要用木方进行转接。

8)绑扎梁钢筋,经检查合格,并清除干净杂物后安装侧模板9)标高校正完后,支撑系统加设剪刀撑,并加设二道纵横水平向拉杆,以保证支撑系统的稳定10)支撑搭设时,必须保证上下层支撑在同一垂直线上11)按楼板尺寸,铺设楼板模板,从一侧开始铺设多层板,尽可能选用整张的,并且是经包边角处理的多层板,余下尺寸再需裁切,以利于多次周转使用12)模板铺设完毕,应用水平仪测量模板标高,进行校正 三、规范要求、工艺标准及检验方法:模板安装应满足下列要求:1.模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;2.模板与混凝土的接触面应清理干净并涂刷隔离剂3.浇筑混凝土前,模板内的杂物应清理干净4. 现浇结构模板安装的偏差应符合下表规定:审批人交底人接受交底人注:本记录一式两份,一份交接受交底人,一份存档技 术 交 底 记 录工程名称口孜东矿单身宿舍楼(一)分项工程(检验批)主体模板交底部位构造柱、过梁模板交底日期2011.07.08交底提要:一、施工方法;二、关键部位做法;三、规范要求;四、工艺标准;五、检验方法;六、安全措施及防护要求;七、成品保护;八、环境保护交底内容:现浇结构模板安装的允许偏差和检验方法项 目允许偏差(mm)检验方法轴线位置5钢尺检查底模上表面标高±5水准仪或拉线、钢尺检查截面内部尺寸基 础±10钢尺检查柱、墙、梁+4,-5钢尺检查层高垂直度不大于5m6经纬仪或吊线、钢尺检查大于5m8经纬仪或吊线、钢尺检查相邻两板表面高低差2钢尺检查表面平整度52m靠尺和塞尺检查四、安全措施及防护要求:1. 作业人员进入施工现场必须戴合格的安全帽,系好下颚带,锁紧带扣;2. 严禁酒后上岗,严禁在施工现场穿拖鞋、赤脚。

3. 电锯、电刨等要做到一机一闸一漏一箱,严禁使用一机多用机具;4. 电锯、电刨等木工机具要有专人负责,严禁戴手套操作,严禁用竹编板等材料包裹锯体,分料器要齐全,不得使用倒顺开关;5. 使用手持电动工具必须戴绝缘手套,穿绝缘鞋;6. 使用手锯时,防止伤手、伤人;7. 圆锯的锯盘及传动部应安装防护罩,并设有分料器,其长度不小于50cm,厚度大于锯盘的木料,严禁使用圆锯;8. 人工运输模板时,步伐一定要一致,扶稳立牢固后方可松手9. 支设模板时,在狭小空间使用方锤、撬棍等各工具时,注意不要碰撞附近物体和人员,来回行走时注意头顶及脚下,防止被钉子扎脚五、成品保护:1.安装模板时轻起轻放,不准碰撞已完成的物件,防止模板变形2.上操作面前模板上的脱模剂不得有流坠,以防污染结构成品3.支设柱、梁、板模板时,不应碰撞、推拉已绑扎好的钢筋防止使其变形、移位,保证钢筋的位置及保护层厚度审批人交底人接受交底人注:本记录一式两份,一份交接受交底人,一份存档技 术 交 底 记 录工程名称口孜东矿单身宿舍楼(一)分项工程(检验批)主体模板交底部位构造柱、过梁模板交底日期2011.07.8交底提要:一、施工方法;二、关键部位做法;三、规范要求;四、工艺标准;五、检验方法;六、安全措施及防护要求;七、成品保护;八、环境保护交底内容:4.支设好的模板要注意保护,不得碰撞、污染模板。

5.所有模板及支撑系统在模板验收合格后,不得任意改动 六、环境保护:1.每次下班前应将现场所有材料、构件清理、堆放在指定的场地 2.有噪声污染的设备,应安排在白天施工审批人交底人接受交底人注:本记录一式两份,一份交接受交底人,一份存档。
