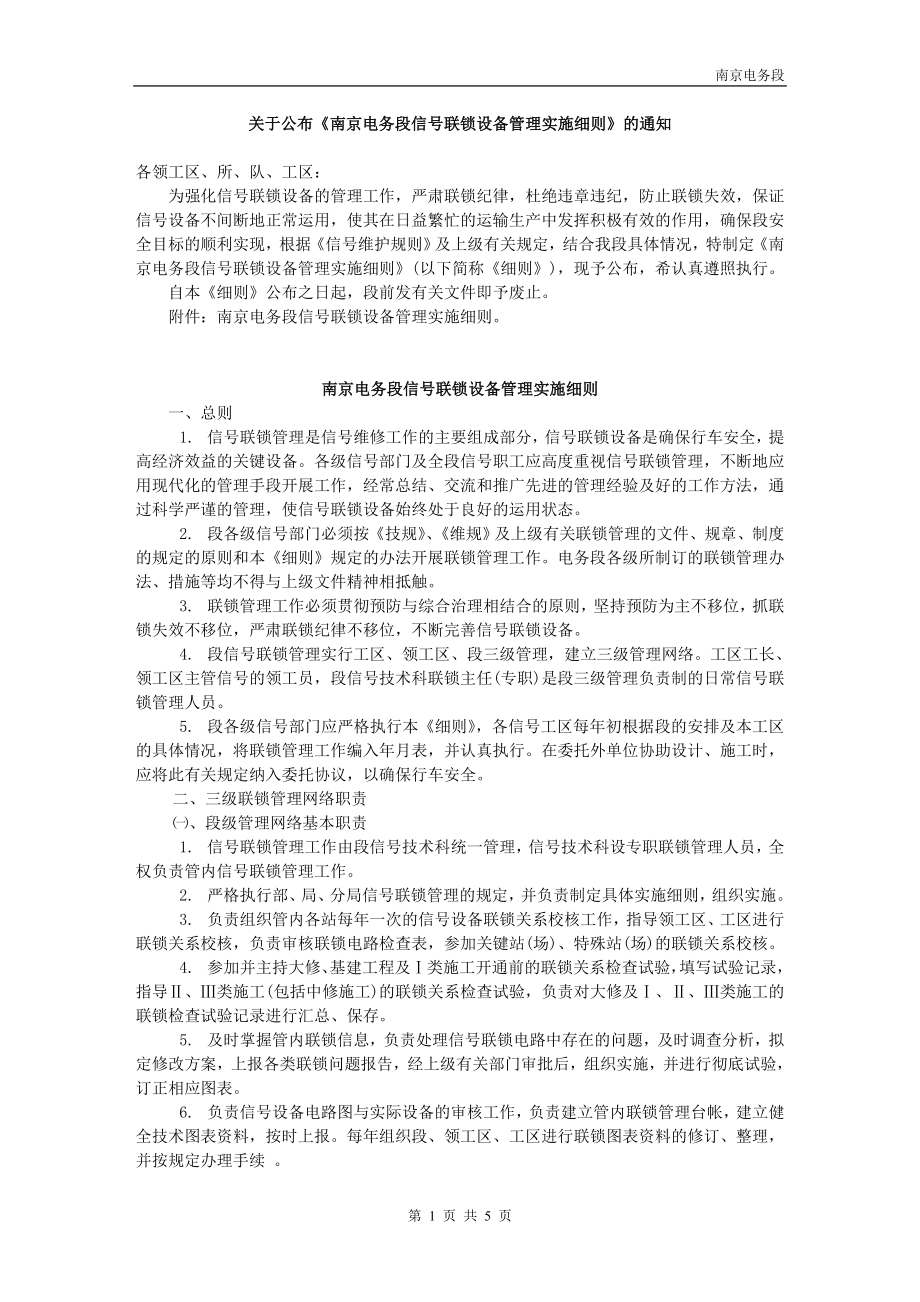

南京电务段关于公布《南京电务段信号联锁设备管理实施细则》的通知各领工区、所、队、工区: 为强化信号联锁设备的管理工作,严肃联锁纪律,杜绝违章违纪,防止联锁失效,保证信号设备不间断地正常运用,使其在日益繁忙的运输生产中发挥积极有效的作用,确保段安全目标的顺利实现,根据《信号维护规则》及上级有关规定,结合我段具体情况,特制定《南京电务段信号联锁设备管理实施细则》(以下简称《细则》),现予公布,希认真遵照执行 自本《细则》公布之日起,段前发有关文件即予废止附件:南京电务段信号联锁设备管理实施细则 南京电务段信号联锁设备管理实施细则 一、总则1. 信号联锁管理是信号维修工作的主要组成部分,信号联锁设备是确保行车安全,提高经济效益的关键设备各级信号部门及全段信号职工应高度重视信号联锁管理,不断地应用现代化的管理手段开展工作,经常总结、交流和推广先进的管理经验及好的工作方法,通过科学严谨的管理,使信号联锁设备始终处于良好的运用状态2. 段各级信号部门必须按《技规》、《维规》及上级有关联锁管理的文件、规章、制度的规定的原则和本《细则》规定的办法开展联锁管理工作电务段各级所制订的联锁管理办法、措施等均不得与上级文件精神相抵触。

3. 联锁管理工作必须贯彻预防与综合治理相结合的原则,坚持预防为主不移位,抓联锁失效不移位,严肃联锁纪律不移位,不断完善信号联锁设备4. 段信号联锁管理实行工区、领工区、段三级管理,建立三级管理网络工区工长、领工区主管信号的领工员,段信号技术科联锁主任(专职)是段三级管理负责制的日常信号联锁管理人员5. 段各级信号部门应严格执行本《细则》,各信号工区每年初根据段的安排及本工区的具体情况,将联锁管理工作编入年月表,并认真执行在委托外单位协助设计、施工时,应将此有关规定纳入委托协议,以确保行车安全二、三级联锁管理网络职责㈠、段级管理网络基本职责1. 信号联锁管理工作由段信号技术科统一管理,信号技术科设专职联锁管理人员,全权负责管内信号联锁管理工作2. 严格执行部、局、分局信号联锁管理的规定,并负责制定具体实施细则,组织实施3. 负责组织管内各站每年一次的信号设备联锁关系校核工作,指导领工区、工区进行联锁关系校核,负责审核联锁电路检查表,参加关键站(场)、特殊站(场)的联锁关系校核4. 参加并主持大修、基建工程及Ⅰ类施工开通前的联锁关系检查试验,填写试验记录,指导Ⅱ、Ⅲ类施工(包括中修施工)的联锁关系检查试验,负责对大修及Ⅰ、Ⅱ、Ⅲ类施工的联锁检查试验记录进行汇总、保存。

5. 及时掌握管内联锁信息,负责处理信号联锁电路中存在的问题,及时调查分析,拟定修改方案,上报各类联锁问题报告,经上级有关部门审批后,组织实施,并进行彻底试验,订正相应图表6. 负责信号设备电路图与实际设备的审核工作,负责建立管内联锁管理台帐,建立健全技术图表资料,按时上报每年组织段、领工区、工区进行联锁图表资料的修订、整理,并按规定办理手续 7. 钻研信号联锁知识,掌握管内各类联锁电路,对管内复杂站场的信号显示及特殊联锁电路要深入研究,认真做好现场的指导工作8. 有权向领导建议对有关人员在联锁管理工作中的优劣情况给予奖励和处罚㈡、领工区级管理网络基本职责1. 负责管内各站每年一次的信号设备联锁关系校核工作,参加管内设备联锁关系校核,并汇总上报2. 主持Ⅱ类施工的联锁关系检查试验,填写试验记录及上报,指导Ⅲ类施工的联锁关系检查试验,配合做好大修基建工程及Ⅰ类施工的联锁关系检查试验3. 负责建立、管理管内联锁台帐,建立健全技术图表资料并与设备一致,每年按上级要求进行图表资料的整理和修订认真做好信号设备配线图与实际设备的核对工作,做到图实相符4. 及时掌握管内联锁信息,发现的联锁问题及时核实,提出处理意见后上报,在接到段联锁变更通知单后,立即组织修改、试验,且于修改后三日内反馈信号技术科。

5. 认真钻研并积极指导工区学习信号联锁知识,掌握管内各类信号设备联锁电路 6. 参加管内较大信号联锁问题的方案讨论㈢、工区级管理网络基本职责 1. 参加管内每年一次的信号设备联锁关系校核工作,填写联锁电路检查表并汇总上报2. 主持Ⅲ类施工的联锁关系检查试验,填写试验记录并及时上报,配合做好大修、基建工程及Ⅰ、Ⅱ级施工的联锁关系检查试验3. 在段及领工区指导下认真做好信号电路与实际设备的核对工作,负责管内图纸的管理工作,做到图实相符4. 及时掌握管内联锁信息,发现问题立即上报,并协助段、领工区做好联锁修改、核对工作5. 认真钻研并组织工区学习信号联锁知识,掌握管内各类信号设备联锁电路三、日常管理1. 对运用中的联锁设备应每年进行一次联锁试验试验项目按局文中规定一般站(场)的试验由工区组织进行,中等(20组道岔)以上的站(场)的试验由领工区组织进行联锁核对工作,由工区根据本工区的具体情况编入年表,结合“秋鉴”工作由工区进行 更新、改造、大修等工程站(场)在开通的当年不再进行联锁试验联锁试验按规定认真填写相应的试验表格对试验中发现的问题报领工区调查核实并由领工区汇总后填写《电信维表6-1》并将发现的问题在《电信维表6-1》中作成记录同秋鉴资料一起报信号技术科。

2. 联锁问题处理(1)联锁关系的变更,电路结线图的修改必须严格执行上级有关规定,未经批准不得随意变更2)联锁条件以及设备变更后,必须对所涉及的联锁关系进行试验,未试验完毕不得交付使用 (3)发现联锁失效,应按《技规》第292条规定执行 (4)信号设备在日常维修、使用中发现的联锁问题,工区应将现象调查清楚书面报领工区,经领工区审查填报《信号联锁关系修改申请表》后报段信号技术科,信号技术科主管人员应及时调查分析问题的原因,并根据上级有关文件的规定,提出处理意见及有关图纸,报主管段长批准后执行一股联锁问题由领工区组织处理对改动较大、联锁关系复杂的问题由信号技术科主管人员组织处理处理完毕后领工区应及时填报《信号联锁关系修改处理结果反馈表》 三、工程及日常施工联锁管理1. 涉及到联锁变更的工程(如新建、大修、更新、改造等),其联锁管理工作必须贯穿工程始终从工程的设计方案开始,直到工程验收、开通、竣工资料交接完毕为止2. 段内所有工程施工均必须经段联锁主任审查,否则不予施工配合和验收3. 较大工程的联锁方案,应由段联锁主任参加审查,一般工程方案的审查可由信号技术科指派技术人员参加。

工程方案审查的依据是《技规》、《设计规范》、《维规》以及其他有关文件4. 工程设计中所采用的电路、器材、设备等必须符合《技规》、《维规》要求,或符合上级文件规定的批准手续方准使用5. 工程施工中凡涉及到电路原理变更,器材、设备的更型、电气特性、机械性能的变更等,必须由设计出具工作联系单或书面通知后方准更改,施工部门应将工作联系单或书面通知妥善保存,作为竣工图纸、文件的修改依据,在工程竣工后将这些资料完整地移交维修单位6. 工程部门在交验前必须完成设备的模拟试验, 联锁试验及特性测试资料等记录必须按规定填写完整后报信号技术科,在确认联锁正确后交段复查试验,段在接到施工单位试验报告中小站5天、大站8天后进行复验,检查试验过程中发现的问题应及时予以解决,并做成记录,在未解决之前,一般不再继续试验 7. 工程启用前必须进行全面的联锁试验和电气特性等有关技术标准的测试、试验试验的内容必须包括附表1中1至7条,按电信维表6—13填写,确认联锁关系正确并签字后,方可开通启用新设备8. 各种工程在新设备启用前工程部门必须提供一册修改正确,并有施工单位签认的图纸新设备启用后一个月内,施工单位应按有关规定提交全部竣工资料。

9. 中修、整治、局部变更等日常施工的联锁试验日常维修中的零小工程、中修施工、设备更换,配线修改等凡影响联锁关系的工作结束后,除要求对变动部分进行试验外,还应对变动所涉及到的有关部分联锁设备进行彻底的试验,只有确认联锁关系正确,方可交付使用1)联锁试验的范围和内容单项设备更换,如更换转辙机、箱盒内部装饰化、配线改动等不变更连锁关系的项目,只需对所变动过的设备作室内外一致的核对 改动室内与联锁关系有关的配线但不改变联锁关系的项目,需对所变动有关的进路进行试验 对于变更联锁关系的项目,如增减接点条件,变更道岔、信号机、轨道电路条件、改变联锁设备的时间、电气特性等,需进行内外一致性的核对及有关进路的试验,其试验范围应扩大至可能影响到的全部设备 信号电源部分的施工,应对更动过的各类电源的电气特性、电源的性质、保险丝容量进行测试检查2)联锁试验的项目、内容、方法由主持试验人员根据施工范围及上述规定的范围和内容于施工前三天制订并报信号技术科审批联锁试验用电信维表6—2、3记录有关试验内容,试验记录表一式三份在施工结束后报段信号技术科一份,其它二份交维修领工区10. 工程联锁试验由信号技术科联锁主任主持。

零小工程及日常施工(包括施工封锁、中修)的联锁试验由施工负责人主持联锁试验的依据是竣工联锁图表,联锁试验及特性测试资料等应填写完整的原始记录,并须有施工负责人及试验者签认四、图表及资料管理1. 电务段各级联锁图纸应按照《维规》业务管理部分2.5.6规定及上级有关文件的规定管理各级要指定专人管理图纸,各种图表及资料的收发都应有签认手续2. 联锁图纸均应为蓝图,各种专用设备(如电源设备等)图纸可用复印图,临时工程、过渡工程等使用时间不超过半年的竣工图以及中修竣工后的临时图纸可用钢笔,圆珠笔或复印图,但不得使用铅笔绘制各种图纸和资料必须符合规定的签认手续3. 联锁图纸应用段发专用封面装订,每站颜色统一,并按规定打印填写图名图纸要经常保持完整、正确、清楚各级图纸的内容要保持一致4. 联锁图纸每年整理一次,整理工作由保管单位进行废旧图纸一律交信号技术科,经信号技术科联锁主管,段安保科审查办理手续后处理工区、领工区及任何个人不得处理废旧图纸工区应将此项工作纳入年表5. 段各级除应具备《维规》业务管理部分表2规定的技术图表资料外,还应具备下列联锁管理资料:上级有关联锁管理的文件,段联锁信息单(或报告),段联锁变更单,电信维表6—1~3,管内联锁设备、闭塞设备、以及各种电源设备,测试设备、监督监测设备的监测电路等与联锁设备有直接联系的设备及电路等图纸。

用户访问及联锁设备使用中反映情况记录等信号技术科还应具备工程竣工的原始资料(包括联锁试验记录隐蔽工程资料,测试资料等),联锁图表收发、借阅登记簿,联锁图表废弃处理登记簿6. 联锁关系及联锁设备变更后,应及时修订联锁图纸,图纸的变更均应符合签认手续,修订图纸不得使用铅笔在正式图纸修改完成之前,办理工程交接时应同时交给维修工区正确的施工图一份工程竣工图应在工程开通后一月内交维修单位 7. 按规定修改后的联锁图纸,应于修改后三日内送交信号技术科办理签认手续8. 外单位借阅设备图纸必须持有段信号技术科的介绍信,否则不得外借无论是外单位的或本段非本工区人员借阅图纸,均不得将图纸借出工区,图纸不得涂改、拆散或损坏9. 各种联锁图表、联锁信息单、变更单等,在设备更新后立即报废,联锁核对及普查资料,工程联锁试验资料保存至下一大修周期10. 凡经修改后的蓝图必须经信号技术科联锁主任审核盖章五、联锁及电路纪律1. 维修联锁设备时,必须遵守《维规》业务管理部分第125、126条规定2. 信号联锁电路的设计必须以部、局颁发的信号定型图、标准图、通用图为主要依据信号设备的各种电路均须符合“故障一安全”原则,各种监测、检测、遥信、报警电路均须与联锁电路隔离构成独立电路系统,不得借用联锁条件。

所有工程均应以有权设计单位或经其审核盖章的正式施工文件进行施工3. 大中修均需采用部颁的标准器材,除信号专用器材应采用部属工厂产品外,一般产品也应采用部或局指定的生产厂家的产品凡新电路、新设备、新器材未经有权单位鉴定,未证实其安全可靠不得试用,未经部批准不得推广使用4. 器材在使用前必须按规定标准由电务段进行电气、机械特性的测试及外观的检查试验电子器材应使用老化筛选的元件5. 任何人未经信号技术科联锁主管的同意不得修改使用中设备的联锁图表和原理图,联锁图表和原理图的修改必须由设计单位或信号技术科联锁主管审查签认后方可生效领工区有权修改使用中设备不改变电路原理的配线(如端子挪动、接点组更动等),修改完后由领工区主管签字,报信号技术科备案6. 使用中的设备发现联锁及电路问题,一律由段联锁主任行文逐级上报审批修改7. 使用中的信号设备,变更联锁关系及电路原理的修改必须由段联锁负责人审批(特殊情况需经主管段长或信号技术科主任签认)后执行,否则无效,所有的变更和修改均须有书面依据,紧急情况除外,但手续必须补办 六、强化联锁及电路管理责任制1. 各级领导必须重视联锁管理工作,段每年召开二次联锁电路管理分析会,总结、交流先进的管理经验及好的工作方法,系统分析联锁管理工作中存在的问题,提出改进措施,表彰和奖励联锁管理工作中成绩显著的集体和个人。

2. 各级应加强联锁电路的信息管理工作,并经常地访问用户,积极、主动、及时地处理已被发现的联锁问题,任何部门和个人不得以任何借口迟迟不报或隐满设备联锁问题和故意拖延联锁问题的处理3. 各级信号部门和工作人员均应维护联锁管理的严肃性,认真执行联锁及电路纪律,凡违反本《细则》及上级有关规定,导致运用中的信号设备由于维修单位责任造成的联锁失效,不论是否产生不良后果,均一律按段有关办法进行考核,如造成不良后果者还应追究其直接责任 4. 为鼓励全段信号职工对联锁管理工作的积极性,奖励在管理工作中成绩显著的单位和个人,防止因联锁失效或电路不合理造成行车事故,段设信号联锁管理奖,由段联锁负责人管理使用第 5 页 共 5 页。
