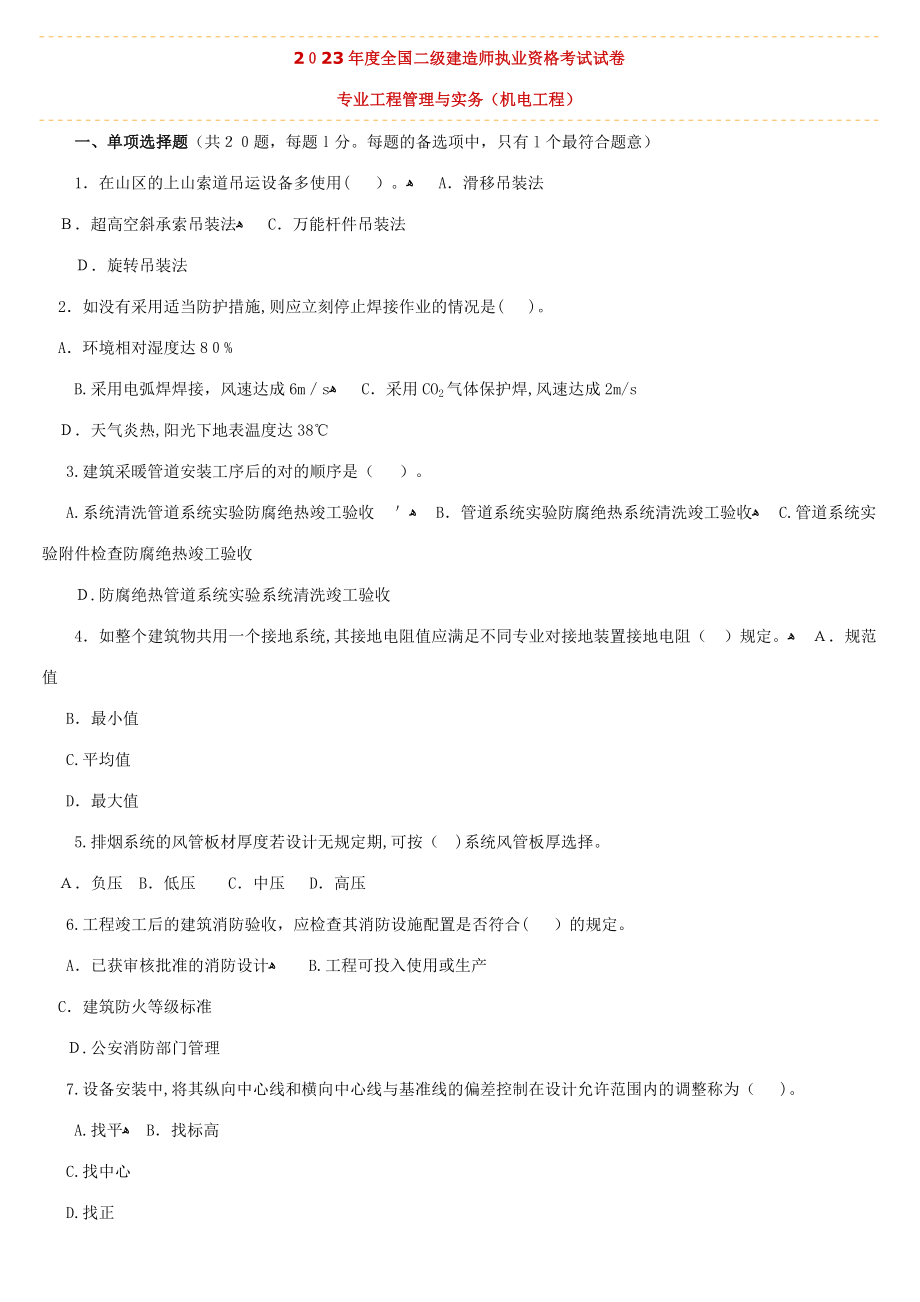

2023年度全国二级建造师执业资格考试试卷专业工程管理与实务(机电工程) 一、单项选择题(共20题,每题l分每题的备选项中,只有l个最符合题意) 1.在山区的上山索道吊运设备多使用( )ﻫ A.滑移吊装法 B.超高空斜承索吊装法ﻫ C.万能杆件吊装法 D.旋转吊装法 2.如没有采用适当防护措施,则应立刻停止焊接作业的情况是( ) A.环境相对湿度达80% B.采用电弧焊焊接,风速达成6m/sﻫ C.采用CO2气体保护焊,风速达成2m/s D.天气炎热,阳光下地表温度达38℃ 3.建筑采暖管道安装工序后的对的顺序是( ) A.系统清洗管道系统实验防腐绝热竣工验收 'ﻫ B.管道系统实验防腐绝热系统清洗竣工验收ﻫ C.管道系统实验附件检查防腐绝热竣工验收 D.防腐绝热管道系统实验系统清洗竣工验收 4.如整个建筑物共用一个接地系统,其接地电阻值应满足不同专业对接地装置接地电阻( )规定ﻫ A.规范值 B.最小值 C.平均值 D.最大值 5.排烟系统的风管板材厚度若设计无规定期,可按( )系统风管板厚选择 A.负压 B.低压 C.中压 D.高压 6.工程竣工后的建筑消防验收,应检查其消防设施配置是否符合( )的规定。
A.已获审核批准的消防设计ﻫ B.工程可投入使用或生产 C.建筑防火等级标准 D.公安消防部门管理 7.设备安装中,将其纵向中心线和横向中心线与基准线的偏差控制在设计允许范围内的调整称为( ) A.找平ﻫ B.找标高 C.找中心 D.找正 8.按静置设备的设计压力分类,中压设备的压力范围是( ) A.0.1MPa≤由<1.6MPa B.1.6MPa
A.管道系统检查ﻫ B.管道系统实验 C.气体泄漏实验 D.防腐绝热 13.管道系统气压实验的实验温度严禁接近金属的( )转变温度ﻫ A.脆性ﻫ B.塑性ﻫ C.延展性ﻫ D.韧性 16.规范规定,炉窑耐火砖砌筑的加工砖厚度不得小于原砖厚度的( )ﻫ A.1/3 B.1/2ﻫ C.2/3 D.3/4 17.根据《计量器具分类管理办法》,计量器具按范围划分为A、B、C三类,属于B类的是( ) A.兆欧表 B.超声波测厚仪ﻫ C.钢直尺ﻫ D.5m卷尺 18.机电工程临时用电设备总容量在( )kW及其以上者,均应编制临时用电施工组织设计 A.20ﻫ B.30 C.40ﻫ D.50 19.不属于机电工程注册建造师执业工程范围的是( ) A.水电工程ﻫ B.钢结构工程 C.送变电工程ﻫ D.管道安装工程 20.某送变电工程的单项协议总价为( )万元,该工程为中型项目ﻫ A.760 B.810ﻫ C.950 D.1100 二、多项选择题(共10题,每题2分每题的备选项中,有2个或2个以上符合题意,至少有1个错项错选,本题不得分;少选,所选的每个选项得0.5分) 21.关于注册建造师施工管理签章文献的填写规定,表述对的的有( )。
A.表格中施工单位可填写简称ﻫ B.表中若实际工程没有其中一项时,可注明“工程无此项”ﻫ C.审查、审核、验收意见或检查结果,必须用明确的定性文字写明基本情况和结论ﻫ D.分包公司签署的质量合格文献,应由分包公司的注册建造师签章 E.表格中凡规定签章的,应签字并盖章 22.现场中电焊机至焊钳的连线一般不采用( )型的导线ﻫ A.YJVﻫ B.BXﻫ C.RVﻫ D.KVVﻫ F.RLX 23.高层建筑的生活污水塑料管道,水平敷设的坡度规定为( )ﻫ A.管径50mm的最小坡度为1.2% B.管径75mm的最小坡度为0.9% C.管径110mm的最小坡度为0.6%ﻫ D.管径125mm的最小坡度为0.5% E.管径159mm的最小坡度为0.3% 24.建筑物防雷保护装置的安装规定涉及( )ﻫ A.防雷接地装置系统的施工安排由上而下ﻫ B.明装的接闪器和引下线应采用热浸镀锌材料ﻫ C.明敷的避雷带转弯处应成直角 D.高层建筑的均压环应与防雷接地干线连接 E.测定接地电阻用的测点至少留有两个 25.建筑智能化系统的深化设计中要注意( )。
ﻫ A.建筑的基本情况 B.建筑设备的位置ﻫ C.控制方式和技术规定 D.产品的生产地及供货周期ﻫ E.工程施工及检测规定 26.机械零、部件的重要形状误差有( ) A.直线度 B.垂直度ﻫ C.圆度ﻫ D.平面度ﻫ E.圆柱度 27.电气安装工程中,应采用二次回路接线的有( )ﻫ A.继电保护的接线ﻫ B.控制操作信号的接线ﻫ C.电动机的接线ﻫ D.真空断路器的接线 E.监视仪表的接线 28.按主蒸汽压力的大小,发电站汽轮机可以划分为( )ﻫ A.高压汽轮机 B.超高压汽轮机 C.亚临界压力汽轮机ﻫ D.特高压汽轮机 E.超临界压力汽轮机 29.《特种设备安全监察条例》规定,必须获得资格许可,方可从事相应作业活动的有( )ﻫ A.制造单位ﻫ B.安装单位 C.使用单位 D.维修单位 E.改造单位 30.建立平面控制网的测量方法有( )ﻫ A.三角测量法 B.水准测量法 C.导线测量法ﻫ D.高程测量法ﻫ E.三边测量法三、案例分析题(共4题,每题20分) (一) 问题 1.分析机电安装公司提出索赔的合理性。
ﻫ 2.机电安装公司可否提出费用调整,简述理由ﻫ 3.基于该工程状况,指出固定总价签约协议也许存在的风险 4.机电安装公司编制投标报价还应考虑哪些因素? (二) 某施工单位承包一套燃油加热炉安装的单位工程,涉及加热炉、燃油供应系统、钢结构、工艺管线、电气动力与照明、自动控制、辅助系统等分部工程项目部主管工程师编写了加热炉燃油泵等动力设备的单机试运方案,并按规定进行了审批ﻫ 燃油泵的进口管道焊缝规定l00%射线检测,因法兰未到货,迟迟未能施焊为不影响单机试运的进度规定,法兰到货并经现场验收后,项目部立即安排电焊工王某进行该管段施焊当王某正在配电盘上连接电焊机电源导线时,监理工程师认为王某违犯特种作业的规定而给予制止随后监理工程师检查项目部特种作业人员配备情况,发现局限性,规定改正 该管段施焊后质检人员进行了焊缝的外观质量检查,认为符合规定,项目部立即组织相关作业人员将其安装就位,并按照试运营方案进行燃油泵的单机试运营ﻫ 该工程在分项、分部工程质量验收评估合格后,由建设单位组织进行单位工程质量验收评估和竣工验收施工单位提交的工艺管道竣工资料中有竣工图、图样会审记录、设计变更单、分项和分部工程的质量验收记录和焊缝的无损检测记录。
建设单位认为该部分资料不全,规定施工单位整改施工单位所有整改后,通过了该工程的竣工验收 问题 1.该项目部应配备哪些特种作业人员?ﻫ 2.燃油泵的试运营有何不妥之处 3.简述该单位工程的质量验收评估程序 4.施工单位应补充哪些工艺管道竣工资料? (三) 某机电安装公司承担了某钢厂新厂区油罐组焊,燃气、氧气管道安装施工,设计规定焊缝进行射线无损探伤检查强度实验采用气压实验方法ﻫ 该公司在编制施工方案时,对油罐组焊、管道焊接方案采用综合评价法进行了技术经济比较,选定了最优方案 管道焊后经射线探伤发现焊接合格率偏低项目部组织人员按质量预控的施工因素进行了分析,经查验,工艺文献已按程序审批,并进行了技术交底但焊接记录中有部分焊材代用,部分焊机不符合规定,焊缝外观检查有漏检根据分析结果,找出了失控因素,经整改后焊接合格率得到了提高ﻫ 项目部根据现场危险源辨识,编制了高处作业、机械操作、起重吊装、临时用电安全技术措施 问题 1.指出焊接方案的技术效率应从哪些方面进行比较ﻫ 2.针对个别焊工的焊接合格率偏低状况,指出施工生产要素中哪些因素失控ﻫ 3.项目部查验的技术交底记录涉及哪些方面?ﻫ 4.指出该公司编制的安全技术措施尚有哪些不完善的地方。
(四) 某专业安装公司承包了南方沿海某城市一高层建筑的泛光照明工程承包协议为设计、采购、施工工程设计考虑节能环保和新技术,选用了LED变色泛光灯,建筑泛光照明要与城市景观照明同步控制,照明场景控制选用二总线控制模块协议工期90天,7月1日开工,当年9月28日竣工 专业安装公司按协议规定,编制了泛光照明工程施工方案,因建筑有透空段,灯具安装采用 吊篮方式施工公司对施工人员进行了灯具安装及安全操作培训 安装公司编制了施工进度计划,施工作业按进度计划实行针对施工季节也许出现的意外事件(自然灾害),安装公司制定了应急预案ﻫ 施工中,安装公司及时与各相关单位沟通协调,灯具及时到场,照明电源和线路按期敷设到位,泛光照明工程按协议约定竣工,并与城市景观照明同步开通在保修期间,专业安装公司对建筑泛光照明工程进行了技术性回访问题 1.LED灯具安装中,也许出现哪些自然灾害的意外事件会影响工程进度?ﻫ 2.用吊篮方式安装灯具是哪种类型的高处作业?还应对施工人员进行哪些操作技术的培训?取得哪个操作证才干上岗操作? 3.泛光照明工程施工中,专业安装公司要与哪些单位沟通协调? 4.在保修期内,专业安装公司进行技术回访有何作用? (二)ﻫ 1.该项目部应配备焊工、起重工、电工、场内运送工(叉车工)、架子工等特种作业人员。
2.燃油泵试运营的不妥之处:①项目部主管工程师编写单机试运方案#②项目部组织单机试运营 3.该单位工程的质量验收评估程序:单位工程竣工后,施工单位应自行组织有关人员进行检查评估,并向建设单位提交工程验收报告南建设单位负责人组织施工、设计、监理等单位负责人进行单位工程验收当单位工程由几个分包单位施工时,其总包单位应对工程质量全面负责各分包单位应按本标准和相应专业标准检查评估所承建的分项工程、分部工程的质量等级,并将评估结果投资料提交总包单位ﻫ 4.施工单位应补充的工艺管道竣工资料:工程前期及竣工文献材料(含建筑工程);工程项目合格证、施工实验报告;隐蔽工程验收记录;定位放线|己录;质量事故解决报告发记录;特种设备安装检查及验收检查报告;工程分项使用功能检测记录;单位工程质量验收记录 (三)ﻫ 1.焊接方案的技术效率应从能否适应的母材、焊接速度、熔敷效率,适应的焊接位置等方面进行比较 2.针对个别焊工的焊接合格率偏低状况,施工生产要素中材料因素、施工机具因素与检测器具因素失控 3.项目部查验的技术交底已录重要内容涉及施工工艺与方法、技术规定、质量规定、安全规定及其他规定等方面的记录。
ﻫ 4.该公司编制的安全技术措施还应当涉及:施工平面布置;动用明火作业;在密闭容器内作业;带电州试作业;管道和容器的探伤、冲洗及压力实验;单机试车和联动试车 (四)ﻫ 1.LED灯具安装中,可出现意外事件会影响工程进度的重要是气象因素导致的自然灾害风险 2.用吊篮方式安装灯具足悬空类型的高处作业还应对施工人员进行高处作业及防护措施操作技术的培训取得特种作业人员操作证才干上岗操作ﻫ 3.泛光照明工程施上中,专业安装公司要与建设单位、土建单位、监理单位、设备材料供货单位、地方相关单位等沟通协调 4.在保修期内,专业安装公司进行技术回访的作用:重要了解在工程施工过程中所采用的新材料、新技术、新工艺、新设备等的技术性能和使用后的效果,发现问题及时加以补救和解决,同时也便于总结经验,获取科学依据,不断改善完善,为迸一步推广刨造条件 (一)ﻫ 1.在固定总价协议中,业主的风险很小,(建设工程教育网)重要承担不可抗力的风险和协议规定的其他风险 承包商除了承担协议明确规定的风险外,承包商的风险还涉及:价格风险、工程量风险本案例中所提出的索赔理由部属于价格风险和工程量风险,因此,机电安装公司提出索赔不合理。
ﻫ 2.机电安装公司不可提出费用调整理由:那些事实都是承包商应承担的责任ﻫ 3.基于该工程状况,固定总价签约协议也许存在的风险:ﻫ 业主重要承担不可抗力的风险和协议规定的其他风险ﻫ 承包商的价格风险涉及:①报价计算错误的风险;②漏报项目的风险;③不正常的物价上涨和过度的通货膨胀的风险承包商的工程量风险涉及:①工程量计算的错误;②协议中工程范围不拟定或不明确、表达模糊不清,或预算时工程项目未列全导致的损失;③投标报价时,设计深度不够所导致的误差 4.机电安装公司编制投标报价还应考虑的因素涉及:设计图样;协议条件,特别是有关工程范围、内容;工期、质量、安全生产规定;支付条件、外汇比例的规定等;有关法律法规;拟采用的进度计划;施工规范和施工说明书;工程材料、设备的清单、价格及运费;劳务工资标准;本地生活物资价格水平;各种有关间接费用等二级建造师机电实务2023年考试真题卷一、 单项选择题(共20分,每题1分每题的备选项中,只有1个最符合题意)1、 在焊接工艺的评估中,主持评估工作和对焊接及实验结果进行综合评估的人员,应是( )A、实验工程师 B、焊接工程师 C、焊接技师 D、质量工程师2、 长距离输电线路钢塔架基础施工中,大跨越档距之间测量通常采用( )。
A、十字线法 B、平行基准线法 C、电磁波测距法 D、钢尺量距法3、 能承受机械外力,且可承受相称大拉力的电缆型号是( )A、VLV32 B、VLV22 C、VLV D、VV4、 常用的建筑排水管是( )A、聚四氟乙烯 B、聚丙烯 C、硬聚氯乙烯 D、高密度聚乙烯5、 运用低倍放大镜观测焊缝表面,目的是检查焊缝是否有( )等表面缺陷A、余高 B、气孔 C、焊瘤 D、凹陷6、 在工程测量的基本程序中,设立标高基准点后,下一步应进行的程序是( )A、安装过程测量控制 B、建立测量控制网C、设立沉降观测点 D、设立纵横中心线7、 按照建筑给水、排水、供热及采暖管道工程的一般施工程序,在完毕管道安装之后,下一步应进行的施工程序是( )A、管道附件检查 B、管道防腐绝热C、管道系统清洗 D、管道系统实验8、 建筑电气工程受电前按规定应配齐( )A、消防器材 B、备用元件 C、电工工具 D、电气器材9、 机械设备安装的二次灌浆在( )、地脚螺栓紧固、各项检测项目合格后进行。
A、设备清洗装配 B、设备调试 C、设备试运营 D、设备找正找平10、 不影响机械设备安装精度的因素是( )A、设备制造 B、垫铁 C、二次灌浆 D、设备基础11、 球罐充水沉降实验,各支柱上应按规定焊接( )的水平测定板A、临时性 B、永久性 C、验收期 D、观测期12、 绝热工程保护层施工时,若遇设备变径,过渡段应采用( )A、平板 B、波形板 C、软橡胶板 D、帆布13、 自动化仪表工程施工的原则是( )A、先地上后地下 B、先配管后安装设备C、先中间后两段 D、先安装设备后布线14、 管道系统吹扫与清洗应在( )进行A、无损检测合格后液压实验前 B、液压实验合格后气体泄漏实验前C、气体泄漏实验合格后涂漆、绝热施工前D、涂漆、绝热施工检查合格后交工前15、 防腐蚀涂层施工时,若采用黏度高、100%固体含量的液态涂料,宜选用的涂装方法是( )喷涂 B、浸涂 C、刷涂 D、刮涂16、 静态式炉窑的砌筑划线一般以( )为基准A、最下端的风口或检查口 B、最下端设备底板上表面 C、最下端托砖板位置D、进料口中心线17、 按国家计量局《计量器具分类管理办法》的范围划分,施工公司在用的C类计量器具是( )。
A、接地电阻测量仪 B、弯尺 C、焊接检查尺 D、水平仪18、 电力设施与绿化工程互相妨碍时,有关单位应当按照( )有关规定协商,达成协议后方可施工A、电力行业 B、市政部门 C、本地政府 D、国家19、 《注册建造师执业管理办法(试行)》规定,机电工程中,冶炼专业工程范围涉及烧结球团工程、焦化工程、冶金工程、煤气工程、建材工程和( )工程A、动力站安装 B、起重设备安装 C、工业炉窑安装 D、制氧20、 《注册建造师执业工程规模标准(试行)》规定,送变电工程单项协议额( )元的为中型项目A、100万~200万 B、200万~400万C、400万~800万 D、800万~1000万二、 多项选择题(共10题,每题2分每题的备选项中,有2个或2个以上符合题意,至少有1个错项错选,本题不得分;少选,所选的每个选项得0.5分)1、 建筑消防产品的验收资料应涉及( )A、合格证书 B、认证证书 C、检测报告 D、开箱记录 E、调试记录2、 高层建筑的排水通气管,应满足( )的规定。
A、不能与风道连接 B、不能与烟道连接 C、不能穿越屋面D、出口处不能有风 E、出口处必要时设立防雷装置3、 防雷装置的引下线重要由明敷于建筑物表面由上而下的( )构成A、圆钢 B、扁钢 C、裸导线 D、线槽 E、钢管4、 通风空调矩形风管制作时,应设导流叶片的管件是( )风机出口的变径管 B、内斜线弯头 C、内弧形弯头D、消声器进风口 E、风机进口的变径管5、 建筑设备监控系统可以通过( )共享其它系统的数据,实现各系统的交互A、反馈装置 B、监控元件 C、通信协议 D、接口方式 E、检测工具6、 多台起重机同时吊装一台设备时,计算载荷与( )有关A、起重机回转半径 B、吊装高度 C、动载荷系数D、不均衡载荷系数 E、设备及吊具重量7、 防爆电气设备应有( )标志EX B、类型 C、级别 D、色别 E、组别8、 电站锅炉中的炉是由燃烧器以及( )等组成A、炉膛 B、过热器 C、省煤器 D、烟道 E、预热器9、 特种设备的检查检测范围涉及( )。
A、监督检查 B、定期检查 C、型式检查 D、质量检查 E、安全检查10、 机电工程注册建造师施工管理签章文献,对的填写的通用规定项是( )A、分包公司签署的质量合格文献,必须由担任分包项目负责人的注册机电工程建造师签章B、工程地址应填写清楚,并与工程承包协议一致C、工地名称应与工程承包协议的工程名称一致D、施工单位应填写全称并与工程承包协议一致E、单位工程,分部、分项工程必须按规范标准相关规定填写三、 案例分析题(共四题,每题20分)(一)某东北管道加压泵站扩建,新增两台离心式增压泵两台离心式增压泵安装属该扩建工程的机械设备安装分部工程泵安装前,班组领取了安装垫铁,未仔细检查,将其用于泵的安装隐蔽前专检人员发现,有三组垫铁的规格和精度不符合规定,责成施工班组将此三组垫铁换为合格垫铁在设备配管过程中,项目经理安排了4名持有压力管道手工电弧焊合格证的焊工(已中断焊接工作165天)充实到配管过程中,加快了管线配管进度通过80天的努力,机组于12月中旬顺利完毕单机试运营单机试运营结束后,项目经理安排人员完毕了卸压、卸荷、管线抚慰、润滑油清洁度检查、更换了润滑油过滤滤芯、整理试运营记录。
随后项目经理安排相关人员进行竣工资料整理整理完的施工记录资料有:设计变更单、定位放线记录、工程分项使用功能检测记录项目部对竣工资料进行了初审,认为资料需要补充完善[问题]1、垫铁错用的问题出在工序检查的哪些环节?该部分工程是否可以参与优良工程评估?说明理由2、说明项目经理安排4名焊工上岗符合规定的理由3、北京资料中,单机试运营结束后,还应及时完毕哪些工作? 4、指出施工记录资料中的不完善部分?(二)某机电设备安装公司承担了理工大学建筑面积为2万平方米的图书馆工程的通风空调系统施工任务该工程共有S1~S6六个集中式全空气空调系统,空调风系统设计工作压力为600Pa空气解决机组均采用带送风机段的组合式空调机,由安装公司采购并组成项目部承担安装任务风管系统安装完毕后,严密性实验采用漏光法检测合格当施工进入空调系统调试阶段时,系统出现三个问题:①空气解决机组运转时晃动;②S1系统调试中在风管所有阀门全开情况下,实测送入空调区风量小于设计风量且相差较大,而该系统风机出口风量实测值符合设计规定;③空气解决机组冷却水进出管路上的阀门有滴水,经检查这两个阀门未保温但无漏水针对上述问题,施工单位采用了整改措施后才使系统调试合格。
空调系统调试完毕后,按施工质量验收程序进行了施工质量验收[问题]1.空气解决机组运转时产生晃动的因素是什么?如何解决? 2.分析S1系统送入空调区的风量与设计风量相差较大的重要因素3.解决阀门滴水问题的措施有哪些?4.按照建筑工程项目划分标准,该通风空调系统应划分为图书馆工程的什么工程?该工程的施工质量验收程序是什么?(三)某机电设备安装公司承包了一台带换热段的分离塔和附属容器、工艺管道的安装工程协议约定,分离塔由安装公司制造或订货,建设单位提供制造图样由于该塔属压力容器,安装公司不具有压力容器制造和现场组焊资格,故向某具有资格的容器制造厂订货安装公司为了抢工期,未办理任何手续,在分离塔运抵现场卸车后,直接就吊装就位,并进行后续的配管工程在工程的实行过程中,出现了以下事件:事件1:管道系统压力实验中,塔进、出口管道上的多个阀门发生泄漏检查施工记录i,该批由建设单位供货的阀门在安装前未进行实验安装公司拆卸阀门并解决完后重新试压合格,工期比原计划延误6天安装单位就工期延误导致的损失向建设单位索赔遭到建设单位拒绝事件2:在联动试运营中,分离塔换热段管板与接管连接的多处焊缝泄漏,试运营中止安装单位对塔泄漏处进行了补焊解决后,再次启动试运营,而塔的原漏点泄漏更加严重,不得不再次停止试运营。
分析事故因素,拟定是由分离塔质量问题引起,但未查到分离塔的出厂质量证明文献和现场交接记录由于分离塔待修停工,使该项目推迟竣工投产2个月为此,建设单位规定安装单位承担质量责任并补偿所有经济损失[问题]1、阀门安装前应由哪个单位进行何种实验?该管道使用的阀门实验的比例是多少?2、说明建设单位拒绝安装单位对事件1提出的理由3、安装单位在分离塔安装前应根据什么规定、申办何种手续?安装单位对分离塔进行补焊作业有什么不妥?4、在事件2中,安装单位和容器制造厂的质量职责是什么?对事故各自应负什么质量和经济责任?说明理由四)某建筑空调工程中的冷热源重要设备由某施工单位吊装就位,设备需吊装到地下一层(-7.5m),再牵引至冷冻机房和锅炉房就位施工单位依据设备一览表(见下表)及施工现场条件(混凝土地平)等技术参数进行分析、比较,制定了设备吊装施工方案,方案中选用KMK6200汽车式起重机,起重机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5t,满足设备的吊装规定锅炉房的泄爆口尺寸为9000m×4000m,大于所有设备外形尺寸,设立锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入,冷水机组和蓄冰槽需用卷扬机牵引到冷冻机房就位。
吊装设备一览表设备名称数量/台外形尺寸重量/(t/台)安装位置到货日期冷水机组23490X1830X292011.5冷冻机房3月6日双工况冷水机组23490X1830X292012.4冷冻机房3月6日蓄冰槽106250X3150X375017.5冷冻机房3月8日锅炉24200X2190X25007.3锅炉房3月8日在吊装方案中,绘制了吊装施工平面图,设立吊装区,制定安全技术措施,编制了设备吊装进度计划(见下表)施工单位按吊装的工程量及进度计划配置足够的施工作业人员设备吊装进度计划序号 日(顺序)3月1施工准备2冷水机组吊装就位3锅炉吊装就位4蓄冰槽吊装就位5收尾[问题]1、设备吊装工程中应配置哪些重要的施工作业人员?2、起重机的站立位置的地基应如何解决?3、指出进度计划中设备吊装顺序不合理之处?说明理由并纠正4、在设备的试吊中,应关注哪几个重要环节?二级建造师机电实务2023年考试真题卷参考答案一、单项选择题1-5:B C A C B 6-10:C D A D A11-15: B A D B D 16-20: A B D D C二、多项选择题1-5:ABCE ABE ABC BC CD 6-10:CDE ABCE ADE ABC BCDE三、案例分析题(一)1、垫铁错用的问题出在工序检查的自检和互检环节。
该分部工程是可以参与优良工程评估的理由:三组垫铁的规格和精度不符合规定是在隐蔽前专检人员发现的,更换为合格垫铁后不影响分项工程质量验收时鉴定,此项属于返工解决,所以可以重新评估质量等级2、项目经理安排4名焊工上岗符合规定的理由:配管作业不属于特种设备作业,不受特种设备监察条例有关规定的约束3、背景资料中,单机试运营结束后,还应及时完毕的工作:(1)切断电源及其它动力来源;(2)进行必要的排气、排水或排污;(3)按各类设备安装规范的规定,对设备几何精度进行必要的复查,各紧固件复紧;(4)拆除试运营中的临时管道及设备(或设施)4、施工纪录资料中的不完善部分:还应当涉及图样回身纪录、隐蔽工程验收记录、质量事故解决报告及记录、特种设备安装检查及验收检查报告等二)1、空气解决机组运转时产生晃动的因素是叶片角度组装得不一致解决方法:应按符合设备技术文献的规定和施工质量验收规范的规定来重新组装叶片2、S1系统送入空调区的风量与设计风量相差较大的因素:风管系统漏风3、解决阀门滴水问题的措施:采用保冷措施4、按照建筑工程项目划分标准,该通风空调系统应划分为图书馆工程的分部工程该工程的施工质量验收程序:由总监理工程式(或建设单位项目专业负责人)组织施工项目经理和相关勘察、设计单位项目负责人验收。
三)1、阀门安装前应由安装单位进行强度和严密性实验该管道使用的阀门实验的比例是100%2、建设单位拒绝安装单位对事件1提出索赔的理由:阀门经重新试压合格,其泄漏因素属于安装质量问题3、安装单位在分离塔安装前应根据《特种设备安全监察条例》的规定,向压力容器使用登记所在地的安全监察机构申报,办理报装手续安装单位对分离塔进行补焊作业不妥:安装单位不具有压力容器制造和现场组焊资格4、事件2中,安装单位和容器制造厂的质量职责是保证制造和安装质量符合设计规定和相关规定容器制造厂对事故应负制造缺陷的责任和经济责任安装单位对事故应负安装缺陷的质量和经济责任理由:事故因素拟定是由分离塔质量问题引起,也未查到分离塔的出厂质量证明文献和现场交接记录,安装公司不具有压力容器制造和现场组焊资格而进行了特种设备的焊接四)1、设备吊装工程中应配置的重要施工作业人员:信号指挥人员、司索人员和起重工2、起重机在吊装前必须对吊车站立位置的地基进行平整和压实,按规定进行沉降预压实验在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计,验收时同样要进行沉降预压实验3、进度计划中设备吊装顺序不合理之处:锅炉吊装就位后进行蓄冰槽吊装就位。
理由:锅炉房泄爆口位设备的吊装口,所有设备经该吊装口吊入纠正:应当最后进行锅炉吊装就位4、在设备的试吊中,应关注的几个重要环节:吊起设备的高度、停留时间、检查部位、是否合格的判断标准、调整的方法和规定等2023年二级建造师《机电工程》真题及答案一、单项选择题(共20题,每题1分每题的备选项中,只有1个最符合题意) 1.机电工程测量竣工图的绘制涉及安装( )的绘制、安装过程及结果的测量图的绘制 ﻫA.测量控制网 B.测量基准点 C.测量感测点 D.过程测量点 ﻫ2.设备安装标高基准点一般埋设在( )且便于观测的位置 ﻫA.基础中心 B.基础边沿 C.基础表面 ﻫD.基础外面 3.电焊机至焊钳的连线多采用( ) A.双绞线 B.麻花线 ﻫC.阻燃绝缘线 D.塑料绝缘铜芯软线 4.属于机电绝热保温材料的是( ) ﻫA.涂料 B.聚氨酯复合板 C.岩棉 D.钢板 5.采用电弧焊接的时候,当风速达成( )时,需要做防护措施 A.4m/s B.5m/s ﻫC.8m/s ﻫD.10m/s ﻫ6.增长或变更焊接方法的任何一个工艺评估的补加因素时,按增长或补加因素增焊( )试件进行实验 A.冲击 ﻫB.拉伸 ﻫC.弯曲 ﻫD.扭转 ﻫ7.建筑管道配管的施工原则是( )。
A.大管让小管 ﻫB.风管让水管 C.无压管让有压管 D.电管让水管 8.建筑电气装置施工中成套配电柜安装固定后的紧后工序是( ) ﻫA.开箱检查 B.母线安装 ﻫC.调整实验 D.送电运营 ﻫ9.机械设备找平,用水平仪测量水平度,检测应选择在( ) ﻫA.设备精加工面上 ﻫB.设备外壳廓线上 C.设备机座底线上 ﻫD.设备基础平面上 10.位置误差和形状误差简称形位误差下列选项中,属于位置误差的是( ) A.直线 ﻫB.平面 ﻫC.平行度 D.圆度11.球罐的产品焊接试板应在( ),由施焊该球形储罐的焊工采用相同条件和焊接工艺进行焊接 ﻫA.焊接球形储罐之前 B.焊接球型储罐的同时 ﻫC.焊接球型储罐之后 D.水压实验结束前 12.立式设备保温块材料应当用( )支持 ﻫA.模板 B.支架 C.锚固钉 D.支撑件 13.属于按输送介质的性质划分的管道是( ) ﻫA.真空管道 ﻫB.金属管道 ﻫC.热力管道 ﻫD.压力管道 ﻫ14.自动化仪表工程施工的原则( ) ﻫA.先上后下 B.先土建后安装,先地下后地上,先两端后中间,先安装设备再配管布线 C.先中间后两端 D.先内后外 15.采用玻璃钢做防腐衬里的化学设备,其表面预解决的方法为( )。
ﻫA.人工 B.机械 ﻫC.喷射 ﻫD.化学 16.根据《工业炉砌筑工程施工及验收规范》,不属于工序交接证明书内容的是( ) A.隐蔽工程验收内容 B.焊接严密性实验 C.耐火材料验收合格证 ﻫD.上道工序成果的保护规定 ﻫ17.以下属于A类计量器具的是( ) A.直角尺检具 B.焊接检查尺 ﻫC.经纬仪 D.塞尺 ﻫ18.未经批准或者未采用保护措施在电力设施周边或保护区内进行作业,危及电力设施安全的,应由( )责令停止作业,恢复原状并补偿损失 A.公安部门 ﻫB.电力管理部门 C.司法部门 D.市政部门 19.根据《注册建造师执业管理办法》,下列工程中不属于机电工程专业建造师工程的是( ) A.建材工程 B.环保工程 C.净化工程 ﻫD.港口设备安装工程 20.根据机电安装工程规范,属于小型通风空调工程的是: ﻫA.单位工程造价300万元 B.空调制冷200冷吨 ﻫC.建筑面积10000m2 D.空调制冷300冷吨 来源: 二、多项选择题(共10题,每题2分每题的备选项中,有2个或2个以上符合题意,至少有1个错项错选,本题不得分;少选,所选的每个选项得0.5分) ﻫ21.为保证钢丝绳的对的使用,在使用钢丝绳时,常需要使用( )等附件。
ﻫA.卡环 B.滑轮组 ﻫC.绳卡 ﻫD.手动葫芦 E.绳扣 22.采暖管道安装应符合设计及规范的规定,坡度应为3‰,不得小于2‰的是( ) A.汽、水同向流动的热水采暖管道 ﻫB.汽、水同向流动的蒸汽管道 ﻫC.汽、水逆向流动的蒸汽管道 ﻫD.冷凝水管 E.散热器支管 ﻫ23.建筑物的防雷接地装置有( ) A.人工接地体 B.自然接地体 ﻫC.避雷网 ﻫD.避雷针 E.避雷带 ﻫ24.通风空调系统调试的重要内容( ) A.严密性实验 B.单机试运营 C.系统无生产负荷联合试运转 ﻫD.漏光法测试 ﻫE.漏风量测试 ﻫ25.建筑智能化的监控系统中,电动阀门驱动器的( )必须满足设计规定,在安装前宜进行模拟动作和压力实验 ﻫA.尺寸 ﻫB.行程 ﻫC.压力 D.最大关紧力 E.重量 ﻫ26.消防工程验收时,施工单位应提交的资料有( ) A.竣工图 B.隐蔽工程记录 ﻫC.安全记录 D.设备开箱记录 ﻫE.验收记录 27.在电缆敷设过程中,应做的工作涉及( ) ﻫA.标明电缆型号 B.排列整齐 ﻫC.避免平行重叠 D.横平竖直 E.标明起讫地点 28.汽轮机按热力特性可以分为( )。
ﻫA.凝汽式 B.背压式 ﻫC.抽气式 ﻫD.多压式 ﻫE.反动式 ﻫ29.特种设备在制造、安装、改造、重大维修过程中监督检查的重要内容有( ) A.核算安全性能的项目是否符合安全技术规范规定 B.抽查受检单位质量管理体系运转情况 C.确认出厂技术资料 D.确认安装、改造、重大维修的有关资料 E.核查受检单位进度执行隋况 30.注册建造施工管理签章文献中,签章对的的是( ) ﻫA.表格填写施工单位全称 B.表格填写笔迹要清楚,单位名称写错可涂改 ﻫC.质量合格文献须由项目经理签字 ﻫD.分包单位质量合格文献,必须经分包方注册建造师签字 E.签章盖章规范 来源:考三、案例分析题(共4题,每题20分) (一) ﻫ背景资料(略) ﻫ1.该工程施工组织设计的依据是什么? 2.该工程安装公司需要取得何种特种设备许可才干从事合成塔的安装?应当到哪几个机构履行何种手续? ﻫ3.该安装工程还需要编制哪些重要施丁方案?哪些施工方案应当形成专项安全技术措施方案? 4.该安装工程重要的环境影响因素有哪些?该工程施工中废水和废弃物的解决方式是否对的? ﻫ(二) ﻫ背景资料(略) 1.该施工工程风管系统实验后尚有哪几项调试?应当由哪些单位配合? ﻫ2.该通风空调安装工程综合效能调整应具有的条件是什么?综合效能调整项目的依据是什么? 3.该通风空调安装工程在冬季发生的质量问题由哪个单位负责?应当如何进行解决? 4.该通风空调安装工程中风管系统实验发生了哪些费用?应当由谁承担? (三) 背景资料(略) 1.简述质量事故解决的程序。
2.调查小组由谁组织?小组成员有哪些? 3.材料和环境的因素有哪些? 4.本工程可采用哪些调整进度的措施来保证计划进度的实现? (四) 背景资料(略) ﻫ1.纠正该工程安装公司擅自采用备用电源施工的错误做法 2.分析该变压器烧毁的因素根据公司安全生产责任制,该工程项目部领导应分别承担何种性质的安全生产责任? 3.公司内部施工进度计划协调重要有哪几方面的工作? 4.安全检查的方法可分为几类?安全检查的重点是什么? 一、单项选择题 1.A【解析】机电工程测量竣工图的绘制涉及安装测量控制网的绘制、安装过程及结果的测量图的绘制 ﻫ2.B【解析】设备基准点一般埋设在基础边沿且便于观测的位置 3.D【解析】机电安装工程现场中电焊机至焊钳的连线多采用RV型聚氯乙烯绝缘铜芯软线作为电源连接线 ﻫ4.C【解析】机电工程常用绝热材料的种类很多,通常有膨胀珍珠岩类、离心玻璃棉类、超细玻璃棉类、微孔硅酸钙、矿棉类、岩棉类、泡沫塑料类等 ﻫ5.C【解析】出现下列情况之一时,如没采用适当的防护措施,应立即停止焊接工作:①采用电弧焊焊接时,风速等于或大于8m/s;②气体保护焊接时,风速等于或大于2m/s;③相对湿度大于90%;④下雨或下雪;⑤管子焊接时应垫牢,不得将管子悬空或处在外力作用下焊接,在条件允许的情况下,尽也许采用转动焊接,以利于提高焊接质量和焊接速度。
ﻫ6.A【解析】当增长或变更焊接方法的任何一个工艺评估的补加因素时,按增长或补加因素增焊冲击试件进行实验 7.D【解析】在编制施工组织设计时一般考虑先难后易、先大件后小件的施工方法,遵循小管让大管、电管让水管、水管让风管、有压管让无压管的配管原则 8.B【解析】成套配电柜安装顺序:开箱检查一二次搬运一安装固定一母线安装一二次小线连接一实验调整一送电运营验收 9.A【解析】设备的水平度通常用水平仪测量检测应选择在设备的精加工面上 10.C【解析】位置误差:关联被测实际要素对其抱负要素的变动量位置误差重要涉及:平行度、垂直度、倾斜度、同轴度、对称度、位置度等 ﻫ11.B【解析】球罐的产品焊接试板应在焊接产品的同时,由施焊该球形储罐的焊工采用相同的条件和焊接工艺进行焊接 ﻫ12.D【解析】对立式设备采用硬质或半硬质保温施工时需设立支撑件,并从支撑件开始自下而上拼砌,然后进行环向捆扎 13.C【解析】工业管道工程按输送介质的性质可分为:给排水管道、压缩空气管道、氢气管道、氧气管道、乙炔管道、热力管道、燃气管道、燃油管道、剧毒流体管道、有毒流体管道、酸碱管道、锅炉管道、制冷管道、净化纯气管道、纯水管道等。
14.B【解析】自动化仪表工程施工的胬测是:先土建后安装,先地下后地上,先安装设备再配管布线,先两端后中间 15.C【解析】橡胶衬里、玻璃钢衬里、树脂胶泥砖板衬里、硅质胶泥砖板衬里、化工设备内壁防腐蚀涂层、软聚氯乙烯板粘接衬里应采用喷射除锈法 ﻫ16.C 【解析】《工业炉砌筑工程施工及验收规范》(GB 50211)规定,工序交接证明书应涉及下列内容:①炉子中心线和控制标高的测量记录,以及必要的沉降观测点的观测记录;②隐蔽工程验收协议的证明;③炉体冷却装置、管道和炉壳的试压记录及焊接质量的检查合格的证明;④钢结构和炉内轨道等安装位置的重要尺寸的复测记录;⑤可动炉子或炉子可动部分的试运转合格证明;⑥炉内托砖板和锚固件等的位置、尺寸、焊接质量的检查合格证明;⑦上道工序成果的保护规定 ﻫ17.A【解析】A类计量器具范围:施工公司最高计量标准器具和用于量值传递的工作计量器具,例如:一级平晶、零级刀口尺、水平仪检具、直角尺检具、百分尺检具、百分表检具、千分表检具、自准直仪、立式光学计、标准活塞式压力计 ﻫ18.B【解析】未经批准或者未采用安全措施在电力设施周边或者在依法划定的电力设施保护区内进行作业,危及电力设施安全的,由电力管理部门责令停止作业,恢复原状并补偿损失。
19.D【解析】《注册建造师执业管理办法(试行)》文献规定,机电工程专业建造师执业工程范围涉及:机电、石油化工、电力、冶炼,钢结构、电梯安装、消防设施、防腐保温、起重设备安装、机电设备安装、建筑智能化、环保、电子、仪表安装、火电设备安装、送变电、核工业、炉窑、冶炼机电设备安装、化工石油设备、管道安装、管道、无损检测、海洋石油、体育场地设施、净化、旅游设施、特种专业 ﻫ20.B【解析】单位工程造价小于200万元,建筑面积小于1万平方米,空调制冷量小于300冷吨的为小型通风空调项目 二、多项选择题 ﻫ21.AC【解析】钢丝绳附件:为保证钢丝绳的对的使用,在使用钢丝绳时,常需要用套环(又称吊环、卡环)和绳卡等附件 22.AB【解析】采暖管道安装坡度应符合设计及规范的规定例如:汽、水同向流动的热水采暖管道和汽、水同向流动的蒸汽管道及凝结水管道,坡度应为3‰,不得小于2‰ 23.AB【解析】接地装置:指的是埋入地内一0.7m以下的接地极组,是导雷人地的散流极人为设立专门打入的接地装置,称为人工接地体假如运用建筑物钢筋混凝土桩基、地下室钢筋以及埋设的金属管道等作为接地装置散流极,我们称之为自然接地体,此外尚有专门生产的成品如接地模块等。
24.BC【解析】通风空调工程系统调试的重要内容涉及:风量测定与调整、单机试运营、系统无生产负荷联合试运转及调试 25.BCD【解析】电动调节阀安装要点:电动阀门驱动器的行程、压力和最大关紧力必须满足设计规定在安装前宜进行模拟动作和压力实验 26.AD【解析】消防工程的验收条件:施工单位应提交:竣工图、设备开箱记录、施工记录、设计变更文字记录、调试报告竣工报告 27.ABDE【解析】电缆敷设中应及时整理,做到横平竖直、排列整齐,避免交叉重叠及时在电缆终端、中间接头、电缆拐弯处、夹层内、隧道及竖井的两端等地方的电缆上装设标志牌标志牌上应标明电缆线路的编号、电缆型号、规格与起讫地点 ﻫ28.ABCD【解析】汽轮机按照热力特性可以划分为凝汽式汽轮机、背压式汽轮机、抽气式汽轮机、抽气背压式汽轮机和多压式汽轮机 ﻫ29.ABCD【解析】特种设备在安装、改造、重大维修过程中监督检查的重要内容:①确认核算制造和安装、改造、重大维修过程中涉及安全性能的项目符合安全技术规范的规定;②抽查受检单位质量管理体系运转情况;③确认出厂技术资料和安装、改造、重大维修的有关技术资料 ﻫ30.ADE【解析】①表格中施工单位应填写全称并与工程承包协议一致;②分包工程施工管理文献应当由分包公司注册建造师签章,分包公司签署质量合格的文献上,必须由担任总包项目负责人的注册建造师签章;③签章应规范。
ﻫ三、案例分析题 ﻫ(一)【答案要点】 1.施工组织设计编制依据是工程施工协议及招标、投标文献,以及其他已签约的与工程有关的协议;已经批准的初步设计及有关的图纸资料;工程概算和重要工程量;设备清单及重要材料清单;主体设备技术文献及新产品的工艺性实验资料;现场情况调查资料 2.①从事压力容器完整产品安装的单位必须是已经取得相应压力容器制造资格的单位,或者是经安装单位所在地的省级安全监督监察机构批准的安装单位②特种设备安装前应将有关情况书面告知直辖市或设区的市的特种设备安全监督部门 3.①设备安装方案,涉及机械设备安装方案、电气设备安装方案、临时用电施工方案、设备联动调试方案、设备试运营方案②吊装方案、焊接技术方案、临时用电方案应形成专项安全技术措施方案 ﻫ4.①重要影响因素:水污染、噪声污染、光污染、资源和能源浪费、固体废弃物污染、大气污染、土壤污染②安装公司对废水和固体废弃物的解决方式不对的 (二)【答案要点】 1.风管系统实验后,还应进行空调系统调试、风管与空调系统的调试和带生产负荷的综合效能实验与调整空调系统的调试由施工单位组织进行,设备供应配合;风管与空调系统的调试由施工单位组织进行,设备供应配合;带生产负荷的综合效能实验与调整由建设单位组织进行,设备供应配合。
2.通风与空调工程带生产负荷的综合效能实验与调整,应在已具有生产试运营的条件下进行,由建设单位负责、设计,施工单位配合综合效能实验测定与调整的项目,应由建设单位根据工程性质、生产工艺的规定进行拟定 3.调试属于施工单位的责任,风机盘管轴心偏移属于建设单位的责任建设单位告知施工单位进行维修,达成设计规定即可 4.风机盘管的维修费用、设备费、拆装盘管的施工费用、调试费用这些费用应当由建设单位承担 ﻫ(三)【答案要点】 ﻫ1.质量事故解决的程序:①事故报告;②现场保护;③事故调查;④撰写质量事故调查报告;⑤事故解决报告 2.事故调查小组应由项目技术负责人组织调查小组成员有与事故直接相关的专业技术人员、质检员和有经验的技术工人等 ﻫ3.①材料因素中应包含焊条受潮未烘干、焊条型号不对、管道坡口未烘干②环境因素中应包含空气相对湿度饱和、下雨进度发生偏差后可采用以下措施调整进度进行纠偏:①压缩或延长工作连续时间;②增强或减弱资源供应强度;③改变作业组织形式;④在不违反工艺规律的前提下改变衔接关系、修正施工方案等 ﻫ(四)【答案要点】 1.总承包单位要告知供电部门并征得批准同时要妥善采用安全技术措施,防止自备电源误入市政电网。
2.变电器烧毁的重要因素有:①未对变压器进行检查及交接实验;②未进行送电前的检查根据公司安全生产责任制度,项目经理对生产安全负全面领导责任;项目总工程师负技术责任,工长负直接领导责任;安全员负责按照有关安全规章、规范和安全技术交底的内容进行监督检查、及时纠正违章作业 3.施工进度计划的协调工作涉及进度计划摸底编排、组织实行、计划检查、计划调整进度计划的协调涉及各专业施工活动因此施工进度计划的编制和实行中,各专业之间的搭接关系和接口安排,计划实行中互相间协调与配合,工作面互换甚至交叉作业、工序衔接、各专业管线的综合布置等,都应通过内部协调沟通 4.安全检查的方法有:定期性、经常性、季节性、专业性、综合性。
