500千伏变电站工程水土保持监理总结报告

沈***
实名认证
店铺
DOC
58.50KB
约14页
文档ID:106995200
500千伏变电站工程水土保持监理总结报告_第1页
1/14

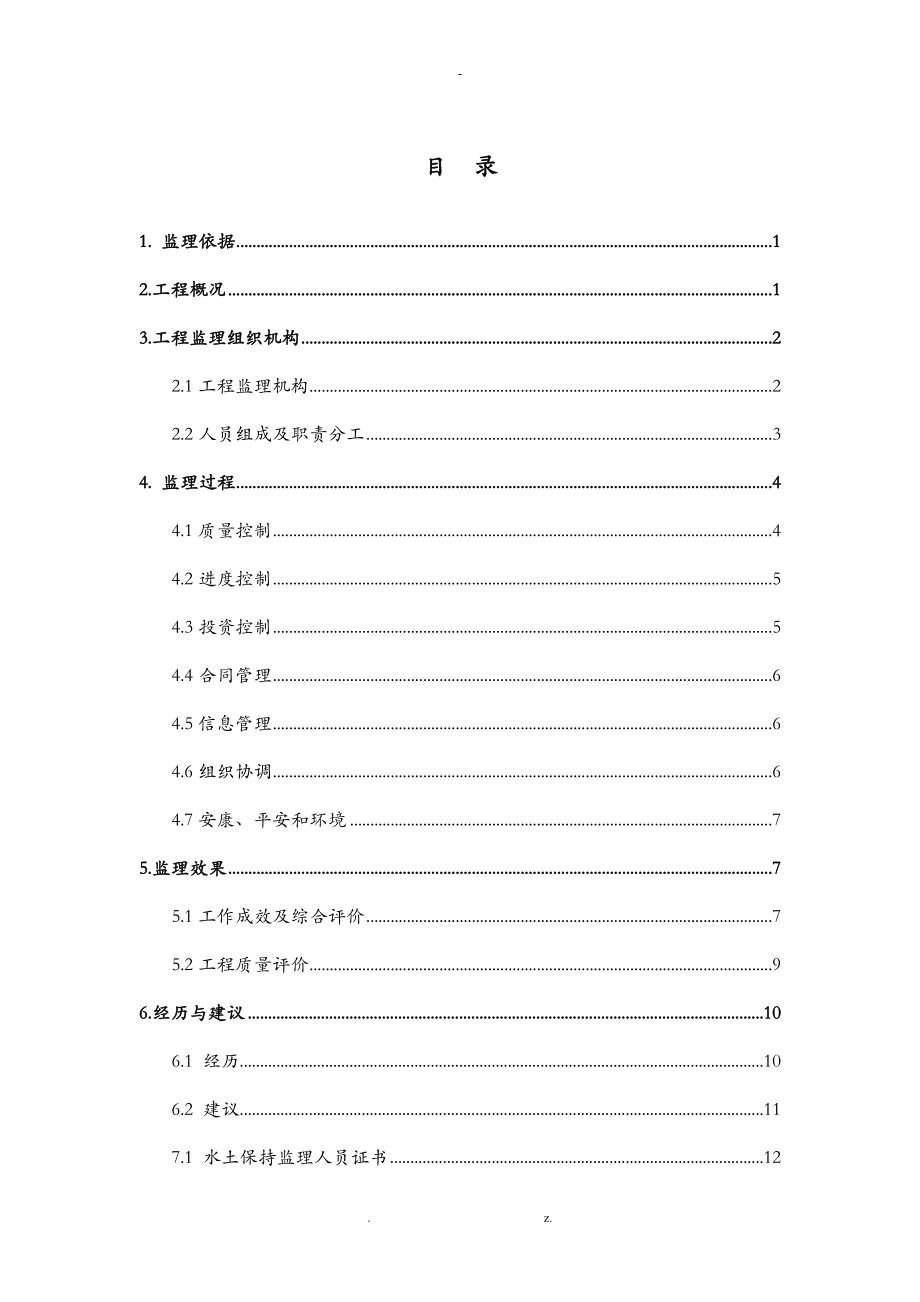

目 录1. 监理依据 12.工程概况 13.工程监理组织机构 22.1工程监理机构 22.2人员组成及职责分工 34. 监理过程 44.1质量控制 44.2进度控制 54.3投资控制 54.4合同管理 64.5信息管理 64.6组织协调 64.7安康、平安和环境 75.监理效果 75.1工作成效及综合评价 75.2工程质量评价 96.经历与建议 106.1 经历 106.2 建议 117.1 水土保持监理人员证书 127.2水土保持工程建立大事记 12. z.-1. 监理依据"中华人民国水土保持法"〔主席令49号〕"中华人民国水土保持法实施条例"〔国务院120号令〕"开发建立工程水土保持设施验收技术规程"GB/T 22490-2008"水土保持综合治理、规划通则"〔GB/T 15772-2008〕"建立工程监理规"〔GB50319-2009〕;"水土保持工程施工监理规"〔SL 523-2011〕"电力建立工程监理规"〔DL/T 5434-2009〕"水土保持工程质量评定规程"(SL336-2006)"重大建立工程文件归档要求与档案整理规"〔DA/T 28-2002〕经批复的本工程"水土保持方案报告书"及批复文件〔水保函【2011】358号〕;建立管理单位下发的"马回岭〔〕500kV变电站工程现场建立管理大纲"及其他文件;设计单位下发的施工图纸及其他指导性文件;本标段"水土保持监理规划"2.工程概况2.1工程概述马回岭〔〕500kV变电站工程位于县马回岭镇柳村,距县南15km,西侧约2.2km为昌九高速。

马回岭〔〕500kV变电站工程是省2012重点建立工程,工程地点位于省市县马回岭镇柳村本工程的建立对于加快赣北电网构架建立步伐,以及电厂“上大压小〞机组接入系统,提高电网平安稳定水平和供电可靠性具有举足轻重的作用2.2工程建立规模本期装设1×750MVA单相自耦无载调压变压器;500kV本期出线4回,220kV本期出线8回;无功配置本期在主变低压侧装设3×60Mvar电抗器和2×60Mvar电容器本工程变电站占地面积138.88亩,围墙占地面积为92.84亩;全站总建筑面积为1390.56平方米,其中主控通信楼建筑面积为715.10平方米500千伏采用一台半断器接线方式,本期安装6台断路器220kV采用双母线接线,本期安装10台断路器35千伏采用单母线接线、装设总回路断路器,本期安装7台断路器2.3参建单位工程法人:省电力公司建立单位:省电力公司〔基建部〕协管单位:省电力经济技术研究院、供电公司设计单位:省电力**监理单位:科能工程建立咨询监理**施工单位:省火电建立公司运行单位:省电力公司检修分公司3.工程监理组织机构2.1工程监理机构监理部由总监挂帅,配备1名专职水土保持监理人员,协助总监开展对工程建立的水土保持监理工作,按照批准的水土保持监理实施细则的要求对水土保持工程建立进展监视、指导和管理。

水土保持监理组织机构总监理工程师简浚总监代表*瑾水土保持监理人员黄家喜2.2人员组成及职责分工参加本工程监理的主要人员情况详见表1、2表1 工程监理机构人员履历表**简浚年龄43出生年月1973年1月毕业院校大学专业水工效劳时间开工~竣工本工程任职总监理工程师监理证书号注册监理工程师主要工作简历1999年调入科能工程建立咨询监理**,先后担任总经办及人资部主任,现任马回岭〔〕500kV变电站工程总监,曾任桑海220kV变电站工程及马洪220kV输变电等工程总监工作职责组织水保监理师编制全过程的"水土保持工程监理规划"等文件,报业主工程部审查或备案后实施;负责建立健全水土保持监理管理体系,落实水土保持责任制及岗位职责;审查水土保持相关变更、费用及报审表;组织监理师对水土保持工程单元、分部及单位工程进展评定;参加业主工程部组织的工程水土保持设施预验收表 2水土保持人员履历表**黄家喜年龄48出生年月1966年8月毕业院校专业水土保持效劳时间开工~竣工本工程任职水土保持监理员水土保持监理证书JLY2012080181主要工作简历任马回岭〔〕500kV变电站工程、资阳500kV变电站工程、~500kV线路工程水保监理工程师。

工作职责1. 参与编制"水土保持监理规划"并编写"水土保持工程施工监理实施细则"2. 复核水土保持工程砂、石等原材料及草籽等质量3. 通过日常巡视,检查施工现场水土保持措施执行情况,发现问题及时下发"监理通知"4. 分部工程开工前,组织施工单位相关人员进展水土保持知识培训交底;对施工单位自检合格的单元、分部及单位工程在总监的组织下进展质量评定5.整理水土保持工程过程监理记录等资料,移交至监理部归档4. 监理过程4.1质量控制1〕根据"水土保持工程质量评定规程"(SL336-2006)及业主相关文件要求,监理工程部对本工程进展了水土保持项验评划分2〕审查了施工单位工程组织机构中的水土保持管理体系、专责人员工作职责和工作容;审查水土保持相关制度;"工程管理实施规划"中水土保持措施专篇3〕检查了工程使用的种苗、草种等的质量及数量,检查其生产销售许可证、检疫证等证件是否齐全,并对其进展抽检和复验4〕、抽查了工程施工质量,对重要工程部位〔根底开挖、隐蔽工程等〕和主要工序〔进场材料检验、护坡等〕进展旁站监理,参与工程质量事故的分析和处理5〕、监理部于2012年7月、2013年1月组织施工工程部相关人员进展了水土保持专题培训,提出了本工程水土保持目标及具体要求,重点强调了施工现场考前须知。

通过培训,提高工程参与者的水土保持意识,为本工程水土保持目标的实现奠定了根底6〕严格控制截〔排〕水沟砌筑及雨水排水管施工过程质量,检查了截〔排〕水沟和雨水排水管位置、砌筑材料、外形尺寸均符合设计要求外表平整度符合2m靠尺检测凹凸不超过5cm7〕本工程浆砌石挡墙〔护坡〕施工过程,监理全程到位监视控制质量浆砌石墙的砌筑作业次序符合施工工艺要求,外搭砌,上下错缝,丁砌石分部均匀8〕水保监理人员对站外植灌工程进展了质量控制,现场作业符合施工工艺要求,栽后穴面或埂的修整穴面平整、埂光洁硬实当年成活率满足设计要求对护坡种草工程进展了过程监控,首先进场草籽质量符合要求,施工过程覆土符合规及设计要求,且出苗均匀整齐,出苗率满足设计要求,总体成活率到达98%9〕催促检查施工方及时整理验收文件和资料,分别组织了10次分部工程和6次单位工程验收,形成了工程质量等级评定表16份4.2进度控制在工程开工前根据进度目标编制监理一级网络进度方案,并报业主工程部批准实施审查施工进度方案中有无工程漏项或重复的情况,保证施工进度方案与合同工期与阶段性目标的响应性与符合性;催促了施工工程部做好施工组织管理,确保施工资源投入,并按批准的施工进度方案实施。

对施工进度方案实施定期进展了检查,通过检查情况分析评价施工进度方案执行情况,并在季报中向建立单位进展通报如发现进度滞后问题,则书面通知施工单位采取措施,并监视实施4.3投资控制在满足平安质量的前提下,通过优化设计、严格规建立过程中设计变更、严格执行合同监理现场严把工程计量和变更费用,保证了本工程水土保持工程费用未超过批复概算施工工程部在提交监理工程部计量前对所完成的所有工程进展了自查登记,监理工程师对撒草种、植草皮、植灌、砌筑排水沟、护坡、档土墙等措施工程量进展了现场检查4.4合同管理1) 监理工程部应对建立各方依据有关规定和工程现场实际情况提出的工程变更建议进展审查,同意后报建立单位批准本工程自开工以来,参建各方严格履行了合同各项条款未工程变更和工程索赔事宜2) 监理部严格履行合同条款,定期向业主报送工程进展和施工情况,组织分部、单位工程的验收工作,并提出相关报告给业主同时催促了施工单位履行施工合同中对水土保持要求的条款,现场水土保持措施落实到位,且成效显著4.5信息管理为加强工程建立中的信息管理,加快信息的传递和发布速度,强化工程动态管理,本工程的信息和工程档案管理由总监理工程师负责,并指定水保监理工程师具体负责水土保持信息的收集、整理,定期将工程现场水土保持措施执行情况向业主工程部报告。

4.6组织协调水土保持工程施工过程,履行了参建各单位之间的组织协调职责对水土保持监测站开展的水保监测点提出了监理意见,并做好施工单位与之配合的协调工作,保证了监测点的设置和过程中的监测当施工现场水土保持施工面临与现场不相符时,积极组织设计、业主及施工单位查找图纸、深入现场实际核查,向设计单位提出了合理性的建议每月由监理部组织召集各参建单位召开了月度工作例会,将本月现场水土保持措施执行情况进展通报,发现的问题在会上给予点评,要求施工单位举一反三,在日后的工作中把水土保持措施落实到位,杜绝类似问题的出现4.7安康、平安和环境1〕监理部监视了施工单位建立健全平安、职业卫生保证体系和平安职业卫生管理制度,对施工人员进展平安卫生教育和培训;并协助建立单位单位进展施工平安的检查、监视;审查了水土保持工程施工组织设计中的施工平安及卫生措施2〕监视了施工单位防止对施工区域的植物(生物)和建筑物的破坏基坑开挖采取集中堆放,并用彩条布覆盖根底回填后,要求施工单位将余土外运到制定地点3〕监理部通过日常巡视检查,监视了施工单位按照设计有序堆放、处理或利用弃渣,防止造成环境污染工程完工后应催促施工单位撤除施工临时设施,清理现场,做好恢复工作。

5.监理效果5.1工作成效及综合评价5.1.1工程完成情况1〕监理部始终强调质量控制是重中之重遵循“谁主管谁负责、谁施工谁负责、谁违章谁负责〞的原则,把所有措施贯彻到一线,杜绝或减少工程质量事故的发生,重点强调要抓好施工商的自身质量保证体系运行我们打破了每个施工作业面均安排现场旁站监理人员的惯例,只针对隐蔽工程才安排现场旁站监理人员,对其他工序安排每天巡视抽检,加强了对施工单位自身质量检验体系的督查现场监理工作从记录现场数据等传统做法转向以发现和跟踪现场存在问题为工作重点,对现场的质量和水保问题及隐患,要求必须做好书面记录2〕在施工中,按照施工合同的约定,本着实事、认真负责的态度,通过对工程量,设计变更等的控制,到达工程投资控制的目的在施工单位每月的工程进度款报审容,监理工程师根据现场实施工程量,水土保持措施验收质量进展了审核按时向业主工程部进展了申报3〕在工程施工过程中,按照施工方案,每旬召集会议及季末进展定期检查,对未能及时完成方案的工程分析原因,研究对策,催促施工单位合理调配施工设备、劳力资源、确保进度认真分析影响和制约工期的原因,有针对性地进展催促和协调突出重点,保证了关键工程的工期目标。

5.1.2监理情况1〕监理部严格审查了施工单位报审的工程开工报审表,并于2012年6月18日下达了"工程开工令"2〕通过日常巡视检查及对水土保持措施执行突击检查,发现的问题及时要求施工单位整改,分别于2012年7月8日、2013年1月12日下发了2份"监理通知",涉及有3条问题,施工单位均按要求整改到位,水保监理人员现场对问题整改情况逐一复查合格5.1.3施工中存在的问题及处理措施水土保持工程施工过程中出现的问题:1〕主变根底开挖现场未设置临时堆土场;2〕断路器根底浇筑施工临时堆置砂石料的场地未用苫布垫底和覆盖;3〕站外护坡未得到设计要求的尺寸;水土保持工程针对问题的处理措施:1〕土石方开挖现场务必要设置临时堆土场,用来堆置基坑开挖产生的土石方,底部铺设苫布,并要求在周围用编织袋护挡2〕临时堆置砂石料的场地必须使用苫布垫底和覆盖,周围用编织袋护挡对砂石料搅拌和临时堆置砂石料所破坏的原地貌,施工完成后清理场地,以消除混凝土残留,利于植被尽快恢复生长3〕护坡工程务必要按照图纸施工,尺寸和草籽的撒播量要符合要求,成活率满足规要求5.2工程质量评价 1〕实施监理工作过程中严格管理,严格按程序办事,严格执行报验制度,即对施工单位经自检合格并提出"工程报验申请表"的每道工序进展复验,合格前方可进展下道工序,同时询问或提示下道工序的施工要点。

2〕在工程施工过程中,监理、业主共同对水土保持工程进展检查、抽查,发现不合格现象,要求施工单位立即整改,对于不合格工程要求推倒重来3〕事后控制是监理的收尾性工作,要严密组织工程质量预验收和验收工作,防止虎头蛇尾现象,切实保证交工资料真实、可靠和工程创优目标顺利实现4〕监理部于2013年6月31日组织对本工程进展了验收,出具了"工程验收单"验收组由总监、水土保持监理及施工水保专职组成经历收组检查,各项水保措施落实到位,现场效果良好5〕在全程监理过程中,整个工程水土保持工程质量得到了有力保证,经综合质量评定,水土保持设施工程质量总体优良6.经历与建议6.1 经历在主体工程完成的情况下,通过单位工程验收全部主体工程质量均到达设计要求,工程建立取得了令人瞩目的成绩,水土保持工作得到很好地执行本工程高度重视水土保持工作,在各级行政主管部门的指导下,经过建立单位、监理单位、监测单位、施工单位和质量监视单位等参建各方的共同努力,较好的落实环水土保持方案中的各项任务,有效的防治了水土流失强化工程质量管理,催促各施工单位分级开展输电线路工程水土保持知识交底培训,增强全员水土保持意识,提升水土保持施工工艺水平和作业能力。

严抓浆砌石护坡、浆砌石排水沟及植灌等单元工程的施工质量,确保合格率100%,保证工程分部工程优良率100%,为单位工程实现100%目标奠定根底认真落实水土保持“三同时〞制度高度重视工程建立中的水土保持工作,在工程建立中,认真贯彻执行"水土保持法",并认真落实了水土保持“三同时〞制度,即水土保持设施与主体工程同时设计、同时施工、同时投产使用在工程建立中按设计组织施工,按规划设计落实各项防治资金,并对工程进展检查和验收,保障水土保持工程的顺利建立,较好的实现本工程水土保持要求,从而使重点防治围的水土流失得到了有效控制加强监视管理不断推行和完善监视、监测机制,业主聘请专业资质单位对工程全过程进展监视,我监理机构积极配合各项工作,动态监测水土流失状况,监测水土保持设施运行情况和效果,以及时补充完善相应措施,提高防治效果,为决策提供科学依据将问题消灭在萌芽状态6.2 建议1〕水土保持设施的实施及监理工作,必须严格按照环保、水利部批复的设计方案中规定的各项容、防护措施和工程围进展;后续重大设计变更,应报省级水行政主管部门审核同意后才能实施2〕水土保持工程的实施和监理工作,要承受各级地方行政主管部门的监视检查,并按要求提供相关监理业资料。

3〕建立单位要确保水土保持设施的资金,专款专用;施工单位和监理单位必须按照工程方案进度节点目标完成水土保持设施施工,并确保工程质量,认真执行水土保持设施“三同时〞制度4〕必须明确:水土保持工程监理时段应从施工准备阶段开场,重点在施工实施阶段,最后直到工程验收阶段为止5〕加强对工程区各水土保持设施的日常维护、管理,及时发现问题及时处理7.7.1 水土保持监理人员证书7.2水土保持工程建立大事记2012年4月28日,水土保持监理师组织施工管理人员及水土保持现场相关责任人开展了水土保持培训2012年12月19日,工程总监、水土保持监理检查了500kV装置场地水土保持措施执行情况2013年6月3日,水土保持监理师站外护坡工程施工及草籽撒播情况,成活率满足施工规要求 z.。
