广州(新)白云国际机场轻轨试验段区间隧道及末端折返线土建工程A2标段技术标书

ra****d
实名认证
店铺
DOC
3.36MB
约170页
文档ID:207062942
广州(新)白云国际机场轻轨试验段区间隧道及末端折返线土建工程A2标段技术标书_第1页
1/170

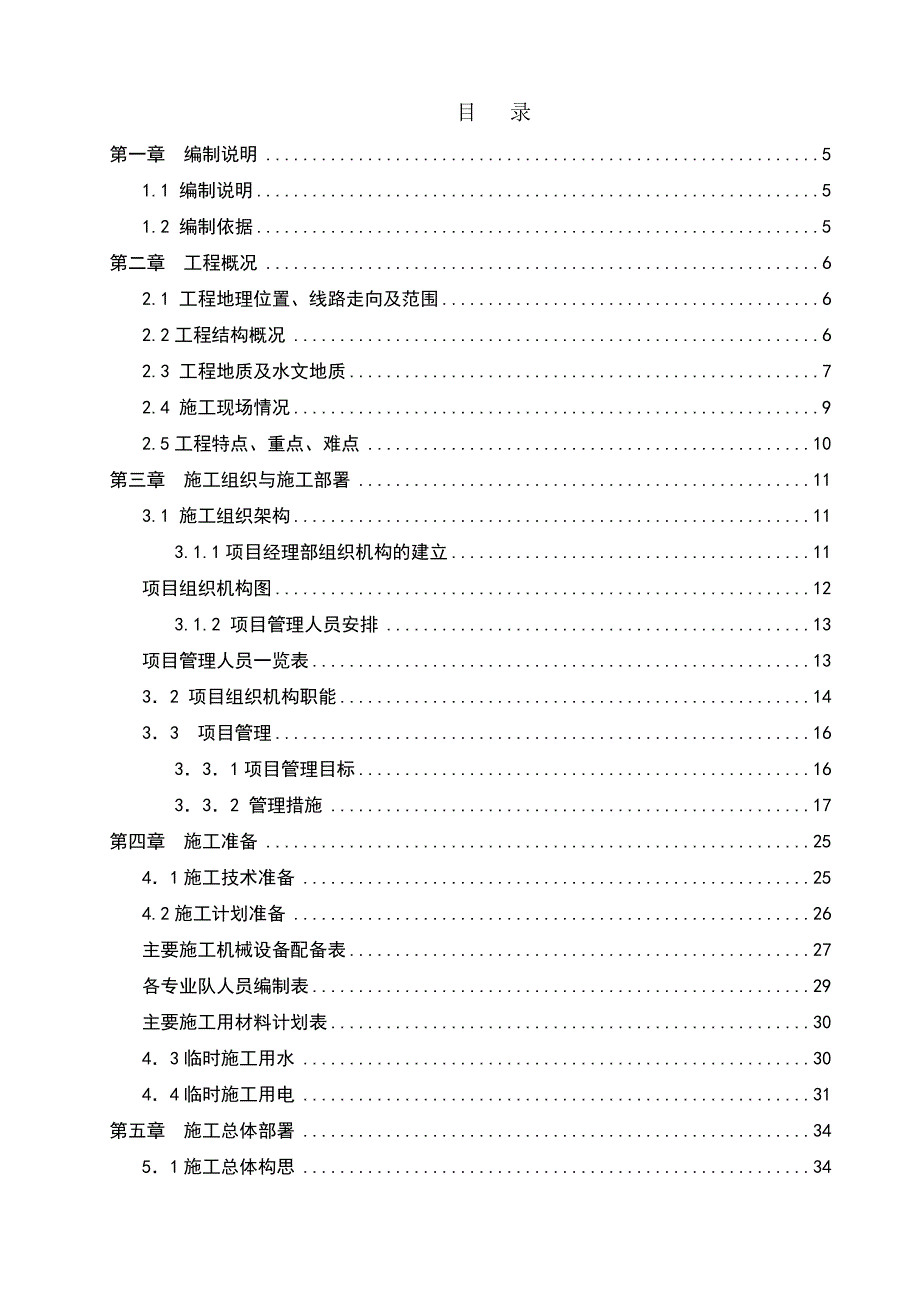

目 录第一章 编制说明 51.1 编制说明 51.2 编制依据 5第二章 工程概况 62.1 工程地理位置、线路走向及范围 62.2工程结构概况 62.3 工程地质及水文地质 72.4 施工现场情况 92.5工程特点、重点、难点 10第三章 施工组织与施工部署 113.1 施工组织架构 113.1.1项目经理部组织机构的建立 11项目组织机构图 123.1.2 项目管理人员安排 13项目管理人员一览表 133.2 项目组织机构职能 143.3 项目管理 163.3.1项目管理目标 163.3.2 管理措施 17第四章 施工准备 254.1施工技术准备 254.2施工计划准备 26主要施工机械设备配备表 27各专业队人员编制表 29主要施工用材料计划表 304.3临时施工用水 304.4临时施工用电 31第五章 施工总体部署 345.1施工总体构思 345.2各流水线中的施工流水段划分 345.3总体施工流程 34第六章 主要工程的施工组织及施工方法 366.1围护结构的施工组织及方法 366.1.1旋喷止水桩、旋喷搅拌桩水泥墙的施工 366.1.2钻孔灌注桩的施工 39钻孔灌注桩施工工艺流程图 426.1.3高压摆喷桩 43高压摆喷桩施工工艺流程 446.1.4土钉墙施工 46土钉墙施工工艺流程图 496.1.5钢支撑的施工 50φ600水平钢支撑安装工艺流程图 51φ800竖向钢支撑施工工艺流程图 526.2土方的开挖、回填施工组织及方法 556.2.1明挖段的土方开挖施工 55土方开挖施工工艺流程图 596.2.2软其处理施工组织及方法、程序说明及附图 60碎石桩施工工艺流程图 61级配砂碎石垫层施工工艺流程图 636.2.3土方开挖前的降水施工 646.2.4土方回填施工 66土方回填施工工艺框图 67台背回填土施工工艺流程图 706.2.5土方施工优化方案 716.3隧道主体结构工程施工组织方法 726.3.1施工总体方案 726.3.2钢筋工程 72钢筋工程施工工艺流程图 756.3.3模板工程 766.3.4混凝土工程 806.3.5降排水措施 886.4结构防水工程的施工组织及方法 906.5后浇带的处理 1026.6砌筑工程 1026.7总承包商与业主及监理公司的配合 1036.8 基坑及环境的保护和监测 104第七章 施工测量与试验 1087.1施工测量 1087.1.1首级施工控制点复测与加密 1087.1.2隧道中线、红线桩的复测 1097.1.3施工放样测量 1107.1.4结构施工、土方回填施工的施工测量 1107.1.5施工测量中的注意事项 1117.2试验 112第八章 施工总平面布置图及说明 116第九章 施工总体进度计划及工期保证措施 1199.1施工总进度计划编制说明 1199.1.1计划编制总说明 1199.1.2主要工期控制点 1209.1.3工期保证措施 1209.2相应的土方开挖强度、混凝土浇筑强度、劳动力强度曲线图 1239.3施工用水、用电直方图 1259.4施工进度计划 126第十章 工程质量保证措施 13210.1建立健全质量管理组织 132工程质量保证体系图 133质量管理领导小组组织系统图 13410.2 推行ISO9000标准质量管理体系 13410.3为确保质量所采取的检测试验手段及措施 13510.4技术保证措施 13910.5原材料质量保证措施 14110.6 混凝土质量保证措施 14210.7 结构防水质量保证措施 14410.8施工期间对隐蔽工程的质量保证措施 148隐蔽工程项目及责任人 14910.9对预埋件、预留孔洞质量保证措施 15310.10 成品保护的保证措施 154第十一章 安全施工保证措施 15611.1 安全管理 15611.2建立健全安全管理组织 15611.3建立健全安全管理制度 15811.4安全管理措施 16111.5工程施工的主要安全措施 162第十二章 文明施工保证措施 16512.1管理目标 16512.2建立管理机构 16512.3场容场貌 16612.4工地卫生 16612.5文明建设 167第十三章 环境保护措施 16813.1 防止空气污染 16813.2 防止水污染 16813.3 防止噪声污染 16813.4 防止散落固体物质污染 16913.5 文物保护措施 169第十四章 季节性施工措施 17014.1雨季施工措施 17014.2 高温季节施工 170第一章 编制说明1.1 编制说明为了顺利完成本区间隧道工程,在全面深入、细致地学习招标文件,充分理解设计意图及对施工区间沿线详细踏勘的基础上,结合本工程的特点,本着信守合同,确保工期,合理控制工程造价,确保全线施工优质高效、文明施工的指导原则,编制本施工组织设计。

1.2 编制依据1.2.1业主提供的广州(新)白云国际机场轻轨试验段区间隧道及末端折返线土建工程A2标段图纸1.2.2招标文件第Ⅰ、Ⅱ、Ⅲ、Ⅳ卷,招标编号:GZET-LR-2000-41.2.3土建工程招标文件补充通知(2000/12/14)1.2.4区间详细勘察阶段岩土工程勘察报告1.2.5中国建筑工业出版社出版的《建筑施工手册》(第三版)1.2.6有关现行规范国家现行《地下工程防水技术规范》国家现行《钢筋混凝土工程施工及验收规范》国家现行《建筑安装工程质量检验评定统一标准》国家现行《地下工程施工及验收规范》广州地铁工程质量验收标准国家现行《工程测量规范及技术说明》相关国家、部委、广东省、广州市颁发的其它质量、安全、文明施工规范和标准第二章 工程概况2.1 工程地理位置、线路走向及范围新机场轻轨试验段区间隧道及末端折返线位于新机场红线范围内地下总长约1577米,分航站楼南、北两段,其中南段长约1151米(里程由YDK20+578至YDK21+669),北段长约425.55米(里程由YDK21+824.45至YDK22+250)本A2标段(里程由YDK21+150至YDK21+669),全长约519米。

线路从南往北平行机场南主进场路,起点为经四路以南20米处,依次穿越机场联络通道的经四路、远期滑行道、1号滑行道和1号特种服务道,线路继续北上,下穿机场回转高架道路,进入新机场南航站楼南部停车场、过南高架道路,继而到达新机场南航站楼站,穿北高架道路后入旅客过夜用房,绕行航管塔台,终点为航管楼以北20米处2.2工程结构概况本工程的隧道按直线及曲线段不同的净空要求设计采用明挖法施工,主体结构为矩形断面,其尺寸根据其埋深划分,如下表:覆土厚度结构外宽高底板厚顶板厚外侧墙中隔墙厚同断面长度500mm以内10600×658050050050040060750mm以内11200×12180700700700400420750mm以外11620×1267090080080035040本工程的主要工程量如下表:序号主要项目名称数 量单位备 注1C30混凝土灌注桩1457m3围护结构2C30混凝土冠梁74m3围护结构3砂浆锚杆640根围护结构4C15喷射混凝土17560㎡围护结构5旋喷混凝土搅拌止水桩39270M围护结构6土石方开挖152371m3土石方工程7土石方回填109777m3土石方工程8C30混凝土箱体结构14700m3主体结构工程9C15混凝土垫层877m3主体结构工程10C20豆石混凝土1100m3主体结构工程11橡胶止水带2380M主体结构工程12防水卷材19122㎡主体结构工程本工程的主体结构混凝土钻孔桩、冠梁采用C30,采用商品混凝土;隧道主体采用C30,抗渗等级为S8,采用商品混凝土;底板下垫层混凝土为C15,现场就近采购商品混凝土。

用于本工程的钢筋为ΦⅠ级、φⅡ级本工程所属地区地震基本烈度为七度区间隧道以结构自身防水为主,外防水采用YN-45号(自粘型)弹性沥青卷材,在侧墙砌筑砖墙保护,顶板做细石混凝土保护层2.3 工程地质及水文地质2.3.1区域特征1.地貌本区间隧道位于广花盆地东北部,属珠江三角洲北部边缘(冲击平原),地形平坦,地表主要为耕地,局部有低矮残丘及沟渠或水塘高程为13.88~18.25米之间2.气候本区间属于亚热带季风气候,全年降水丰富,雨季明显,日照充足,夏季炎热,冬季一般比较温暖冬半年(9月至翌年3月)天气干燥,降水量较少,夏半年(4月至8月)天气炎热,降水量大3.构造本区间地段断裂不发育,仅有隐伏的田螺湖断裂横贯场区北部,至使凤朝庄背斜地层发生位移,该断裂属平移逆断层,大致呈近东西向延展4.地层本区间的地层表层为第四系,下伏基岩为石炭系下统测水段及石磴子段自上而下的各岩土分层及其地质特征如下:(1)人工填土层在机场轻轨路段主要为素填土及杂填土,其组成物主要为人工堆填的粘性土和砂页岩风化土及碎块、粉细砂、碎石等,大部分属人工路基,杂填土则在其中混有砖块,瓦片等建筑垃圾及生活垃圾,稍压实,厚度为0.30m~5.40m,平均厚度为1.70m。

2)耕植土广泛分布,组成物主要为粘性土,局部少量粉细砂,含植物根系,大部分呈可塑状,厚度较薄,厚度为0.30m~2.00m,平均厚度为0.59m3)冲积—洪积层在机场路段,本层较发肓,厚度大,分布广本层有5个亚层:即冲积—洪积粉质粘土、粘土层;冲积—洪积砂层;冲积—洪积粉质粘土、粘土、粉土层;冲积—洪积砂层;冲积—洪积粉质粘土、粉土层4)残积土层由残积而成的粉质粘土、粉土组成,组成物质主要为粘粒、粉粒,含风化残余粉砂、细砂等,湿—稍湿,由石炭系测水段砂页岩风化而成有两个亚层5)岩石全风化带由石炭系下统测水段细砂岩、炭质页及页岩组成,呈灰色、灰黑色、紫红色间浅黄色,揭露层厚0.70m—10.30m,平均揭露层厚为3.16m,埋深3.40~19.20m6)岩石强风化带:由石炭第下统测水段炭质页岩组成,呈灰黑色揭露层厚为1.70~11.00m,平均揭露厚度为5.49m7)岩石中等风化带:本层缺失8)岩石微风化带由石灰炭系下统石磴子段石灰组成,呈深灰色、灰色,隐晶质结构,块状构造,岩质坚硬揭露厚度为1.35~4.00m,平均揭露厚度为2.28m 2.3.2水文地质1、地下水位本区间的地下水位浅,埋深为0.50~5.30m,平均值为2.90m,标高为10.80~14.67m,平均标高为12.99m。

2、地下水的赋存与类型地下水按赋存方式分为第四系孔隙水和基岩岩溶裂隙水两种1)第四系孔隙水:主要赋存在冲积—洪积砂层中,其透水性分级为透水及强透水而冲击-洪积土层以及残积土层,富水性弱,透水性差,属相对隔水层2)基岩岩溶裂隙水:水量丰富,富水性强3、地下水侵蚀性评价对混凝土结构有弱腐蚀性,对混凝土结构中的钢筋无侵蚀性4、基坑涌水量预测基坑涌水量根据轻轨结构底板所处的位置确立不同的预测模型,从而预测涌水量本区间的结构底板分别位于隔水层、砂层中故在自然且无支护状态下,本区间的涌水量分别为4234m3/d、1445m3/d,2.3.3工程地质评价1.场地类别:本轻轨线路地段,属中软场地土,为Ⅱ类建筑场地2.砂层液化:本机场轻轨线路场地的砂土和粉土,按国家有关抗震规范,本地段的砂土及粉土不会发生液化3.基础持力层(1)在轻轨线路地面轨道地段,冲积-洪积土层和冲积-洪积砂层,层厚较大,可作为天然地基持力层2)局部残积土层分布地段,承载力标准值较大,可作为天然地基持力层3)人工填土和耕植土,承载力较低,厚度较薄,需处理方可作基础持力层2.4 施工现场情况1.根据现场勘察,目前工地两侧已建有规划好的接近10米宽的两条道路,均可作为施工通道。

2.业主在施工用地附近1KM距离位置提供了一台1万KVA的高压变压器,施工时接入500KVA低压变压器可提供施工临时用电3.招标文件中说明施工用地附近已设有一D100的给水管接口以提供施工用水4.施工现场已作平整,场地开阔附近已经开工建设的机场工程较多,施工作业条件良好2.5工程特点、重点、难点1.本区段上覆盖松杂填土等,软土层厚度大,钻孔灌注桩施工时产生了大量的泥浆,给泥浆外运工作带来了较大困难2.地下水位较高,在基坑深度的范围内的地下水位以下又存在透水性较强的砂层,地下水量丰富3.本工程的基坑深度较大,多数地段为9——12米,属于深度很大的基坑基坑开挖时降水、围护、放坡等工序复杂,要求工序安排合理、紧凑由此可见,在本工程的施工期间的止水、基坑的支护、基坑的降排水以及主体结构的防水质量提出了更高的要求为此,我们将在施工中重点抓好以下几个方面:1.要切实作好开挖前止水帷幕的施工由于该场地的地下水水量较大,需切实保证止水帷幕的质量否则,会影响施工的正常进行,影响工程的质量,甚至严重的流砂会使持力层受到破坏为此,要认真研究止水帷幕的施工方案,确保万无一失同时也要充分考虑不可遇见的特殊情况,准备有效的防范措施。

2.认真作好该工程的基坑支护要对基坑支护方案进行认真的论证分析,保证钻孔桩的施工精度和质量,对土钉支护钢网护坡及钢支撑的施工工艺进行细致研究施工过程中要加强监测,坚持信息化施工,发生问题及时处理3.认真作好基坑降排水本工程的地下水位高,地下水量丰富虽基坑外围施工一排旋喷桩,但基坑的范围大,为起到更好的降排水效果,认真分析场地地质报告,制定切实可行的降排水措施,并进行充分的论证,再投入施工4.认真作好该工程的防水施工该地段地下水量大,作用在结构上的水压也高,个别地段底板上的水压可达16米水深这要求认真作好工程的柔性和刚性防水,并高度重视混凝土的防裂这也和结构的耐久性紧密相关第三章 施工组织与施工部署3.1 施工组织架构3.1.1项目经理部组织机构的建立工程中标以后,本工程将作为我公司重点工程组织施工、管理经验丰富的工程人员,组建“广州(新)白云国际机场轻轨试验段区间隧道及末端折返线土建工程A2标段”项目经理部按照国际工程施工惯例实施项目法施工,实行项目经理负责制,行使计划、组织、指挥、协调、控制、监督六项基本职能,全面履行与业主签订的合同项目部本着科学管理、优质高速、开拓敬业的原则,以塑造精品、争创鲁班奖为目标,发挥企业集团优势,对工程施工进行综合的管理、组织、协调和控制,确保本工程实现一流的承包管理、一流的文明施工、一流的工程质量和一流的施工速度。

为强化工程承包管理,在推广项目法施工的基础上,项目经理部机构做如下编制:设项目经理一名,总工程师一名、总经济师一名和副经理一名经理部下设:综合部、土建工程部、合约预算部、计划财务部、质量安全部、物资部、机械队等七个职能部门(六部一队)项目组织机构详见下页图项目组织机构图项目经理项目副经理项目总工程师综 合 部土 建 工 程 部合 约 预 算 部计 划 财 务 部物 资 部机 械 队各 专 业 施 工 队各 专 业 施 工 队各 专 业 施 工 队质 量 安 全 部各 专 业 施 工 队项目总经济师3.1.2 项目管理人员安排项目管理人员一览表序号职 务姓名年龄性别职 称专 业1项目经理周润海54男工 程 师工 民 建2项目副经理王家骥58男高级工程师施工管理3项目副经理江 棣62男高级工程师生产技术4项目总工程师韩向东38男高级工程师港口工程5总经济师梁润嫦51女会 计 师会 计6质量管理工程师苏泽良53男工 程 师工 民 建7投资管理工程师李国轩33男会 计 师会 计8计划管理工程师李桂雄45男工 程 师工 民 建9土建工程师周贵林37男工 程 师路 桥10土建工程师王 晶29男工 程 师路 桥11土建工程师刘秋志36男工 程 师地质工程12地质工程师庞伟元30男工 程 师工程地质13测量与监测工程师李 宁30男工 程 师公路桥梁14测量与监测工程师缪国辉44男工 程 师测 量15工程试验工程师彭巢柏50男高级工程师工 民 建16安全文明管理工程师黄达才52男工 程 师施工管理17物质设备管理工程师郑 勇29男会 计 师会 计3.2 项目组织机构职能3.2.1组织机构主要部门的职责1.项目经理部:对所属施工队伍和职工进行管理;对所属施工队伍进行生产指挥、技术管理、安全质量和文明施工检查;认真履行施工合同,协调内外关系,解决施工中存在的种种问题;有权代表公司会同建设单位协商解决本工程施工中的各类问题;有权处理临时意外情况,但事后必须及时报告。

2.综合部:及时解决、处理、协调各工程部、施工队之间出现的问题、冲突;负责具体的施工组织、各级计划控制,审核各部门专业计划,协调编制施工进度总计划;对安全生产、文明施工、CI规划、临时水电、总平面布置等进行管理; 负责大型机械及垂直运输设备的协调与调度;负责资料统一上报,统一发放,建立工程档案,记录总施工日记;对工地内外各种关系等进行统一协调、统一管理3.土建工程部:负责土建专业(结构、建筑)的施工组织、计划安排、工程量统计;解决工程中的技术问题和技术变更,进行方案编制、技术交底4.质量安全部:负责本专业质量控制、安全防护措施、验收检查等;建立质量保证体系和管理网络,进行技术、质量、验收资料的收集与整理5.合约预算部:处理合同问题,对每月工程量进行统计,及时搞好预算;负责分包商的资格审查及招标工作,负责各种合同的管理6.计划财务部:负责工程量核实、工程款的申请与发放7.物资部:负责各类设备、材料的确认与采购;保证周转工具的供应、运输与保管;负责总包仓库的管理8.机械队:负责各种大型机械的装拆、运转、维修与保养;负责大型机械日作业计划的实施与记录3.2.2 各项目管理人员职能1.项目经理岗位职责(1)项目经理是企业法人代表的代理人,代表企业对工程项目全面负责。

2)遵守国家和地方政府的政策、法规,执行局的规章制度和指令代表公司履行与业主签订的工程承包合同与书面承诺3)按本工程项目管理组织机构的构成配备人员,制定项目规章制度,明确项目有关人员的职责,组织项目管理人员开展工作4)主持制定项目的施工组织设计、质量计划、总体计划和年、季、月施工进度计划5)处理内外较大的矛盾冲突,解决问题开发人才,培养下属6)搞好安全生产,保障职工人身、财产的安全2.项目副经理岗位职责(1)在项目经理的领导下,协助项目经理全面展开项目施工管理工作,贯彻执行国家和广州市政府的有关法律、法规和政策,执行企业的各项管理制度2)负责指导按设计图纸、施工规范、操作规程、施工组织设计、技术措施等进行质量安全技术交底,并组织展开施工,发现问题及时解决或请示上级解决3)严格把好材料进场关、技术交底关、质量评定关、中间检查关,组织隐蔽工程自查,并参与隐蔽工程验收工作4)组织制定施工生产计划,确定项目制定的总目标和阶段性目标按计划完成5)组织编制劳动力需用计划、机械设备需用计划和材料需用计划,并检查计划落实情况6)协助项目经理制订质量管理、安全管理、计划管理、文明施工管理等制度,并严格监督执行,确保施工生产和的安全、优质和文明施工。

7)协调好各工区之间以及与各协作单位的配合关系,及时发现和解决问题,确保施工生产计划的落实8)完成项目经理安排的其它工作3.项目总工程师岗位职责(1)贯彻执行国家有关技术政策及上级技术管理制度,对项目施工技术工作全面负责2)执行建设部有关技术标准、规范、规程3)组织技术人员熟悉合同文件和施工图纸4)负责制定施工方案,编制施工工艺组织设计5)指导施工工长技术人员严格按设计图纸、施工规范、操作规程组织施工,并进行质量、进度把关控制6)分管项目质量管理工作和工程质量创优计划的制定并组织实施,负责技术质量事故的调查和处理,并及时向上级报告7)负责审核签发变更设计报告、索赔报告及检查索赔资料的完整性8)负责施工过程中试验、测量等重大技术问题的决策及报告9)主持交竣工技术文件资料的编制,参加交竣工验收,组织施工技术总结和学术论文的撰写并负责审核和向上级报告10)负责向工长及技术人员进行书面技术交底和科技保密知识教育,注重技术资料、实物的保密及设防措施11)负责新技术,新工艺,新材料,新机具的推广和应用,抓好技术攻关提高项目施工的科技含量3.3 项目管理3.3.1项目管理目标广州(新)白云国际机场轻轨试验段区间隧道及末端折返线土建工程A2标段工程的项目管理目标详见下表。

工程名称项 目目 标 值广州(新)白云国际机场轻轨试验段区间隧道及末端折返线土建工程A2标段工程质量1.分项工程合格率100%且防水等主要分项工程必须优良;2.分部工程优良率达到80%以上3.杜绝重大质量事故4.本合同工程达到优良标准施工工期本工程总工期为262个日历天,9月20日撤出施工现场、清场完毕,提前工期40天安全生产杜绝死亡事故,月轻伤频率控制在1.5‰以内文明施工达到广州市文明施工现场标准3.3.2 管理措施3.3.2.1计划管理工程计划包括两大块:一块为施工计划,主要是工程进度控制;一块为工作计划(即与施工计划相适应的施工方案编制计划、材料设备采购计划及其它管理工作计划)本工程采用施工进度总计划与月、周、日计划相结合的计划控制与管理,并辅之以机械设备使用计划、劳动力分布安排计划、构件制作、吊装计划承包方负责制定严密、可行、优化的总体施工计划,经业主审批后作为指令性宏观控制计划各分部、分项工程图纸等资料的提供,材料设备定货进场时间,劳动力部署等项目建设中的每一个环节,都纳入总体建设规划,抓住施工中的主导工序,找出关键矛盾,实行平行分段、立体分层、交叉流水的施工部署,作好劳动组织调动。

为确保整个大厦建设都在总建设计划的预控下快速、有序、优质地进行,本工程按七级制定施工计划,构成一个自上而下,从总体到细部的总计划体系第一级:制定主要形象进度控制点;第二级:根据总控制点编制施工总进度网络计划(总建设计划);第三级:分部分项工程计划;第四级:季进度计划;第五级:月进度计划,采用滚动计划法,制定本月详细计划及下两个月粗计划,进行动态控制;第六级:周进度计划,制定一周的详细计划及下周的粗计划;第七级:日计划,按每一分项工程在每一楼层上的逐日施工部位制定一、二级计划由项目综合部编制,交送业主、监理审核;其余计划由各工程部根据一、二级计划及相应专业特点编制,由综合部审核;各分部分项工程的施工以三、四级网络为主,抓五、六、七级落实月、周、日计划格式附后工程的统计则从日计划开始,汇总成周计划、月计划统计表,直到总计划统计表,构成从细部到总体的统计体系,通过统计、跟踪、反馈,对计划执行全过程的规律性、衔接性、动态性、系统性实行有效控制各专业队伍进场10天内,报出根据总进度网络计划编制的分部、分项计划,每月21号报出下月计划与本月统计,每周四报出下周计划与统计,每日上午8:00报出当日计划与昨日统计。

每周四下午2:00由综合部主持召开工程生产协调、质量、安全例会在施工进度安排上,根据各部的日、周、月计划安排,由综合部统一协调,再根据总体进度计划,合理安排施工机械及劳动力,编制出经理部统一的日、周、月计划,并下发至各部与各专业施工队为加强各专业施工队之间的协调管理,经理部实行日调度会制度,每日下午四点召开各部、各专业负责人、施工调度的生产协调会,汇报总结当日的工作完成情况,布置第二天的工作安排每月24日召开工程月进度计划,进行协调商定落实考核月进度计划,25日发至各专业队,上报监理及业主3.3.2.2 质量管理本工程的总的质量目标是优良工程根据本工程特点,进行达标分解,编制详细的以各分项工程为单元的目标实施计划,各专业施工队伍必须保证其所负责施工范围内的分项工程创优计划的100%完成1.质量管理体系本工程将严格采用ISO9002《质量管理和质量保证》系列标准,结合我国现行的质量政策、质量法规、企业质量手册和程序文件,编制项目质量保证计划,认真贯彻实施不断完善项目的质量保证体系,以工作质量来保证工程质量;全面推行项目法施工,建立由项目经理直接负责,项目总工中间控制,质量专职质检员检查监督、班组质量监督员自检、互检的质量管理网络;实行质量岗位责任制,并建立文件化质量管理体系,制定严格的管理程序和制度,根据本工程制定《广州(新)白云国际机场轻轨试验段区间隧道及末端折返线土建工程A2标段质量管理规定与奖罚条例》,同各专业施工队签定质量保证责任状,综合部有直接质量、安全奖罚权。

使工程的每一道施工工序,每一个环节都处于受控状态2.质量保证体系建立健全质量保证体系,实施ISO9000系列标准,积极推行全面质量管理,成立QC小组开展活动,通过两个体系的有效运转确保现场施工严格按规范进行,不断改进施工质量;工程施工全过程中严格技术管理,明确岗位职责,编制科学合理的施工组织设计,并针对特殊工序编制有针对性的作业指导书,实行技术交底制度;建立合理的施工程序,有计划地开展各项施工活动,及时做好各项施工准备工作,保证劳动力、机械设备及各种物资的供应,协调各单位、各工种之间、各种资源之间以及平面空间上的布置和时间安排之间的合理关系,使施工顺利完成;贯彻以自检为基础的自检、互检、交接检制度,作好质量记录,对于不合格分项分部工程不予验收,未经有关质检人员认可,不准进入下道工序的施工,实行“质量一票否决权”制度;使用的原材料应按规定提供质量保证书,否则,应按指定的标准进行实验,并合格;作好技术控制和测量控制,对钢结构按规范进行检查,以保证各分项分部工程的质量;各专业特种工种施工人员必须具备专业证书并经技能考核合格后方可持证上岗;施工中密切配合业主、监理的宏观调控,共同抓好质量工作工程质量的管理控制流程如下页图。

事后控制事前控制事中控制施工过程计划管理操作管理技术管理跟踪管理总承包商建立各自的质保体系各专业施工队发现问题反馈工程质量达到优良问题要求方法解决处理落实业主制定质量保证体系监理业主各分包单位承包商3.安全文明管理建立以项目经理为首的安全领导小组,健全由领导、管理人员、生产班组组成的各级安全生产管理体系,并在取得业主认可的前提下,制订并落实各项管理制度:加强安全生产教育,强化施工人员的安全生产意识,牢固树立“质量第一,安全至上”的原则,严格遵守《施工现场临时用电安全技术规范》、《建筑机械使用安全技术规程》组织施工;完善安全文明管理规定,制定《广州(新)白云国际机场轻轨试验段区间隧道及末端折返线土建工程A2标段安全文明管理规定及奖罚条例》,同各专业施工队签订《安全文明施工协议书》每周考查,公布结果,对违章的,以教育为主,一般违章以上给予不同程度的罚款;项目部成立一支文明生产机动队,工程前期由6人组成,后期由12人组成如有单位整改不力,就由机动队突击整改,发生的人工费由违章施工队伍承担;设立各种标牌、规划现场管理,推行CI战略,抓好文明施工的宣传和落实工作;作到“每日安全员必检,每周安全联检,每月安全大检查”并对每一次检查结果记录、总结、评比、奖惩。

承包商对文明施工的管理控制流程图卫生区卫生道路整洁工完场清其它分包商整改分包商处罚达到要求达不到要求检查施工过程文明施工总目标总承包商分包商进场施工现场总体计划材料堆放整齐4.技术管理行之有效的技术管理措施是保证工程顺利实施的关键,综合部在技术上进行宏观地、综合地控制施工前组织各部、施工队伍提交施工方案、图纸会审、技术交底,施工中对工程技术变更、技术问题进行协调与解决项目经理部实施有效的技术管理,规定施工技术管理程序,如下图:5.档案资料管理所有上报、下发的图纸、文件、联系单等资料均由综合部严格把关,统一收发,统一编号,统一记录,不允许各部门、各专业施工队伍与监理、业主、设计院自行发生关系,防止产生混乱现象,各种表格必须由综合部统一制定,经监理、业主确认后采用内业资料管理,加强规范化管理力度,不但各专业管理部门,同时各施工队伍也有专职资料管理员,由综合部资料责任工程师统一领导,定期与不定期进行检查、督促资料的整理,做到统一标准、规范管理,必要时将视技术资料的重要性及完成的规整与否进行处罚6.监督检查每周、每月考检施工进度、质量、安全文明等,公布结果,对轻度违章的,以教育为主,一般违章以上给予不同程度的罚款。

严重达不到要求时,我们将予以驱逐出工地第四章 施工准备4.1施工技术准备(1)熟悉和审查施工图纸根据建设单位提供的正式施工图纸及地质资料,由公司总工程师组织项目经理部技术负责人及有关技术人员尽快熟悉图纸,提出在施工中所要解决的问题,与建设单位、设计院、监理公司等有关单位一起进行图纸会审,形成“图纸会审纪要”,由建设单位正式行文,三方共同会签并盖公章,作为指导施工和工程结算的依据2)编制施工图预算和施工预算由项目部预算人员根据施工图纸所确定的工程量、施工组织设计拟定的施工方法、建筑工程预算定额和有关费用定额,进行施工图预算的编制3)修改和完善施工组织设计按设计图纸要求,根据工程特点结合地质构造、现场环境和本单位具体情况,进一步修改和完善已编制好的施工组织设计4)试验准备根据各阶段施工进度提前向省或市中心试验室申请各种所需原材料试验,并及时向工程处进行交底,且在施工过程中进行跟踪检查不合格的材料严禁使用5)资料准备施工中严格按国家和行业现行质量检验评定标准和施工技术验收规范进行施工和检查,且遵照广东省、广州市质量监督站的有关规定,开工前准备好各种资料样表,施工中及时填写整理,分册保管,待工程竣工后装订成册。

4.2施工计划准备4.2.1施工机械设备准备(1)结合工程和工期要求,按照施工组织设计中确定的施工方法、施工机具、设备的要求,编制施工机械设备需用量计划2)根据施工机械设备需用量计划,组织施工机具按计划、按期进场,确保工程施工顺利进行3)进场机械设备应保持较高的完好率,并按规定定期保养主要机械设备需用量计划详见下表主要施工机械设备配备表序号设备名称数量规格型号主要工作性能指标出厂日期(年月)使用时间(年)现在何处预计何时进场1围护工程施工设备回旋钻机10GDF-1214KW1998年3广州01.1单管旋喷钻机6XY-10015KW1998年3广州01.1高喷灌浆台车6GS500-41997年4广州01.1灌浆泵4HB-801997年4广州01.1搅灌机6WJG-801998年3广州01.1高压泵43KW1998年3广州01.1空压机4DVY-6/76m3/h1998年3广州01.1污水泵10WQ65-153KW1999年2广州01.12土石方施工的专用设备反铲挖掘机6PC-500.5m31998年3广州01.1反铲挖掘机6PC-2001m31998年3广州01.1打夯机90.6t1999年2广州01.1推土机3TY-200162KW1998年3广州01.1装载机3ZL-502.6m31998年3广州01.1压路机6YZJ-2525T1999年2广州01.1自卸汽车15KPA65101176KW1997年4广州01.1洒水车2CJG51005T1998年3广州01.1掘岩机3PC220-5120KW1999年2广州01.13运输起重设备平板拖车2T81540T1998年3广州01.1履带式起重机2KH180-240T1998年3广州01.1汽车吊3NK250E25T1998年3广州01.14钢筋混凝土施工用设备混凝土输送泵3HBT6060m3/h1998年3广州01.1混凝土运输车6斯太尔14916m31997年4广州01.1混凝土搅拌机3JS350350L1998年3广州01.1钢筋弯曲机2GQ-40B5.5KW1998年3广州01.1钢筋切断机2GQ-40A5.5KW1998年3广州01.1圆盘踞24KW1999年2广州01.1钢筋对焊机1UN-7575KVA1998年3广州01.1电焊机6BX-30035KW1999年2广州01.1钢筋调直机25.5KW1998年3广州01.1砂浆机2UJW63KW1999年2广州01.1木工加工机械1套40KW1999年2广州01.1发电机1潍坊250KW1999年2广州01.1(待续)主要施工机构设备配备表(续上)序号设备名称数量规格型号主要工作性能指标出厂日期(年月)使用时间(年)现在何处预计何时进场5检验试验监测设备电动压力试验机1MYL-200D1999.022广州01.1电动击实仪1DJ-79型1998.122广州01.1电热烘箱2温控02001999.022广州01.1取土器2LJQ-313-7001998.122广州01.1液限测定仪1YS-100型1999.022广州01.1自动弯沉仪18T1999.032广州01.1弯沉车1JN-1501999.032广州01.1天平1感重0.01g,0.1g,0.2g,0.5g,1g,5g1998.123广州01.1环刀201998.123广州01.1修土刀31998.123广州01.1砼回弹仪21999.052广州01.1砼抗压弹度试模8150×150×150mm1999.032广州01.1砂浆试模57.07×7.07×7.07cm1999.022广州01.1矿料分样器11999.022广州01.1标准筛11999.032广州01.1核子密度仪21999.042广州01.1水准仪3DS31998.103广州01.1经纬仪2J21998.123广州01.1测距仪1D20001999.012广州01.1游标卡尺41999.032广州01.1一平方米振动台11999.022广州01.1称量盒51999.022广州01.1温度计61999.012广州01.1灌砂桶、台称等11999.032广州01.1混合料拌和机11999.022广州01.1喷洒水设备11999.032广州01.1无侧限抗压强度仪11999.021广州01.14.2.2施工劳动力准备计划 (1)根据本工程实际用工量需求及施工进度计划的要求,制定各施工阶段的劳动力需用量计划。

(2)对施工人员进行必要的技术、安全教育,树立“质量第一、安全第一”的正确思想,遵守有关施工及安全的技术规范,遵守地方治安法规 (3)施工人员进场后,应做好后勤工作的安排,全面考虑衣、食、住、医等方面的问题,使生活条件得到保障各专业队人员编制表序 号专业施工队名称人数备 注1钻孔桩、摆喷桩专业施工队60两个作业组分区工作2机械化专业施工队30两个作业组分区工作3钢筋专业施工队40全区间调配4模板专业施工队30两个作业组分区工作5混凝土专业施工队30两个作业组分区工作6防水专业施工队20全区间调配7普工(辅助工)作业队40全区间调配8钢结构专业施工队20全区间调配9测量监测队6全区间调配10后勤保障组10全区间调配11设备材料组10全区间调配合 计296(人)4.2.3主要物资的准备及材料供应计划 (1)根据施工进度计划及施工预算中的工料分析,编制工程所需物资(包括原材料、成品、半成品)的用量计划,作为备料、供料、库储、堆放及运输的依据 (2)根据物资用量计划,做好材料的申请、订货和采购工作,使计划得到落实3)组织物资按计划进场,并作好保管工作根据本标段投标文件工程量清单,主要工程材料计划总量详见下表。

主要施工用材料计划表序号名 称规 格单位数 量备 注1C15混凝土垫层m326002C20豆石混凝土m31100护坡防护3C30混凝土冠梁m374围护结构4C30防水混凝土m314780灌注桩、箱体5钢筋φ10内圆钢T6006钢筋φ10外螺纹钢T24007中 砂m380008碎 石40mm内m325000碎石桩13000m39PVC防水卷材1.5mmm21912210φ600、φ800钢管支撑T12011军用梁T3012425#水泥摆喷桩T8500旋喷桩、摆喷桩4.3临时施工用水本工程临时用水较大的方面在于基坑土方开挖时冲洗进、出场内的车辆和结构施工时的清洁、养护用水阶段根据招标文件规定,为满足施工需要,业主提供施工临时用水至现场后,施工单位自行沿线布置临时用水管的选用经计算后布置如下:(1)用水主管采用φ100镀锌钢管与甲方提供φ100mm供水主管接水表碰口后沿基坑顶部施工道路一侧布置,引入生活、加工区后以φ50mm镀锌钢管作支管沿场内环行布置根据施工需要在主管上设置支点水阀,水阀至施工用水点采用橡胶软管连接,其中φ100镀锌钢管总长1200m,φ50镀锌钢管总长800m。

2)办公生活区临时生活、消防及洗车用水采用φ50支管另行接出φ50mm—φ25mm的镀锌钢管自供水主管施工现场高峰期人数约为300人,接入的φ50mm支管能够满足生活用水需要4.4临时施工用电根据施工程序安排,本标段主要用电负荷为钻孔桩施工期间的各种机械设备以及钢筋加工和混凝土施工时的各种机具设备其它施工阶段的用电负荷相对较小,为此,本方案用电量计算主要依据钻孔桩和主体结构施工阶段进行施工用电负荷验算1)总用电量负荷计算(按负荷性质分组系数法)临时用电拟用设备统计表序号设备型号名称数量设备容量小计备 注1DVY-6/7空压机4台11KW44KW2GDF-12回转钻机10台14KW140KW3单管旋喷钻机6台15KW90KW4WQ65-15-3污水泵10台3KW30KW四台备用5GQ-40B钢筋切断机2台3KW6KW6钢筋对焊机1台75 KVA75 KVA7GW-40B钢筋弯曲机2台3KW6KW8HBT60拖式混凝土泵3台65KW195KW两用一备9BZX-300电焊机6台35KVA210KVA二台备用10照明用电设施10KW10KW设 备 总 功 率合 计806KW考虑到各用电设备满负荷运行并非同时出现(即不在同一施工阶段施工),故确定用电系数采用需用系数法确定。

其中:电动机需用系数K1=0.29,电焊机需用系数K2 =0.35,照明用电需用系数K3=0.7则总电力计算负荷:Sjs=1.05×(1.38×K1×∑Pe+ K2∑S+ K3∑Pz=1.05×(1.38×0.29×511+0.35×285+0.7×10)=311.3(kw)(2)变压器的选型变压器容量Se≥Sjs=311.3(KW),选用一台节能型S9-400/10000型降压变压器3)为了有效使用变压器,在变压器低压端安装按照国家专业标准ZBK44001-89生产的JKG型无功率自动补偿控制器,从而保证用电负载的功率因数达到COSφ≥0.924)线路总开关选型Sjs 311.3×1000Ijs= = ≈520 (A)1.732UeCOSφ 1.732×380×0.92查手册选用DW10-600/3框架式自动开关,过电流长延时断开整定值为600A,并带短路瞬时脱扣装置5)分支干线选型(包括分支干线漏电开关、导线截面确定)a、按变压器拟定位置,施工用电机具设备施工沿线分区布置,向东西两个方向布线。

各分支线路Ijs分支≈600×3/5=360(A)b、分支总保护开关选型IH≧1.25Ijs分支×360=450(A)查手册,选用两台DZ10-500L复式脱扣器型漏电工前,漏电动作电流I≧200mA,漏电动作时间t>2秒长延时脱扣整定值为500A,短路为瞬时动用c、分支总线选型IL≧Ijs分支=450(A)查手册采用聚氯乙烯BVV1000V、185mm2电线在空气中明敷满负荷状态允许载流量为IL=540(A),IH>Ijs,故取三根BVV185mm2截面的导线作相线施工主干线采用五线电缆敷设,过路部分穿钢管保护6)为确保安全用电,在采用S9-400专用变压器供电的现场全部使用TN-S三相五线制保护系统供电,接零保护线必须路的首末端做重复接地,重复接地电阻值Rd≦4Ω重复接地电阻计算: 根据所处地理环境和有关地质资料取土壤电阻率ρ=50Ω/m,拟用6根2.5m<50×50×5镀锌角铁在地面以下一米处打入,水平接地体采用φ10镀锌圆钢.单根垂直接地体(L=2.5~3米)的接地电阻Rld=0.3ρ=0.5×30Ω/m=15Ω0.3ρ 15则接地电阻Rd=1.25× =1.25× =3.125Ω,n 6满足要求。

7)备用电源现场备用电源采用发。
