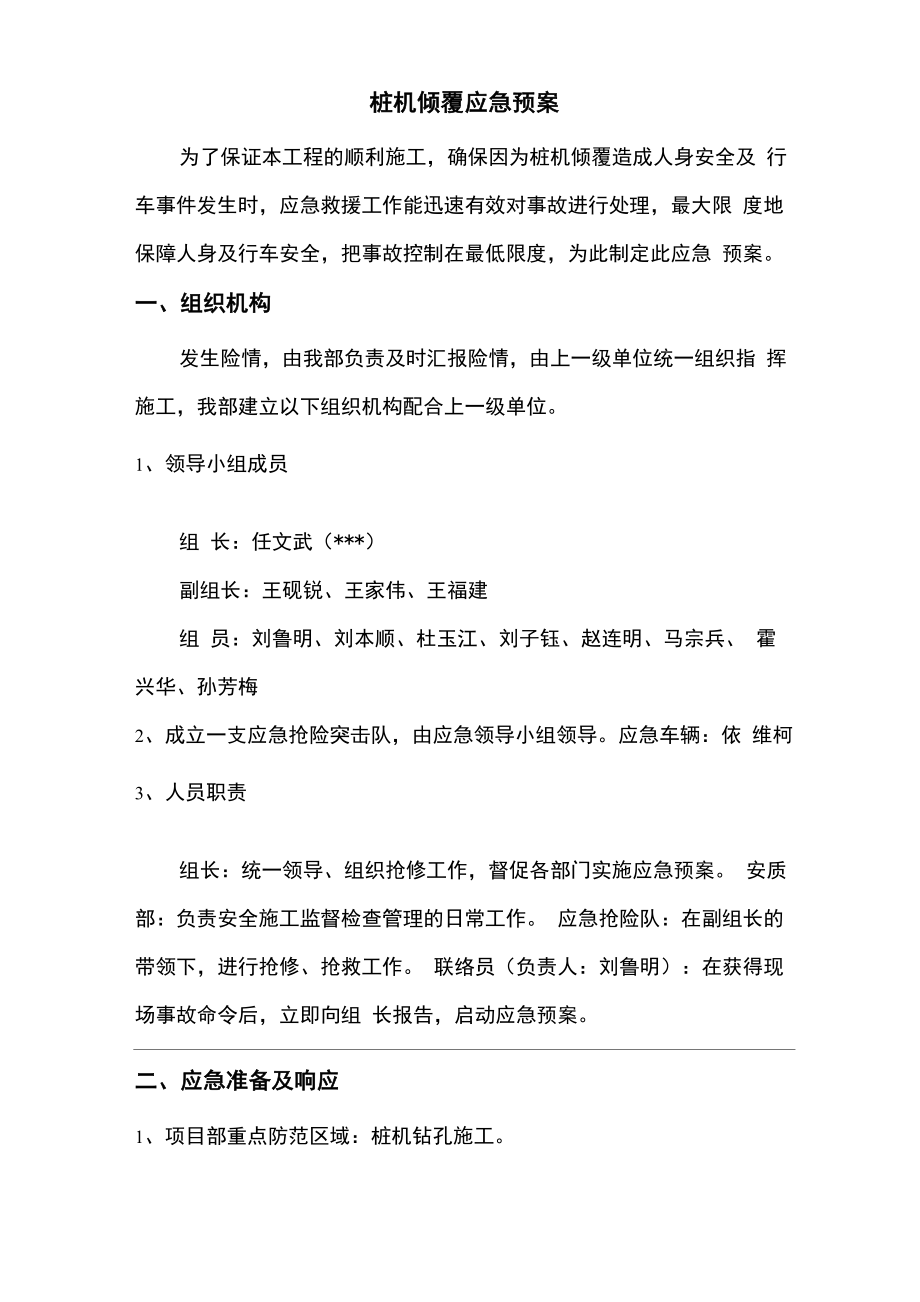

桩机倾覆应急预案为了保证本工程的顺利施工,确保因为桩机倾覆造成人身安全及 行车事件发生时,应急救援工作能迅速有效对事故进行处理,最大限 度地保障人身及行车安全,把事故控制在最低限度,为此制定此应急 预案一、组织机构发生险情,由我部负责及时汇报险情,由上一级单位统一组织指 挥施工,我部建立以下组织机构配合上一级单位1、领导小组成员组 长:任文武(***)副组长:王砚锐、王家伟、王福建组 员:刘鲁明、刘本顺、杜玉江、刘子钰、赵连明、马宗兵、 霍兴华、孙芳梅2、成立一支应急抢险突击队,由应急领导小组领导应急车辆:依 维柯3、人员职责组长:统一领导、组织抢修工作,督促各部门实施应急预案 安质部:负责安全施工监督检查管理的日常工作 应急抢险队:在副组长的带领下,进行抢修、抢救工作 联络员(负责人:刘鲁明):在获得现场事故命令后,立即向组 长报告,启动应急预案二、应急准备及响应1、项目部重点防范区域:桩机钻孔施工2、日常管理:坚持“安全第一、预防为主、综合治理”的原则,安 质部每日对各重点防范区域进行检查3、日常培训:对应急成员定期进行培训,要求队员人人做到知汇报 、知重点防范区域、知应急措施内容。

4、急救物资及应急设施、器材: 与当地急救站、医院、救护队等医疗机构取得沟通,签定救援协 议,以便在发生人员伤亡时,能得到及时、有效的救治三、应急保障1、宣传教育 项目部应急领导小组有计划、有目的、有针对性地开展事故预防 知识和应急措施的宣传,增强事故的防范意识,提高防范和应急反应 能力2、通信与信息保障 项目部应急领导小组依托现有的有线、无线通信系统和互联网系 统,形成应急通讯保障系统,确保应急期间相关信息及时、准确、可 靠地传输和有效实施指挥3、应急抢险队伍保障 以事故作业队全体参建人员为主,项目部管理人员为辅,必要时, 现场指挥部调动其他单位抢险队伍协助抢险救援承担事故现场的工 程设施抢险和安全保障工作4、物资设备保障本施工项目为邻近营业线施工,施工前配备足够的救援器材和设 备,建立设备器材清单,不能满足可能的应急救援需要的,就近联系 地方或其他单位,建立起资源信息库,确保应急时可以快速调用现场准备两台吊车(一台备用)待命,以便发生事故时及时投入 使用四、邻近营业线施工影响行车安全的应急措施1、同有关的部门建立联系机制2、出现中断行车的险情后,现场防护员立即经驻站联络员向车站汇 报,并通知现场施工负责人做出快速反应:现场防护员立即前往来车 方向,并用旗语告知列车司机前方危险,需紧急停车;现场负责人立 即组织救援力量对影响行车安全的地段进行抢救,确保在最短的时间 内达到列车通行条件;现场恢复后,通知驻站联络员,险情已解除, 可以放行列车。

3、铁路相关站段应急指挥小组根据现场请求,负责紧急调集铁路内 部救援力量、专用设备和物资,参与应急处置五、机械倾覆事故应急预案1、应急目的:防止人员伤亡、侵入线路、中断行车、损坏既有线路 设备和其它财产损失2、应急范围:本预案适用于施工影响范围线路两侧的打桩设备施工3、应急处置方案:当机械倾覆事故发生及时起动应急救援预案,由应急管理领导小组组长根据总体应急预案,启动应急反应预案4、预防措施① 操作人员上岗前必须经过安全教育与培训并通过考试合格后 持证上岗,严格执行安全操作规程,并对本机械作业范围内的安全负 责② 每次作业前,所有人员必须进行安全交底教育③ 现场施工作业平台基础施工完毕后应平整,无障碍物,松软地 方必须置换回填并夯打密实,对地基承载力验收合格后,在进行大型 机械施工桩机放置牢靠,作业时要平稳④ 机械作业前应支撑稳固,并仔细检查吊车支腿下要用枕木头 或不小于12mm钢板铺垫,以保证吊车作业安全⑤ 施工负责人在现场时,才能进行大型机械或特种设备作业,实 行“一机一人”防护制列车通过及停止作业休息时,机械大臂复位 并背对线路方向⑥ 加强设备的检查、维修和保养,确保运行状态良好严禁机械 带病作业和超负荷动转。

⑦ 机械临边作业时,要留有一定的安全距离⑧ 安全技术交底要交到作业层,使每个操作人员明白本工种存在 的危险因素、预防措施,必要时讲解同类事故案例等5、防桩机倾覆工作制度①值班制度 在桩机作业期间值班人员必须到岗24小时值班,因有事不能值 班时,必须向防洪领导小组组长请假,批准后,后面人员接替值班 桩机靠近营业线作业时领导小组组长必须亲自值班,组长有事不能到 现场时副组长必须在岗汽车司机在此期间应24 小时值班,便于随 时出动运送材料②巡查看守制度 当日值班人员,必须现场不间断巡查重点检查路基边坡土层是 否变形、下沉,路堑是否被水(或泥浆)浸泡是否有滑坡可能,桩机 是否稳固、各部配件是否状态良好贯彻“四定一保”—定地点、定 时间、定人员、定责任和保安全的原则,认真执行桩机检查制度,做 到“三及时”—及时检查、及时发现险情、及时汇报值班人员必须 履行职责、遵章守纪④值班方式:施工期间安排人员 24小时不间断值班值班人员安排:值班时间值班人员联系方式备注星期一任文武***星期二王砚锐**星期三王福建**星期四田籽萌*星期五任文武*星期六王砚锐*星期日王福建*六、善后处置根据上级主管部门的要求,尽快对事故现场进行清理,采取切实可行的防范措施,避免类似的事故再次发生,并积极做好事件的善后 处理工作,尽快恢复生产,减少因事故造成的损失。
