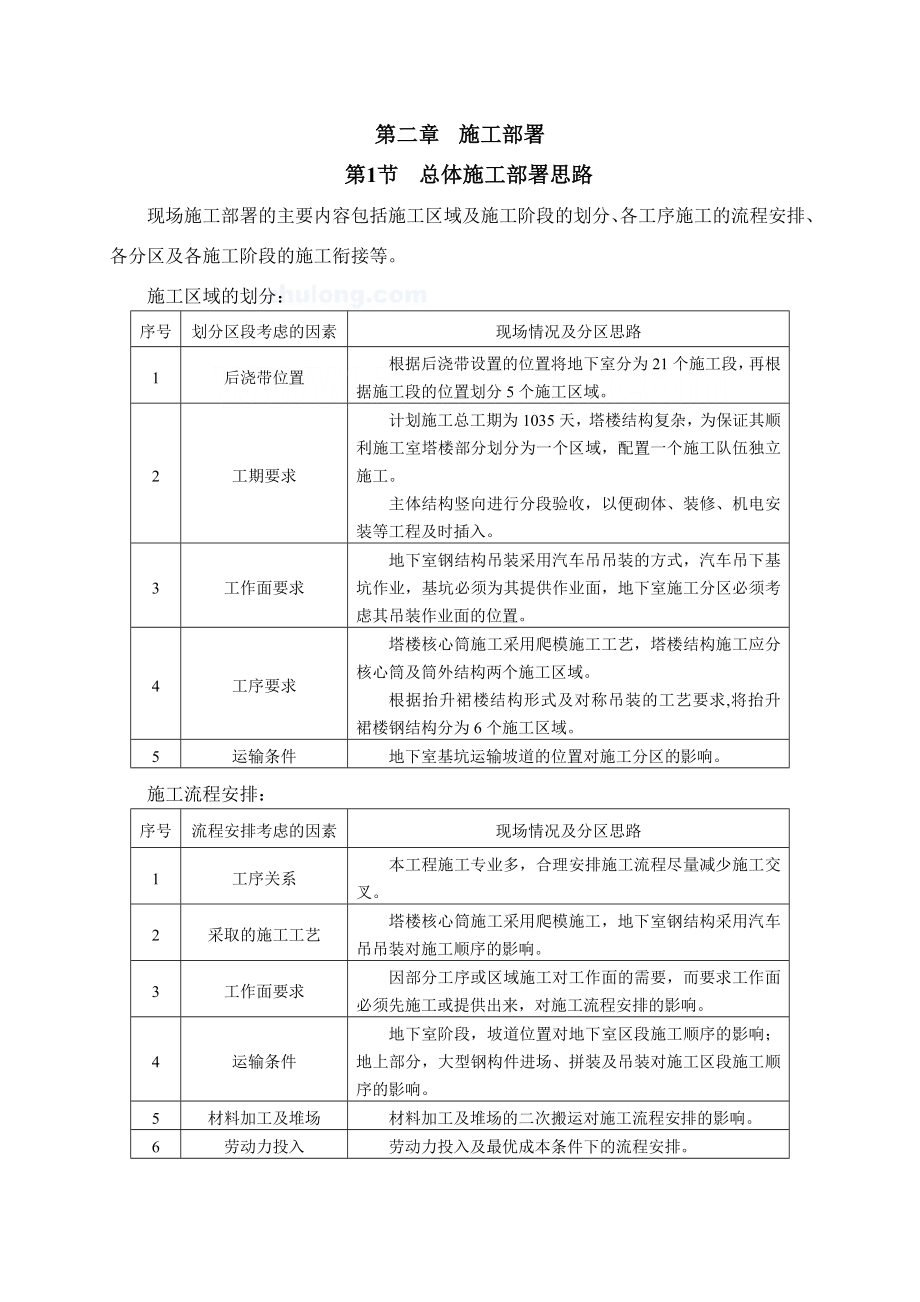

第二章 施工部署第1节 总体施工部署思路现场施工部署的主要内容包括施工区域及施工阶段的划分、各工序施工的流程安排、各分区及各施工阶段的施工衔接等施工区域的划分:序号划分区段考虑的因素现场情况及分区思路1后浇带位置根据后浇带设置的位置将地下室分为21个施工段,再根据施工段的位置划分5个施工区域2工期要求计划施工总工期为1035天,塔楼结构复杂,为保证其顺利施工室塔楼部分划分为一个区域,配置一个施工队伍独立施工主体结构竖向进行分段验收,以便砌体、装修、机电安装等工程及时插入3工作面要求地下室钢结构吊装采用汽车吊吊装的方式,汽车吊下基坑作业,基坑必须为其提供作业面,地下室施工分区必须考虑其吊装作业面的位置4工序要求塔楼核心筒施工采用爬模施工工艺,塔楼结构施工应分核心筒及筒外结构两个施工区域根据抬升裙楼结构形式及对称吊装的工艺要求,将抬升裙楼钢结构分为6个施工区域5运输条件地下室基坑运输坡道的位置对施工分区的影响施工流程安排:序号流程安排考虑的因素现场情况及分区思路1工序关系本工程施工专业多,合理安排施工流程尽量减少施工交叉2采取的施工工艺塔楼核心筒施工采用爬模施工,地下室钢结构采用汽车吊吊装对施工顺序的影响。

3工作面要求因部分工序或区域施工对工作面的需要,而要求工作面必须先施工或提供出来,对施工流程安排的影响4运输条件地下室阶段,坡道位置对地下室区段施工顺序的影响;地上部分,大型钢构件进场、拼装及吊装对施工区段施工顺序的影响5材料加工及堆场材料加工及堆场的二次搬运对施工流程安排的影响6劳动力投入劳动力投入及最优成本条件下的流程安排第2节 总体施工部署2.1 部署概述部署内容部署概述施工分区(1)地下室施工分Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ共5大施工区域,每个施工区域分若干施工段流水施工;(2)地上塔楼施工划分为核心筒结构施工和外框筒结构施工2个施工区域;(3)抬升裙楼结构施工分为6个施工区域;(4)地上主体施工竖向分区:分为一、二、三、四、五共5个区段总体施工流程总体施工流程主线:地下室Ⅰ区结构施工→塔楼核心筒结构施工→塔楼外框筒结构施工→幕墙安装工程→精装修及机电安装施工→工程竣工混凝土结构施工(1)地下室结构施工按划分的施工区域流水施工,布置5台塔吊,同时投入3组劳动力,混凝土泵最多时投入7台拖式混凝土输送泵及1台汽车输送泵;(2)地上部分结构施工,布置2台塔吊,2台单笼施工电梯(专供上人)及3台双笼施工电梯(人货两用),同时投入2组劳动力,混凝土泵最多时投入2台拖式混凝土输送泵及1台汽车输送泵;(3)核心筒施工采用爬模施工工艺;(4)地上1层裙楼结构在抬升裙楼混凝土结构施工完毕后开始施工。

钢结构施工(1)地下室钢结构吊装采用500t汽车吊下基坑吊装,地上部分钢结构采用2台M1280D塔吊吊装;(2)地下室钢结构在Ⅰ区底板浇筑完成后开始吊装;(3)塔楼外框筒钢结构在核心筒第6层结构施工完毕后开始吊装;(4)抬升裙楼钢结构在外框筒第10层钢梁钢柱吊装完成后开始吊装;幕墙、装饰及机电安装施工对主体结构分段进行验收,及时插入粗装修及幕墙安装施工,而精装修待分段幕墙安装完毕后开始插入施工,首先插入的施工区段为竖向第二施工区段(11~22层);机电安装随土建施工及时插入总包管理采用PowerOn项目管理软件,建立一个横到边、纵到底的管理平台;建立业主、监理、总包、分包单位等各级局域网,安装远程视频监控系统,实现信息化管理,对整个工程进行全方位、全过程管理和监控,确保工程总承包范围内协调组织、工程合同、质量、进度、安全及文明施工等既定目标的实现大型机械设备(1)地下室施工阶段:核心筒部位布置1台C7050塔吊、1台M480塔吊,无上部结构地下室部位布置3台H3/36B塔吊(臂长60m、50m、40 m各一台)、地下室施工完毕后拆除3台H3/36B塔吊;地下室钢结构吊装时投入1台LTM1500(500t)汽车吊;(2)地上部分施工阶段:核心筒外附1台C7050塔吊、1台M480塔吊;抬升裙楼钢结构吊装开始前再投入2台M1280D塔吊(臂长一次安装64.2m二次延长至73.4m),抬升裙楼钢结构吊装完毕后2台M1280D塔吊均拆除;核心筒施工至第5层时开始安装2台SC100WPZ单笼施工电梯专供上人,塔楼混凝土第4层结构施工完后开始安装3台SC200/200WPZ双笼施工电梯人货两用。

2.2 施工总体流程2.3 关键机械及设备的选择由于本工程地下室建筑面积大、地上钢结构构件使用多,因此本工程材料转运、垂直运输工作量非常大在保证质量和工期的前提下,应同时考虑机械使用效率、现场供电条件,进行机械设备的选择2.3.1 塔吊的选择地下结构施工阶段拟安装3台H3/36B型塔吊、1台C7050型塔吊、1台MC480塔吊,按各自的作业覆盖范围进行地下室结构施工材料的垂直运输吊运核心筒第六层施工完成抬升裙楼钢结构施工之前,进行2台M1280D型塔吊的安装2台M1280D型塔吊安装至预定高度后,主要用于抬升裙楼钢构件的吊装地上塔楼土建结构施工主要采用1台C7050塔吊、1台MC480塔吊型塔吊进行材料的垂直运输工具同时由C7050型塔吊和MC480塔吊型塔吊吊装塔楼11层以上的钢柱和塔楼楼板钢结构,C7050型塔吊起重能力在覆盖塔楼区域达到6吨以上,满足钢柱和钢梁等构件的吊装要求1) C7050负荷特性(2) H3/36B负荷特性(3) MC 480负荷特性(4) M1280D塔吊性能参数表全文共 930 页,点击查看详细资料。
