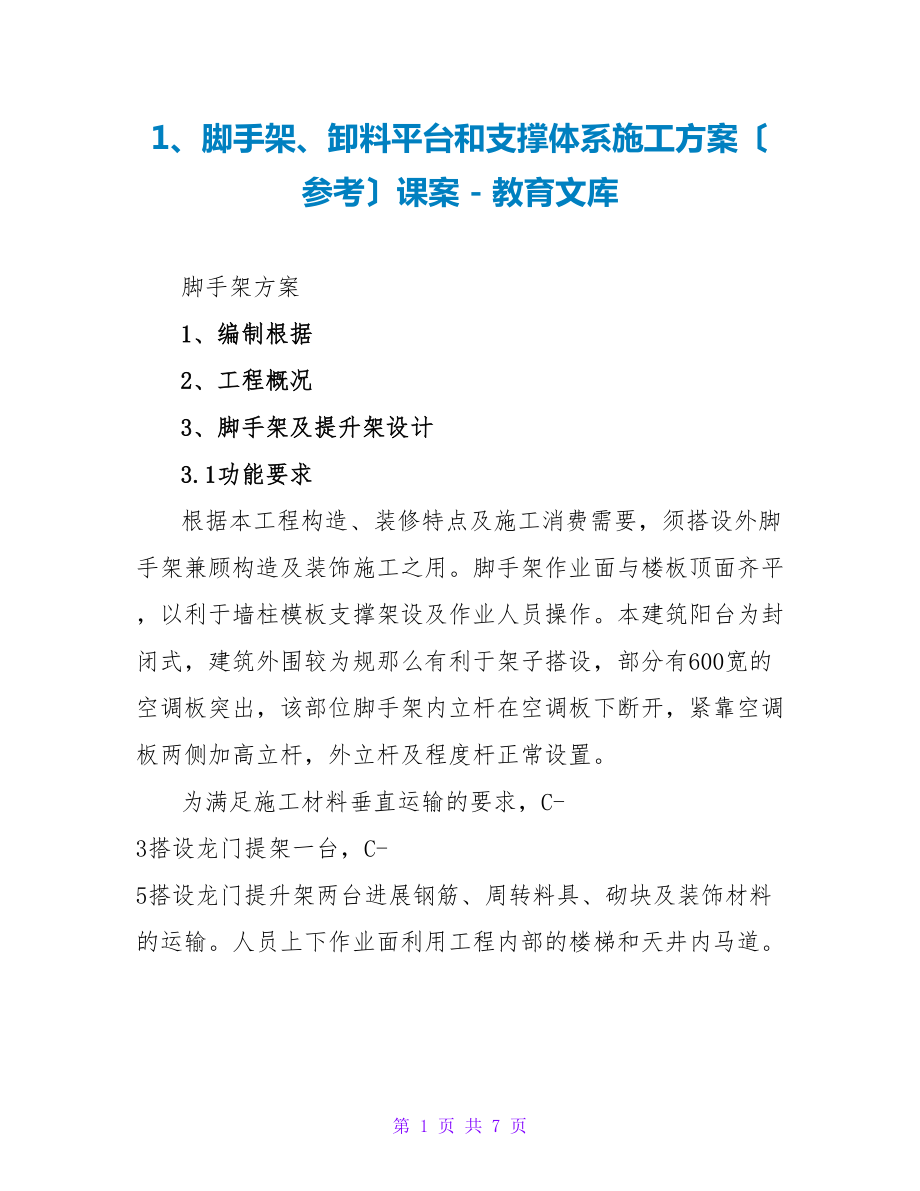

1、脚手架、卸料平台和支撑体系施工方案〔参考〕课案 - 教育文库 脚手架方案 1、编制根据 2、工程概况 3、脚手架及提升架设计 3.1功能要求 根据本工程构造、装修特点及施工消费需要,须搭设外脚手架兼顾构造及装饰施工之用脚手架作业面与楼板顶面齐平,以利于墙柱模板支撑架设及作业人员操作本建筑阳台为封闭式,建筑外围较为规那么有利于架子搭设,部分有600宽的空调板突出,该部位脚手架内立杆在空调板下断开,紧靠空调板两侧加高立杆,外立杆及程度杆正常设置 为满足施工材料垂直运输的要求,C-3搭设龙门提架一台,C-5搭设龙门提升架两台进展钢筋、周转料具、砌块及装饰材料的运输人员上下作业面利用工程内部的楼梯和天井内马道 用φ48*3.5钢管及铸钢扣件搭设,立杆涂刷红狮205#浅黄剪刀撑刷317#酞菁中蓝油漆建筑物外挂绿色密目尼龙平安网 架子根底为坚实的二层平台板面,利于排水和架子搭设平台是由11.6m至12.19m形成放坡,在搭设时要考虑钢管上端齐平 本工程架子在五层楼高时采取卸荷措施;采用不明确卸荷,架子立杆在卸荷装置部位不断开,卸荷装置采用撑拉杆件,作法见图 1 脚手架方案 3.2根本格构 3.2.1外脚手架 3.2.1.1本脚手架为双排单立杆式。
脚手架立杆横距1.05m,纵距1.5m,作业面处小横杆间距0.6m,大横杆步距1.8m、0.9m间隔布置,里排立杆距墙0.4m,小横杆里端距墙0.15m沿脚手架纵向两端和转角处起满布剪刀撑垂直每层2.7米、程度间隔 4.5米设置连墙件在四角和间隔6跨立杆横距设置斜支撑,成之字形布置 3.2.1.2在一、四、八层及工作面满铺脚手板,并设置180mm挡脚板 3.2.1.3程度平安网随作业面设在每层作业面下,另外在首层顶板标高设一道,然后每三层设一道程度网脚手架外立网采用密目尼龙平安网全封闭 3.2.2龙门架 3.2.2.1在考虑场地、平安、经济、实用的根底上选用SMZ150龙门架 3.2.2.2吊篮为4000×1800×2690〔长×宽×高〕允许载重1.5吨 4、技术构造要求 4.1立杆技术构造要求 4.1.1根底: 脚手架座落在大平台上,立杆底部安放通长板安放立杆时按方案和设计尺寸进展搭设,即用尺量出准确的间距按纵距不超过1.5米、横距1.05米尺寸摆放,同时以横杆固定 4.1.2立杆接头除顶层可采用搭接外,必须采用对接扣件对接由于2 脚手架方案 平台是放坡形成,且架管长度存在偏向,为了保证架子上口整齐划一顶层部分立杆可以采用搭接;在顶层搭接立杆时,搭接长度不得小于1米,搭接范围内须用三个旋转扣件固定,任何一个扣件外边缘距钢管端头不小于10cm。
4.1.3立杆上的对接扣件必须交织布置,两个相邻立柱接头不得设在同步内,同步内隔一根立杆的两个相邻接头在高度方向错开的间隔 不得小于500mm;各接头中心距主节点的间隔 不得大于步距的1/3立杆与程度杆必须用直角扣件扣紧,不得隔步设置或遗漏 4.1.4立柱顶端高出建筑檐口上皮高度1.5m高于女儿墙1m,且作二道程度护栏 4.1.5用经纬仪或吊线检查立杆的垂直偏向,当架子搭设完成后其总偏向不大于±100mm 4.2纵向程度杆构造要求 4.2.1纵向程度杆置在立杆内侧,其长度不小于3跨步距为1.8米和0.9米间隔设置 4.2.2脚手架必须设置纵、横向扫地杆,纵向扫地杆必须采用直角扣件固定在距架底下不大于200mm处的立杆上 4.2.3纵向程度杆设于横向程度杆之下,在立柱的内侧,采用直角扣件与立柱扣紧 4.2.4纵向程度杆采用对接件连接,为保证外立面整齐划一的效果其中最后一根比价纵向程度杆也可采用搭接 4.2.5对接接头交织布置,不得设在同步、同跨内,不同步或不同跨内两相邻接头程度间隔 不得小于500mm,各接头中心至最近主节点的3 脚手架方案 间隔 不得大于纵距的1/3 4.2.6搭接接头长度为1m,并等距设置3个旋转扣件固定,端部扣件盖板边缘至杆端的间隔 为10cm。
4.2.7用于连接纵向程度杆的对接扣件,开口朝架子内侧,螺栓向上,防止开口朝上,防雨水进入 4.3横向程度杆构造要求 4.3.1每一主节点处必须设置一根横向程度杆,并采用直角扣件扣接且严禁撤除主节点处两个直角扣件的中心距不大于150 mm靠墙一端的外伸长度为250mm 4.3.2作业面层上非主节点处的横向程度杆根据支撑脚手板的需要等间距设置,一般间距不超过0.6米 4.3.3在脚手板接头处须搭设双小横杆,间距300mm,分别固定两块脚手板的端头 4.4脚手板构造要求 4.4.1脚手板设置在四根横向程度杆上当脚手板长度小于1.8m时,可采用三根横向程度杆支撑,并将脚手板两端用3.2mm直径镀锌铁丝双环绑紧在小横杆上,探头长度不得超过150mm 4.4.2脚手板采用对接平铺,须将脚手板上的子母扣入槽,接头处必须设置两根横向程度杆,脚手板外伸长度150mm,两块脚手板外伸长度的和不应大于300mm脚手板两端要用3.2mm直径镀锌铁丝与横向程度杆绑牢部分脚手板采用上下叠接时,还应另将叠搭接范围内的上下两块脚手板用3.2mm直径镀锌铁丝绑扎不少与两处 4.4.3在铺脚手板的操作层上设高度0.9m的护身栏杆和180mm高的4 脚手架方案 挡脚板,脚手板要满铺。
4.5支撑构造要求 4.5.1剪刀撑的设置必须符合以下要求: 〔1〕因本建筑物脚手架高度为26.70m,所以双排脚手架在外侧立面整个长度上连续设置剪刀撑在阳台等小转角〔四大角外〕处,剪刀撑走向应连续剪刀撑的布置为五根立杆,但斜杆倾角必须控制在600 〔2〕剪刀撑斜杆长度用6m其相对应的杆长4m,接头必须采用搭接,搭接长度1m,采用三个旋转扣件,距两端头100mm中间等分连接 〔3〕剪刀撑要用旋转扣件固定在与之相交的横向程度杆或立杆上,旋转扣件中心线至主节点的间隔 不宜大于150mm 4.5.2横向支撑的设置必须符合以下要求 〔1〕 横向斜撑在同一节间,高度上每两步一斜杆长度上拐角处必须设一道,中间每6跨设一道 〔2〕 由底至顶层呈之字形连续布置斜杆采用旋转扣件固定在与之相交的横向程度杆的伸出端上,旋转扣件中心线支柱节点的间隔 不宜大于150mm,当斜撑在一跨内跨越2个步距时,宜在相交的纵向程度杆处,增设一根横向程度杆,将斜撑固定 4.6连墙件构造要求及卸荷方法 4.6.1连墙件为刚性连墙件,详细做法为:相对架子立杆没有墙体部位,在距外边缘1米板上埋设U形φ16圆钢锚筋;在有墙体及窗下口有上反构造部位,在对应立杆的位置直接在墙上预埋直径为60mm的塑料导管留孔,在该部位构造到达设计强度后在墙或上反构造内外5 第 7 页 共 7 页。
