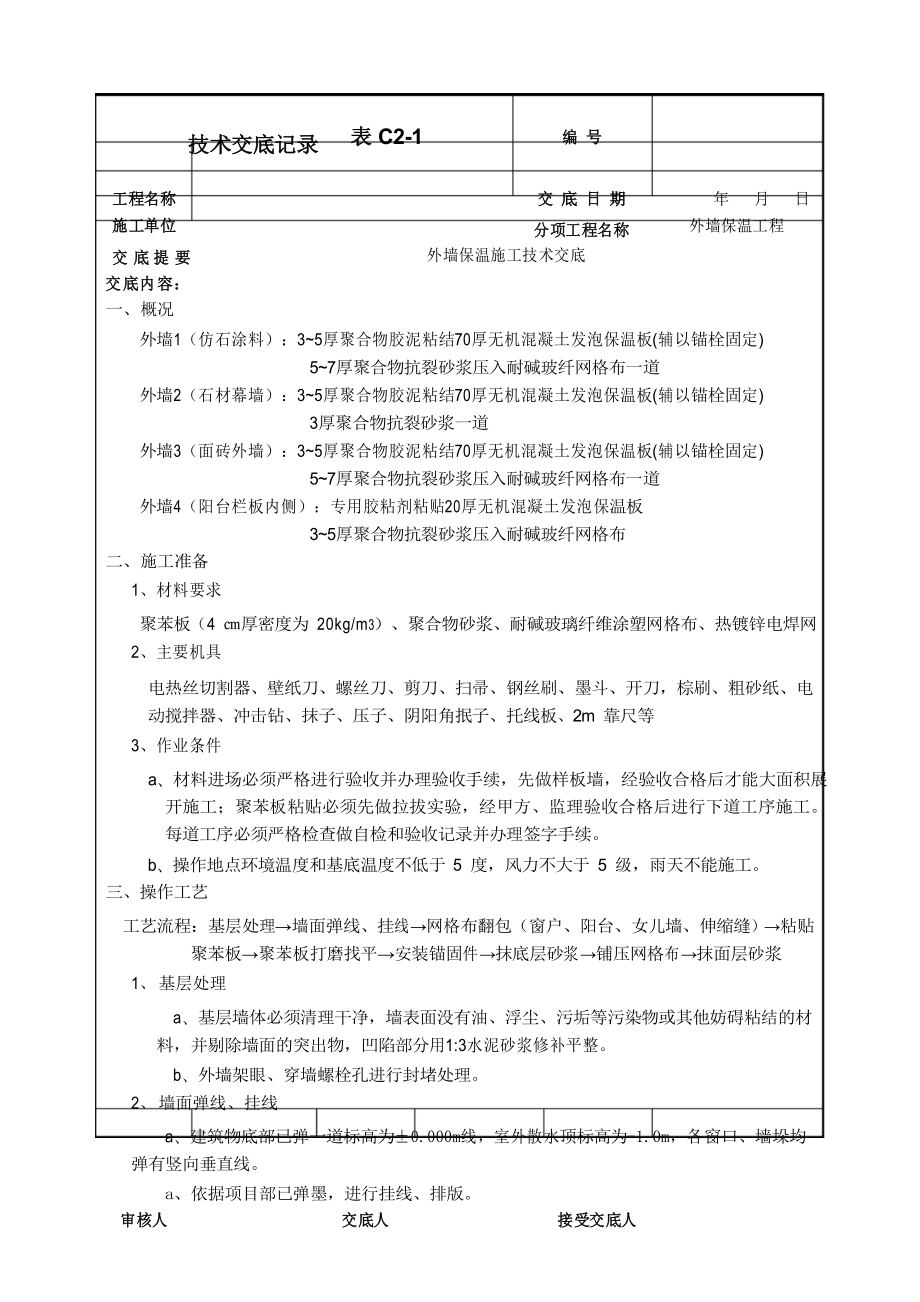

技术交底记录表 C2-1编 号工程名称交 底 日 期年月日施工单位交底提要 交底内容: 一、 概况分项工程名称 外墙保温施工技术交底外墙保温工程外墙1(仿石涂料):3~5厚聚合物胶泥粘结70厚无机混凝土发泡保温板(辅以锚栓固定)5~7厚聚合物抗裂砂浆压入耐碱玻纤网格布一道外墙2(石材幕墙):3~5厚聚合物胶泥粘结70厚无机混凝土发泡保温板(辅以锚栓固定)3厚聚合物抗裂砂浆一道外墙3(面砖外墙):3~5厚聚合物胶泥粘结70厚无机混凝土发泡保温板(辅以锚栓固定)5~7厚聚合物抗裂砂浆压入耐碱玻纤网格布一道外墙4(阳台栏板内侧):专用胶粘剂粘贴20厚无机混凝土发泡保温板3~5厚聚合物抗裂砂浆压入耐碱玻纤网格布二、 施工准备1、材料要求聚苯板(4 ㎝厚密度为 20kg/m3)、聚合物砂浆、耐碱玻璃纤维涂塑网格布、热镀锌电焊网 2、主要机具电热丝切割器、壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀,棕刷、粗砂纸、电 动搅拌器、冲击钻、抹子、压子、阴阳角抿子、托线板、2m 靠尺等3、作业条件a、 材料进场必须严格进行验收并办理验收手续,先做样板墙,经验收合格后才能大面积展 开施工;聚苯板粘贴必须先做拉拔实验,经甲方、监理验收合格后进行下道工序施工。
每道工序必须严格检查做自检和验收记录并办理签字手续b、 操作地点环境温度和基底温度不低于 5 度,风力不大于 5 级,雨天不能施工三、操作工艺工艺流程:基层处理→墙面弹线、挂线→网格布翻包(窗户、阳台、女儿墙、伸缩缝)→粘贴 聚苯板→聚苯板打磨找平→安装锚固件→抹底层砂浆→铺压网格布→抹面层砂浆1、 基层处理a、 基层墙体必须清理干净,墙表面没有油、浮尘、污垢等污染物或其他妨碍粘结的材 料,并剔除墙面的突出物,凹陷部分用1:3水泥砂浆修补平整b、 外墙架眼、穿墙螺栓孔进行封堵处理2、 墙面弹线、挂线a、 建筑物底部已弹一道标高为±0.000m线,室外散水顶标高为-1.0m,各窗口、墙垛均 弹有竖向垂直线a、 依据项目部已弹墨,进行挂线、排版审核人交底人接受交底人1、 本表由施工单位填写,交底单位与接受交底单位各保存一份2、 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写技术交底记录表 C2-1编 号工程名称交 底 日 期年月日施工单位交底提要交底内容: 3、 网格布翻包分项工程名称 外墙保温施工技术交底外墙保温工程伸缩缝两侧、窗户、阳台、女儿墙等聚苯板不连续部位,为保证聚苯板粘贴强度需进行 网格布翻包,宽度为100mm(贴于墙上)+40mm(板厚)+150mm(贴于板上)。
4、 粘结聚苯板1) 聚苯板切割:尽量使用600×1200标准尺寸的聚苯板若使用非标准尺寸的聚苯板,应采 用电热丝切割或壁纸刀裁剪加工2) 粘结砂浆:使用袋装成品聚合物砂浆3) 粘结聚苯板:a) 在外墙阴阳角处挂垂直通线,每面墙2根,注意使其距墙尺寸一致当采用分段粘结时,在开始层弹一道水平线,依垂直立线挂一水平线,作为粘结聚苯板的控制线b) 聚苯板采用点框粘法:在板面四周涂抹一圈聚合物砂浆,宽60mm厚10mm,侧面留50mm×60mm宽排气孔,板心按梅花形设8个粘结点,间距200mm,直径120mm,厚度10mm,保证粘接砂浆总接触面积不低于40%;5.8m以下面砖饰面,聚苯板四周灰带宽度70mm厚10mm,8个粘接点直径120mm,保证粘接砂浆总接触面积不低于50%c) 抹完聚合物砂浆后,立即将板立起就位粘结,粘结时应轻柔、均匀挤压,并随时用托线板检查垂直平整板与板挤压碰头处不抹聚合物砂浆粘结聚苯板应做到上下错缝,每贴完一块板应及时清除挤出的砂浆,板缝拼严,如果出现超过2mm的间隙,应用相 应宽度的聚苯板填塞,不得用砂浆填塞d) 排板时按水平方向排列,上下错缝粘贴,阴阳角应做错缝处理。
e) 门窗洞口四周保温板不得拼接,应采用整块聚苯板切割成形,聚苯板接缝应离开角部 至少200mmd) 基体凹凸不平时尽量不要用粘接砂浆找平,应用不同厚度的聚苯板调整审核人交底人接受交底人1、 本表由施工单位填写,交底单位与接受交底单位各保存一份2、 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写技术交底记录表 C2-1编 号工程名称交 底 日 期年月日施工单位交底提要 交底内容:分项工程名称 外墙保温施工技术交底外墙保温工程g) 外墙窗口上嵌侧面采用20mm厚100mm宽的聚苯板粘贴(此处网格布翻包),成平窗宽见4,窗台部位采用聚苯颗粒找20mm坡度,起坡线自外墙面(成品)向内110mmh) 外墙聚苯板贴至阳台部位,与阳台上部梁混凝土外皮平齐即可,梁混凝土外皮以内不再粘板,栏板上表面采用聚苯颗粒找20mm坡度,起坡线自外墙面(成品)向内60mm 5、聚苯板打磨找平粘板完毕,上网格布之前应对板面进行检查,聚苯板接缝高差不大于1.5mm,否则应用粗砂 纸或钢刷打磨平整打磨动作宜为轻柔的圆周动作磨平后应用刷子将碎屑清理干净6、安装锚固件a、 锚固件安装应至少在砂浆粘接24H后进行,在贴好的聚苯板上用冲击钻钻孔。
b、 锚固钉进入基层深度≥50mm,安装锚固钉时钻孔应略深于钉深,螺丝拧到与聚苯板板面 平齐b、 数量:所有丁字口处均设,逢板中设一个,每块板达到三个锚固钉7、抹面贴网a、 抹面分底层和面层两次进行,不得干挂网b、 在聚苯板面抹层抹面砂浆,厚度2-3mm,同时将翻包网格布压入砂浆中,门窗口四角和阴 阳角所用的增强网格布随即压入砂浆中c、 贴压网格布:将网格布绷紧后贴入底层抹面砂浆上,用抹子由中间向四周把网格布压入砂浆的表层要平整压实,严禁网格布褶皱,网格布不得压入过深,表面必须暴露在底层砂浆之外d、 单张网格布长度不宜大于6m,铺贴遇有搭接时,必须满足横向100mm、纵向80mm的搭接长 度要求e、 在底层抹面砂浆凝结前再抹一道抹面砂浆,厚度2-3mm,以仅覆盖网格布、微见网格布轮 廓为宜面层砂浆切忌不停揉搓,以免形成空鼓审核人交底人接受交底人1、 本表由施工单位填写,交底单位与接受交底单位各保存一份2、 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写技术交底记录表 C2-1编 号工程名称交 底 日 期年月日施工单位交底提要 交底内容:分项工程名称 外墙保温施工技术交底外墙保温工程f、 砂浆抹灰施工间歇应在自然断开处,方便后续施工的搭接,如伸缩缝、阴阳角等部位, 在连续墙面上如需停顿,面层砂浆不应完全覆盖已铺好的网格布,需与网格布、底层砂浆呈台阶 形坡茬,留茬间距为200mm,以免网格布搭接处平整度超出偏差。
g、 门窗角部需沿45度方向各加一层400*200网格布,以提高抗裂性四、质量要求1、 主控项目1) 网格布的规格和各项技术指标、粘结剂、聚合物砂浆的配置原料的质量,必须符合标准 和正常使用要求质量证明资料齐全,复检合格2) 聚苯板必须与墙面粘结牢固,无松动和虚粘现象3) 聚合物水泥砂浆与聚苯板必须粘结牢固,无脱层、空鼓面层无爆灰和裂缝2、 一般项目1) 每块聚苯板与墙面的总粘接面积,面砖部分不得小于50%,油漆部分不得小于40% 2) 锚固件固定牢固,严禁出现松动、歪斜现象3) 网格布应横向铺设,压贴密实,不能有空鼓、褶皱、翘曲、外露等现象,搭接宽度左右 不得小于100mm,上下不得小于80mm4) 聚合物水泥砂浆保护层总厚度不宜大于7mm,首层不宜大于9mm3、 允许偏差项目见下表项次项目允许偏差(mm)检查方法1表面平整度3用 2m 靠尺和楔行塞尺检查2垂直度每层全高>10m52用 2m 托线板检查 用线坠、盒尺检查345阴阳角垂直 阴阳角方正接缝高差441.5用 2m 托线板检查 用 200mm 方尺和楔行塞尺检查用直尺和楔行塞尺检查审核人交底人接受交底人1、 本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写技术交底记录表 C2-1编 号工程名称交 底 日 期年月日施工单位交底提要 交底内容:4、 成品保护分项工程名称 外墙保温施工技术交底外墙保温工程1) 施工中各工种应紧密配合,合理安排工序,严禁颠倒工序作业2) 对抹完聚合物水泥砂浆的保温墙体,不得随意开凿孔洞,如确实需要,应在聚合物水泥砂浆 达到设计强度后方可进行,安装后应恢复原状3) 应防止重物撞击墙面五、安全注意事项1、 施工人员必须佩带安全帽、安全带施工2、 使用吊篮时,应设专人监视挑梁荷载与变动情况发现问题,及时向项目部反映3、 吊篮上的人员和材料要对称分布,不得集中在一头,保证吊篮两端负载平衡4、 使用吊篮的人员,在工作中要随时注意工具材料,不准向吊篮外抛扔任何物品,保证吊篮的 整洁5、 所有易燃材料堆放整齐规矩,并按要求配备灭火器6、 进入施工现场严禁随地大小便下班时及时将吊篮落下并断电审核人交底人接受交底人1、 本表由施工单位填写,交底单位与接受交底单位各保存一份2、 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
