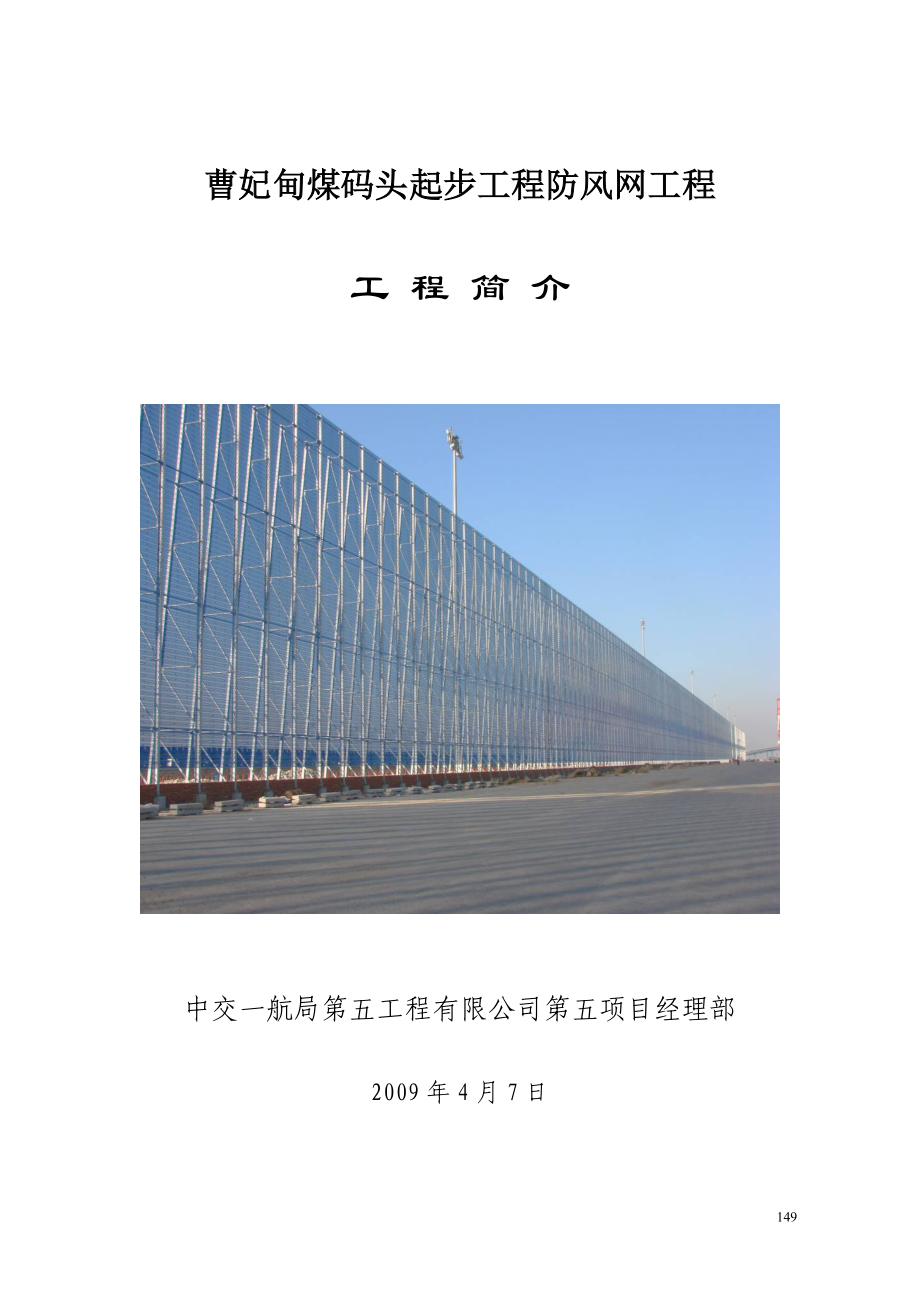

曹妃甸煤码头起步工程防风网工程工 程 简 介中交一航局第五工程有限公司第五项目经理部2009年4月7日曹妃甸煤码头起步工程防风网工程简介一、工程基本情况工程名称:曹妃甸煤码头起步工程防风网工程合同工期:2008年9月1日至2008年12月31日工程造价:承包方式:主要负责人:项目经理:项目总工: 开、竣工时间:2008年9月8日开工,2008年12月30日竣工建设单位: 设计单位: 监理单位: 监督单位:施工单位: 二、工程概况1、曹妃甸煤码头防风网工程位于曹妃甸煤码头堆场的东、南、北三侧,总长度2608m,其中北侧抑尘网高17m,长度607m;东侧防风网高23m,长度1361m;西侧防风网高23m,长度640m 该工程为灌注桩基础,灌注桩上为独立承台,承台间由地梁连接,承台上为防风网钢结构其中灌注桩直径700mm,顶标高为+3.6m,长度分别为12m(抑尘网)和15m(防风网)承台顶标高为+4.3m,上有短柱地梁顶标高与承台齐,上砌240mm厚砖墙,砖墙上有压顶梁整个工程共施工灌注桩1700根,承台1694个,钢结构安装2993t,防风网片安装56135m22、主要施工工序包括:土方开挖、土方回填、灌注桩混凝土、承台与地梁混凝土、砖砌体、压顶梁混凝土预制与安装、钢结构安装、高强螺栓连接、防风网片安装。
主要工程量如下:序号工程项目名称单 位工 程 量备 注1灌注桩C30m3/根9560.1/1700 2承台及地梁C30m32941.05 3土方开挖m33870 4土方回填m35740.2 5砖砌体m3601.02 6压顶梁预制、安装块1696 7钢结构制作、安装t2993 8网片制作、安装m2574093、施工质量简述及新工艺应用情况混凝土承台、地梁浇注严格按施工规范进行施工,分层下灰,分层振捣,严格控制混凝土坍落度;首段进行典型施工,原预埋螺栓固定采取两层四块定位板固定的方式,因定位板未连接成整体导致加固不便后经总结会讨论,最终采取双层定位板结合三层螺母固定、定位板连接成整体工艺,预埋螺栓固定快捷准确,有效的保证了质量承台立柱原混凝土顶面采用打磨机将边线打直;有缺棱掉角部位进行仔细修补后再支模板;支模板前在原混凝土外边贴上泡沫止浆条,保证止浆条牢固顺直;用塑料薄膜包裹钢柱脚板和螺栓,防止浇筑混凝土时污染成品;浇筑采用Ф30振捣棒振捣混凝土,保证剪力槽内混凝土密实和减少气泡在钢结构制作过程中,项目部派人多次到制作现场进行技术交底和检查,发现问题及时整改,保证了钢结构制作质量安装时通过业主、监理方进场验收方可进行吊装作业。
双层定位板固定预埋螺栓钢结构安装过程中,支架垂直度和跨距的偏差大小直接影响防风网片的安装现场焊缝质量、大头螺母扭矩、防风网片螺母安装等质量问题直接影响工程的使用功能施工过程控制严格,验收无一放过三、工程质量评定经项目部全体成员的不屑努力下,曹妃甸煤码头起步工程防风网工程达到合格等级本工程为防风网一个单位工程,分地基与基础和上部结构两个分部工程,其中地基与基础分部评为优良,上部结构分部评为合格本单位工程评为合格地基与基础分部包括:土方开挖、土方回填、灌注桩混凝土、承台及地梁混凝土四个分项工程,各分项工程均评为优良上部结构分部包括:压顶梁混凝土预制、压顶梁安装、砖砌体、钢结构安装、高强螺栓连接、防风网片安装六个分项工程,其中压顶梁混凝土预制、压顶梁安装评为优良,其余分项评为合格共完成砼17990m3,其中优良17458m3,优良品率97.0 % 经理部项目总工:154。
