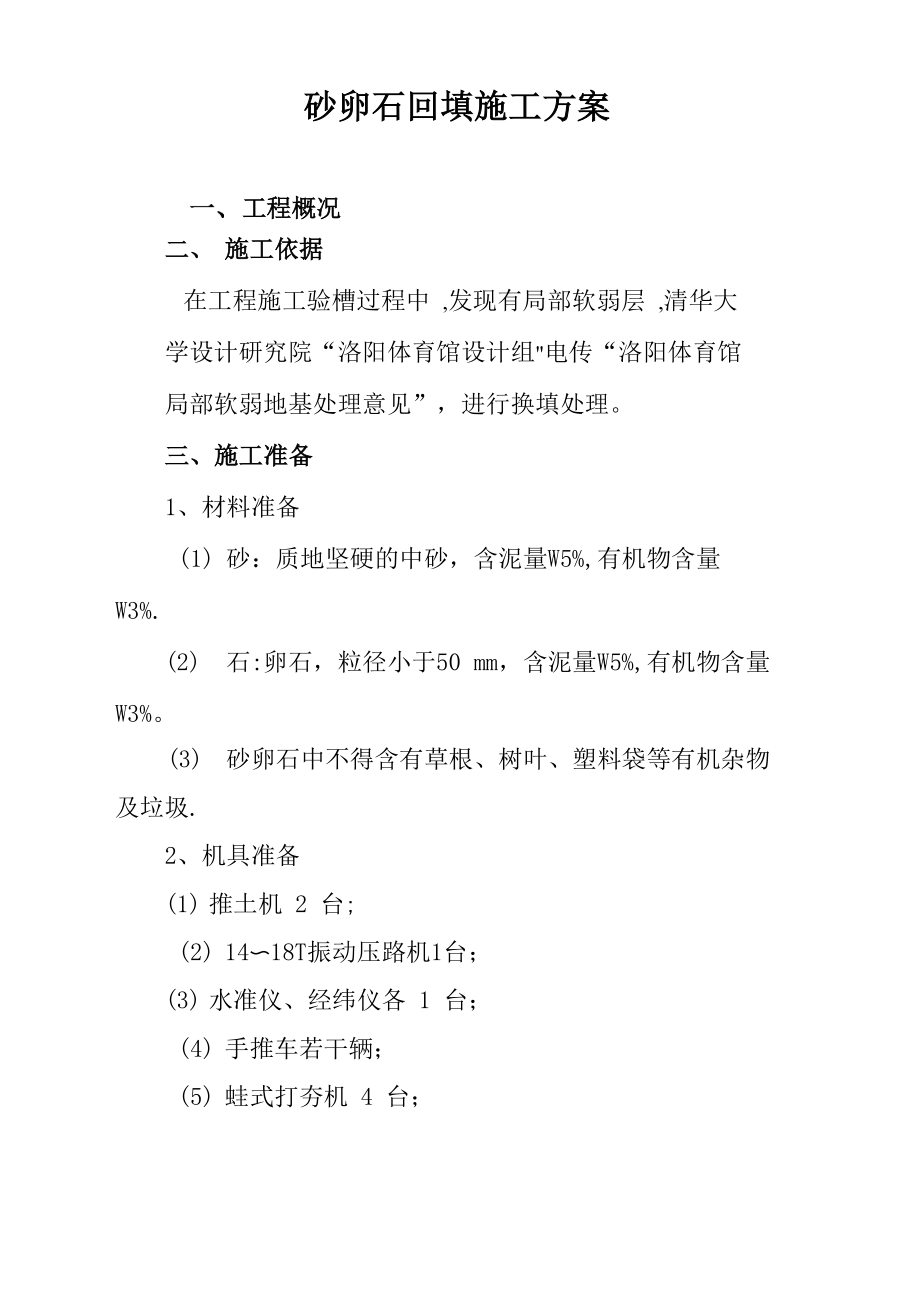

砂卵石回填施工方案工程概况二、 施工依据在工程施工验槽过程中 ,发现有局部软弱层 ,清华大学设计研究院“洛阳体育馆设计组"电传“洛阳体育馆局部软弱地基处理意见”,进行换填处理三、施工准备1、材料准备(1) 砂:质地坚硬的中砂,含泥量W5%,有机物含量W3%.(2) 石:卵石,粒径小于50 mm,含泥量W5%,有机物含量W3%3) 砂卵石中不得含有草根、树叶、塑料袋等有机杂物 及垃圾.2、机具准备(1) 推土机 2 台;(2) 14〜18T振动压路机1台;(3) 水准仪、经纬仪各 1 台;(4) 手推车若干辆;(5) 蛙式打夯机 4 台;(6) 自卸汽车 10 辆7)插入式振动器 3 套四、施工部署1、质量目标 一次交验合格,达到“省优质工程”2、工期目标砂卵石回填计划10天完成,2004年4月30日〜2004年 5月10日.3、劳动组织(采用三班工作制) 普工60人,20人/班五、施工方法1、 根据土质报告勘察单位、设计院提出对 错误!- 错误!间地基进行二次放坡开挖,挖至-831m,经各方确认 地基土与岩土工程勘察报告相符,换填级配砂石垫层 ,分层回填碾压到-6 81m.2、 开挖换填范围及放坡,见下图2250 -8.31 ^2250B-B 亠 也错误!-错误!剖面说明:错误!向错误!方向根据挖掘情况向外延伸。

2300 i I 2300B_B 亠A丄A错误!-错误!剖面说明:错误!-错误!方向根据挖掘情况向外延伸3、 要求严格遵循《建筑地基处理技术规范》(JGJ79 - 2002) 进行施工,压实系数不低于 0.97,垫层的承载力通过现场载 荷试验确定,承载力特征值不低于 300Kpa.4、 开挖至—831 时,经勘探、设计、业主、监理等有 关单位部门验槽,并办理完隐检手续,方可进行下道工序 施工5、 最优级配由实验室确定出报告6、 操作工艺载荷试验错误!级配砂石根据岩土报告,建议砂石中石子采用卵 石,含量占总重的70%,卵石最大粒径小于50mm,砂石 含泥量小于 3%,粒径小于 2mm 的部分不应超过总重的 45%,应级配良好,不含植物残体、垃圾等杂质错误!垫层施工宜采用振动压路机(14—18T),分层铺填 厚度,每层压实遍数等宜通过试验确定 .一般垫层的分层 铺填厚度可取 200~300mm错误!基坑开挖时,应避免底层受扰动 ,可保留 200mm 厚的土层暂不挖去,待铺填垫层再挖到设计标高.错误!采用洒水法施工垫层 ,铺好砂石碾压前 ,应根据其 干湿程度和气候条件,洒水以保持砂石的最佳含水量 8% — 12 %。

错误!垫层底面宜设在同一标高,如深度不同,其坑底 应挖成阶梯或斜坡搭接 ,每层接茬处的水平距离应错开 500~1000mm,并按先深后浅的顺序进行垫层施工,搭接 处应夯实密实垫层竣工验收合格后 ,应及时进行基础施 工与基坑回填错误!铺摊时采用推土机,人工拉线整平(挂线间距小 于20m).边角处,机械铺推不到位的,要进行人工铺摊, 但必须达到设计边线 .铺摊时应级配均匀,如发现砂窝、 卵石窝现象,应将该砂子、卵石挖出,分别填入级配良好 的砂石错误!碾压砂卵石垫层采用14T〜18T振动压路机,每 层碾压最少6~8 遍(如不能达到要求,应适当增加碾压遍 数,直到达到设计要求),其轮迹搭接 1/3~1/2,边缘或转角 处采用蛙式打夯机补夯或用水撼法振动棒插振.先用推土机碾压 2遍,再用压路机静压 4遍,最后振 动碾压 4 遍每层碾压速度暂定 50m/min顺序为从四周向中间,先长后短六、质量检验标准1、 对砂垫层的施工质量检验可用重型动力触探检验, 贯入仪检验应通过现场试验以设计压实系数所对应的贯 入度为标准检验垫层的施工质量,压实系数采用灌砂法、 灌水法或其它方法检验.2、 垫层的施工质量检验必须分层进行,应在每层的压实 系数符合设计要求后,铺填上层砂石。

3、 采用贯入仪或动力触探检验垫层的施工质量时,每 分层检验点的间距应小于 4m.4、 载荷试验检验垫层承载力时,每个单体工程不宜少于3 点,载荷试验压板的边长或直径不应小于垫层厚度的 1/3.砂石及砂石地基质量检验标准序号目 项 查 检主控项目1±a)KP /V003 到 达验 试 荷 载%) 匕 上 合 己 酉%,% 1 97 2 石砂重rT0拌量渣 检399•70般项目1±量 含5法 烧 熔2% ZQ 量 泥 含 料 石 砂5V法 洗 水3mZQ法 分 筛4f ) 水% 含 —优最与C量水含比2 土法 烘5比仪 准 水七、 注意的质量问题1、大面积下沉:主要是未按质量要求施工,分层过厚 碾压遍数不足或洒水不足,要严格执行操作工艺,按要求 施工2、局部下沉:原因是边缘或转角处夯打不密实或没有 夯,留茬未按规定搭接和夯实,注意边角处不得遗漏夯实.3、级配不良:应有专人及时处理砂窝、石窝等问题,做到砂石级配良好.4、密实度不符合要求:是因为虚铺厚度过大,含水量 过大或过小,压路机吨位不够或使用细砂,要坚持分层检查 砂石质量,每层的检查点必须符合规定,否则不能进行下 一层的砂石施工八、组织保证措施1、加强质量意识教育,提高全体施工人员的质量意识 和自身素质,执行自检、互检和专检的“三检”制度,以全 体施工人员的工作质量来保证工程的总体质量目标。

2、严格执行施工技术规范和施工方案开工前必须有 施工方案,专业责任工程师及工长必须对施工班组进行技术 交底,并做好施工记录,使全体施工人员对设计技术要求、 质量标准做到心中有数.3、专业责任工程师和质检人员在施工中严格对材料、 机具和各项检测进行质量控制,工长旁站监督检查.九、安全保证措施1、对现场施工人员上岗前必须进行安全教育,演讲现 场安全常识和规章制度,并对班组作业层进行书面安全交 底,促使其对安全生产的高度重视2、现场施工人员必须戴好安全帽和个人防护用品.3、设专人进行基坑边坡稳定的检查和在边坡上设置沉 降观测点,发现边坡裂缝或滑移,应立即通知下方施工机械 和人员撤离施工现场,并通知项目经理部进行处理4、防止碾压时,石子飞溅伤人.十、环境保护措施1、拉砂石车辆必须进行覆盖,不要超载,遇有道路不 平时,应缓行,如道路上遗洒砂石,应及时派人清理2、应尽量避免夜间有噪音施工和强光照明,照明灯具 应尽量只照射施工区域,避免直照居民区及城市道路十一、成品保护措施1、回填砂卵石垫层时,应注意保护好现场轴线桩、标 准高程桩,防止碰撞位移,并应经常复测.2、地基范围内,不应二次扰动3、施工中,必须保证边坡稳定,防止边坡坍塌.4、夜间施工时,应合理安排施工顺序,配备足够的照 明设施,防止级配砂石不准或铺筑超厚。

5、级配砂石成活后,应连续进行上部施工,不宜长时间 暴露砂石垫层.。
