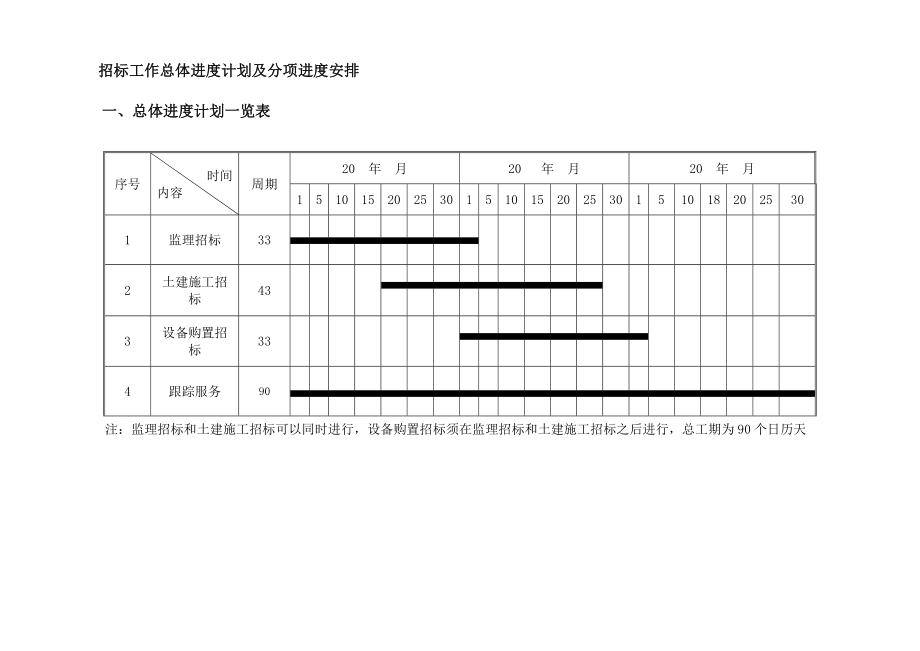

招标工作总体进度计划及分项进度安排一、总体进度计划一览表序号时间内容周期20 年 月20 年 月20 年 月1510152025301510152025301510182025301监理招标332土建施工招标433设备购置招标334跟踪服务90注:监理招标和土建施工招标可以同时进行,设备购置招标须在监理招标和土建施工招标之后进行,总工期为90个日历天二、(监理)分项进度计划一览表序号时间备注周期123456891011131517192124252628293032331签订设计招标代理合同后的前期资料准备建设单位提供1天2起草招标文件文件由双方共同编制、由招标代理机构报审1天3审定招标文件并备案建设单位审定2天4发售招标文件由招标代理机构负责发布5个工作日5投标人编制投标文件包括:答疑、补疑20天6开标、评标、定标由招标代理机构组织1天7中标公示相关媒体公布3个工作日8发放中标通知书公示无异议,由招标代理机构发放1天9资料备案由招标代理机构将招标资料报建设单位、监督部门备案3天10跟踪服务协助招标人与中标人签订监理合同三个月备注:发布招标公告和发售招标文件时,如遇法定节假日,公告和发售时间相应顺延。
三、(土建施工)分项进度计划一览表序号时间内容备注周期123468910111213141517192134353638394042431签订招标代理合同后的前期资料准备建设单位提供1天2起草资格预审文件、资格预审公告文件由双方共同编制、由招标代理机构报审1天3审定预审文件并备案建设单位审定1天4发布资格预审公告、报名及领取资格预审文件文件由双方共同编制、在招标代理机构领取5日5资格预审由招标代理机构组织2天6资格预审合格通知书由招标代理机构负责发布1天7起草招标文件文件由双方共同编制、由招标代理机构报审1天8审定招标文件并备案建设单位审定2天9发售招标文件由招标代理机构负责发布5日10投标人编制投标文件包括:答疑、补疑20天11开标、评标、定标由招标代理机构组织1天12中标公示相关媒体公布3日13发放中标通知书公示无异议,由招标代理机构发放1天14资料备案由招标代理公司将招标资料报建设单位、监督部门备案3天15跟踪服务协助招标人与中标人签订施工合同三个月备注:1、发布招标公告和发售招标文件时,如遇法定节假日,公告和发售时间相应顺延 2、“日”指工作日;“天”和“月”指日历天数、月数四、 (设备购置)分项进度计划一览表序号时间备注周期123456891011131517192124252628293032331签订代理合同后的前期资料准备建设单位提供1天2起草招标文件文件由双方共同编制、由招标代理机构报审1天3审定招标文件并备案建设单位审定2天4发售招标文件由招标代理机构负责发布5个工作日5投标人编制投标文件包括:答疑、补疑20天6开标、评标、定标由招标代理机构组织1天7中标公示相关媒体公布3个工作日8发放中标通知书公示无异议,由招标代理机构发放1天9资料备案由招标代理机构将招标资料报建设单位、监督部门备案3天10跟踪服务协助招标人与中标人签订设备采购合同三个月备注:发布招标公告和发售招标文件时,如遇法定节假日,公告和发售时间相应顺延。
