文档详情

新型日用陶瓷项目工程进度计划制定分析

泓***
实名认证
店铺
DOCX
61.88KB
约58页
文档ID:176081842
新型日用陶瓷项目工程进度计划制定分析_第1页
1/58

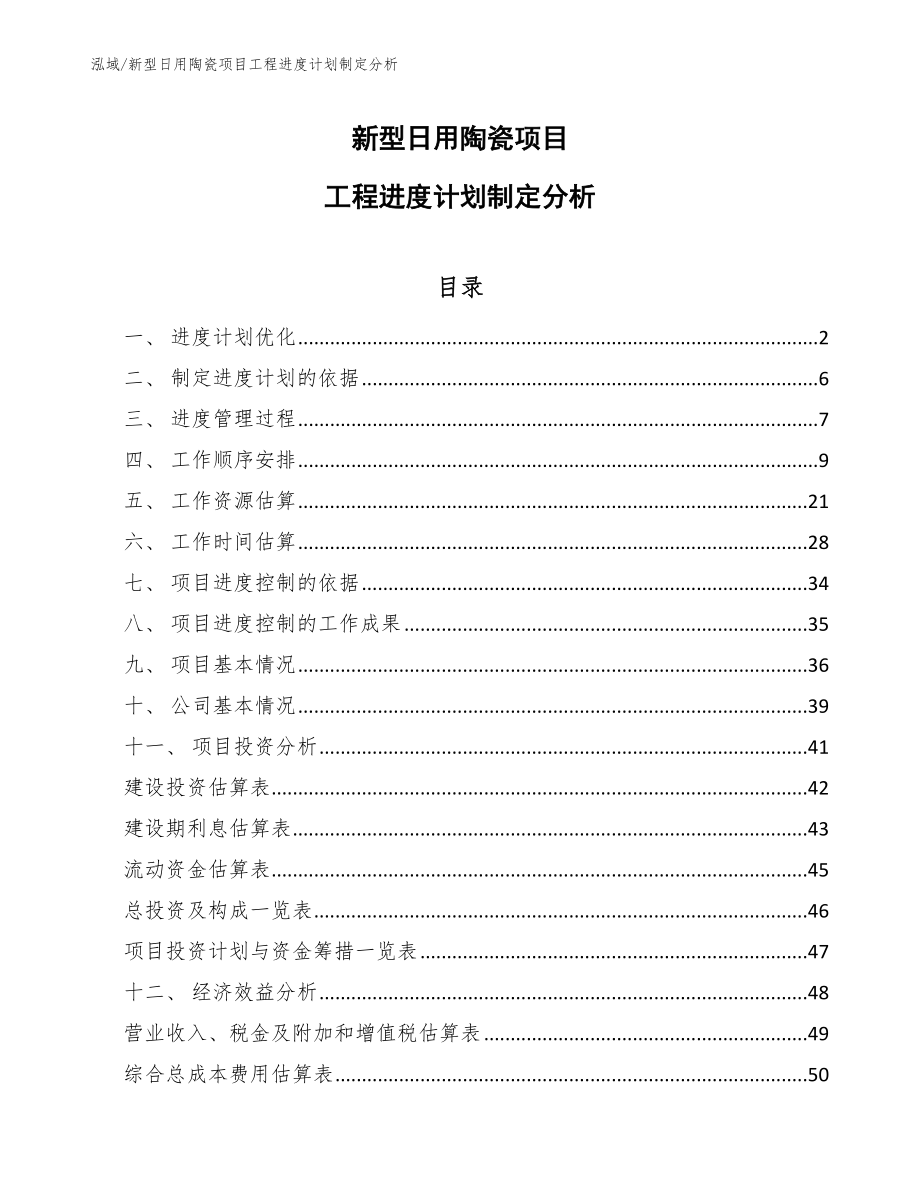

泓域/新型日用陶瓷项目工程进度计划制定分析新型日用陶瓷项目工程进度计划制定分析目录一、 进度计划优化 2二、 制定进度计划的依据 6三、 进度管理过程 7四、 工作顺序安排 9五、 工作资源估算 21六、 工作时间估算 28七、 项目进度控制的依据 34八、 项目进度控制的工作成果 35九、 项目基本情况 36十、 公司基本情况 39十一、 项目投资分析 41建设投资估算表 42建设期利息估算表 43流动资金估算表 45总投资及构成一览表 46项目投资计划与资金筹措一览表 47十二、 经济效益分析 48营业收入、税金及附加和增值税估算表 49综合总成本费用估算表 50利润及利润分配表 52项目投资现金流量表 54借款还本付息计划表 56一、 进度计划优化按上述方法编制的进度计划只是个初步方案,应在这个初步方案的基础上进一步检查初步方案是否符合工期要求,还应按照既定目标对初始方案进行调整和优化进度计划的优化方法有:工期优化、费用优化和资源优化三种一)工期优化工期优化是指压缩计算工期以满足工期要求,或在一定条件下使工期最短的过程工期优化一般通过压缩关键工作的持续时间来进行1.计算网络计划中的时间参数,并找出关键线路和关键工作;2.按要求工期计算应缩短的时间;3.确定各关键工作能缩短的持续时间;4.选择应缩短持续时间的关键工作,将其持续时间压至最短,并重新计算网络计划的计算工期和关键线路。

若被压缩的工作变成非关键工作,则应延长其持续时间,使之仍为关键工作选择应缩短持续时间的关键工作应考虑下列因素;1)缩短持续时间对质量和安全影响不大的工作;2)有充足备用资源的工作;3)缩短持续时间增加费用最少的工作5.若计算工期仍超过要求工期,则重复上述2—4,直到满足工期要求或工期已不能再缩短为止6.当所有关键工作的持续时间都已达到其能缩短的极限而工期仍不满足要求时,应对计划的原技术、组织方案进行调整或对要求工期重新审定二)费用优化费用优化又叫工期成本优化,是寻求最低成本的最短工期安排,或按要求工期寻求最低成本的计划安排过程费用和时间的关系在进行费用优化时,把工程费用分为两部分,一为直接费,如人工费、材料费、施工机械使用费等若要缩短工期,可能需夜班工作或在拥挤的工作面上工作,引起工效降低和直接费的增加二为间接费,例如企业管理费如果缩短工期间接费将减少,由于两者对于工期长短来说,具有相反的性质寻求最低费用和最优工期的过程一般由计算机进行简单的网络计划也可由手工完成,其基本思路是从网络计划的各工作持续时间和费用的关系中,依次找出能使计划工期缩短而又能使直接费用增加最少的工作,不断地缩短其持续时间,同时考虑其间接费用迭加,即可求出工程总费用最低时的最优工期和工期指定时相应的最低费用。

2.费用优化的步骤按照上述基本思路,费用优化可按以下步骤进行1)按工作的正常持续时间确定计算工期和关键线路2)计算各项工作的直接费用率直接费用率是指一项工作每缩短一个单位时间所需增加的直接费它等于最短时间直接费和正常时间直接费之差,再除以正常持续时间与最短持续时间之差的商值3)确定间接费用率间接费用率是指一项工作每缩短一个单位时间所减少的间接费它一般都是由各单位根据工作的实际情况而加以确定的4)计算工程总费用5)确定缩短持续时间的关键工作当只有一条关键线路时,应找出直接费用率最小的一项关键工作,作为缩短持续时间的对象;当有多条关键线路时,应找出组合直接费用率最小的一组关键工作,作为缩短持续时间的对象,并压缩相同的时间6)确定持续时间的缩短值确定持续时间缩短值的原则是:缩短时间的工作不得变为非关键工作,其持续时间也不能小于其最短持续时间7)计算关键工作持续时间缩短后增加的总费用工作持续时间压缩后,工期会相应缩短,项目的直接费会增加,而间接费会减少8)重复上述(5)~(6)步骤,直至计算工期满足要求工期或总费用不可降低为止9)计算优化后的工程总费用三)资源优化工程项目中的资源包括人力、材料、动力、设备、机具、资金等。

资源的供应情况是影响工程进度的主要因素因此在编制进度计划时一定要以现有的资源条件为基础,通过改变工作的开始时间,使资源按时间的分布符合优化目标资源优化包括资源有限—工期最短的优化及工期固定—资源均衡的优化1.资源有限—工期最短的优化资源有限—工期最短的优化是通过调整计划安排以满足资源限制条件并使工期延长最少其调整步骤如下:(1)计算网络计划每天资源需用量2)从计划开始日期起,逐日检查每天资源需用量是否超过资源限量,如果在整个工期内每天均能满足资源限量的要求,优化方案就编制完成否则必须进行计划调整3)调整网络计划对资源冲突的诸项工作做新的顺序安排顺序安排的选择标准是工期延长的时间最短4)重复以上步骤,直至出现优化方案为止2.工期固定—资源均衡的优化工期固定—资源均衡的优化是通过调整计划安排,在工期保持不变的条件下,使资源需用量尽可能均衡的过程二、 制定进度计划的依据制定进度计划的依据主要包括项目网络图、时间估算、资源储备说明、项目日历和资源日历、强制日期、关键事件或主要里程碑、假定前提以及提前和滞后等1.进度管理计划进度管理计划规定了用于制定进度计划的进度规划方法和工具,以及推算进度计划的方法。

2.工作清单工作清单明确了需要在进度模型中包含的工作3.工作属性工作属性提供了创建进度模型所需的细节信息4.项目进度网络图项目进度网络图中包含用于推算进度计划的紧前和紧后工作的逻辑关系5.工作资源需求工作资源需求明确了每个工作所需的资源类型和数量,用于创建进度模型6.资源日历资源日历规定了在项目期间的某种资源可用性7.时间估算时间估算是完成各工作所需的工作时段数,用于进度计划的推算8.项目范围说明书项目范围说明书中包含了会影响项目进度计划制定的假设条件和制约因素9.风险登记册风险登记册中的所有已识别风险的详细信息及特征,会影响进度模型10.项目人员分派项目人员分派明确了分配到每个工作的资源11.资源分解结构资源分解结构提供的详细信息,有助于开展资源分析和情况报告12.环境因素能够影响进度计划制定的环境因素包括标准、沟通渠道以及用以创建进度模型的进度规划工具等13.组织过程资产能够影响制定进度计划过程的组织过程资产包括进度规划方法论和项目日历等三、 进度管理过程进度管理包括为确保项目按期完成所必须的所有过程,包括规划进度管理、工作定义、工作顺序安排、工作资源估算、工作时间估算、进度计划制定和进度控制等。

一)规划进度管理规划进度管理是为规划、编制、执行和控制项目进度而制定政策、程序和文档的过程其主要目的是,为如何在整个项目过程中管理项目进度提供指南和方向二)工作定义确定为产生项目可交付成果而必须进行的具体工作三)工作顺序安排确定各项工作之间的逻辑关系,并形成文件(图、表、文字资料等)四)工作资源估算估算执行各项工作所需材料、人员和设备等资源的种类和数量五)工作时间估算估算完成各项工作所需要的工作时间六)进度计划制定分析工作顺序、工作时间、资源需求,以及进度制约因素,从而制定项目进度计划七)进度控制监督项目工作状态,将计划执行效果与计划进行比较,找出偏差,分析偏差原因,采取相应纠偏措施,控制进度计划的变更,调整后续工作计划,保证进度计划目标的实现虽然这些过程相互独立,相互之间有明确的界面,但是对于一些小项目,工作顺序安排、工作时间估算以及进度计划制定,由于彼此之间联系紧密,常常被看成一个过程,但每一过程所使用的方法不同,所以本书还是把它们当作不同的过程来介绍四、 工作顺序安排工作顺序安排就是确定各项工作之间的依赖关系,并形成文档为了进一步编制切实可行的进度计划,首先必须对工作进行准确的顺序安排。

工作顺序安排可以利用计算机进行(如项目管理软件),也可以手工来做在一些小项目中,或大型项目的早期阶段,手工技术更为有效,而在实际运用过程中,手工和计算机可以结合起来使用一)工作顺序安排的依据(进度管理计划进度管理计划规定了用于项目进度规划的方法和工具,对工作排序具有指导作用工作清单工作清单列出了项目所需的、待排序的全部进度工作这些工作的依赖关系和其他制约因素会对工作排序产生影响工作属性工作属性中可能描述了事件之间的必然顺序或确定的紧前紧后关系里程碑清单里程碑事件应作为工作排序的一部分,以确保满足里程碑实现日期的要求项目范围说明书项目范围说明书中包含产品范围描述,而产品范围描述中又包含可能影响工作排序的产品特征,如待建厂房的布局图或软件项目中的子系统界面项目范围说明书中的其他信息也可能影响工作排序,如项目可交付成果、项目制约因素和假设条件虽然工作清单中已经体现了这些因素的影响结果,但还是需要对产品范围描述进行整体审查以确保准确性环境因素能够影响工作排序过程的环境因素包括政府或行业标准、项目管理信息系统、进度规划工具、公司的工作授权系统等组织过程资产能够影响排列工作顺序过程的组织过程资产包括公司知识库中有助于确定进度规划方法论的项目档案,现有的、正式或非正式的、与工作规划有关的政策、程序和指南,以及有助于加快项目工作网络图编制的各种模板等。

二)工作顺序安排的方法工作顺序安排的方法很多,如:双代号网络图法、单代号网络图法、双代号时标网络图法、条件网络图法,也可以利用网络样板本章介绍常用的四种工作顺序安排方法:双代号网络图法、双代号时标网络图法、单代号网络图法和单代号搭接网络图法双代号网络图法双代号网络图法就是利用箭线表示工作而在节点处将工作连接起来表示依赖关系的一种绘制项目网络图的方法这种方法也叫箭线工作法双代号网络图的基本概念工作(活动或作业)在双代号网络图中,工作用一根箭线和两个圆圈来表示工作的名称写在箭线的上面,完成工作所需要的时间写在箭线的下面,箭尾表示工作开始,箭头表示工作结束圆圈中的两个号码用来代表这项工作工作通常分为两种:第一种为需要消耗时间和资源,用实箭线表示;第二种为既不消耗时间,也不消耗资源,我们称为虚工作,用虚箭线表示虚工作是人为的虚设工作,只表示相邻前后工作之间的逻辑关系节点(结点或事件)在箭线的出发和交汇处画上圆圈,用以标志该圆圈前面一项或若干项工作的结束和允许后面一项或若干项工作开始的时间点称为节点在双代号网络图中,节点不同于工作,它不需要消耗时间或资源,它只标志着工作的结束和开始的瞬间,起着连接工作的作用。

起点节点是指网络图的第一个节点,表示执行项目计划的开始,没有内向箭线终点节点是指达到了项目计划的最终目标,它没有外向箭线除起点节点和终点节点外,其余称中间节点,它既表示完成一项或几项工作的结果,又表示一项或几项紧后工作开始的条件线路网络图中从起点节点开始,沿箭头方向顺序通过一系列箭线与节点,最后到达终点节点的通路称为线路线路既可依次用该线路上的节点编号来表示,也可依次用该线路上的工作名称来表示线路上所有工作的持续时间之和称为该线路的总持续时间总持续时间最长的线路称作关键路径,其他线路长度均小于关键路径,称为非关键路径关键线路的长度就是网络计划的总工期紧前工作、紧后工作和平行工作在网络图中,相对于某工作而言,紧排在该工作之前的工作称为该工作的紧前工作在双代号网络图中,工作与其紧前工作之间可能有虚工作在网络图中,相对于某工作而言,紧排在该工作之后的工作称为该工作的紧后工作在双代号网络图中,工作与其紧后工作之间可能有虚工作在网络图中,相对于某工作而言,可以与该工作同时进行的工作即为该工作的平行工作逻辑关系网络图中工作之间相互制约或相互依赖的关系称为逻辑关系逻辑关系包括工艺关系和组织关系工艺关系生产性工作之间由工艺过程决定的,非生产性工作之间由工作程序决定的先后顺序关系叫工艺关系。

组织关系工作之间由于组织安排需要或资源(人力、材料、机械设备和资金等)调配需要而规定的先后顺序关系叫组织关系双代号网络图的绘制基本规则网络图必须按照已定的逻辑关系绘制由于网络图是有向、有序网状图形,所以必须严格按照工作之间的逻辑关系绘制,这是保证工程质量和资源优化配置及合理使用所必需的网络图应只有一个起点节点和一个终点节点(多目标网络计划除外)除终点和起点节点外,不允许出现没有内向箭线的节点和没有外向箭线的节点如果一个网络图中出现多个起点或多个终点,网络图中所有节点都必须编号,并应使箭尾节点的编号小于箭头节点的编号网络图中不允许出现从一个节点出发顺箭线方向又回到原出发点的循环回路如果出现循环回路,会造成逻辑关系混乱,使工作无法按顺序进行工作或事件的字母代号或数字编号,在同一任务的网络图中,不允许重复使用网络图中的箭线(包括虚箭线,以下同)应保持自左向右的方向,不应出现箭头向左或偏向左方的箭线若遵循该规则绘制网络图,就不会出现循环回路网络图中不允许出现没有箭尾节点的箭线和没有箭头节点的箭线应尽量避免网络图中工作箭线的交叉当交叉不可避免时,可以采用过桥法或指向法处理双代号网络图的绘制步骤根据已知的紧前工作确定出紧后工作;从左到右确定出各工作的始节点位置号和终节点位置号;根据节点位置号和逻辑关系绘出初步网络图;检查逻辑关系有无错误,如与已知条件不符,则可加虚工作加以改正。

双代号时标网路计划双代号时标网路计划的表示方法双代号时标网络计划(简称时标网络计划)是指以水平时间坐标为尺度绘制的双代号网络计划时标单位可以是小时、天、周、月、季、年等,应根据需要在编制网络计划之前确定在时标网络计划中,以实箭线表示工作,实箭线的水平投影长度表示该工作的持续时间;以虚箭线表示虚工作,由于虚工作的持续时间为零,故虚箭线只能垂直画;以波形线表示工作与其紧后工作之间的间隔时间(以终点节点为完成节点的工作除外,当计划工期等于计算工期时,这些工作箭线中波形线的水平投影长度表示其自由时差)因此,时标网络计划既是一个网络计划,又类似于用横道图表示的一个水平进度计划它既能标明计划的时间过程,又能在图上显示出各项工作开始、完成时间,关键线路和关键工作所具有的时差时标网络计划的绘制方法时标网络计划宜按各项工作的最早开始时间编制为此,在编制时标网络计划时应使每一个节点和每一项工作(包括虚工作)尽量向左靠,直至不出现从右向左的逆向箭线为止同时在绘制时标网络计划时应先绘制无时标的网络计划草图,然后按间接绘制法或直接绘制法进行间接绘制法所谓间接绘制法,是指先根据无时标的网络计划草图计算其时间参数并确定关键线路,然后在时标网络计划表中进行绘制。

其绘制步骤是先将所有节点按其最早时间定位在时标网络计划表中的相应位置,然后再用规定线型(实箭线和虚箭线)按比例绘出工作和虚工作当某些工作箭线的长度不足以达到该工作的完成节点时,须用波形线补足,箭头应画在与该工作完成节点的连接处直接绘制法所谓直接绘制法,是指不计算时间参数而直接按无时标的网络计划草图绘制时标网络计划将网络计划的起点节点定位在时标网络计划表的起始刻度线上按工作的持续时间绘制以网络计划起点节点为开始节点的工作箭线除网络计划的起点节点外,其他节点必须在所有以该节点为完成节点的工作箭线均绘出后,定位在这些工作箭线中最迟的箭线末端当某些工作箭线的长度不足以到达该节点时,须用波形线补足,箭头画在与该节点的连接处当某个节点的位置确定之后,即可绘制以该节点为开始节点的工作箭线利用上述方法从左至右依次确定其他各个节点的位置,直至绘出网络计划的终点节点在绘制时标网络计划时,特别需要注意的问题是处理好虚箭线首先,应将虚箭线与实箭线等同看待,只是其对应工作的持续时间为零;其次,尽管它本身没有持续时间,但可能存在波形线,因此,要按规定画出波形线在画波形线时,其垂直部分仍应画为虚线单代号网络图法单代号网络图法是利用节点代表工作而用表示依赖关系的箭线将节点联系起来的一种绘制项目网络图的方法,这种方法也叫节点工作法。

大多数项目管理软件包都使用单代号网络技术单代号网络图中的节点必须编号,编号标注在节点内,其号码可简短,但严禁重复箭线的箭尾节点编号应小于箭头节点的编号一项工作必须有唯一的一个节点及相应的一个编号箭线箭线表示紧邻工作之间的逻辑关系,既不占用时间,也不消耗资源箭线应画成水平直线、折线或斜线箭线水平投影的方向应自左向右,表示工作的行进方向线路单代号网络图中,各条线路应用该线路上的节点编号从小到大依次表述工作之间的逻辑关系包括工艺关系和组织关系,在网络图中均表现为工作之间的先后顺序绘制基本规则单代号网络图应正确表达已定的逻辑关系单代号网络图中,不得出现回路单代号网络图中,不得出现双向箭头或无箭头的连线单代号网络图中,不得出现没有箭尾节点的箭线和没有箭头节点的箭线绘制网络图时,箭线不宜交叉当交叉不可避免时,可采用过桥法或指向法绘制单代号网络图应只有一个起点节点和一个终点节点;当网络图中有多项起点节点或多项终点节点时,应在网络图的两端分别设置一项虚拟节点,作为该网络图的起点节点和终点节点单代号网络图的绘制规则大部分与双代号网络图的绘图规则相同,故不再进行解释绘制步骤列出工作清单,包括工作之间的逻辑关系,找出每一工作的紧前工作有哪些;根据工作清单,先绘没有紧前工作的工作节点;逐个检查工作清单中的每一工作,如该工作的紧前工作节点已全部绘在图上,则绘该工作节点并用箭线与紧前工作连接起来;重复上述步骤,直至绘出整个计划的所有工作节点;检查起点节点和终点节点是否分别为唯一的节点,否则应设置相应的虚拟节点。

单代号搭接网络计划基本概念在普通双代号和单代号网络计划中,各项工作按依次顺序进行,即任何一项工作都必须在它的紧前工作全部完成后才能开始但是,在项目实施过程中,不一定要等到前一项工作完全完成后,才开始进行下一项工作例如,在新产品开发项目中,当设计进行到一定程度后还未全部完成时,就可开始进行原材料和一些零部件的采购工作为了更接近于项目的实际情况,可使用搭接网络技术搭接网络技术是用标注相邻工作之间的时间差值(即时距)来表示其搭接关系的网络计划单代号搭接网络计划中,工作的时距应标注在箭线旁,表示搭接关系单代号搭接网络计划中的搭接关系单代号搭接网络图的绘制规则与单代号网络图的绘制规则一致单代号搭接网络的搭接关系应以时距表示,即前项工作的开始或完成时间与紧后工作的开始或完成时间之间的间距完成到开始(FTS)时距FTS表示本工作完成时间与其紧后工作开始时间的搭接关系完成到完成(FTF)时距FTF表示本工作完成时间与其紧后工作完成时间的搭接关系开始到开始(STS)时距STS表示本工作开始时间与其紧后工作开始时间的搭接关系开始到完成(STF)时距STF表示本工作开始时间与其紧后工作完成时间的搭接关系混合时距在搭接网络计划中,两项工作之间可同时由以上四种基本连接关系中的两种以上来限制工作间的逻辑关系。

三)工作顺序安排的成果项目网络图项目网络图就是以图的形式揭示项目工作(活动)的逻辑关系可以手工完成,也可以在计算机上完成该图可以包括项目的全部工作细节,也可以只有一个或多个概括性的工作网络图中还应附有简要的文字,说明工作顺序安排的基本方法对于任何特殊的顺序都应详细说明项目文件更新需要更新的项目文件包括工作清单、工作属性、里程碑清单、风险登记册等五、 工作资源估算工作资源估算包括确定需要何种资源(人员、设备、材料、资金等)、每种资源的使用数量以及每一种资源提供给工作使用的时间其主要作用是明确完成工作所需的资源种类、数量和特性,以便作出更准确的成本和持续时间估算工程项目实施的不同阶段,其所需资源的特点也有所差别工程项目前期阶段要作出正确的决策,需要高级专业技术人员深入细致的市场调查和技术经济分析,并且编制可行性研究报告,辅助决策者进行判断和决策所以,此阶段的资源主要是人力资源,而所需的材料和设备则起辅助作用,消耗量与人力资源相比也较少,所需要的资金投人也不大虽然与施工阶段相比所需资源较少,但对整个工程项目总体投资的影响程度却是最重要的工程项目难备阶段工程项目准备工作需要大量的专业人员,特别是设计工作需要各种专业工程师,还需要电脑(包括各类软件)、绘图仪器等设备,以及各种资料,如数据、规范、法律法规、专业书籍。

此阶段的资源也是以人力资源为主,但对实施阶段的影响十分重要工程项目实施阶段工程项目实施阶段的主要任务是施工施工是建筑物实体的生产,所需资源主要包括:劳动力、建筑材料和设备、周转材料、施工机械设备和临时设施以及后勤供应等这些资源是工程项目实施必不可少的,它们的费用往往占工程总费用的80%以上工程项目试生产及竣工验收阶段资源需求已接近尾声,主要是对各种资料的整理以及工程的最后调试工作,资源需求量已很少一)工作资源估算的依据(进度管理计划进度管理计划中确定了资源估算准确度和所使用的计量单位工作清单工作清单中定义了需要资源的工作工作属性工作属性为估算每项工作所需的资源提供了主要依据资源日历资源日历表明了每种具体资源可用的工作日或工作班次在估算资源需求情况时,需要了解在规划的工作期间,哪些资源(如人力资源、设备和材料)可用资源日历规定了在项目期间特定的项目资源何时可用、可用多久可以在工作或项目层面建立资源日历另外还需考虑更多的资源属性,例如,经验或技能水平、来源地和可用时间等风险登记册风险事件可能影响资源的可用性及对资源的选择工作成本估算资源的成本可能影响对资源的选择环境因素能够影响估算工作资源过程的环境因素包括资源所在位置、可用性和技能水平等。

组织过程资产能够影响估算工作资源过程的组织过程资产包括人员配备的政策和程序,租用、购买用品和设备的政策与程序以及以往项目中类似工作所使用的资源类型的历史信息等二)工作资源估算的方法资源需求分析资源需求分析需确定需要哪些资源以及需要的数量及使用时间在工程项目前期阶段,需要咨询工程师牵头,组织各专业技术人员对工程项目进行全面、系统的分析,为决策者提供决策的依据在工程项目准备阶段,要依据决策成果,围绕工程项目的设计进行大量的工作,需要建筑、结构、水、电、暖等多专业工程师的参与,同时需要电脑(含软件)、绘图仪等设备工程项目实施阶段对管理人员、技术人员,特别是一般劳动力的需求很多,对材料和设备的需求就更大,而竣工阶段对资源的需求则非常少施工阶段的资源需求分析,主要通过工程量的计算并参考预算定额确定直接劳务的需要量、主要和大宗建筑材料的需要量、所需机械的台数及使用时间同时,参考一定的比例或经验,估算出工程项目所需的间接劳务和管理人员的数量资源供给分析资源供给可以从工程项目组织内部或外部解决,而且解决的方式也多种多样,这时就要分析资源的可获得性及获得的难易程度对内部资源进行分析比如设计单位分析内部拥有的设计人员和各种设备,以及人员和设备的可用性。

有时虽然拥有自己的设计人员,但他们可能还要完成其他的工程项目,对这种资源的可获得性就要进行更加详细的分析对外部资源进行分析比如前期阶段,建设方可以委托专业的咨询公司来完成可行性研究等工作;准备阶段,设计单位的部分专业设计可以委托外部的专业工程师完成备选方案分析确定需要哪些资源和如何可以得到这些资源后,就要进行备选方案分析工程项目很多工作都有若干备选的实施方案,如使用不同能力或技术水平的劳动力、不同规模或类型的设备、不同的工具,以及自制、租赁或购买相关资源等通过比较这些资源类型、获取方式等对进度的影响及其使用成本,从而确定资源的组合模式(即各种资源所占比例与组合方式)事实上,不同备选方案下的资源组合对进度或成本的影响很大,如在混凝土工程中,自建混凝土搅拌站或采用商品混凝土,用混凝土泵车浇注或用普通方法浇注,其费用有明显的不同当然,具体使用何种方式不是唯一的和绝对的,要根据实际情况选择最合适的资源组合模式比如,综合考虑劳动力成本与机械费用的差值、工作面大小、进度要求等多方面因素资源分配及资源计划确定了资源的供给方式和组合模式后,就要根据不同任务的资源需求对其进行资源分配这是一个系统工程,既要保证各个任务得到合适的资源,又要努力实现资源总量最少、使用平衡。

简言之,所有任务都分配到了所需的资源,而所有的资源也得到充分的利用编制资源计划可以通过自下而上的估算,即从下到上逐层汇总WBS中每一工作需要的资源类型和数量,从而得到项目所需各种资源的数量、取得方式、使用时间等,也就得到了资源计划资源计划的优化各种资源在工程费用中占有相当大的比重,资源的合理组合、供应及使用对工程项目的经济效益具有很大的影响因此,通过对资源计划的优化,能够实现工程项目收益最大化或项目成本最小化的目的首先,通过定义优先级确定各种资源的重要性优先级的定义可以随着项目的不同而不同,一般有以下几个标准:(1)资源的数量和价值量;(2)资源增减的可能性;(获得程度;(4)可替代性;(5)供应问题对项目的影响然后,根据资源的优先级对资源消耗计划进行优化及平衡三)工作资源估算的成果工作资源需求工作资源需求明确了工作包中每个工作所需的资源类型和数量这些资源汇总后得到每个工作包和每个工作时段的资源估算资源需求描述的详细程度随应用范围的不同而变化在每个工作的资源需求文件中,都应说明每种资源的估算依据,以及为确定资源类型、资源的供应能力和所需数量所做的假设资源分解结构资源分解结构是资源依类别和类型的层级展现。

资源类别包括人力、材料和设备等资源类型包括技能水平、等级水平或适用于项目的其他类型资源分解结构有助于结合资源使用情况,组织与报告项目的进度数据项目文件的更新需要更新的项目文件包括工作清单、工作属性以及资源日历等六、 工作时间估算工作时间估算就是估计完成每一项工作可能需要的时间工作时间是一个随机变量,由于无法事先确定未来项目实际进行时将处于何种环境,所以对工作时间只能进行近似估算但是估算的任务应尽可能地接近现实,便于项目的正常实施为了达到这个目的,无论采用何种估算方法,在项目实施之前进行工作时间估算时,创造一个可行的环境是必须的,所以,进行工作时间估算时,必须考虑工作范围、所需资源类型、估算的资源数量和资源日历工作完成时间估算所需的各种依据应该由项目团队中最熟悉具体工作的个人或小组提供对持续时间的估算应该渐进明细,在估算过程中应考虑所依据数据的数量和质量例如,在工程与设计项目中,随着数据越来越详细,越来越准确,持续时间估算的准确性也会越来越高一)工作时间估算的依据进度管理计划进度管理计划规定了用于估算工作持续时间的方法和准确度,以及其他标准,如项目更新周期工作清单工作清单列出了需要进行时间估算的所有工作,它与工作分解结构一起,作为进行工作时间估算的重要依据。

工作属性工作属性为估算每个工作的持续时间提供了主要依据工作资源需求估算的工作资源需求会对工作持续时间产生影响对于大多数工作来说,所分配的资源能否达到要求,将对其持续时间有显著影响例如,向某个工作新增资源或分配低技能资源,就需要增加沟通、培训和协调工作,从而可能导致工作效率或生产率下降,以致完成工作需要更长的时间资源日历资源日历中的资源可用性、资源类型和资源性质,都会影响工作的持续时间例如,经验丰富的人员完成指定工作所用时间一般要比经验少的人短项目范围说明书在估算工作持续时间时,需要考虑项目范围说明书中所列的假设条件和制约因素假设条件包括现有条件、信息的可用性以及报告期的长度等;制约因素包括可用的熟练资源以及合同条款和要求等已识别的风险对于每一项工作,项目团队在基准持续时间估算的基础上,应考虑风险因素,特别是那些发生概率或后果评定分数高的风险因素资源分解结构资源分解结构按照资源类别和资源类型,提供了已识别资源的层级结构环境因素能够影响估算工作持续时间过程的环境因素包括持续时间估算数据库和其他参考数据、生产率测量指标、发布的商业信息以及团队成员的所在地等组织过程资产能够影响估算工作持续时间过程的组织过程资产包括关于持续时间的历史信息、项目日历、进度规划方法以及经验教训等社会运行的各类相关数据如政府行政审批时限,工日、工时定额等(二)工作时间估算的方法类比估算类比估算法也被称作自上而下的估算,是指以从前类似工作的实际持续时间为基本依据,估算将来的计划工作的持续时间。

这是一种粗略的估算方法,有时需要根据项目复杂性方面的已知差异进行调整在项目详细信息不足时,就经常使用这种技术来估算项目持续时间,如项目的早期阶段就经常使用这种办法估算项目的持续时间2.利用历史数据在时间估算中可利用的历史资料包括:定额我国有规模庞大的定额体系按粗细程度可分为概算定额、预算定额和施工定额;按照主编单位和管理权限可将定额分为全国统一定额、行业统一定额、地区统一定额、企业定额;按内容可分为人工消耗定额、材料消耗定额和机械台班定额在利用定额资料进行工作时间估算时,要注意定额反映的是各部门或各省市在正常条件下的平均生产率水平,并不代表某一具体项目的劳动生产率,所以项目团队成员要根据自己的经验和本项目的实际情况,对定额数据进行调整利用定额进行时间估算一般采用单一时间估算法单一时间估算法就是根据工程定额、施工方法、投入的劳动力、机具设备和资源量等资料估算出一个时间消耗值项目档案参加该项目的各个单位可能保存以前完成项目的档案资料,这些可用来估算时间商业化的时间估算数据库这些数据库在估算工作时间不受实际工作内容影响的项目时非常有用,例如,混凝土养护所需要的时间;对于某种类型的申请,政府机构的审批时间等等。

项目团队成员的知识项目团队成员以前完成项目的实际工作时间或时间估算这些记忆可能很有用,但一般不如有案可稽的结果可靠专家判断估算因为影响工作时间的因素很多,一般很难对其长短进行估算只要有可能,应当由专家根据历史资料和他们的经验进行估算当各项工作可变因素多,又不具备一定的时间消耗历史资料时,就不能估算出一个肯定的单一的时间值,而只能根据概率理论计算期望值专家判断估算常常采用三时估算法三时估算法就是首先估算出三个时间值,即最乐观时间a、最可能时间m和最保守时间b再加权平均算出一个期望值作为工作的持续时间模拟法模拟法是指采用不同的假定计算出工作的多种持续时间最常用的是蒙特卡罗分析法,即首先确定每项工作可能的持续时间分布,进而利用这些结果计算整个项目可能的持续时间分布群体决策技术基于团队的群体决策技术(如头脑风暴、德尔菲技术或名义小组技术)可以调动团队成员参与的积极性,有利于获取额外的信息,提高估算的准确度,并提高团队成员对估算结果的责任感储备分析在进行持续时间估算时,项目团队可以选择增加一个附加时间,成为储备时间、应急时间或缓冲时间,并将其纳入项目进度计划中,用来应对进度方面的风险或不确定性储备时间可以是估算时间的一个百分比、某一固定的时间段,或者可以通过定量分析来确定,如蒙特卡洛模拟法。

随着项目信息逐渐明确,可以动用、减少或取消储备时间应该在项目进度文件中清楚地列出应急储备时间三)工作时间估算的成果时间估算对完成某一工作所需工作时间的定量估算这种估算的结果应当指明变化范围,例如:(1)3周上下浮动3天,表明完成该工作至少需要12天,但最多不超过18天(假定每周工作5天)2)超过2周的概率为10%,也就是说,完成该工作需要2周或更短时间的概率为90%项目文件更新需要更新的项目文件包括工作清单、工作属性以及为估算工作时间而制定的假设条件和估算依据七、 项目进度控制的依据项目管理计划项目管理计划中包含进度管理计划和进度基准进度管理计划描述了应该如何管理和控制项目进度进度基准作为与实际结果相比较的依据,用于判断是否需要进行变更、采取纠正或预防措施项目进度计划批准的项目进度计划,称为进度基准计划进度基准计划在技术和资源方面都必须是可行的进度报告进度报告提供了有关进度绩效的信息,如哪些计划的日期已经达到,哪些还没有进度报告还可提醒项目团队注意将来有可能引起问题的事项项目日历在一个进度模型中,可能需要采用不止一个项目日历来编制项目进度计划,因为有些工作需要不同的工作时段,可能需要对项目日历进行更新。

进度数据在控制进度的过程中,需要对进度数据进行审查和更新组织过程资产能够有效进度控制的组织过程资产包括与进度控制有关的政策、程序和指南,进度控制工具以及监督和报告进度的方法等八、 项目进度控制的工作成果(一)工作绩效信息针对WBS组件,特别是工作包和控制账户,计算出进度偏差(SV)与进度绩效指数(SPD),并记录在案,传达给项目干系人二)进度预测进度预测是根据已有的信息和知识,对项目未来的情况和事件进行的估算或预计随着项目执行,应该基于工作绩效信息,更新和重新发布预测这些信息包括项目的过去绩效和期望的未来绩效,以及可能影响项目未来绩效的挣值绩效指数三)变更请求通过分析进度偏差,审查进展报告、绩效测量结果和项目范围或进度调整情况,可能会对进度基准、范围基准和项目管理计划的其他组成部分提出变更请求应该把变更请求提交给实施整体变更控制过程审查和处理预防措施可包括推荐的变更,以消除或降低不利进度偏差的发生概率四)项目管理计划更新项目管理计划中需要更新的内容包括进度基准、进度管理计划以及成本基准等五)项目文件更新需要更新的项目文件包括进度数据、项目进度计划和风险登记册等六)组织过程资产更新需要更新的组织过程资产包括偏差的原因、采取的纠正措施及其理由以及从项目进度控制中得到的其他经验教训。

九、 项目基本情况(一)项目投资人xx投资管理公司(二)建设地点本期项目选址位于xxx(待定)三)项目选址本期项目选址位于xxx(待定),占地面积约87.00亩四)项目实施进度本期项目建设期限规划12个月五)投资估算本期项目总投资包括建设投资、建设期利息和流动资金根据谨慎财务估算,项目总投资30981.52万元,其中:建设投资24753.75万元,占项目总投资的79.90%;建设期利息325.16万元,占项目总投资的1.05%;流动资金5902.61万元,占项目总投资的19.05%六)资金筹措项目总投资30981.52万元,根据资金筹措方案,xx投资管理公司计划自筹资金(资本金)17709.87万元根据谨慎财务测算,本期工程项目申请银行借款总额13271.65万元七)经济评价1、项目达产年预期营业收入(SP):60800.00万元2、年综合总成本费用(TC):49808.96万元3、项目达产年净利润(NP):8025.38万元4、财务内部收益率(FIRR):18.59%5、全部投资回收期(Pt):5.91年(含建设期12个月)6、达产年盈亏平衡点(BEP):26809.21万元(产值)。

八)主要经济技术指标主要经济指标一览表序号项目单位指标备注1占地面积㎡58000.00约87.00亩1.1总建筑面积㎡84069.10容积率1.451.2基底面积㎡33060.00建筑系数57.00%1.3投资强度万元/亩277.732总投资万元30981.522.1建设投资万元24753.752.1.1工程费用万元21508.232.1.2工程建设其他费用万元2527.042.1.3预备费万元718.482.2建设期利息万元325.162.3流动资金万元5902.613资金筹措万元30981.523.1自筹资金万元17709.873.2银行贷款万元13271.654营业收入万元60800.00正常运营年份5总成本费用万元49808.96""6利润总额万元10700.51""7净利润万元8025.38""8所得税万元2675.13""9增值税万元2421.11""10税金及附加万元290.53""11纳税总额万元5386.77""12工业增加值万元18283.61""13盈亏平衡点万元26809.21产值14回收期年5.91含建设期12个月15财务内部收益率18.59%所得税后16财务净现值万元9101.04所得税后十、 公司基本情况(一)公司简介公司坚持诚信为本、铸就品牌,优质服务、赢得市场的经营理念,秉承以人为本,始终坚持 “服务为先、品质为本、创新为魄、共赢为道”的经营理念,遵循“以客户需求为中心,坚持高端精品战略,提高最高的服务价值”的服务理念,奉行“唯才是用,唯德重用”的人才理念,致力于为客户量身定制出完美解决方案,满足高端市场高品质的需求。

经过多年的发展,公司拥有雄厚的技术实力,丰富的生产经营管理经验和可靠的产品质量保证体系,综合实力进一步增强公司将继续提升供应链构建与管理、新技术新工艺新材料应用研发集团成立至今,始终坚持以人为本、质量第一、自主创新、持续改进,以技术领先求发展的方针二)核心人员介绍1、石xx,中国国籍,无永久境外居留权,1961年出生,本科学历,高级工程师2002年11月至今任xxx总经理2017年8月至今任公司独立董事2、汪xx,中国国籍,无永久境外居留权,1971年出生,本科学历,中级会计师职称2002年6月至2011年4月任xxx有限责任公司董事2003年11月至2011年3月任xxx有限责任公司财务经理2017年3月至今任公司董事、副总经理、财务总监3、林xx,中国国籍,1976年出生,本科学历2003年5月至2011年9月任xxx有限责任公司执行董事、总经理;2003年11月至2011年3月任xxx有限责任公司执行董事、总经理;2004年4月至2011年9月任xxx有限责任公司执行董事、总经理2018年3月起至今任公司董事长、总经理4、万xx,中国国籍,1978年出生,本科学历,中国注册会计师。

2015年9月至今任xxx有限公司董事、2015年9月至今任xxx有限公司董事2019年1月至今任公司独立董事5、史xx,1974年出生,研究生学历2002年6月至2006年8月就职于xxx有限责任公司;2006年8月至2011年3月,任xxx有限责任公司销售部副经理2011年3月至今历任公司监事、销售部副部长、部长;2019年8月至今任公司监事会主席十一、 项目投资分析(一)投资估算的依据本期项目其投资估算范围包括:建设投资、建设期利息和流动资金,估算的主要依据包括:1、《建设项目经济评价方法与参数(第三版)》2、《投资项目可行性研究指南》3、《建设项目投资估算编审规程》4、《建设项目可行性研究报告编制深度规定》5、《建设工程工程量清单计价规范》6、《企业工程设计概算编制办法》7、《建设工程监理与相关服务收费管理规定》(二)项目费用与效益范围界定本期项目费用界定为工程费用和项目运营期所发生的各项费用;项目效益界定为运营期所产生的各项收益,并严格遵循财务评价过程中费用与效益计算范围相一致性的原则本期项目建设投资24753.75万元,包括:工程费用、工程建设其他费用和预备费三个部分三)工程费用工程费用包括建筑工程费、设备购置费、安装工程费等;工程建设其他费用包括:建设管理费、勘察设计费、生产准备费、其他前期工作费用,合计21508.23万元。

1、建筑工程费估算根据估算,本期项目建筑工程费为10236.92万元2、设备购置费估算设备购置费的估算是根据国内外制造厂家(商)报价和类似工程设备价格,同时参照《机电产品报价手册》和《建设项目概算编制办法及各项概算指标》规定的相应要求进行,并考虑必要的运杂费进行估算本期项目设备购置费为10540.89万元3、安装工程费估算本期项目安装工程费为730.42万元四)工程建设其他费用本期项目工程建设其他费用为2527.04万元五)预备费本期项目预备费为718.48万元建设投资估算表单位:万元序号项目建筑工程设备购置安装工程其他费用合计1工程费用10236.9210540.89730.4221508.231.1建筑工程费10236.9210236.921.2设备购置费10540.8910540.891.3安装工程费730.42730.422其他费用2527.042527.042.1土地出让金916.26916.263预备费718.48718.483.1基本预备费370.24370.243.2涨价预备费348.24348.244投资合计24753.75(六)建设期利息按照建设规划,本期项目建设期为12个月,其中申请银行贷款13271.65万元,贷款利率按4.9%进行测算,建设期利息325.16万元。

建设期利息估算表单位:万元序号项目合计第1年第2年1借款1.1建设期利息325.16325.160.001.1.1期初借款余额13271.651.1.2当期借款13271.6513271.650.001.1.3当期应计利息325.16325.160.001.1.4期末借款余额13271.6513271.651.2其他融资费用1.3小计325.16325.160.002债券2.1建设期利息2.1.1期初债务余额2.1.2当期债务金额2.1.3当期应计利息2.1.4期末债务余额2.2其他融资费用2.3小计3合计325.16325.160.00(七)流动资金流动资金是指项目建成投产后,为进行正常运营,用于购买辅助材料、燃料、支付工资或者其他经营费用等所需的周转资金流动资金测算一般采用分项详细测算法或扩大指标法,根据企业流动资金周转情况及本项目产品生产特点和项目运营特点,该项目流动资金测算参照同行业流动资产和流动负债的合理周转天数,采用分项详细测算法进行测算根据测算,本期项目流动资金为5902.61万元流动资金估算表单位:万元序号项目第1年第2年第3年第4年第5年1流动资产23757.6927717.3131676.9239596.151.1应收账款10690.9612472.7914254.6217818.271.2存货8315.199701.0511086.9213858.651.2.1原辅材料2494.552910.313326.074157.591.2.2燃料动力124.73145.52166.30207.881.2.3在产品3824.994462.495099.986374.981.2.4产成品1870.922182.742494.563118.201.3现金1900.612217.382534.153167.691.4预付账款2850.923326.083801.234751.542流动负债20216.1223585.4826954.8333693.542.1应付账款7277.808490.779703.7412129.672.2预收账款12938.3215094.7117251.1021563.873流动资金3541.574131.834722.095902.614流动资金增加3541.57590.26590.261180.525铺底流动资金7127.308315.199503.0711878.84(八)项目总投资本期项目总投资包括建设投资、建设期利息和流动资金。

根据谨慎财务估算,项目总投资30981.52万元,其中:建设投资24753.75万元,占项目总投资的79.90%;建设期利息325.16万元,占项目总投资的1.05%;流动资金5902.61万元,占项目总投资的19.05%总投资及构成一览表单位:万元序号项目指标占总投资比例1总投资30981.52100.00%1.1建设投资24753.7579.90%1.1.1工程费用21508.2369.42%1.1.1.1建筑工程费10236.9233.04%1.1.1.2设备购置费10540.8934.02%1.1.1.3安装工程费730.422.36%1.1.2工程建设其他费用2527.048.16%1.1.2.1土地出让金916.262.96%1.1.2.2其他前期。

下载提示
相关文档
正为您匹配相似的精品文档
