文档详情

医院深基坑回填土方案设计

陆**
实名认证
店铺
DOCX
47.73KB
约8页
文档ID:153800279
医院深基坑回填土方案设计_第1页
1/8

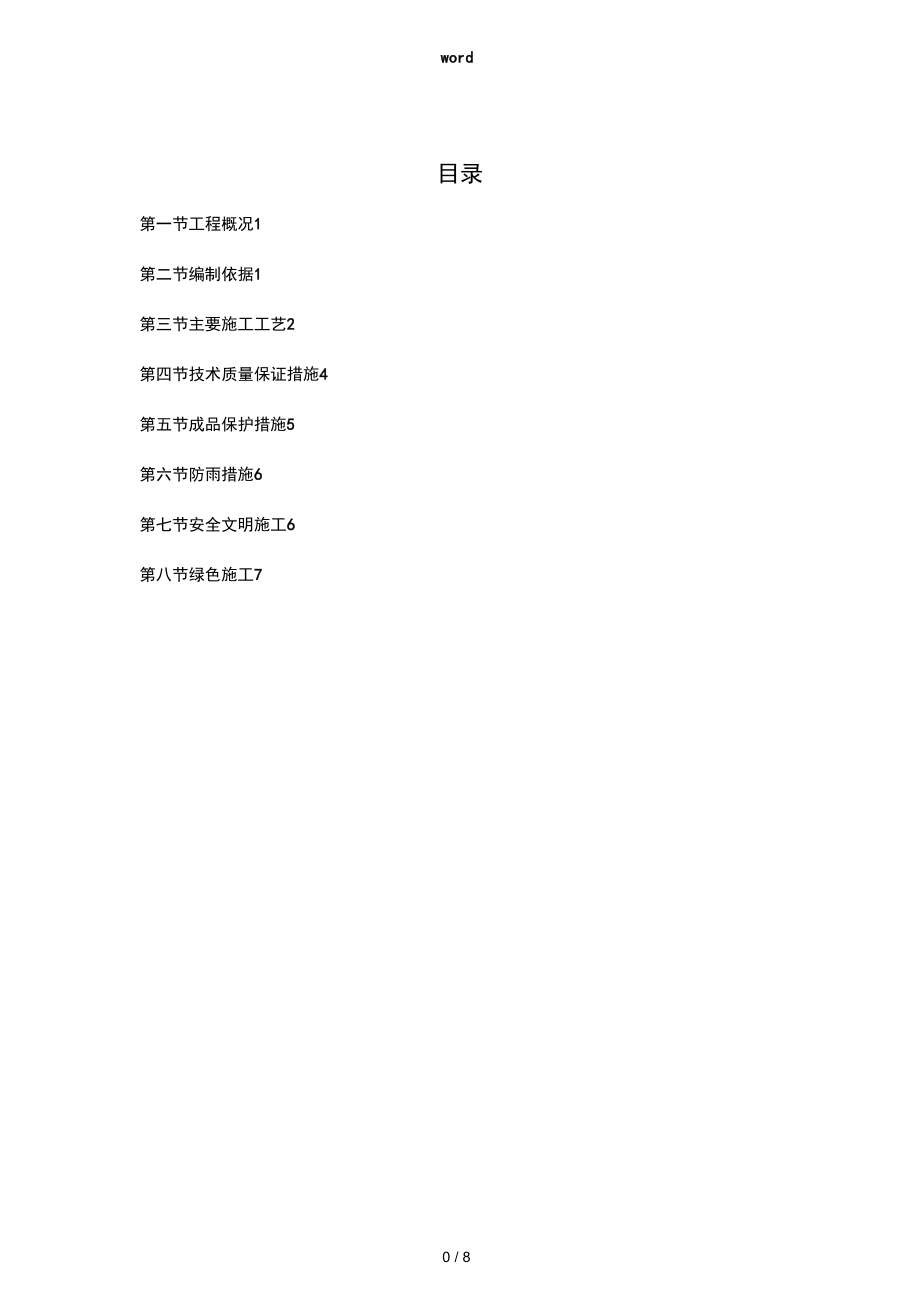

word目录第一节工程概况1第二节编制依据1第三节主要施工工艺2第四节技术质量保证措施4第五节成品保护措施5第六节防雨措施6第七节安全文明施工6第八节绿色施工77 / 8某某市中心医院羊山分院项目深基坑回填方案第一节工程概况某某市中心医院羊山分院工程,位于羊山新区新十八大街与新十六大街交叉口东南 角,分为病房楼、门诊楼、设备用房与地下车库四个子项总建筑面积 251676卅,其中地上建筑面积183327 m2,地下建筑面积68349川病房楼面积92624 m2,地上20层, 地下2层,建筑高度79.6m;门诊楼面积87105 m,地上7层,地下2层,建筑高度32.6m 设备用房面积3598 m,地上三层病房楼与门诊楼之间以七层连廊相连门诊楼为框 架结构,病房楼为框架剪力墙结构工程各参建方:序号项目内 容1工程名称某某市中心医院羊山分院2建设单位某某市中心医院3勘测单位某某建材地质工程勘察院4设计单位某某大学综合设计研究院某某〔非人防〕某某结建民房建筑设计某某〔人防〕5监理单位某某中兴工程监理某某〔非人防〕某某人防建设监理某某〔人防〕6施工单位某某国基建设集团某某根据现场实际情况,本工程的场地北侧为新^一大街,临近两栋新建高层住宅楼, 临近西侧为新十八大街,南侧规划为景观绿化,现为项目临建场地,采用土钉墙放坡支 护和土钉墙加横向钢梁垂直支护。

东侧为无名道路,距离该道路较近,该面基坑土石方 开挖过程中采用排桩加横向钢梁垂直支护施工场地地形为东高西底,南高北低基坑 的开挖深度较大,边坡下部距离根底距离近,回填土方量大,施工难度较高第二节编制依据1、相关规X序号类另U规X、规程名称编号1国家建筑工程施工质量验收统一标准〔GB50300- 2013〕2国家建筑地基处理技术规 X〔JGJ79-2012〕3国家地基与根底工程施工与验收规 X〔GB50202-2002〕4国家工程测量规X〔GB50026-2007〕5国家建设工程项目管理规 X〔GB/T50375-2006〕6国家:建筑工程质量检验评定标准〔GBJ301-88〕7行业建巩机械使用女全技术规 X〔JGJ33- 2012〕8行业建筑基坑支护技术规程〔JGJ120— 99〕9行业建筑桩基技术规X〔JGJ94-2008〕10行业施工现场临时用电安全技术规 X〔JGJ46-2012〕11行业建筑施工安全检查标准〔JGJ59-2011〕12方案、图纸施工组织设计、设计图纸、变更文件等2、相关原如此1认真贯彻国家工程建设的法律、法规、规程、方针和政策2严格执行工程建设程序,坚持合理的施工程序、施工顺序和施工工艺。

3采用现代建筑管理原理、流水施工方法和网络施工技术,组织有节奏、均衡和连续地施工4优先选用先进的施工技术,科学确定施工方案;认真编写各项实施计划,严格控制质量、 进度、本钱和安全施工5提咼施工机械化、自动化程度,改善劳动条件,提咼生产率6坚持“安全第一、预防为主、综合治理'’原如此,编制安全文明施工和生态环境保护措施, 以与严防建筑振动、噪声、粉尘与垃圾污染的技术组织措施7尽可能利用永久性和组装式施工设施,努力减少施工设施的建造量,科学规划施工平面, 减少的施工用地8坚持“四节一保"、“绿色施工'’的原如此第三节主要施工工艺1回填要求根据有关要求,本工程应在地下室外墙防水完成验收合格后,应立即边做防水保护 层边进展回填基坑回填前应清理杂物,排除积水回填施工以机械为主,人工为辅 采用砂土分层夯实,均匀对称进展,压实系数不小于 0.97回填原如此:“分层回填,分层夯实〃2、 现场条件1〕本次土方回填施工工程临近谷雨,考虑到排水,要采取防雨施工措施2〕本工程地下外墙距离垂直边坡宽度约有 2~5米,大施工机械不能进入3〕施工X围小,回填深度大,回填施工在春季进展,施工困难,环保与某某市创 卫要求高等。

3、 施工准备1〕劳动力投入计划配备40人两班倒,人工打夯与配合机械回填平整专职安全员1人,质量员1人 2〕材料准备基坑四周采用砂土回填,土源外购,现场考察砂土质量,要求无 杂物垃圾,到施工现场运距为25Km3〕机械、设备投入计划主要施工机械、设备表序号机械设备名称数量来源1反铲挖土机3台「租赁2铲车3台租赁3自卸汽车8辆租赁4:潜水泵2台「公司自有5排污泵4台公司自有6经纬仪1台公司自有7:水准仪4台「公司自有8夜间照明大灯8只采购9蛙式打夯机12台租赁 :10r振动压路机4「租赁11推土机3台租赁4〕安全、技术准备〔1〕基坑四周设置明显的安全标志,防止安全事故的发生〔2〕场地周围与基坑内必须有足够的照明度〔3〕取水泵房池体混凝土养护达到设计强度要求〔4〕施工前对每个施工作业人员都进展了安全技术交底,使每个施工作业人员都做 到心中有数4、回填土施工方法3〕采用机械运土,机械与人工夯实相结合另外考虑到车辆向基坑内运土时会 扰动基坑周边的边坡,以与回填不均匀会对地下室挡土墙产生不均匀的压力,因此决定 采用分层回填法,层层铺设夯实,人工夯实每层填土不超过 200mm机械碾压每层不超过350mn厚。

1〕施工部署回填土筛选一清理基层一弹线、设标志一分层铺土-夯打密实一找平验收一直填平至地下室顶板面以下0.5m,待地下室顶板防水施工,边填边夯实,运土车 硬化道路上倒土,然后铲车铲入,钩机臂长仍不够的地方,人工斗车运土进入,再进展 摊铺夯实各相关单位应服从专业工长管理,积极配合,保证各个工作面同时施工,能够顺利 与有序回填土从地下室外墙防水验收通过后开始, 大约需要30天时间〔进度安排见附图〕 2〕操作步骤〔1〕填土前,先对根底隐蔽工程进展检查和验收,并作记录,经各参建单位评 定合格后,方可填土填土前要把杂物清理干净,排除积水〔2〕在土场剔除粒径大于50mm局部土不用回填施工均要分层回填,夯实,施工人员在基坑护坡和地下室外墙上放水平标高线,根据分层回填厚度测放出回填标 高控制线,从而控制回填土的标高、厚度夯实采用机械和人工相结合方法,能进展机 械的地方,就进入机械进展压实,机械不能进入的地方进展人工打夯机夯实〔3〕布土、摊平根据每层回填土厚度计算用土量,均匀摊平对于回填作业面较宽处,利用高程桩或小线控制回填土厚度、平整度分段回填时交接处台阶高宽比应做成 1: 2的阶梯形,不得大于1: 2,且分层交接 处应错开,上下层错缝距离不应小于 1m,碾压重叠宽度应为0.5〜1m。

非同时进展的回填段之间的搭接处,不得形成陡坎,应将夯实层留成阶梯状,阶梯 的宽度应大于高度的2倍〔4〕夯实:摊平后的回填土须立即夯实打夯时按纵、横两个方向进展,一夯压 半夯,夯夯相接,且夯位应压在前遍夯位的缝隙上夯实遍数:人工与振动压实机每层 夯实3〜4遍回填土的压实系数不小于0.97假如经检验,密实度仍达不到要求时, 应继续夯压,直到达到要求为止夯实应由四周开始,然后再夯向中间基坑壁垂直局部且距离地下室外墙小于 5m以与机械无法进入的部位,采用人工夯实〔5〕检验密实度:每层回填土均应按规X规定检测其回填夯实后的密实度,达到要求后,方可进展上一层的回填同一种 施工工艺,每层500川取样1组回填入口及方向〔6〕细部回填:机械死角处,用人工夯实,保证不留死角〔7〕回填顺序如右图:根据基坑边缘现场实际情况,计划 A、B、C三 个进土点同时回填东南角〔1-21/1 — A轴〕回填土由 C 口、第四节技术质量保证措施A 口逐步推进1、回填前先将基槽内清理干净,并保证基槽枯燥2、 回填时放线人员应跟班作业,每间房内在根底墙柱上做标高点并拉线,以便回 填人员掌握标高,以免铺填超厚3、 应严格执行回填操作工艺要求,分层不得过厚、碾压遍数应足够,以防回填处 地基大面积下沉。

4、 留槎、接槎应按规定搭接和夯实,对边角处的夯打不得遗漏,以防局部下沉5、 回填应连续进展,尽快完成,尤其是在雨前与时夯实已填土层或将外表压光, 并做成一定坡势,以利排除雨水,每层回填碾压完毕后才能进展交班6、 每层压实遍数要根据土料与施工机具设备条件,通过试压经试验检测确定7、 回填土要实测回填土的最大干密度,达到要求后再铺上一层的土8细部回填严格控制,抽检压实度时应包括此部位9、 王控项目1〕回填土标高必须符合设计要求2〕回填土必须按规定分层夯压密实取样测定夯 (压)实后土的最大干密度,其合 格率不应小于90% 10%勺最低值与设计值之差,干 密度偏差3,且不集中10、 一般项目1〕基底处理必须符合设计要求和施工规 X的规定2〕回填的土料,必须符合设计要求或施工规 X的规定3〕回填土分层厚度与含水量必须符合设计要求和施工规 X的规定4〕回填后外表平整度必须符合设计要求和施工规 X的规定 允许偏差表:项次项日允许偏差Cmni)检验方法场地平幣管沟主控顼目1标高-50±30-50用水准仪检査2分层压实系数0. 97按规定方法检査—般项目1回填土料砂土观察或土样分析一驸项目2表面平整度20水准仪检查3分层厅度及含水水進仪及抽样检 査第五节成品保护措施1、 严禁运土车、钩机、铲车等碰撞墙体,以防损坏防水层和根底。

2、 进入现场车辆由专人指挥慢行通过3、 施工完毕后与时进入地面垫层施工,以防雨水渗泡,损坏根底第六节防雨措施1 土源严格管理,含水量适宜后与时运送至现场,防止含水量过高影响施工进度;2、 对于土源遭到暴晒含水量较小时,需洒水车与时进展含水量调节,洒水后进展 反复翻耕,进展闷料使其含水均匀,达到回填要求;3、 下雨前将已拌好的回填土与时夯实达到要求的压实度;4、 每层都要留有向结构外侧的0.5 %坡度,防止下雨后积水;5、 下雨前未与时夯实要进展覆盖;6、 出现积水,与时排除积水并换填土方;第七节安全文明施工1机械指挥应指定专人负责,其它人严禁违章指挥,以免发生机械安全事故,保 证施工安全2、 进入现场的人员要戴好安全帽,其它非施工人员严禁进入施工区,施工现场严 禁吸烟施工人员上下坑,应从上下通道通行,严禁从基坑坡上行走3、 夜间回填时,在回填区域四周设固定照明灯,同时戴安全网罩的行灯,以确保 夜间充足照明接线必须由专职电工负责,严禁非电工接电,并保证线路的安全保护装 置安全有效4、 斗车倒土时应稳倾缓倒,严禁撒把倒土机械施工时,防止举臂时碰坏防水与 根底外墙,要派专人负责指挥5、 使用蛙夯、振动器等机械时应注意:1〕作业前除接零外还要设置漏电保护器,电缆线接头绝缘良好。

2〕传动皮带松紧度适合3〕转动局部有防护装置,并进展试运转,确认正常后,方可作业4〕作业时,夯实机扶手上的按钮开关和电动机的接线均应绝缘良好当发现有漏电 现象时,应立即切断电源,进展检修5〕非机电设备操作人员不准擅自动用机电设备夯实机作业时,应一人扶夯,一 人传递电缆,且配备带绝缘手套和穿绝缘鞋递线人员应跟随夯机后或两侧调顺电缆线, 电缆线不得扭结和缠绕,且不得 X拉过紧,应保持有3~4m的余量6〕作业时,应防止电缆线被夯击移动时,应将电缆线移至夯机后方,不得隔机 抢扔电缆线,当转向倒线困难时,应停机调整7〕作业时,手握扶手应保持机身平衡,不得用力向后压,并应随时调整行进方向 转弯时不得用力过猛,不得急转弯8〕作业时,不得在斜坡上夯行,应防止夯头后折9〕夯机不得过长时间地连续作业,当电动机超过额定温升时,应停机降温10〕作业后,应切断电源,卷好电缆线,去除夯机上的泥土,并妥善保管第八节绿色施工1、 回填中使用的大型运输机械、碾压机械均应有换标标志;2、 运土车采取100液盖,出施工现场必须冲洗干净;3、 按规定进展夜间施工应采取降噪措施,定时测定施工场界噪音;4、 夜间使用强光灯采用遮挡措施,安装灯罩,定向照明。

5、 机械设备冲洗用水采用雨水回收系统水源,采用三级沉淀系统;机具保养防止油品 泄露污水排放前必须经过处理6、 对工人加强绿色施工教育进度安排横道图:序号分项工序名称所需时间7142128301坑底清理 •2西南向回填3东北向回填4东南向回填5西北向回填。

下载提示
相关文档
正为您匹配相似的精品文档
