砂砾石垫层施工工法

d****2
实名认证
店铺
DOCX
8.57KB
约1页
文档ID:167902893
砂砾石垫层施工工法_第1页
1/1

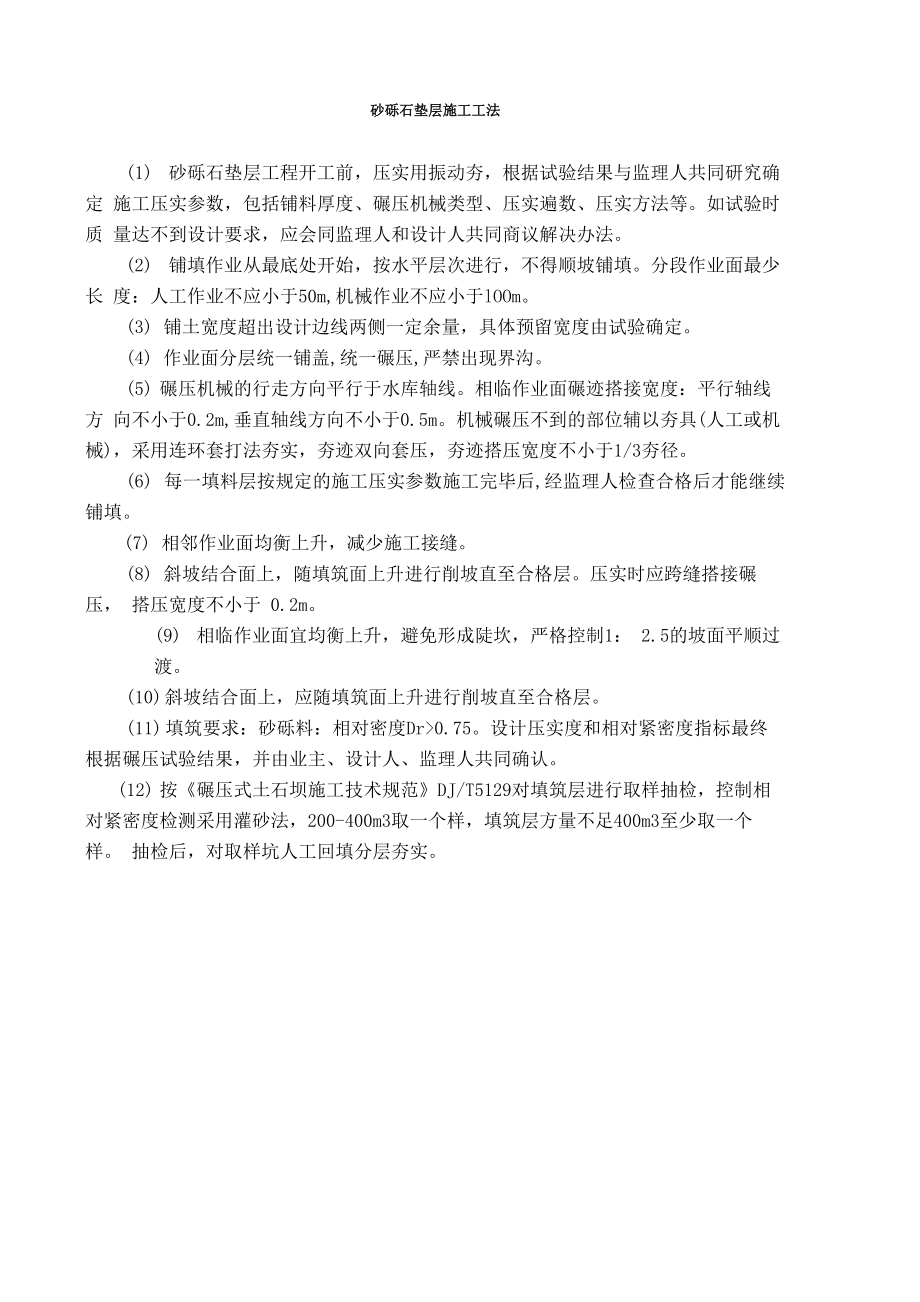

砂砾石垫层施工工法(1) 砂砾石垫层工程开工前,压实用振动夯,根据试验结果与监理人共同研究确定 施工压实参数,包括铺料厚度、碾压机械类型、压实遍数、压实方法等如试验时质 量达不到设计要求,应会同监理人和设计人共同商议解决办法2) 铺填作业从最底处开始,按水平层次进行,不得顺坡铺填分段作业面最少长 度:人工作业不应小于50m,机械作业不应小于lOOm3) 铺土宽度超出设计边线两侧一定余量,具体预留宽度由试验确定4) 作业面分层统一铺盖,统一碾压,严禁出现界沟5) 碾压机械的行走方向平行于水库轴线相临作业面碾迹搭接宽度:平行轴线方 向不小于0.2m,垂直轴线方向不小于0.5m机械碾压不到的部位辅以夯具(人工或机 械),采用连环套打法夯实,夯迹双向套压,夯迹搭压宽度不小于1/3夯径6) 每一填料层按规定的施工压实参数施工完毕后,经监理人检查合格后才能继续 铺填7) 相邻作业面均衡上升,减少施工接缝8) 斜坡结合面上,随填筑面上升进行削坡直至合格层压实时应跨缝搭接碾压, 搭压宽度不小于 0.2m9) 相临作业面宜均衡上升,避免形成陡坎,严格控制1: 2.5的坡面平顺过渡10) 斜坡结合面上,应随填筑面上升进行削坡直至合格层。

11) 填筑要求:砂砾料:相对密度Dr>0.75设计压实度和相对紧密度指标最终 根据碾压试验结果,并由业主、设计人、监理人共同确认12) 按《碾压式土石坝施工技术规范》DJ/T5129对填筑层进行取样抽检,控制相 对紧密度检测采用灌砂法,200-400m3取一个样,填筑层方量不足400m3至少取一个样 抽检后,对取样坑人工回填分层夯实。
