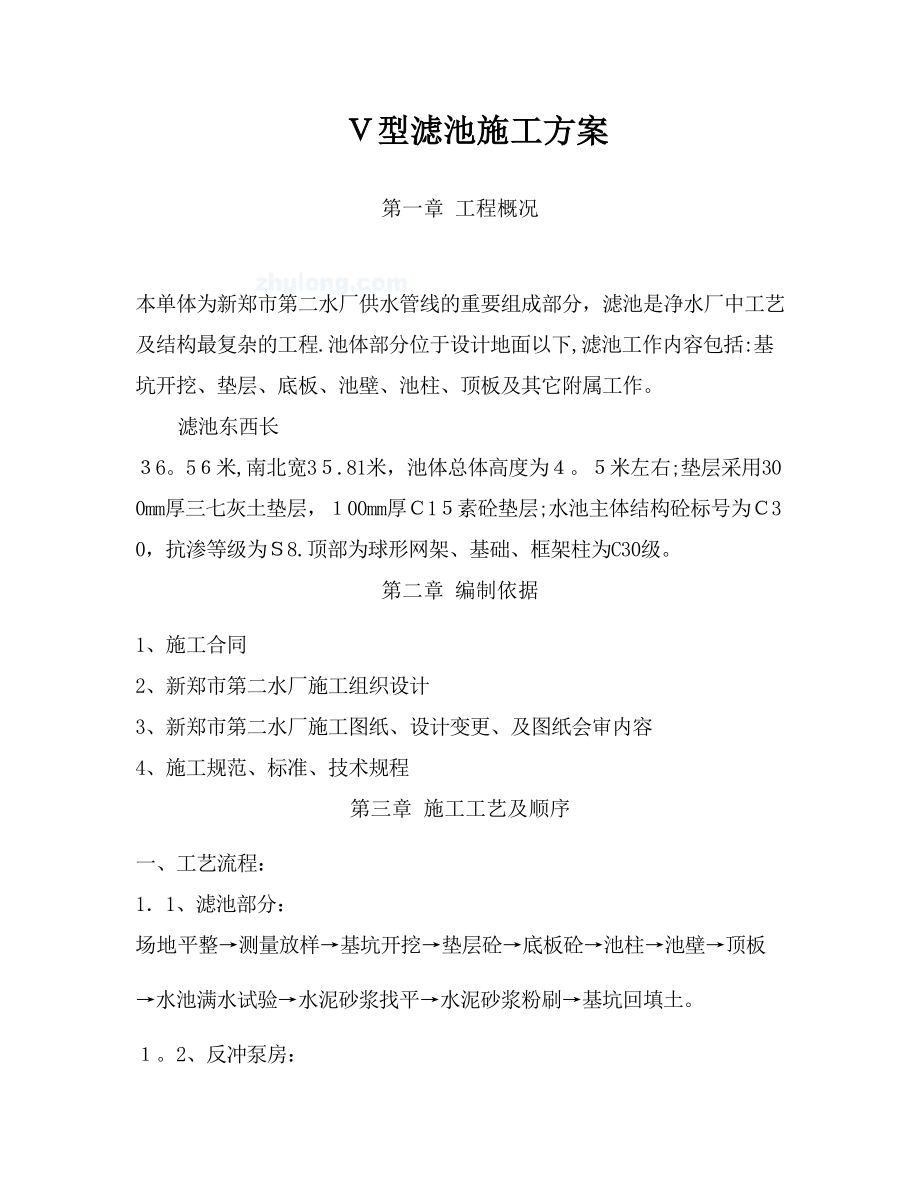

 V型滤池施工方案第一章 工程概况  本单体为新郑市第二水厂供水管线的重要组成部分,滤池是净水厂中工艺及结构最复杂的工程.池体部分位于设计地面以下,滤池工作内容包括:基坑开挖、垫层、底板、池壁、池柱、顶板及其它附属工作滤池东西长 3656米,南北宽35.81米,池体总体高度为45米左右;垫层采用300mm厚三七灰土垫层,100mm厚C15素砼垫层;水池主体结构砼标号为C30,抗渗等级为S8.顶部为球形网架、基础、框架柱为C30级第二章 编制依据1、施工合同2、新郑市第二水厂施工组织设计3、新郑市第二水厂施工图纸、设计变更、及图纸会审内容4、施工规范、标准、技术规程第三章 施工工艺及顺序一、工艺流程:1.1、滤池部分:场地平整→测量放样→基坑开挖→垫层砼→底板砼→池柱→池壁→顶板→水池满水试验→水泥砂浆找平→水泥砂浆粉刷→基坑回填土2、反冲泵房:土方开挖→砼垫层→底板砼→池壁→顶板1.3、鼓风机房:土方开挖→砼垫层→底板砼→池壁→顶板14、屋顶网架:土方开挖→砼垫层→底板砼→池壁→顶板→网架安装→屋面板二、施工顺序因滤池部分池底标高较多,池内板、预留洞,挑板比较多,给施工造成一定的难度。

这就要求在严格按照图纸施工同时预埋件数量也较多,标高、位置、尺寸要求精确.根据以往的施工经验,将滤池沿高度和水平方向划分为以下几个施工段:施工段一、先施工A、B段抗浮板基础,因在A处西北角池体内有砼管槽一处、槽底标高为-1.6m,因此根据施工要求,在标高-16m处留置水平刚性止水钢板一道;施工段二、B段池内板顶标高为-0.85m,板厚200mm,拟在—0.85m处留置水平刚性止水钢板一道施工段三、同时施工A、B、C、D段,在+1.0m处设置水平刚性止水钢板一道C段内斜板预留插筋和挡水板插筋施工段四、完成+1.0m到455m顶板,主体完成;第四章  主要工序施工方法一、测量放样根据甲方提供的高程基准点测设出滤池原始地面的标高,并作好记录,报监理复核,作为以后测算挖土量的依据;根据甲方提供的基准点的坐标用全站仪测设出滤池四个角的坐标,并把这四个角的坐标引到滤池的外侧加以保护,作为滤池的控制点,每隔一星期对控制点复核一次 二、土方开挖 根据现场场地,基坑四周均采用放坡,坡度为1:0土方开挖采用机械大开挖,人工配合清除基底预留土层1、施工部署首先根据滤池的坐标控制点,放出滤池的外边线,然后根据第四章提出的施工顺序进行开挖。

采用一台挖土机,将挖出的土方运到其它构筑物地势较底的地方进行场地平整,具体步骤如下:放线、验线→机械挖土→清槽→放基底边线→支垫层模板→校核尺寸和标高→验槽2、操作工艺2.1、先放好坡顶线、坡底线,经复测及验收合格后开始开挖2.2、机械挖土分两步进行,挖土顺序是先浅后深,依次进行,先按图纸挖至设计标高最浅处,放线后,依次挖出第二深处,然后放线,依次挖至最深设计标高2.3、在开挖至距离坑底50㎝以内时,测量人员抄出50cm水平线,随时注意观察坑底标高的变化.24、机械挖至最后一步时,测量人员随即放出基底边坡线,开始进行基槽验收,合格后由人工挖除20cm预留土体,每隔4~6m调置一标高控制点,纵横向组成标高控制网,以准确控制基底标高用尺量好50cm标准尺杆,随时校核基底标高并在清理好的基底上放好坑边线.2.5、基底平整完后,及时进行垫层的施工3、注意事项:3.1、每层土开挖前反复校核轴线尺寸,确认无误后再开挖.标高变化处,先挖浅处,再挖深处3.2、挖土时注意边坡的稳定性,注意施工安全.3.3、根据设计图纸绘制的土方开挖示意图严格控制尺寸,严禁超挖后用土回填;3.4、基础内土壁修坡严格按照尺寸进行,未经变更,按照设计图纸进行;三、灰土垫层基槽验收合格后,即可在其上进行垫层施工,灰土拌合在制定的场地进行,灰土严禁隔夜使用,铺灰土前,将基槽内浮土清除,在平面上设置标高临时控制点,以控制灰土面的标高。

灰土厚度为300mm,压实系数为0.95,灰土压实后,按照规范到实验室送样.严格控制斜面灰土施工质量,拟按照500mm宽度分层堆放,每层高度不超过300mm,分层堆实至设计标高.根据放线尺寸,人工用铁锨将斜面多余的土方消掉,以满足施工要求;四、垫层施工基槽验收合格后,即可在其上进行垫层施工,浇垫层前,将基槽内浮土清除,每4m2设一标高临时控制点,以控制垫层的标高.垫层厚100mm,其侧模板采用50×100mm方木,垫层平面尺寸为底板结构尺寸周边增加100mm,垫层混凝土强度等级为C15,采用商品混凝土,采用平板振捣器拖平振实,混凝土随浇筑随压平抹光,转角处抹成圆角五、钢筋工程1、钢筋工程概况滤池所用钢筋主要包括底板、滤梁、池壁、滤梁柱、顶板、进水孔、出水孔、检查井、钢筋混凝土溢流堰等2、施工准备1、测量准备根据坐标控制点,在垫层上放出滤池轴线和壁板、柱位置线;底板上层钢筋绑扎完成后工地测量人员必须组织测放墙、测放墙,柱插筋位置线(用红油漆标注)底板混凝土浇筑完成,支设竖向模板前,在板上放出壁板、柱子平面控制轴线待竖向钢筋绑扎完成后,在竖向钢筋上部标出标高控制点2、技术准备钢筋工长,技术人员及翻样人员要认真阅读审查图纸,详读设计图纸总说明及设计变更通知单。

作出钢筋加工配料单,配料单送交技术部及钢筋工长确定后,经现场技术负责人审查并签认后方能进行钢筋的加工.对于钢筋接头的连接,在连接加工前,要对每批钢筋进行接头工艺检验,试验人员要作好原材料进场的复验工作,对复验合格的原料钢筋要挂好复验合格标识牌,对未做复验的原材料钢筋挂好待验标识牌(标识牌要注明钢筋的炉号、规格、型号和数量)3、垫块基础底板的保护层采用40mm厚垫块;池壁和的保护层采用30mm厚垫块;现浇板保护层采用15mm厚垫块4、绑扎铁丝直径≤12mm钢筋采用22号铁丝绑扎,直径>12mm钢筋采用20号铁丝绑扎铁丝的长度见下表表6—11钢筋直径(mm)6—810—1214-1618—2022256—815017019022025027010-1219022025027014—1625027029018-202903、作业条件:31、对进场加工钢筋的施工人员要进行进场教育,对全体员工认真组织好技术交底,对特殊作业人员进行培训如:电焊工需培训合格,持证上岗.3.2、钢筋工种的技术人员要根据设计图纸、施工规范及钢筋工程的构造要求,按构件编制详细的配料单,并交技术部门和钢筋工长审查,核对其每根钢筋的直径、式样、根数等项目是不是存在施工图与配料单不相符的情况。

3.3、核查钢筋场的原材料,如钢筋的品种、规格以及数量是否能满足配料单及施工图的要求3.4、核查钢筋的原材料是否具备必要的合格证,出厂质量证明书和试验报告单,而且要将合格证证件与实物加以核对,根据钢筋表面标志和每捆或每盘上附带的标牌必须作到清楚无误3.5、现场钢筋原材料缺少配料单及施工图上所需要的品种规格要及时向材料部门提出计划单并注明需进场的时间,如根据施工工期近期内原材料无法进场时,需用其它的品种、规格代换,须拟定代换方案,并取得技术部和设计单位的认可后,方可进行代换3.6、对进场的钢筋机械由专业人员进行调试,达到机械试运行正常并作好调试记录,办好交接方可进行操作7、配料单上的钢筋要注明进场先后顺序,后台加工时按先后顺序加工,加工成型的半成品钢筋堆放地点和顺序要挂牌安排妥当,以便半成品钢筋运往现场时取用有序三)、钢筋加工1、钢筋调直钢筋冷拉调直时,Ⅰ级钢筋冷拉率为4%,在钢筋调直场地按钢筋的总长度计算出伸长值,并在地面上划出标志2、钢筋成型钢筋弯曲前,对形状复杂的钢筋,根据钢筋料牌上标明的尺寸,用石笔将各弯曲点位置划出钢筋弯曲加工使用弯曲机成型,轴心直径要控制在钢筋直径的2.5倍另外,成型轴加偏心轴套,以便适应不同直径的钢筋弯曲需要。

钢筋的形状正确,平面上没有翘曲、不平现象箍筋弯钩的弯折角为135度.箍筋弯后平直部分长度不应小于箍筋直径的10d抗浮板马凳筋为钢筋制作,型号为φ14@1000mm钢筋加工完后分规格、型号码放,并按部位挂标识牌,以免弄混四)、钢筋绑扎1、底板钢筋绑扎工艺流程: 核对池壁、滤梁柱及节点的位置→画底板钢筋分档标志及弹线→铺设底板下层钢筋 →基础底板下层钢筋绑扎及保护层→底板下层钢筋验收及查出问题处理→安装底板马凳绑扎底板上层钢筋→墙、柱插筋绑扎和定位→办理隐检和质量评定签认手续→办交接检签认1.1、核对池壁、滤梁柱、滤梁柱、配气渠及节点位置:在底板及基础梁的钢筋绑扎前钢筋工长、技术员、质检员根据设计图纸和变更认真仔细检查核对其池壁滤梁柱、配气渠及节点位置和截面尺寸以及轴线、标高是否与设计图纸一致,确定无误后方可进行底板及基础梁的钢筋绑扎1.2、画底板钢筋分档标志及弹线:画底板钢筋分档标志采用红油漆,底板的底筋纵横向分档间距,外皮的第一根钢筋应距基础底板外皮线50mm然后采用红粉进行弹线,弹线时线要拉直,弹好的分档线不得出现弯曲、不直等现象1.3、铺设底板下层钢筋并搭设基础梁绑扎架:底板下层钢筋先铺横向(面对图纸方向),接头位置在跨中1/3处按50%错开。

1.4、底板下层钢筋绑扎及保护层控制 1.41、底板下筋的接头位置在跨中1/3处错开50%,接头在钢筋成型时均采用闪光对焊1.4.2、底板钢筋要严格按照已弹好的红粉线进行绑扎,钢筋绑扎时,靠近底板外侧两行钢筋的相交点,每点都必须绑扎牢固,中间部分的相交点可相隔交错绑扎3、摆放保护层垫块,垫块采用50mm厚的垫块,其间距为1m梅花型布置.1.4.4、底板下层钢筋绑扎完毕自检合格后报质检部门验收,对验收提出的问题及时处理,要注意绑扣不能松动.15、安装钢筋支架并绑扎底板上层钢筋:1.5.1、钢筋支架摆放要垂直于底板面筋的下层钢筋,其两支架间的间距为2m2、底板面筋绑扎,底板面筋的绑扎方法同底筋6、池壁、池柱插筋绑扎和定位16.1、根据垫层的壁柱位置线,安放壁柱插筋(测量放线人员在底板面筋上放出各池壁的边线用红油漆标识清楚),插筋的接头要相互错开,并绑扎牢固1.6.2、钢筋工长、技术员及质检员要拿着图纸到现场对所有插筋全部核对,绝对不能出现错用钢筋、遗漏钢筋和池柱等现象发生,并仔细检查其位置,确保插筋位置的准确性3、池壁、柱子插筋定位:池壁钢筋采用插斜钢管与池壁水平钢筋和底板面筋绑扎牢固,柱插筋采用定位框及外绑柱箍两道. 1。

6.4、底板钢筋、基础梁钢筋及壁柱插筋按区格全部完成后,自检合格并办理隐蔽工程验收记录和质量评定记录,通知甲方、监理等进行验收,并办理签认手续,钢筋班组与下道工序混凝土班组办理好交接签认手续,并在现场作好验收合格标识2、滤梁柱钢筋柱竖向受力筋架设→套柱箍筋→连接并绑扎竖向受力筋→画箍间距线→绑箍筋21、柱竖向受力筋架设:柱竖向受力筋按位置架设.22、套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在底板预留的钢筋上,然后绑扎定位钢筋,立柱子钢筋2.3、连接并绑扎竖向受力筋:柱子主筋立起后,按要求绑扎,质量应符合设计及有关规范要求4、画箍筋间距线:在立好的柱子竖向钢筋上,按图纸要求用粉笔画箍筋间距线.25、柱箍筋绑扎、连接:箍筋的接头(弯钩叠合处)应交错布置在四角纵向钢筋上,柱角钢筋与箍筋间用双扣交错绑牢,绑扣相互间应成八字形箍筋与主筋要垂直2.6、柱主筋封头处理见下图:2.7、柱筋保护层垫块采用30mm厚的垫块,其间距为1m,与柱子主筋绑扎牢固. 3、池壁钢筋工艺流程:拆除插筋的定位钢筋→搭设竖向钢筋定位架→绑定位横筋和池壁竖筋连接→绑其余横竖钢筋和池壁拉筋→池壁保护层.31、拆除插筋的定位钢筋或钢管:砼浇注完成后,池壁砼接触面要凿毛并清理干净,在清理的同时拆除插筋的定位钢筋或钢管,拆下来的钢管分尺寸码放整齐以备待用。

3.2、搭设竖向钢筋定位架:底板混凝土完成后,办完验收交接手续,然后在池壁的端部或池壁拐弯处搭设竖向钢筋定位架,竖向钢筋定位架的搭设间距,要保证水平钢筋不弯曲为宜.33、绑扎定位横筋和池壁竖筋连接33.1、定位横筋要绑扎在钢筋定位架上,绑扎完成后要在定位横筋上画好池壁竖筋的位置线,要求横筋的位置线与预留筋垂直,再连接池壁竖向钢筋3.2、池壁竖向钢筋连接:池壁竖向钢筋采用电渣压力焊竖向钢筋连接完成后与定位横筋绑扎牢固.34、绑其余横竖钢筋,池壁钢筋的交叉点要求逐点绑扎牢固,双排钢筋之间要绑扎拉筋,其纵横间距为300mm3.5、池壁保护层:池壁的保护层采用30mm厚垫块,池壁钢筋绑扎完成后,将垫块和池壁的竖筋绑扎牢固,垫块按纵横间距按1米布置 4、顶板钢筋绑扎工艺流程:清理模板上杂物→画下层钢筋间距线→摆放下层钢筋→绑下层钢筋→安装顶板马凳→绑上层钢筋→垫块设置→办理隐检和质量评定签认手续→办交接检签认4.1、清理模板上杂物,按钢筋间距弹线4.2、铺设方法先横向(面对图纸)后纵向,绑扎方法采用一面顺扣交错绑扎,板的下层筋划分档标志并弹线进行绑扎3、钢筋支架摆放要垂直于顶板面筋的下层钢筋,其两支架间的间距为2m,板的上层筋拉通线绑扎.钢筋的接头形式采用闪光对焊或钢筋搭接焊,采用闪光对焊时在钢筋成型时对焊好,采用钢筋搭接焊搭接长度:单面焊10D、双面焊5D(D为钢筋直径),同一截面焊接接头<50%,接头错位距离〉35倍D,且不小于50cm.4。

4、摆放保护层垫块,垫块采用30mm厚的垫块,其间距为1m梅花型布置板上面铺设脚手板,防止行走造成钢筋间距不均匀、弯曲及有效高度失控5、顶板钢筋按区格全部完成后,自检合格并办理隐蔽工程验收记录和质量评定记录,通知甲方、监理等进行验收,并办理签认手续,钢筋班组与下道工序混凝土班组办理好交接签认手续,并在现场作好验收合格标识五、模板工程一)、模板设计1、垫层模板垫层厚度为100mm,垫层模板采用50×100mm方木,沿垫层边线设置方木,方木支撑在基坑壁上;未在基坑边沿的用短钢筋固定2、底板模板侧模模板采用木模板,当模板无法加固时采用砖模,沿底板边线砌筑240mm厚砖墙,高度同底板厚度,积水坑等采用15mm厚多层板按坑大小加工成定型模板3、池壁模板池壁模板采用15mm厚多层板面板,50×100mm方木作竖楞(方木均经压刨找平),φ48×3.5mm架子管作横楞,φ10mm@450mm对拉止水螺栓和钢管斜支撑加固详见下图:直段墙模板内竖楞50×100mm方木间距200mm,外横楞用2×φ48×3.5mm架子管间距450mm布置,外墙采用φ10mm对拉止水螺栓布置间距450mm,内墙采用φ10mm穿墙螺栓布置间距450mm,与ε型扣件配套使用,间距同上: 为了保证整体池壁模板的刚度和稳定性,另沿高度方向设三~四道抛地斜撑,从而形成了整套的壁体模板体系。

4、池柱模板柱模板采用15mm厚多层板制作整体模板,竖楞采用50×100mm方木,方木均经压刨找平,每15cm一道.柱箍采用φ48×3.5mm钢管,每400~600mm一道,最底一层距地面250mm其板块与板块竖向接缝处理,做成企口式拼接,然后加柱箍、支撑体系将柱固定支撑采用φ48×35mm架子管刚性支撑,与其它柱子连成整体(详见下图)对于截面大于600的柱子(KJ-A、B、C、D),柱箍采用φ48×35mm双钢管,双钢管之间增加φ10对拉螺栓一道,间距同上5、顶板模板顶板模板采用15mm厚度多层板主龙骨采用100×100mm@1000mm单面刨光方木,次龙骨选用50×100mm@200mm双面刨光方木为保证顶板的整体混凝土成型效果,将整个顶板的多层板按同一顺序,同一方向对缝平铺,必须保证接缝处下方有龙骨,且拼缝严密,表面无错台现象若与柱相交,则不该刻意躲开柱头,只在该处将多层板锯开与柱尺寸相应洞口,下垫方木作为柱头的龙骨顶板模板及支撑详见下图顶板支撑系统为碗扣式满堂红脚手架,立杆间距为1000mm,水平竿间距为1200mm,支撑均采用可调节顶托 二)、模板加工1、模板加工要求柱的模板加工必须满足截面尺寸,两对角线误差小于1mm,尺寸过大的模板需进行刨边,否则禁止使用.次龙骨必须双面刨光,主龙骨至少要单面刨光。

翘曲、变形的方木不得作为龙骨使用2、模板加工管理模板加工完毕后,必须经过项目经理部技术人员、质检人员验收合格后方可使用对于周转使用的多层板,如果有飞边、破损模板必须切掉破损部分,然后刷封边漆加以利用三)、模板安装1、模板安装的一般要求:钢筋等隐蔽工程验收完毕、施工缝处理完毕后准备模板安装安装模板前,要清除杂物,焊接或修整模板的定位预埋件,做好测量放线工作,抹好模板下的找平砂浆.2、底板模板安装顺序及技术要点:垫层施工完毕后进行底板模板安装,底板侧模全部采用木模.3、池壁模板安装顺序及技术要点:3.1、模板安装顺序:模板定位、垂直度调整→模板加固→验收→混凝土浇筑→拆模.3.2技术要点:安装壁模前,要对池壁接茬处凿毛,用空压机清除墙体内的杂物,做好测量放线工作为防止墙体模板根部出现漏浆“烂根"现象,墙模安装前,在底板上根据放线尺寸贴海绵条,做到平整、准确、粘结牢固并注意穿墙螺栓的安装质量4、柱模板安装顺序及技术要点:4.1、模板安装顺序:搭设脚手架→柱模就位安装→安装柱模→安设支撑→固定柱模→浇筑混凝土→拆除脚手架、模板→清理模板4.2、技术要点模板与模板竖向接缝处理,做成企口式拼接,然后加柱箍、支撑体系将柱固定。

5、顶板模板安装顺序及技术要点:5.1、顶板模板安装顺序:满堂脚手架→主龙骨→次龙骨→柱头模板龙骨→柱头模板、顶板模板→拼装→顶板外墙模板龙骨→模板调整验收→进行下道工序5.2、技术要点:顶板模板当采用单块就位时,宜以每个铺设单元从四周先用阴角模板与墙模板连接,然后向中央铺设四)、模板的拆除:1、池壁、柱子模板拆除在混凝土强度达到1.2MPa能保证其表面棱角不因拆除模板而受损后方可拆除在同条件养护试件混凝土强度度达到1.0MPa后,先松动穿墙螺栓,使模板与墙体脱开脱模困难时,可用撬棍在模板底部撬动,严禁在上口撬动、晃动或用大锤砸模板,拆除下的模板及时清理模板及衬模上的残渣.2、顶板模板拆除:顶板模板拆除参考顶板混凝土同条件试件抗压强度试验报告,在混凝土强度达到设计强度的75%强度后方可拆除拆顶板模板时从一端开始,防止坠落人或物造成质量事故.顶板模板拆除时注意保护顶板模板,不能硬撬模板接缝处,以防损坏多层板拆除的多层板、龙骨及碗扣架要码放整齐,并注意不要集中堆料拆掉的钉子要回收再利用,将作业面清理干净,以防扎脚伤人五)、模板的维护及维修1、模板使用注意事项:组装模板时轻起轻放,不准碰撞已安装好的模板和其他硬物。

用撬棍调整模板时,要注意保护模板下口海绵条.严格控制拆模时间,拆模时按程序进行,禁止用大锤敲击或撬棍硬撬,以免损伤混凝土表面和棱角.拆模时要注意对成品加以保护,严禁破坏2、多层板维修:多层板运输、堆放要防止雨淋水浸;多层板严禁与硬物碰撞、撬棍敲打、钢筋在上拖拉、振捣器振捣、任意抛掷等现象,以保证板面不受损坏;切割或钻孔后的模板侧边要涂刷,防止水浸后引起多层板起层和变形;多层板模板使用后应及时用清洁剂清理,严禁用坚硬物敲刮板面及裁口方木阳角;对操作面的模板要及时维修,当板面有划痕、碰伤或其他较轻缺陷时,应用专用腻子嵌平、磨光,并刷BD—01环氧木模保护剂,多层板一般周转次数为6次,当拆下的模板四周破环、四边板开裂分层时,将模板破损部分切掉四周刷封边漆,然后重复利用.六)、模板安装允许偏差及检验方法序号项 目允许偏差(mm)检查方法1轴线位移5尺量检查2柱、墙、轴线位移3尺量检查3标 高+2、—5用水准仪或拉线和尺量检查4基础截面尺寸±10尺量检查5柱、墙截面尺寸+2、-5尺量检查6垂直度3线垂或2m托线板检查7相邻两板表面高低差1用直尺和尺量检查8表面平整度3用2m靠尺和楔形塞尺检查9预埋管件中心线位移3拉线尺量检查六、混凝土工程一)、混凝土工程概况序号部 位强度等级抗渗等级1垫  层C152滤池部分C30P83鼓风机房C304反冲泵房C305网架基础C306其它附属结构C30二)、总体安排本工程全部采用商品混凝土,混凝土采用输送泵送到预定浇筑位置,汽车输送泵车均能满足运输。

根据施工工序及工期安排,混凝土浇筑尽量安排在白天进行,若混凝土浇筑量较大,白天不能浇筑完成又不能留置施工缝时,现场管理人员分成两班,每班12小时,各专业有关领导及施工人员跟班作业,负责检查,同时做好各方协调工作三)施工方法1、准备工作1.1、钢筋工程的隐蔽、模板工程的预检、预埋件(包括钢板止水带、钢套管等)工程的预检、安装工程等相关验收项目已经完成(经监理方签认);混凝土浇筑令、开盘鉴定等相关准备资料签认完毕模板内的垃圾、木(锯)屑、刨花、泥土及粘在模板上杂物(包括混凝土屑)必须清除干净;钢筋上的油污、混凝土等杂物必须清理干净木模板的湿润工作已经完成(但不得有明水)混凝土泵、泵管铺设、已经准备(或调试)好浇筑混凝土的人员(包括试验、水电工、振捣工等)、机具(包括振动棒、电箱等)、等季节性施工的保温覆盖材料、水、电(需要调试的必须预先调试好)等已经安排就位浇筑前清整现场道路,保证混凝土运输通畅1.2、测量准备:根据模板支设位置控制混凝土工程平面边界;在板上焊接钢筋,弹出标高控制线来控制板、梁混凝土浇筑的标高;在墙、柱模板上端口部位弹制标高线来控制混凝土的浇筑高度3、由商品混凝土搅拌站试验室确定配合比及外加剂用量.1.4、施工前认真查阅图纸、方案、相关安全、质量规范,对重点部位单独交底,作到施工中重点突出,心中有数。

15、凝土搅拌站提供的商品混凝土必须符合国家现行标准《预拌混凝土》的规定,并保证加料计量器具的定期校验、骨料含水率的经常测定(雨天施工应增加测定次数)等搅拌环节具有可追溯性,同时严格按配合比通知单对各种原材料进行计量,混凝土搅拌的最短时间为90s6、浇筑混凝土用架子、走道及工作平台,安全稳固,能够满足浇筑要求1.7、混凝土浇筑前,仔细清理泵管内残留物,确保泵管畅通2、主要措施2.1商品混凝土供应商编制预防混凝土碱集料反应的技术措施,必须确保20年内不发生混凝土碱集料反应损害;浇筑每部位混凝土前预先上报配合比及所选用各种材料的产地、碱活性等级、各项指标检测及混凝土碱含量的评估结果.混凝土要用低活性集料配制,其混凝土含碱量不得超过5kg/m32.2、为增强混凝土的可泵性,在混凝土中掺入适量的减水剂,掺量必须经过实验室确定为保证混凝土的缓凝时间达到4~6小时,能够满足混凝土出机至现场具有可泵送料条件,在混凝土中掺入适量缓凝剂严禁在混凝土中加水,如却需要时必须加稀释剂.混凝土入泵坍落度控制在160~180mm.23、预拌混凝土采用罐车运输(保证运至浇筑地点时温度T:5℃≤T≤25℃),并保证运输到现场混凝土的坍落度必须符合配合比申请单和开盘鉴定上要求坍落度规定(根据施工温度、场外运距、堵车情况、场内运输方式、场内运距长短、施工部位钢筋的疏密程度等因素来确定),现场在新到混凝土车后部用小桶接取混凝土测定其坍落度(每车测一次),并作好记录,与要求值偏差为±30mm.混凝土搅拌站保证运输到现场混凝土不产生明显离析现象。

2.4、现场内混凝土采用汽车泵运输2.5、流水段划分及施工缝的留置位置见第三章底板不留施工缝,池体不能留竖向施工缝,施工缝位置亦留置在底板面以上500㎜范围处,施工缝内放置通长钢板止水带;柱子施工缝设置在底板顶面处,顶板不设施工缝.2.7、混凝土浇筑2.7.1、垫层混凝土采用汽车泵分区浇筑,采用平板振捣器振捣,表面模平压光.2.7.2、底板混凝土浇筑采用汽车泵连续浇筑在浇筑混凝土前,对模板内的杂物和钢筋上的油污等清理干净;对模板的缝隙和孔洞予以堵严7.3、柱子混凝土采用汽车泵浇筑,循环浇筑,每次浇筑高度为40㎝(用50振捣棒),下灰厚度采用尺杆配手把灯控制4、池壁混凝土浇筑采用汽车泵,采用布料杆沿墙体循环浇筑,每次浇筑厚度为40㎝(用50振捣棒),下灰厚度采用尺杆配手把灯控制7.5、顶板混凝土浇筑同底板8、施工流程28.1、清理:在混凝土浇筑前先用一台12m3空压机将模板内杂物吹扫干净2.8.2、混凝土浇筑和振捣一般要求:2.81、本工程分区流水施工,每一流水段内混凝土连续浇筑,如必须间歇,间歇时间尽量缩短,并在下层混凝土初凝前将上层混凝土浇筑完毕2.8.2.2、浇筑混凝土时为防止混凝土分层离析,混凝土由泵管内卸出时,其自由倾浇高度不得超过2m,超过时采用斜槽下落,混凝土浇筑时不得直接冲击模板。

28.2.3、浇筑竖向结构(池壁、柱子、顶板和池壁柱子连接处)混凝土前,底部先填一层30~50㎜厚的同配比去石子砂浆2.4、浇筑混凝土时设专人看模,经常观察模板、支架、钢筋、预埋套管的情况,当发生变形移位时立即停止浇筑,并在已浇筑的混凝土初凝前修整完好2.8.25、使用插入式振捣棒要快插慢拔,插点呈梅花型布置,按顺序进行,不得遗漏移动间距不大于50㎝振捣上一层时插入下一层混凝土5㎝以消除两层间的接缝.平板振动器的移动间距,保证振动器的平板能够覆盖已振实部分的边缘振捣时间以混凝土表面出现浮浆及不出现气泡、下沉为宜2.8.3、垫层混凝土浇筑基槽验收合格后,用泵车进行混凝土浇筑混凝土振捣采用平板式振捣器振捣,混凝土振捣密实后,以钢筋棍上标高及水平标高小棉线为准检查平整度,高的铲掉,凹的补平,用水平刮杠刮平,表面再用木抹子搓平,最后用铁抹子压光混凝土养护采用浇水养护,保持混凝土表面湿润8.4、底板混凝土浇筑底板混凝土采用汽车泵浇筑方式,为保证底板整体性,混凝土一次连续浇筑完毕,不留垂直施工缝;柱子根部浇筑完后打毛;池壁下部80㎝高混凝土要求和底板一起浇筑(由木工支设吊模).2.85、柱子、池壁混凝土浇筑柱子、池壁混凝土浇筑前要先填以30~50㎜厚的同配比去石子砂浆。

柱子、池壁混凝土分层浇筑,分层振捣,每次浇筑厚度为40㎝(用50振捣棒),浇筑厚度采用尺杆配手把灯加以控制振捣棒不得触动钢筋和预埋管件,除上面振捣外下面要有人随时敲打模板检查是否漏振.池壁浇筑时振捣棒每隔6米放一台,不得来回搬动6、顶板混凝土浇筑顶板混凝土采用汽车泵和地泵同时工作的浇筑方式,要求有两班混凝土工同时作业,为保证顶板整体性,混凝土一次连续浇筑完毕,不留垂直施工缝.对于四周池壁处及板柱接头处要用30振捣棒振捣密实,振捣时不得触动钢筋,并加密棒点振捣完毕后用2米刮杠刮平,用木抹子抹平,并拉线检查板面标高,严格控制平整度,尤其壁柱根部8.7、混凝土浇筑完毕及浇筑过程中设专人清理落地灰及玷污成品上的混凝土颗粒.2.8.9、混凝土的养护浇筑完毕的底板及顶板混凝土在12h内必须用塑料薄膜覆盖并浇水,浇水养护时保持混凝土湿润状态养护14d浇筑完成的混凝土强度≤1.2Mpa(通过同条件实验来确定)前,不得上人和进行其它作业柱子拆模后立即用塑料薄膜将柱子包裹好进行养护.2.810、试块制作每工作班混凝土浇筑不超过100m3时,取样不少于一次,大于100m3不超过1000 m3时,按每100 m3一次取样,每次取样应至少留置一组28d强度的标样试块,同时要留置同条件试块(顶板3组,1组用于1.2Mpa,1组用于拆模,1组用于结构实体检验用;池壁2组,1组用于1.2Mpa, 1组用于结构实体检验用)。

抗渗试块留置:每工作班混凝土浇筑不少于两组,试块应在浇筑地点制作,其中一组在标准条件下养护,其余试块同条件养护同条件试块置于现场带蓖加锁铁笼中做好标识同条件养护2.8.11混凝土浇筑采用插入振捣,振捣时要做到:2.8.111一般振动采用振动棒与混凝土表面垂直或斜向振捣,当采用斜向振捣时要使振动棒与混凝土表面成40°~45°角2.8.11.2振捣时要做到“快插慢拨",在振捣过程中,宜将振动棒上下略为抽动,以使上下振捣均匀.28.11.3混凝土分层浇筑时,每层混凝土厚度应不超过振动棒长125倍;在振捣上一层时,应插入下层中5cm左右,以消除两层之间的接缝,同时要保证在下层混凝土初凝之前进行上层混凝土的振捣. 2.8.11.4每一插点要掌握好振捣时间,过短不易捣实,过长可能引起混凝土产生离析现象一般每点振捣时间20~30秒,使用高频振动器时,最短不少于10s,但应视混凝土表面呈水平不再显著下沉,不再出现气泡,表面泛出灰浆为准2.8.11.5振动棒插点均匀排列,可采用“行列式”或“交错式"的次序移动,不应混用,以免造成混乱而发生漏振.每次移动位置距离不应大于振动棒作用半径的1.5倍.28.11.6振动棒使用时,振动棒距离模板不应大于振动棒作用半径0.5倍并不宜紧靠模板振动,并应尽量避免碰撞钢筋、芯管、吊环、预埋件等物。

七、水泥砂浆找平一)、概述滤池顶板上要求做20厚水泥砂浆找平层水泥用325#普通硅酸盐水泥,砂宜用中砂,含泥量不大于3%,不含有机杂质,级配要良好 二) 、操作工艺1、 找平层施工前,结构层应进行隐蔽工程检查验收,并办理手续2、 需事先处理之处应按图纸及规范要求做好处理3、 工艺流程:基层清理→管根堵孔、固定弹线找平→洒水湿润→打底找平→抹水泥砂浆→碾压、养护→验收4、 基层清理:将顶板上面松散杂物清扫干净,突出基层表面的硬块要剔平扫净5、 撒水湿润,在抹找平层之前,对基层撒水湿润,但不能用水浇透,适当掌握,以达到找平层、基层能牢固结合为度.6、 冲筋、贴灰饼:根据厚度要求拉线找平贴灰饼 冲筋,冲筋间距为1.5m,冲筋后进行找平抹灰7、 找平层要留置分隔缝,缝宽20mm,距离控制在6m×6m范围内 8、 拐角、根部等处在大面积抹灰前先做,有坡度要求的部位,必须满足排水要求9、大面积抹灰在两筋中间铺砂浆(配合比应按设计要求),用抹子摊平,然后用短木杆根据两边冲筋标高刮平,再用木抹子找平,然后用木杠检查平整度10、铁抹子压第二遍、第三遍:当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,要注意防止漏压,并将死坑、死角、砂眼抹平,当抹子压不出抹纹时,即可开平、压实,完成第三遍抹压,这道工序,宜在砂浆终凝前进行。

11、砂浆的稠度应控制在7cm左右12、养护:找平层抹平、压实后,常温时在24h后浇水养护,养护时间一般不小于7d,干燥后即可进行道工序施工八、水池满水试验一)、试验条件池体混凝土强度和抹面砂浆强度达到设计要求;池体防水层施工以前以及回填土之前当混凝土达到设计规定强度后,进行水池的满水试验,试验前应对预留空洞和预埋套管进行严密封堵;满水试验程序严格按照规范(GBJ141-90)有关规定进行.二)、试验前的准备工作将水池内清理干净,修补欠缺、临时封堵预留孔洞、预埋管口及进、出水口等,不得渗漏;检查水位观测标尺,标定水位测计;准备现场测定蒸发量的设备三)、满水试验流程1、充水:向水池内充水应分三次进行,第一次充水高度为设计水深的1/3,第二次充水高度为设计水深的2/3,第三次充水到设计水深;充水上升速度不宜超过2m/h,相邻两次充水的时间间隔不应小于24h,每次充水宜测读24h的水位下降值,在充水过程中和充水后,发现渗水量过大时,应停止充水,待完成处理后继续充水2、水位观测:充水时的水位可用水位标尺测定;充水至设计水深进行渗水量测定时,应采用水位测针和千分表测定水位,水位测针的读数精度应达0.1㎜;充水至设计深后至开始进行渗水量测定的间隔时间不小于24h;测读水位的初读数与末读数之间,应为24h;连续测定的时间可依实际情况而定,如第一天的渗水量符合标准,应再测定一天,如第一天的渗水量超过允许渗水量,而以后的渗水量逐渐减少,可继续延长观测时间。

3、蒸发量测定:现场测定蒸发量的设备,可以采用直径约为50㎝、高约30㎝的敞口钢板水箱,并设有测定水位的千分表,水箱也应检验不能渗漏;水箱固定在提升井上,水箱中充水深度可在20㎝左右;测定水池中水位的同时,测定水箱中的水位.雨天时不宜进行满水试验渗水量的计算公式:q=A1/A2[(E1-E2)-(e1-e2)]式中 q —渗水量(L/(㎡·d))A1、A2 —水池的水面面积,浸湿总面积(㎡)E1、E2 —水池中水位测针的初读数,初读后24h的末读数(㎜)e1、e2—读数E1、E2时水箱中水位测针的读数(㎜)九、抹灰工程一)、抹灰工程概述本工程导流墙采用20㎜厚1:2水泥砂浆粉刷;池体外壁地下部分刷防水水泥砂浆二)、施工准备1、材料准备水泥(普通硅酸盐)、砂子(中砂)、界面剂、防水剂2、机具准备:手推车、铁锹、铁抹子、塑料抹子、小白线、小扫把、灰桶、木抹子、线锥、筛子(孔径5mm)、托灰板、方尺、木杠、2m靠尺板、砂浆搅拌机、扫帚等.三)、作业条件1、作业面已清理干净,墙面修整完毕2、施工用照明设备到位,并设有配电箱3、施工用架子及脚手板已到位4、施工用标高已抄测完毕,并已经过复验.5、已做好工程验收和工序交接检查工作。

6、已做好材料试验和试配工作准备,严把材料进场复试关,相关材料已经进场四)、施工工艺:1、工艺流程:清理准备→测量放线→基层处理→贴灰饼、钉钢板网→水泥浆甩毛→施工间歇→水泥砂浆扫毛→施工间歇→水泥砂浆找平→检查清理2、砂浆的搅拌及运输:21、砂子要求颗粒坚硬洁净,使用前过筛,不含粘土、草根、树叶、碱质及其它有机物等有害杂质2.2、水泥砂浆配合比, 1:2 =水泥:砂子3、应设专人控制砂浆配合比,入机前做好称重工作2.4、砂浆搅拌时间应控制在1.5~2min/次范围内.3、搭架子:为了方便上部墙体的抹灰,必须搭设脚手架,脚手架高度同墙体高度,为双排架,上面满铺一层脚手板,根据墙体的抹灰情况进行上下调整两排立管间距为1.5m4、墙体抹灰:41、先用托线板检查墙面平整垂直程度,大致决定抹灰厚度,再在墙的上角两头各做一个标准灰饼,大小5cm见方,厚度以墙面平整垂直决定,平均厚度控制在20mm范围内2、根据标准灰饼用托线板或线锥挂垂直做墙面下角两个标准灰饼(高度位置一般在地面上15㎝左右),厚度以垂直为准4.3、将钉子钉在两头灰饼附近墙缝里,拴上小线挂好通线,并根据小线位置每隔1.5~2m上下加做若干灰饼。

4.4、抹底灰前先在混凝土墙面上刷一道掺水泥重量20%的界面剂水泥浆做拉毛处理,拉毛要求用425水泥4.5、底层抹灰厚度控制在1.2cm范围内,分层抹每层抹灰厚度不超过7mm,面层抹灰厚度控制在05 cm范围内4.6、墙面和导流孔口的阳角,采用1:2水泥砂浆做护角,池壁外侧的阳角,采用1:2水泥砂浆做护角,每侧宽度不应小于50mm7、墙面阳角抹灰时,先将靠尺在墙角的一面用线锥找直,然后在墙角的另一面顺靠尺抹上砂浆8、池壁外侧抹灰均应抹至地面以下;导流墙抹灰抹至墙顶压顶(包括压顶)五)、注意事项:1、水泥砂浆应控制在初凝前用完2、抹灰前,砌块、混凝土等基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润3、抹灰前应找好规矩,横线找平、立线吊直、弹出准线.4、水泥砂浆的抹灰层应待前一层抹灰层凝结后,方可涂抹后一层5、抹灰面层严禁用水泥浆处理六)、质量要求1、抹灰面层不得有爆灰和裂缝,各抹灰层之间及抹灰层与基体之间应粘结牢固,不得有脱层、空鼓等缺陷2、质量标准:表面平整度2mm阴、阳角垂直2mm立面垂直3mm阴、阳角方正2mm十、土方回填为了保证地基不受侵扰,在基础工程施工完成经隐蔽验收后应及时回填,但在回填前应做好各种管线等预埋工程。

一)、作业条件基坑回填时,基础工程应已经过验收,且已达到优良质量等级标准,池壁外侧防水砂浆已经做完,池体顶部细石混凝土找坡层已经做完.回填土的来源应落实,粘性土以手捏成团,落地开花为宜因回填土过干将夯打不实,过湿则易变成橡皮土.基坑内无明显积水(积水和有机质物体如模板、纸袋等残留物,应清除干净)做好基坑四周的排水工作,不使基坑外的地面水流入基坑二)、施工方法1、回填土从场地最低部分开始,由一端向另一端自下而上分层铺填.每层虚铺厚度,用打夯机械夯实时不大于30cm2、采用小型自卸式汽车运输土料,以人工用铁锹、耙、锄等工具进行回填土3、在夯实或压实后,对每层回填土的质量检查检验,采用环刀取样法测定土的密实度对于没有达到设计要求的密实度,需将土方重新翻耕、碾压三)、回填土施工的注意事项   1、回填土应考虑天气对回填土的影响,必要时应采取暂停回填土或采取防水覆盖措施  2、要控制好回填土土料的质量,严禁使用淤泥或含水量过大甚至达到饱和及被雨水淋湿的土料进入基坑 3、当回填土的表层被雨水浸、淋时,回填前应将其表层土铲除,方可填筑.4、回填前发现有机质杂质应随时清除,大块土块应先敲碎,再填筑第五章 进度计划一、工期目标根据工程需要工期要求,本单体池体部分工程计划开工日期为2014年7月1日,计划竣工日期为2014年10月31日,总工期120日历天。

附属部分60d安装调试施工应在2014年12月31日前完成合计180天以确定的工期为目标,加强对施工所需的人力、物力及机具、设备等资源的调配,分阶段对施工进度控制、抓住关键线路的主导工序,确保工程按计划顺利进行组织.二、编制原则1、本工程滤池部分工期目标为120日历天.总工期为180日历天2、工序搭接要严密合理,统筹规划,合理安排,采用平行流水立体交叉作业,充分利用技术间歇穿插施工3、集中精力控制好关键工序,确保如期完工4、施工中以总计划为依据,分解成短小计划和月、旬、周计划,以便灵活运用,切实跟踪和指导施工5、V型滤池因施工标高比较多,施工来说相对比较困难,为此公司安排了V型滤池的攻关组,有专人负责其质量,进度和安全;确保其合同内目标实现三、计划控制与调整工期进度计划是工程进度的核心指导文件,是各单位工程的施工顺序、施工时间以及相互衔接关系的依据在执行过程中,根据实际进度情况,适时对计划进行检查、记录、分析,若发现偏离工期目标因素,及时对计划进行调整,确保计划工期和资源平衡目标的实现1、根据总工期要求,制定科学合理的检查周期,必要时可以应急检查分析2、进度计划检查内容:首先是检查重点工作的进度。

其次是检查非关键工作的进度及其时差的利用最后是检查各项工作间的逻辑关系的变化.3、分析进度偏差对后续工作和总工期的影响4、通过对进度偏差的分析,根据实际情况,对计划按两种方法进行调整:一是改变工作间的逻辑关系,既调整施工组织方式,确保总工期不变二是缩短工作的持续时间:不改变工作间的逻辑关系,缩短工作的持续时间以保证总工期目标的实现四、施工进度计划各作业班组分明主次,以次从主,科学合理,统筹安排,最大限度的穿插搭接同时注意业主对各单体进度节点的特殊要求、施工阶段季节性的特点和主要工程量及主要材料使用的均衡性在确保质量的前提下,采用增加模板数量、减少周转间歇、增加施工班组、增加机械劳动力的投入等方法,以缩短主体施工工期,给装饰工程有足够的工期,使装饰工程能做得更精更细.施工进度计划见下表序号工序名称持续天数(120d)1土方开挖20d滤池部分(7月—10月)2网架条基20d3施工段一20d4施工段二10d5施工段三30d6施工段四20d7网架、二次结构、装饰装修40d11月-12月中旬8安装60d11月-12月底第六章 滤池施工技术保证措施一、施工缝处理一)、施工缝留置底板混凝土应连续浇筑,不得留施工缝;第一道池壁水平施工缝留在底板以上500mm处,施工缝处预埋3mm厚300mm宽的止水钢板,外露150mm。

二)、施工缝处理方法对表面进行凿毛处理,清除浮粒和杂物;继续浇筑前用水冲洗并保持湿润,铺上20~25㎜厚的同配比减石子浆;在施工时,要尽量缩短施工缝上、下两段的浇筑间隙时间,捣实后再继续浇筑混凝土二、穿池套管、铁件的防水处理一)、穿壁螺栓的防水方法固定模板用的螺栓必须采用止水措施,在螺栓上加焊止水环,止水环必须满焊,环数应符合设计要求.二)、防水套管的防水施工方法1、预埋套管应加止水环,钢套管外的止水环应满焊严密2、池壁混凝土浇筑到距套管下面20~30㎜时,将套管下的混凝土捣实、振平3、对套管两侧呈三角形均匀、对称的混凝土,振捣时应将振捣棒倾斜,并辅以人工插捣,确保振捣密实4、将混凝土继续填平至套管上皮30~50㎜,不得在套管穿越池壁处停工或接头5、套管穿墙处,水平施工缝止水环尽量避开套管安装位置,如无法避开时,将止水环和套管止水环焊接在一起三)水池施工中的抗浮措施1、原因由于基坑内暴雨情况地表水大量涌入基坑,使水池的自重小于浮力时,回导致水池上浮.2、预防措施2.1、进行排水沟及集水坑并使用水泵施工排水,严格控制基坑不得积水,在水池覆土施工完毕,满水试验成功后方能拆除降水设施2、在基坑外边缘1米处布设排水沟,拦截地表水进入基坑,在基坑内设置排水沟和集水坑,用潜水泵将基坑内集水排除坑外。

2.3、基坑内排水施工应持续到基坑回填时,并且有备用排水设备和电源4、在进行满水试验前,水池所有预埋管道、预留孔洞暂不封堵,以在紧急情况下保持池内外的水位平衡第七章  施工质量保证措施一、 质量管理控制措施成1、 立质量管理体系,由项目经理、总工、质量主管、技术员、工长、施工班组的专职质检员组成,质量管理体系对工程分部(子分部)、分项工序有否决权2、 加强人的控制,发挥“人的因素第一”的主导作用,把人的控制作为全过程控制的重点.对项目管理人员,根据职责分工,必须尽职尽责,做好本职工作,同时搞好团结协作,对不称职的管理人员及时调整;对外埠施工队伍严格施工资质审查,并进行考核上岗施工a) 加强施工生产和进度安排的控制,会同技术人员合理安排施工进度,在进度和质量发生矛盾时,进度服从于质量;合理安排劳动力,科学地进行施工调度,加强施工机具、设备管理,保证施工生产的需要.b) 加强施工物资的质量控制,原材料、成品、半成品的采购必须认真执行《采购工作程序》,建立合格供应商名册,并对供应商进行评价凡采购到现场的物资,材料人员必须依据采购文件资料中规定的质量和申请计划进行验证,严把质量、数量、品种、规格验收关,必要时请有关技术、质检人员参加.c) 严格检查制度,所有施工过程都要按规定认真进行检验,未达到标准要求必须返工,验收合格后才能转入下道工序。

d) 自检:操作工人在施工中按检验批质量验收进行自我检查,并由施工队专职质检员复核,合格后填写自检单报质检员,保证本班组完成的检验批达到质量目标的要求,为下道工序创造良好的条件e) 专检:在自检满足要求的基础上,项目专业质检员会同有关专业技术人员进行复查,合格后报项目监理部验收检查中要严格标准,一切用数据说话,确保分项、检验批质量f) 交接检:各分项、检验批或上道工序经专检合格满足要求后,组织上下工序专业技术负责人进行交接验收,并办理交接验收手续g) 加强成品保护,指定专人负责采取“护、包、盖、封”的保护措施,并合理安排施工顺序,防止后道工序损坏或污染前道工序3、 质量技术控制措施一)、钢筋工程质量控制钢筋工程质量程序控制如下:ﻬ学习操作规程学习图纸和技术资料准备工作审核钢筋配料表钢材合格证检查脚手架、脚手板砼工序交接检查工序交接检查书面交底操作人员参加交底浇灌砼时看钢筋执行验评标准隐蔽检查记录质量评定记录施工记录质量评定现场绑扎钢筋钢筋下料成型技术交底资料管理按不同型号挂牌自 检清理现场文明施工梁、柱抽查10%不合格的返工中间抽查事故处理记录执行验评标准钢筋合格证钢筋配料单自检记录 二)、模板工程质量控制模板工程质量程序控制学习操作规程学习图纸和技术资料准备工作模板选择模板加工模板涂隔离剂与钢筋工序交接检查脚手架浇灌砼时看模工序交接检查书面交底操作人员参加执行验收标准不合格返工自检记录质量评定记录施工记录拆模质量评定支模技术交底资料管理中间检查自检清理现场、文明施工注意保护棱角按强度确定拆模时间底部标高、中心、断面尺寸放线按梁和柱件数,各抽检10%单件均不少于三件ﻩﻩﻩ三)、混凝土工程质量控制1、严格把好原材料混凝土质量关,水泥、碎石、砂及外掺剂等即要达到国家规范规定的标准,又要满足设计及业主提出的质量标准,各种质量检验报告需报质量部门审核存档.2、须及时了解天气动向,混凝土浇捣应尽量避免大雨天施工。

如果混凝土施工过程中下雨,应及时遮盖,雨过后及时做好面层的处理3、混凝土浇捣前,施工现场应提前做好各项准备工作:机械设备、照明设备等应事先检查,保证完好正常运行;模板内的垃圾和杂物要清理干净,木模部位要浇水湿润4、应把好混凝土质量关,由专职人员检查混凝土坍落度.5、混凝土在浇捣前各部位的钢筋、预埋件和预留套管,须由有关人员验收合格后再浇筑混凝土6、混凝土浇捣前应对新老砼接缝处的垃圾、杂物等进行清理,将混凝土表面凿毛,并将松散的石子清理干净、浇水湿润,但不得有积水7、混凝土捣前工长应向施工人员进行交底,并做好书面记录,落实专人负责振捣,有专人负责看模,专人负责看护钢筋操作人员在交接班以及吃饭、休息时必须移交施工情况,严格做好交接班工作,并做好交接记录,以免混凝土超振、漏振.8、振动棒的操作要做到“快插。
