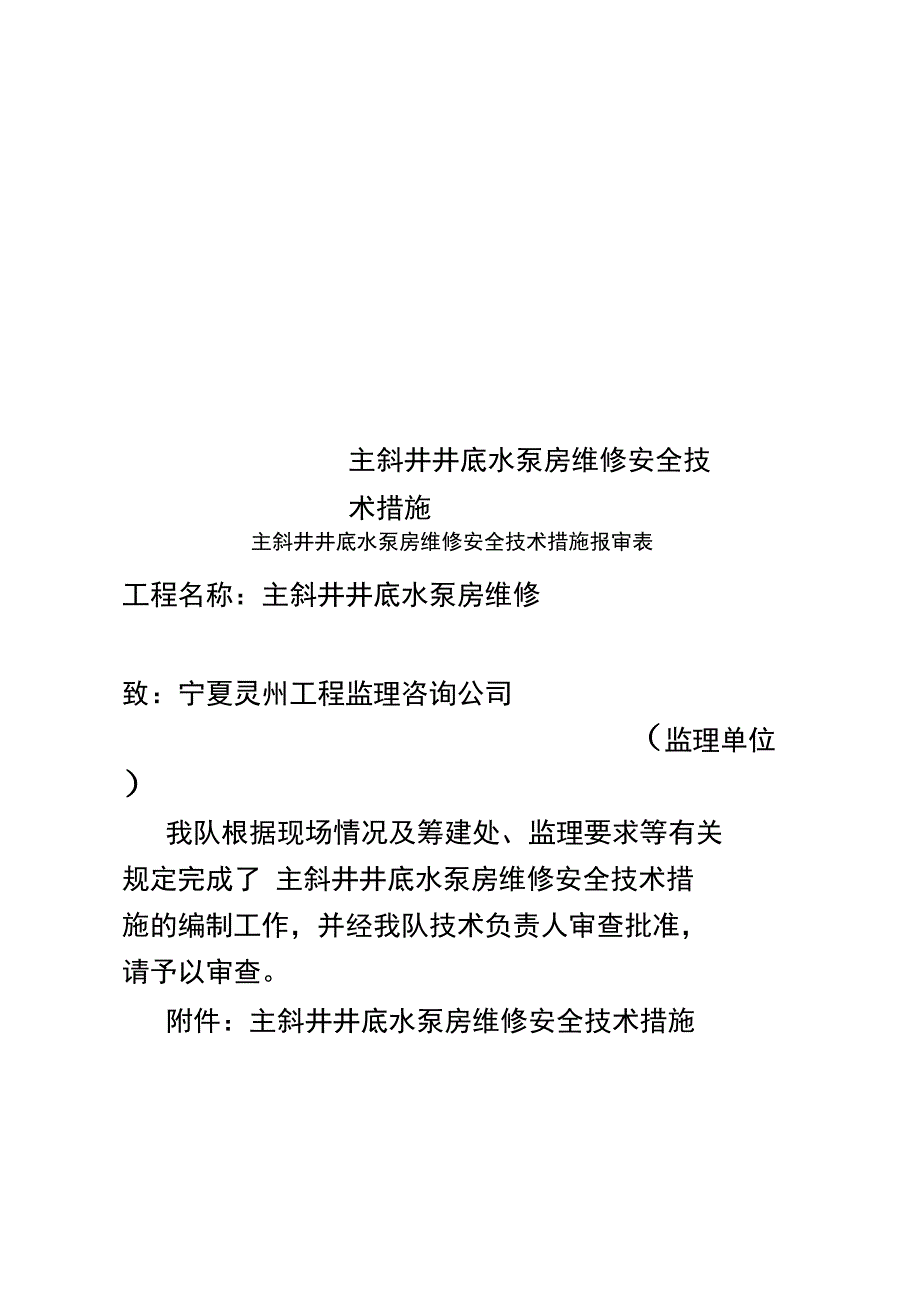

主斜井井底水泵房维修安全技 术措施主斜井井底水泵房维修安全技术措施报审表工程名称:主斜井井底水泵房维修致:宁夏灵州工程监理咨询公司 (监理单位)我队根据现场情况及筹建处、监理要求等有关 规定完成了 主斜井井底水泵房维修安全技术措 施的编制工作,并经我队技术负责人审查批准, 请予以审查附件:主斜井井底水泵房维修安全技术措施(章) 目经理 日 期 专业监理工程师审查意见:业监理工程师 期 总监理工程师审查意见:目监理机构 监理工程师 期 主斜井井底水泵房维修安全技术措施施工区队: 编制单位: 编制人: 日 期: 编审人员签字表措施名称主斜井井底水泵房维修安全技术措施编制人2012年 月 日审核人2012年 月 日区队长2012年 月 日审查人2012年 月 日生产技术科2012年 月 日安管科2012年 月 日调度室2012年 月 日通风队2012年 月 日安全副总2012年 月 日掘进副总2012年 月 日矿建副总2012年 月 日安全、生产副 处长2012年 月 日总工程师2012年 月 日主斜井井底水泵房维修安全技术措施因主斜井水泵房压力大,水泵房吸水井出现开裂现象,交叉点“牛 鼻子”受压破坏,局部巷道底鼓,底板不平整,需对水泵房进行维修, 为确保施工安全,特制定本措施。
一、维修前的准备工作:1. 维修前,技术员组织施工人员贯彻学习本措施,签字后方可上岗 作业2. 维修前,施工队负责将施工所需材料及工器具运至水泵房3. 维修前,将水泵房底板淤泥、积水及杂物清理干净二、维修顺序:吸水小井T水泵房T交叉点“牛鼻子”T水仓及配电硐室三、维修方法:( 一) 吸水小井1. 采用打锚索的方法对吸水小井进行补强支护锚索间、排距均为2500x 2500mm锚索两端头使用铁托盘和锁具张紧,将锚索外露过长的 部分剪掉,最后采用喷浆的方法对其进行封闭,锚索托盘为0 300mm厚度20mn蝶形托板,锚索直径0 17.8mm长度根据吸水井间距确定,喷射 混凝土强度不小于 C202. 在吸水井侧注水泥浆加固,注浆孔深 2500mm间排距3000mm可 根据现场围岩破坏情况调整 ) ;水灰比: 0.75:1 ,注浆压力不超过 5MPa 二) 水泵房1. 将水泵房两帮离层、脱落的浆体全部撬落,并在靠近水仓侧拉一 条直线,之后采用风镐、炮锤等工具扩帮,扩帮规格根据现场实际情况 确定2. 扩帮结束后对扩帮侧重新钻眼、挂网、喷浆,锚杆采用直径①20mm 长2200mm左旋无纵筋普通螺纹钢锚杆,配套使用 150 x 150mn金属网支 护,锚杆排、间距均为800mm网与网之间采用14#铅丝扣扣相联,每根 锚杆使用两节Z2370型树脂药卷全长锚固,最后喷浆,喷浆厚度不小于 100mm强度不小于C20。
3. 以上工作结束后,硬化水泵房地坪,硬化地坪前生产技术科给定腰线,施工人员根据给定的腰线硬化地坪,硬化厚度不小于 100mm强300度不低于C20,硬化地坪时一并在巷道两侧浇筑水沟,毛水沟规格: x 300mm水沟净规格:200X 200mrp壁厚不小于100mm( 三 ) 交叉点“牛鼻子”1. 使用风镐在“牛鼻子”墙角挖出不小于 300mni!勺基础,使用混凝土浇筑基础,对开裂的地方注水泥浆加固,水灰比: 0.75:1 ,注浆压力 不超过 5MPa2. 采用钻眼、挂网、喷浆勺方法进行维修、补强支护,锚杆采用直径①20mm长2200mn左旋无纵筋普通螺纹钢锚杆, 配套使用150x 150mm 金属网支护,巷顶、巷帮锚杆排、间距均为 800mm网与网之间采用14# 铅丝扣扣相联,每根锚杆使用两节 Z2370型树脂药卷全长锚固,最后喷 浆,喷射混凝土厚度不小于100mm强度不小于C2d( 四) 水仓及配电硐室1. 采用钻眼、挂网、喷浆勺方法进行维修、补强支护,锚杆采用直径①20mm长2200mm左旋无纵筋普通螺纹钢锚杆,配套使用150 x 150mm 金属网支护,巷顶、巷帮锚杆排、间距均为 800mm网与网之间采用14# 铅丝扣扣相联,每根锚杆使用两节 Z2370型树脂药卷全长锚固,最后喷 浆,喷浆混凝土厚度不小于100mm强度不小于C2d2. 配电硐室侧锚杆间、排距按1000x 1000mm布置,两帮底角处锚杆 按 30°角进行施工。
三、规定要求:1. 锚杆安装要牢固,紧贴岩面;锚杆排、间距允许偏差士 100mm锚杆外露长度不得大于 50mm2. 金属网要紧贴岩面,网内严禁留有杂物3. 钻眼时眼位不得打设在有裂缝勺地方,要与裂缝错开打设4. 水泵房地坪硬化完毕后,必须对其进行养护,养护时间不得小于24 小时,期间严禁任何人员踩踏地坪5. 浇筑的水沟必须待水沟凝固后方可拆除模板, 不得提前拆除模板, 确保水沟浇筑质量四、安全技术措施 :(一)水泵房1.严格执行“敲帮问顶”制度,清理离层的浆体时必须按照由上向 下的顺序进行,注意观察围岩变化,且“敲帮问顶”工作贯穿于施工全 过程2.维修时,施工队班组长必须佩带便携式瓦斯报警仪,瓦斯浓度超 过 1% 时必须停止作业3. 登高作业时搭设工作平台 (脚手架 )或采用高凳配合施工 搭设工作 平台高度必须确保无轨胶轮车能够正常通过,高空作业时施工人员必须 系安全带或保险绳,当无轨胶轮车从工作平台下方通过时,施工人员必 须立即停止作业,撤出工作平台,并躲入水泵房内的安全地点人员在 工作平台上方作业时, 必须在工作平台前后各 10m 的地点设置明显警戒 标志,并在工作平台上设置防护栏,防止人员坠落伤人。
4. 维修时边清帮边支护,但一次空帮长度不得大于 1.5m5. 钻眼时采用长、短钎杆配合施工6•连接风水管时,严禁使用铁丝代替“ U ”型卡连接7.操作风钻及风动锚杆钻机时,人员必须精力集中,时刻注意钻机 的运行情况,发现异常必须立即停止作业,进行处理二 )吸水小井、交叉点“牛鼻子” 、水仓及配电硐室1. 锚杆支护安全技术措施:(1) 打锚杆眼前,必须认真做好敲帮问顶工作,将活矸处理掉,确保 安全2) 安装锚杆前,必须将孔壁用压风吹净,用压风吹眼时,操作人员 应站在孔口侧面,眼孔方向不得有人,防止煤、碴吹出伤人3) 锚杆安装完毕后,使用力矩扳手拧紧,确保锚杆托板紧贴巷壁4) 连接风水管时,必须使用“U”型卡连接,严禁使用铁丝代替“U” 型卡连接5) 操作风钻及风动锚杆钻机时,人员必须精力集中,时刻注意钻机 的运行情况,发现异常必须立即停止作业,进行处理6) 钻眼时采用长、短钎杆配合施工2. 喷射混凝土安全技术措施:(1) 喷射混凝土时应采用潮喷或湿喷,不得干喷2) 喷射混凝土前,必须用风水冲洗受喷面当围岩不宜见水时,可 用压风吹净受喷面3) 喷射手应配 2 人, 1 人持枪喷射, 1 人协助并负责观察顶板及喷 射情况,以保证安全和喷射质量。
4) 喷射作业顺序:先开风,再开水,最后送电给料;结束顺序,先 停料,等罐内的物料喷完后,再停电,最后关水停风5) 向喷射机中加料要过筛, 上料要保持连续均匀 机械正常运转时, 料斗内要保持足够的存料以保证喷射均匀和连续,减少回弹6) 处理堵塞的喷射管路时措施:处理堵塞的喷射管路时,必须先停 料,再停机,尽量采用敲击法疏通,操作人员必须握紧喷头,以免甩动 伤人,同时喷浆管口的前方和附近严禁有其它人员3. 维修时,施工队班组长必须佩带便携式瓦斯报警仪,瓦斯浓度超 过 1% 时必须停止作业4. 配水井及吸水井注浆前,必须检查设备完好情况,设备性能符合 要求后方可注浆,注浆过程中可根据现场情况调整注浆配合比三)其它均按《煤矿安全规程》中相关规定严格执行。
