文档详情

透层下封层施工方案

Sc****h
实名认证
店铺
DOC
65.50KB
约5页
文档ID:133282811
透层下封层施工方案_第1页
1/5

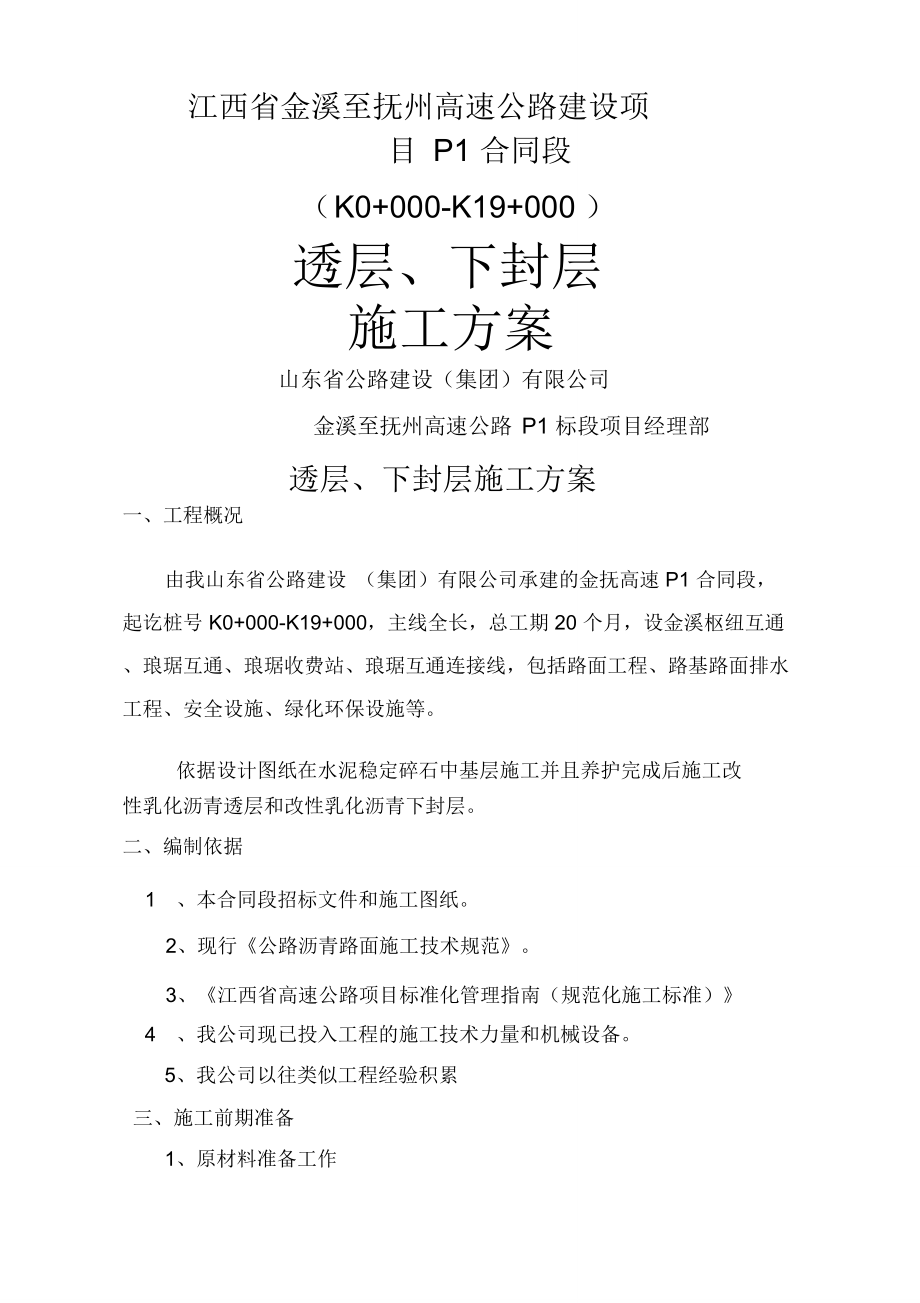

江西省金溪至抚州高速公路建设项目 P1 合同段( K0+000-K19+000 )透层、下封层施工方案山东省公路建设(集团)有限公司金溪至抚州高速公路 P1 标段项目经理部透层、下封层施工方案一、工程概况由我山东省公路建设 (集团)有限公司承建的金抚高速 P1 合同段,起讫桩号 K0+000-K19+000,主线全长,总工期 20 个月,设金溪枢纽互通、琅琚互通、琅琚收费站、琅琚互通连接线,包括路面工程、路基路面排水工程、安全设施、绿化环保设施等依据设计图纸在水泥稳定碎石中基层施工并且养护完成后施工改性乳化沥青透层和改性乳化沥青下封层二、编制依据1 、本合同段招标文件和施工图纸2、现行《公路沥青路面施工技术规范》3、《江西省高速公路项目标准化管理指南(规范化施工标准)》4 、我公司现已投入工程的施工技术力量和机械设备5、我公司以往类似工程经验积累三、施工前期准备1、原材料准备工作按照现行《公路沥青路面施工技术规范》的沥青路面使用性能气候分区,本工程沥青采用金抚项目沥青采购公开招标确定的江西省高速公路物质有限公司生产的改性乳化沥青经抽样试验各项指标符合JTGF40-2004规范的有关要求。

进场沥青每车取样检测三大指标(软化点、针入度、延度),试验检测合格后方可卸入沥青罐中2、技术准备我部按照相关控制程序要求,进行了图纸会审、控制测量、配合比试验等一系列工作,基层养生期满,并验收合格四、人员、机械配置表1、计划投入管理人员 2 人,技术员 4 人,劳动力安排根据工程实际状况,各工种共配备 22 人,其中清扫 15 人,安全防护 3 人,跟撒布车工人 4人2、主要施工机械配置表名称型 号数量用途强力清扫机1清扫背负式鼓风机4清扫沥青洒布车全智能型1透层、下封层洒水车解放2洒水、清理五、交通管制及安全施工措施在路线的单幅,在中基层施工完毕并养护期满立即施工透层, 透层采用高渗透改性乳化沥青,使其起到水稳基层与沥青碎石上基层更加粘结一体的作用,一旦透层施工完毕立即封闭交通,在封闭区域两头采用安全锥、反光竹竿封闭施工区域内的所有人员身穿反光服并挂牌上岗,施工前由安全负责人进行班前安全教育和安全交底 特殊工种,机械操作手挂牌持证上岗现场摊铺机和压路机均挂机械标示牌、警示牌和彩旗施工区域内张挂施工宣传标语六、施工工艺1、准备下承层揭除基层养生用养生毯, 将表面尘土、 污染物清扫干净。

人工初步清扫后,用强力清扫机扫除,保持表面清洁,局部不彻底的用人工配合钢丝刷扫除扫除后用鼓风机将基层表面细小颗粒及石子纹理内的尘土吹出,达到基层表面平整且粗糙和洁净的目的对于由泥巴污染的基层用洒水车配合人工清扫洁净在已准备洒布沥青的路面上严禁通车2、洒布透层透层采用阳离子改性乳化沥青,浓度为 50%-55%,采用电脑控制的进口全智能型沥青洒布车进行洒布洒布量按 m2洒布前,采用塑料薄膜对路缘石进行保护喷洒沥青成均匀的雾状,同时调整喷油管的高度使同一地点接受 2-3 个喷嘴喷洒洒布范围内均匀分布成一薄层,不得有洒花露空或成条状,也不得有堆积应保证喷洒后渗入基层的深度不小于 5mm如果基层摊铺成型后立即洒布透层应特别注意喷洒时间,宜在半刚性基层碾压成型后 4 小时表面稍变干燥但尚未硬化的情况下进行3、下封层施工下封层采用改性沥青单层, 碎石粒径采用 3-5mm的集料,其洒铺面积需达到单层面积的 60%-65%,改性沥青用量下封层采用智能洒布车洒布,喷洒的沥青成均匀雾状, 同时调整喷油管的高度使同一地点接受 2-3 个喷嘴喷洒洒布范围内均匀分布成一薄层, 不得有洒花露空或成条状,也不得有堆积。

石屑撒布量控制在32,对局部不均匀的地方,用扫帚及5- 8m/1000m时扫匀,打到全面覆盖,厚度一致,集料不重叠七、确保工程质量的措施1、各关键工序设专人控制,完善质量责任制,加大奖罚力度,对工程质量的薄弱环节制定措施加以克服,促进工程质量的逐步提高进一步加强各级领导,各业务部门及个人的岗位质量责任制明确责任,增强责任心使每个施工人员都清楚自己所施工的工程项目质量标准,提高全员质量意识,使提高工程质量成为每个人的自觉行动2、严格施工阶段的质量控制:做到“五不施工、三不交接”五不施工是图纸未经复核不施工,测量资料未经复核不施工,不进行技术交底不施工,材料不合格和试验不合格不施工,隐蔽工程未经检查签证不施工三不交接是无自检记录不交接,无专业验收合格不交接,无施工记录不交接3、加强技术指导:工程技术人员进行工前交底、工中指导和工后总结严格按图纸和技术规范施工,严格按配合比施工4、服从建设单位、监理单位、设计单位的检查、指导和监督,虚心接受意见,积极与业主、监理单位、设计单位搞好配合工作,同心协力共创精品工程八、环保、文明施工措施1、加强施工组织管理,制定各种施工管理措施,严格遵守操作规程,实行程序化、规范化、标准化施工。

2、在沥青和石屑的生产、运输、洒布、清理等环节尽量减少对当地环境的污染,一旦污染采取必要措施进行清除 1)在洒布现场对已施工的路缘石、硬路肩等附属工程用熟料薄膜覆盖,避免沥青污染 2)石采用经水洗后晾干的石屑,以减少洒布时的扬尘 3)在洒布区域的进出口平铺一定长度的土工布,以免运输过程中车辆轮胎上的附着物污染洒布区域 4)对运输便道和现场附近经常洒水,防止尘土飞扬3、在洒布区域两端采用安全锥、反光竹竿封闭,禁止一切非施工人员和车辆进入施工现场严禁在已施工完毕的联接层上制作水泥砂浆、堆放施工产生的土或杂物4、严格施工现场管理,做到材料存放有条理,机械停摆有次序,施工生产井然有序,对施工生产的垃圾等及时清理,集中运至指定地点5、现场设立安全文明标语。

下载提示
相关文档
正为您匹配相似的精品文档
