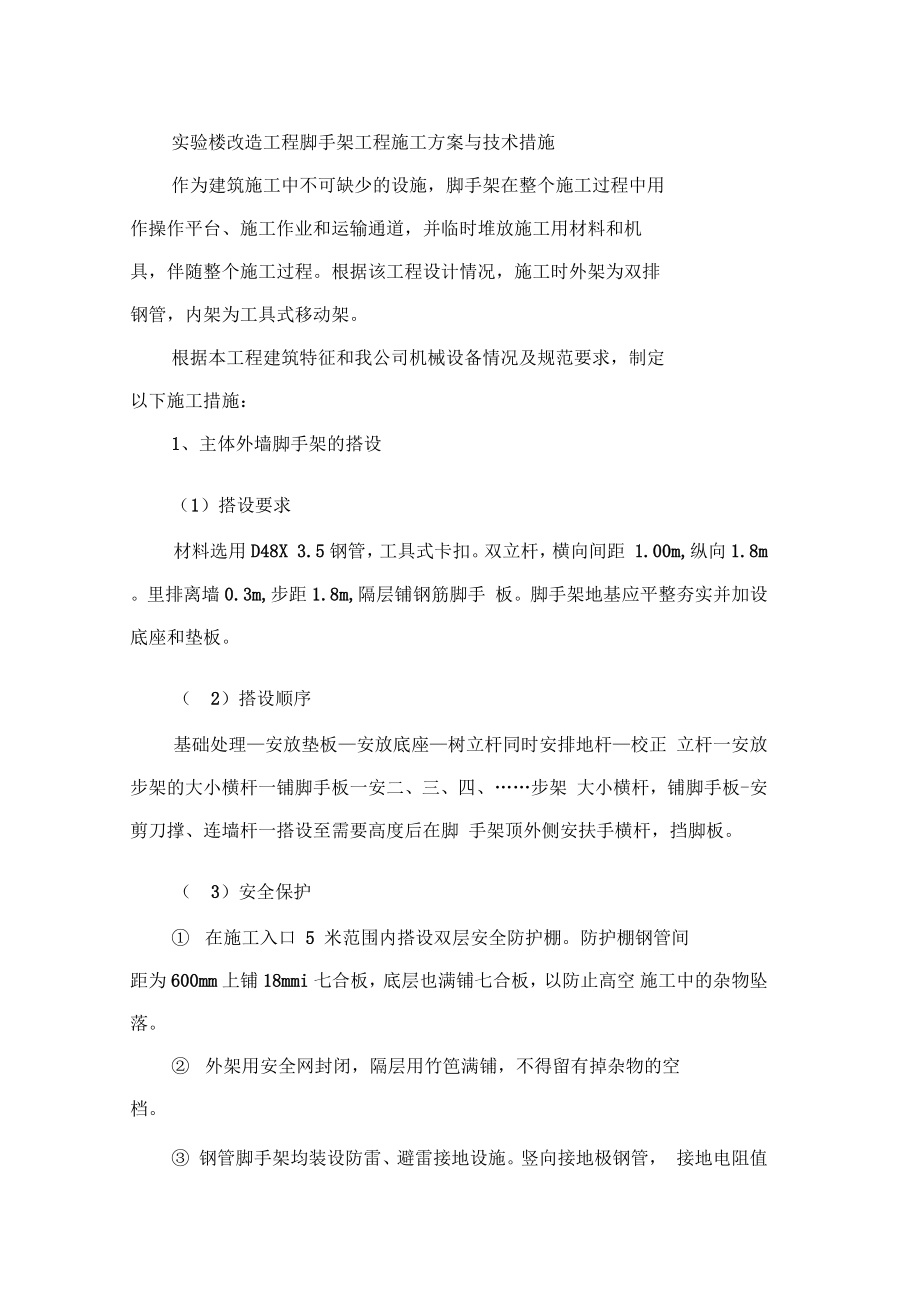

实验楼改造工程脚手架工程施工方案与技术措施作为建筑施工中不可缺少的设施,脚手架在整个施工过程中用作操作平台、施工作业和运输通道,并临时堆放施工用材料和机具,伴随整个施工过程根据该工程设计情况,施工时外架为双排钢管,内架为工具式移动架根据本工程建筑特征和我公司机械设备情况及规范要求,制定以下施工措施:1、主体外墙脚手架的搭设( 1)搭设要求材料选用D48X 3.5钢管,工具式卡扣双立杆,横向间距 1.00m,纵向1.8m里排离墙0.3m,步距1.8m,隔层铺钢筋脚手 板脚手架地基应平整夯实并加设底座和垫板 2)搭设顺序基础处理—安放垫板—安放底座—树立杆同时安排地杆—校正 立杆一安放步架的大小横杆一铺脚手板一安二、三、四、……步架 大小横杆,铺脚手板-安剪刀撑、连墙杆一搭设至需要高度后在脚 手架顶外侧安扶手横杆,挡脚板 3)安全保护① 在施工入口 5 米范围内搭设双层安全防护棚防护棚钢管间距为600mm上铺18mmi七合板,底层也满铺七合板,以防止高空 施工中的杂物坠落② 外架用安全网封闭,隔层用竹笆满铺,不得留有掉杂物的空档③ 钢管脚手架均装设防雷、避雷接地设施竖向接地极钢管, 接地电阻值在6Q以下。

④ 从转角开始,每隔 7 根杆设一组剪刀撑,与地面夹角成45°,斜杆用2 只回转扣件连接,搭接长度500mm⑤ 设刚性拉结点,间距为水平4.5mX竖向3.6m2、内脚手架的搭设方法本工程层高较高,支模、绑扎钢筋、砌墙,以及装饰工程等均需内脚手架配合方能进行本工程的施工在结构施工阶段,以钢管搭一些独立柱架用来绑扎柱子钢筋和支独立柱模板,以满堂红钢管脚手架来协助顶板模板支设工程的需要;装饰及安装工程内脚手架以活动式钢马凳加钢跳板为主内脚手架、满堂红钢管脚手架可按常规方法施工3、脚手架的搭设要求( 1)架子所选用的材料为:钢管①48X3.5规格管材,架子扣件必须选用玛钢扣件,要求所用材料无锈蚀、裂纹、变形的现象,否则严禁使用 2)所有的脚手架材料必须具有足够的承载能力、刚度、稳定性,扣件应有足够的韧性、抗扭和抗剪能力 3)搭设的脚手架子必须牢固稳定,做到不倾斜、不摇晃、不变形架子搭设应严格做到杆件横平竖直, 立杆的倾斜度应控制在立杆高度的 1/500 范围内 4)扣件联接应按拧紧螺栓的控制扭力进行扣件锁紧操作,操作扭力矩按50-60N.m,不得发生过拧造成扣件裂纹,和扭紧不足 造成滑移松动 5)在分层夯实基土上,应垫以不小于 200X 200的木板,底 座应放置在木块上;立杆钢管应用扣件连接;大横杆应安放平顺,接头位置相互错开;小横杆应搁置在大横杆上;建筑物四角5m内每边设置剪力撑一道,中间每隔15m设一道,剪力撑应联系3-4根立 杆;斜杆与地面夹角不得超过45度至 60度范围,撑杆设置在脚手架外侧,与立杆及小横杆绑牢;双排架应与主体柱相连,且在施工中经常检查,以防倾覆;脚手板按要求搭设,不得有探头跳,跳板应无虫蛀、断裂等;脚手架搭设完后,按要求在脚手架外侧设围网,在作业层跳板下设兜网;脚手架未经验收不准使用,验收使用期间不准随意拆改。

操作层上木脚手板必须满铺,板端应同时搁置在小横杆上,搭接长度应大于20cm,严禁出现探头板在操作层外侧应设安全栏杆,高度为 1.0-1.2m ,且不应少于两道横钢管在未砌筑外墙的楼层,应沿柱边设安全栏杆,用钢管紧扣在柱上 6)架子不得超负荷使用,严禁在架上集中堆放材料,人员不得集中停留,架子受荷应均衡分布操作层架子施工荷载控制在270kg/m2 以内 7)架子在使用期,应经常检查,发现隐患必须由专业人员及时整改,确保架子上施工的安全4、脚手架工程施工质量技术保证措施( 1)脚手架立柱要垂直,大、小横杆要平正 2)各种连接扣件必须扣接牢固,防止杆件打滑 3)相邻两柱的接头必须错开,不得在同一步距内 4)里、外、上、下相邻的两根大横杆的接头必须错开,不得集中在一组主柱间距之间驳接 5)搭设十字撑,应将一根斜杆扣在主拄上,另一根则扣在小横杆的伸出部分斜杆两端的扣件与立杆节点的距离不大于200mm最下面的斜杆与主柱的连接点离地面不大于50cm( 6)各杆件相交伸出的端头部分均应大于10cm,以防杆件滑脱 7)用于连接大横杆的对接扣,应避免开口向上设置,防止雨水侵入 8 )在大风雨或停工一段时间后必须对脚手架进行全面检查。

如发现变形、下沉,钢构件锈蚀严重,连接扣松脱等,要及时加固维修后方可使用。
