污水大修工程施工组织设计

kfc****60
实名认证
店铺
DOCX
71.69KB
约66页
文档ID:157230164
污水大修工程施工组织设计_第1页
1/66

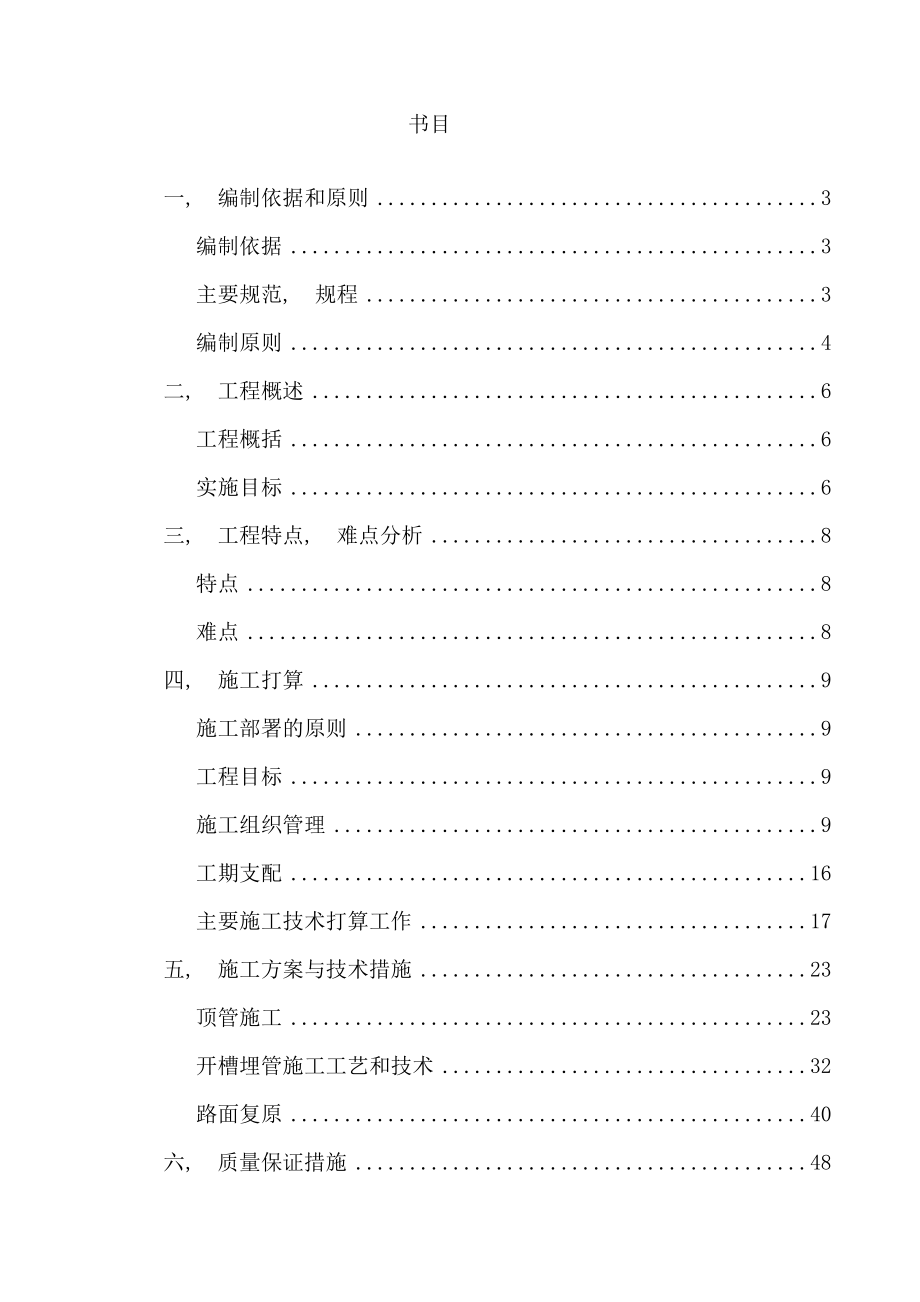

书目一, 编制依据和原则 3编制依据 3主要规范, 规程 3编制原则 4二, 工程概述 6工程概括 6实施目标 6三, 工程特点, 难点分析 8特点 8难点 8四, 施工打算 9施工部署的原则 9工程目标 9施工组织管理 9工期支配 16主要施工技术打算工作 17五, 施工方案与技术措施 23顶管施工 23开槽埋管施工工艺和技术 32路面复原 40六, 质量保证措施 48工程质量保证体系 48工程质量管理措施 49材料与设备质量保证措施 56工程保修服务 57七, 施工进度支配及保证措施 60施工进度支配 60工期保证措施 60八, 平安生产及文明施工措施 62建立平安生产, 文明施工管理体系 62平安生产保证措施 63文明施工保证措施 67环境爱护措施 69消防工作管理措施 70九, 成果爱护及季节施工措施 73成果爱护措施 73冬季施工措施 74十, 附图 75十, 附图 75进度支配 75施工总平面布置图 75一, 编制依据和原则(1)污水管线大修工程施工招标文件2)污水管线大修工程施工图纸3)国家现行法律法规及其它有关国家, 省, 市有关法律, 法规。

4)工程建设标准强制性条文,国家现行的有关技术标准, 施工及验收规范, 工程质量评定标准, 平安技术规范有关规定5)企业标准和管理制度6)类似工程项目管理及施工阅历资料7)现场踏勘1.2主要规范, 规程《室外排水设计规范》(GB50014-2006,2014年版)《城镇排水管道非开挖修复更新工程技术规程》CJJ/T210-2014《城镇给水排水技术规范》GB50788-2012《给水排水管道工程施工及验收规范》GB50268-2008《混凝土结构设计规范》GB50010-2010《给水排水工程构筑物结构设计规范》GB50069-2002《地下工程防水技术规范》GB50108-2008《地表水环境质量标准》GB3838-2002《埋地聚乙烯排水管管道工程技术规程》CECS164-2004《聚乙烯塑钢缠绕排水管管道工程技术规程》CECS248-2008《高密度聚乙烯排水管道工程施工与验收技术规程》DBJ01-94-2005其他相关规范和标准遵循《招标文件》及相关文件的原则,严格按招标文件中有关工期, 质量, 平安, 环保等要求编制施工组织设计,确保业主各项要求均得到满足遵循设计文件的原则,深刻理解设计意图,驾驭设计标准,严格按设计原则编制施工组织设计,使选定的施工方法和工艺达到设计标准,满足设计要求。

遵循现行施工技术规范和验收标准的原则,在编制施工组织设计时,严格依据施工技术规范和验收标准指定各项质量保证措施,确保实现创优目标遵循平安第一, 预防为主,综合治理的方针,施工组织设计的编制始终依据技术牢靠, 措施得力, 确保平安的原则确定施工方案,设置各种明显的平安警示牌,在平安措施落实到位,确保万无一失的前提下组织施工遵循优质高效的原则,加强领导,强化管理,优质高效依据施工组织设计中明确的质量目标,贯彻执行ISO9001质量体系标准,主动推广运用新技术, 新方法,确保质量目标的实现遵循工期目标的原则,依据招标书对本合同段的工期要求,编制科学, 合理, 周密的施工方案采纳信息化技术,合理支配工程进度,实行网络限制,搞好工序连接,实施进度监控,确保实现工期目标,满足业主要求遵循方案优化的原则,科学组织,合理支配,优化施工方案是工程施工管理的行动指南在施工组织设计编制中,针对本合同段路途短,各地段工程任务分布的状况,在技术及平安保障可行的前提下,择优选用最佳方案遵循科学配置的原则,依据本标段的工程量大小及各项管理目标的要求,在施工组织中实行科学配置,选派有施工阅历的管理人员,技术人员,进场专业化施工队伍,投入高效先进的施工设备,确保流淌资金的周转运用,并做到专款专用。

选用优质材料,确保人, 财, 物, 设备的科学合理配置遵循合理布局的原则,从节约临时占地,削减植被破坏,搞好环保,防止水土流失,实施文明施工等多角度动身,合理支配生产及生活场地,房屋布局,做好环境爱护和驻地绿化工程完工后,刚好平整场地,复原植被遵循贯标机制的原则,使ISO9001质量保证体系在本项目自始至终得到有效运行,使本项目所覆盖的全部质量活动及相关要素始终处于受控状态听从业主的要求和指挥,按合同规定履行责任和义务,以业主的满足为努力的方向主动协作接受监理工程师的监督检查,按规范标准平安文明施工,履行对工程质量的承诺,向业主提交一份满足的产品细心组织, 科学施工, 严格管理,以先进的生产技术,成熟的施工阅历切实可行的施工技术保证措施,诚恳守信的工作作风,确保本工程保质按时施工二, 工程概述工程概括 本工程位于-地区,本工程主要对图纸范围内的污水管线进行修复并更换原有管道,分别为/依据施工工艺要求设置工作坑, 接收坑,一般检查井的翻建,管道清淤和导水,因设置工作坑(接收坑)和翻建检查井导致的路面, 人行步道和绿化的破除与复原等 确保全部工程质量:合格 确保总工期90天竣工。

支配开工日期:年月日 支配竣工日期:年月日 合理解决施工中的扰民问题,保证业主工作的正常进行 合理支配施工作业时间,最大限度的限制环境污染,限制和避开噪音 合理布置施工现场临建,做好现场地面硬化,非硬化区种植草皮进行绿化 杜绝重大伤亡及火灾, 机械事故,年度轻伤频率限制在3‰以下 采纳合理, 科学, 低成本的施工方案,从而达到降低工程投资成本的目的,以保证业主和施工方的利益工程竣工后,向业主发出《工程保修函》, 《用户服务手册》,并建立《工程回访服务卡》,实行季节性回访和工程定期保修回访等形式实现“用户满足工程”三, 工程特点, 难点分析本工程为新城地区管线大修项目,工程面积占线长,施工面广,工期紧,工艺比较少见等特点 由于本工程的独特性,施工时,会给市民出行带来诸多不便,如何实行切实可行的措施,取得市场的理解与支撑,保证工程的顺当施工,是本工程必需面对的一个难题四, 施工打算4.1施工部署的原则依据本工程的现有现场条件,在平面布置, 机械设备, 环境爱护, 施工队伍的选择等方面,要针对性的优化选择,要从几个方案中比选,通过比较择出最优的施工方案。

要严格遵守国家的规范, 规程和标准,严格遵守国家有关的法规,细心组织, 细心施工, 科学管理, 为业主着想,创出一流的工程 1, 质量目标:合格 2, 工期目标:依据招标文件要求工期90日历天支配开工日期为年月日,支配完工日期年月日3, 平安文明施工目标:争创平安文明工地,杜绝死亡, 重伤及火灾事故无重大机械事故,无严峻污染扰民 项目经理项目管理体系图项目总工生产负责人按质量目设计对限制点进行质量预 控按质量目设计对限制点进行质量预 控生产负责人材料负责人技术负责人质量负责人施 工 员机 械 员材 料 员采 购 员资 料 员测 量 员技 术 员试 验 员质 检 员各专业施工队 工程中标之后,我公司将在现场成立工程项目经理部,由有阅历优秀的项目经理负责对工程的领导, 指挥, 协调, 决策等重大事宜,以保证工程的进度, 成本, 质量, 平安和现场文明等目标项目经理对公司负责,其余人员对项目经理负责经理部下设以下部门,组织完成业务系统工作1)技术质量部:编制和贯彻工程施工组织设计, 施工工序;进行技术交底,组织技术培训,办理工程变更,汇合整理工程技术资料档案,组织材料检验, 试验和施工试验,检查监督工序质量,调整工序设计,并刚好解决施工中出现的一切技术问题。

由部门经理, 技术管理员, 资料员, 试验员, 质检员组成2)工程部:负责制订生产支配,完成工程统计,组织实施现场各阶段的平生产面布置,生产支配,平安文明施工及劳动力,工程质量等各种施工因素管理由部门经理, 施工员, 统计员, 平安员, 劳动力管理员组成3)经营预算部:负责编制工程报价, 决算, 分包合同管理等工作由部门经理, 预算员组成4)物资供应部:负责工程材料及施工材料和机械, 工具的购置, 运输,编制并实施材料运用支配,监督限制现场各种材料的运用状况,修理保养机械, 工具等由部门经理, 材料支配员, 材料选购 员, 机械施工员, 材料保管员, 材料会计员组成5)财务部:负责工程款的回收,工程成本核算,工程资金管理等由部门经理, 会计员, 出纳员组成6)经理办公室:负责文件管理, 档案管理, 对外关系, 现场保卫, 后勤供应等工作由部门主任, 打字员, 录像师, 现场保卫人员, 后勤管理人员组成经理部将组织优秀的劳务队进行工程的施工特殊工序将依据工程特点组织专业作业队和生产厂家进行施工,以保证工程质量;现场施工作业队组织形式如下:项目经理部将依据工程性质,组织以下专业作业队施工:(1)土方作业队:从事土方开挖, 回填等工作。

2)顶管作业队:从事顶管施工工作3)机械作业队:从事机械施工工作4)电气作业队:从事全部临电施工工作5)绿化作业队:从事绿化破除与复原工作6)道路作业队:从事道路破除与复原工作 我公司有相应的质量手册和体系运行程序文件,并实行有效手段保证体系的有效运行因此,我们有手段,有实力对从材料选购 直至工程交工采纳全过程的限制,具体方法是:(1)依据程序文件规定的各部室的职能进行质量限制,工作的全过程全部采纳程序文件规定的表格,形成过程限制质量文件,并由职能部门进行审核整理,以满足程序文件的要求进行具体管理操作2)依据我公司制订的管理标准进行管理限制,全部管理工作依据各职能部门的划分进行管理操作,全部管理工作均在限制之中,满足管理标准的要求3)依据我公司制订的工作标准进行具体工作限制,依据管理工作要求设定的岗位,作出具体工作内容支配,全部岗位的工作均在限制之中,满足工作标准的要求4)依据中华人民共和国建设部及市政府规定的建筑施工企业所必需做到和遵守的有关条例, 标准工作,遵守政府有关的法律, 法规等,保证工程的顺当进行1)工程施工打算阶段主要工作1)工程总支配支配依据现场各种条件进行细致的分析探讨,制定总体施工支配,主要如下:①各分部工程的工期支配以及各分部工程之间的关系;②确定施工因素,如劳动力, 机械设备, 工程材料等;③对确定之后的主要因素进行分析,调整,确定工程的最终施工支配。

④依据工程施工支配确定材料选购 支配⑤工程总体预算支配支配;⑥对总体工程施工进行估算;⑦分析并考虑工程变更等状况导致的设计预算变更;⑧分析并考虑工程变更等状况导致的施工预算变更:⑨分析并考虑各分部工程预算;⑩分析总体工程支配中工程预付款支付状况; 据以上状况进行总体工程的预算支配的编制;2)为了缩短工期, 低造价完成本工程,公司将细致探讨各工序特点,尤其是交叉工序,以便确定最优施工方法为此,将主要作以下工作; ①现场临时设施与场外管理:主要确定施工平面布置(包括材料堆场, 土方堆放用地等);材料机械的供应, 调拨;施工人员的组建, 培训;意外事故预防(包括消防设施, 平安防护设施, 医疗卫生设施)等; ②现场施工管理;主要进行劳动力及材料的组织及供应:现场文明施工, 平安管理:垂直运输手段;主要施工机械等; ③编制工程项目质量支配书2)工程施工阶段主要工作1)生产支配管理对各分部工程, 分项工程乃至各道施工工序, 劳动力, 材料, 机械等,均实行总支配, 月支配乃至周支配,通过例会进行总结分析调整 2)预算管理 ①依据合同价格和预算定额价格编制工程预算,同时对以下发生的问题依据状况进行调整:重大的设计变更所导致的工程量的变更;主要原材料的变更;非我公司能预见的工程外的环境因素发生的变更所导致的工程造价的增加; ②每月将所发生预算报告送交业主或监理,以便相互协作。

③除预算报告以外,编制应急费用报告,以便刚好处理各种紧急事务3)技术质量管理依据本工程特点施工过程中主要限制以下内容: ①施工打算阶段所应作的施工组织设计, 工序设计等技术文件之外,施工过程中应主要制作工序调整, 技术总结报告, 工程技术资料档案, 阶段性试验工作支配, 季节性技术措施, 现场特殊状况技术措施等技术文件 ②对工程材料质量应主要限制以下内容:材料规格, 数量, 产地, 运输手段, 质量保证程度, 产品的认证状况, 出厂检验和试验, 进场检验和试验, 进场材料的标识和存放, 现场材料运用程序等 ③施工工序应主要限制以下内容:工序施工人员数量, 技术水平, 施工工具, 施工材料, 施工环境, 施工方法, 工序成品质量检查, 交叉工序作业程序等4)平安文明管理施工过程中,主要限制以下内容 ①平安管理制度, 现场平安防护, 平安内业资料, 平安教化状况, 施工人员平安防范水平, 各道工序施工平安技术措施, 机械及电气设备平安性能等; ②施工现场的平面规划及实施, 现场卫生状况, 现场建筑垃圾的清运支配及实施, 责任划分等;依据招标文件要求工期90日历天。

支配开工日期为年月日,支配完工日期年月日施工进度状况详见施工进度支配1)刚好组织有关人员细致学习施工图纸,领悟设计意图,组织图纸会审由技术部组织实施2)编制出本工程各项分项工程的具体施工方案,进行工序设计和技术交底,指导施工由技术部组织实施3)编制出施工预算,并依据预算和进度支配编制材料供应支配,落实各种材料供应渠道由经营部和供应部组织实施4)将场外坐标引入场内制作半永久性限制桩由技术部组织实施5)依据我公司质量手册和程序文件的要求,制定质量文件的编制支配,以制定宏观质量限制原则同时依据工程特点编制质量支配书,制定生产工序进行具体的质量限制支配由办公室组织实施4.5.2人力, 材料, 机械打算工作(1)编制材料运用支配,落实三大材料,并作出进场支配由供应部组织实施2)提出施工机械的运用支配,组织调拨, 租赁, 购置, 运输和安装,由工程部组织实施3)完成现场临时设施的支配,作好现场临水和临电的布置和安装由工程部组织实施4)中标后,我们将马上组织调集各类管理人员及其相应机械设备,材料接连进入现场,作好施工前的各项打算工作由工程部组织实施5)邀请建设单位同地方各个有关部门接洽,了解工程所在地的环境和特殊规定,疏通关系,保证施工顺当进行。

由办公室组织实施6)组织施工力气,作好施工队伍的工种编制及其施工分工由工程部组织实施7)做好进场操作人员平安三级教化和操作技术培训,审核劳动岗位技能状况由技术部和工程部组织实施8)落实组织机构和人员编制,制定管理制度9)完成合同签约,组织有关人员熟识合同内容,各方按合同条款实施由经营部组织实施劳动力需用状况详见下表:工程按工程施工阶段投入劳动力状况土方支护顶管临电绿化道路机械备注1施工打算阶段5510355102施工阶段10820555103施工后期阶段1051051010104竣工交验阶段3052550主要施工机械设备序号机械/设备/仪器名称规格型号, 产地, 商标等购置年份数量新旧程度(%)已运用台时数自有租赁1反铲挖掘机PC200201222901602反铲挖掘机PC60201322852803自卸汽车东风-153201225803704自卸汽车德龙-F3000201025952105装载机ZL50201222902006装载机ZL30201322853807顶管机/2013/290208电焊机BX3-500-220124/901909插入式振动器/2013339520010汽油夯HCR80型201210/9520011其它小型机具//若干/90/仪器与设备检测设备配置支配序号设备仪器名称规格型号数量状态要求1GPSA81台按相关要求送检合格后方可运用。

2经纬仪TDJ2E2个3水准仪DS33个4塔尺5m5个5建筑用多功能检测尺10个试验设备配置支配序号设备仪器名称规格型号数量状态要求1抗压试模150*150*1503组送检合格后方可运用2砂浆试模3组3环刀2002个4坍落度筒/2个现场办公室, 库房等临时设施依据当地的实际状况布置五, 施工方案与技术措施顶管施工5.1.1 施工工艺流程 施工精确→开挖设备坑, 进管坑→安装设备→安装导向杆→安装破裂头→连接PE管→PE管焊接, 胀扩管施工→工作坑回填→路面复原.2 选择适合本工程的顶管机头及其配套设备,中继间类型的选择及应急时所实行的技术措施(1) 选择顶管掘进机选择好顶管掘进机对顶管施工是至关重要的本工程选择泥水平衡掘进机掘进机的开挖面具有二种平衡机理,大刀盘平衡开挖面的土压力,使之在主动土压力和被动主压力之间泥水系统的压力平衡开挖面的地下水压力,这种二重平衡机理的掘进机对地表隆沉限制精度是很高的,一般地表隆沉限制值小于1cm此外,该掘进机的操作是在地面限制室进行的,采纳激光导向,闭路电视监控,还具有自动化程度高,质量易限制等特点由于管内实现连续出土,日推动进尺大于30m。

2) 主顶进系统主顶进系统共有4只1500KN双冲程等推力油缸,行程3500mm,总推力6000KN,4只双冲程油缸组装在油缸架内,安装后的4只油缸中心位置必需与设计图一样,以使顶进受力点和后座受力都保持良好状态安装后的油缸中心误差应小于5mm主顶液压动力机组由二台大流量斜轴式轴向柱塞泵供油,采纳大通径的电磁阀和系统管路,减小系统阻尼,油缸可以单动,亦可联动主顶系统由PLC可编程序计算器限制,并采纳变频调速器实现流量的无级调速主顶系统操作台设在地面限制室内,主顶和中继环实现联动为应付顶管时的特殊状况,特制定以下应急技术措施a. 打算足够的易损零部件,使施工中的修理时间缩到最短b. 在机头的主轴密封和中继间密封中增加了油脂供油系统,一旦发生渗漏泥水,可以通过压注润滑脂,以润滑脂压力封堵渗漏通径 (3) 顶管工作坑设施基坑导轨应具有足够的强度和刚度本工程基坑导轨由型钢和钢板焊接而成在工作井底板基础上应事先预埋钢板,预埋钢板的位置与基坑导轨相吻合,以便导轨与之焊接预埋钢板上的锚固钢筋要焊牢并有足够的锚固强度,导轨安放后,还应在二侧用型钢支撑好,必要时再浇筑混凝土,确保导轨在受撞击的条件下,不走动,不变形。

主顶油缸架是拼装式结构,主顶油缸架的安装也要定位精确保证油缸受力点的正确位置其高程和平面安装误差小于5mm承压壁是承受和传递全部顶力的后座墙,更应具有足够的强度和刚度,并有足够平安度本工程的承压壁设计先用混凝土浇平,后靠钢板用δ=70钢板,在钢板和混凝土平面之间衬满堂50mm松木板,承压壁的面积H×B=×4) 洞口止水装置在洞口外侧,要设置钢封门,钢封门采纳20#槽钢,密排布置,在洞内侧,依据设计要求,先制作钢筋混凝土墙,再砌砖墙,顶进开门时,用风镐破除钢筋混凝土墙和砖墙,不留隐患在预留洞底部,还应设置延长导轨,以免机头出洞时嗑头依据设计预留的法兰,我们在法兰上安装工作井洞口止水装置该装置必需与导轨上的管道保持同心,误差应小于2mm工作井洞口止水装置密封为橡胶止水法兰在橡胶止水法兰之前应预埋注浆孔,以便压注膨润土泥浆在机头将要到达接收井时,要精确测出机头姿态位置,尽量满足橡胶法兰与机头同心的要求5) 注浆系统注浆为机头同步注浆和管道补浆二部分采纳同一根总管和同一种浆液配方触变泥浆由地面液压注浆泵通过管路压送到各注浆孔在机头处应安装隔膜式压力表,以检验浆液是否到达指定位置,在全部注浆孔内要设置球阀,软管和接头的耐压力5Mpa,支管通径为G1。

在工作井洞口止水装置前的建筑空隙处设置4个注浆孔,当管道外壁进入洞内,未与土体磨擦之前就先浸满浆液触变泥浆随管外壁向土体渗入在整个管道中每间隔3个管子设1个补浆断面共4个注浆孔,补浆应按依次依次进行,每班不少于2次循环,定量压注触变泥浆的配方和性能指标注浆压力:大于地下水压力,注浆量为建筑空隙的6~8倍6) 工作井平面布置本工程采纳12T吊车下管在吊车的一侧设一座沉泥箱,在工作井实行全封闭隔离,并建筑必要的生产临时设施要保持施工现场的文明, 平安和卫生整齐7)最大顶推力及其限制在分析了主顶油缸推力,管子允许顶力,沉井允许顶力以后,我们可以确定顶管的最大顶推力由于地下工程的不行预见性5.顶管进出洞口地基加固措施本工程顶管进出洞口措施是施工成败的关键,在进出洞口先进行压密注浆地基加固,地基加固采纳压密注浆法,此外在进出洞口过程中还应保留井点降水措施 (1) 压密注桨施工由于顶管进出洞口土体懦弱,强度低,含水量高,因此实行压密注浆来进行土体加固注浆浆液采纳425#一般硅酸盐水泥浆,水灰比,外加2%水玻璃,2%膨润土,水泥掺量8%(2) 施工方案a 布孔原则(因压密注桨影响半径600,有效半径500):排距和孔距均为lm,在深层搅拌桩之间实行压密注浆方式,改善土体性质,从而达到地基加固的目的。

b注浆时采纳先从外围,后内部的注桨施工方式,以防止浆液流失c 改进压浆喷头,将常规直喷式改为滤网式喷头改进压浆喷头,旨在增加压浆压力,扩大有效半径,增加水泥浆的渗透力d 压密注浆施工在水泥土搅拌桩结束以后,这样避开了浆液扩出压浆区范围 e每孔注浆时,自下而上逐段注浆,每次拨管间距不大于0.5m,注浆压力为0.25—0.35Mpaf先将注浆管压入土层至设计深度,然后接上压浆机,边向上拨起注浆管边向土层内注浆通过限制注浆量和注浆压力来达到设计要求 (3) 注浆稳定措施除了在初始推动阶段,优化推动参数以外,在顶进过程中加强同步注浆也是有效手段之一,必需尽可能将膨润土泥浆套随机头向前移动,形成连续的环状浆套要选择触变性能良好的膨润土制浆材料4) 置换泥浆措施在顶进结束后,我们必需马上用纯水泥浆置换膨润土泥浆顶管注浆工艺顶力限制的关键是最大限度地降低顶进阻力,而降低顶进阻力最有效方法是注浆我们设想在管外壁与土层之间形成一条完整的环状的泥浆润滑套,变原来的干摩擦状态为液体摩擦状态这样就可以大大地削减顶进阻力要达到这一目的,就必需严格执行顶管注浆操作规程,由专人操作,质量员检查严格把好质量关 顶进过程中,线型限制及量测设备(1) 测量仪器配备与检验 顶管施工需进行三维动态测量,其精度要求特殊高,必需采纳精度高,性能优良的测量仪器。

为此,特配备了全站仪(测角+1”,量距1+1ppm), 经纬仪, 水准仪等一系列精密高档仪器顶管施工测量所运用的仪器, 附件须刚好送质检单位检验,做全面鉴定,并在运用过程中常常进行检查a. 限制测量(a) 平面限制为确保两井间顶管贯穿,横向, 竖向误差小于100mm,在两端头井旁边埋设地面导线点,利用空导点和地面导线点,以导线测量形式,将平面限制成果引测到施工现场b) 利用空导点和地面导线点建立平面限制网导线测量采纳TC2002全站仪,方向观测6测回,测角精度+1”,测距6测回,双向观测,测距相对误差<1/80000,对观测结果进行平差c) 井上座标点向井下传递采纳联系三角形方式,点位由Leica铅垂仪垂直投设d) 井下限制顶进方向的基准点用钢架埋设成固定点,采纳全站仪跟踪观测机头平面偏差方向b. 高程限制(a) 利用施工区域旁边的已知高级水准点,布设二等水准路途,将高程引测到工作井旁边,并设立施工高程限制点水准测量采纳NA2型带平行玻璃板测微器水准仪协作钢尺进行,来回观测b)地面高程传递到井下时,可用钢尺垂直悬挂,下系线锤至标准拉力,然后地面, 井下两台水准仪同时观测钢尺应进行尺长, 温度两项改正。

井下布设2~3个地下起始高程限制点c) 顶管机头高程限制水准仪和连通管两种方式,连通管测量为从掘进机到管尾挂一根φ10mm透亮塑料管,管内充溢水,依据连通原理,读出二端液面差,再计算出掘进机头水平偏差每顶进20cm测量一次偏差值,做到刚好驾驭机头姿态和发展趋势,以便刚好纠偏c.地面沉降观测(a) 地面沉降点在路面用道钉埋设,特殊要求的构筑物用红三角标记b) 地面沉降观测在顶管施工过程中每天进行,沉降量限制在+10mm, -30mm之间d. 顶管姿态测量(a) 为保证顶管机严格按设计轴线推动,必需刚好观测顶管动态数据,从而调整顶管各施工参数,指导顶管正确, 平安推动b) 在顶管机头部纵向设一对水平横尺,利用布设的三维坐标限制点,测量各尺读数,经精确计算得顶管转角, 顶管中心方向偏差值, 顶管坡度, 顶管中心高程等数据,从而相应调整顶管机的各个施工参数c) 顶管推动轴线应限制在允许偏差范围内,如有微小偏差,可按 比例分段纠偏 地上, 地下挖弃土的支配及处理对于顶管,在工作井处布置沉泥箱,泥水系统输送的泥浆,经过沉泥箱逐级过滤,经沉淀的泥浆用密封车外运。

挖弃土的支配及处理必需特殊留意文明施工,应严格按文明施工要求执行5.2开槽埋管施工工艺和技术位于交通量较小, 埋深较浅, 人口相对较少, 道路绿化带或人行步道内的污水管道施工步骤精确工作→测量放线→复测→基槽开挖→挖除原有管道→清槽验槽→管基底夯实→垫砂层→管道安装→砌井室→检查井抹灰→闭水试验→回填砂垫层5.2.1 施工测量(1)轴线测设a, 按测绘处测量成果表测设轴线限制点b, 依据设计图测设管道中心线和检查井中心位置,设立中心桩管道中心线和检查井中心位置经复核后方可在施工中运用c, 依据施工管道直径大小,按规定的沟槽定出边线,开挖前用白粉划线来限制d, 在沟槽外检查井位置的两侧设置限制桩,并记录两桩至检查井中心的距离,以备校核2)标高测设a, 按测绘处测量成果测设临时水准点b, 依据须要沿施工范围加密测放临时水准点,临时水准点应设置在相对稳定的位置,沿线每隔200m设置一个,在交叉口,弯道处另设一个c, 临时水准点设置后,要统一编号,在图纸上标明,经复核无误方可运用并依据施工阶段定期复测,一般一月一次d, 在每座检查井的位置架设坡度样架(龙门板),用来限制管道及基础的标高和坡度。

龙门板经复核后方可在施工中运用,在挖至底层土做基础排管等施工过程应常常复核,发觉偏差刚好订正5.2.2 主要施工方法和工艺介绍(1)本工程部分污水管采纳开槽埋管方法施工开挖深度大于,拟采纳钢板桩作为沟槽支护2)开槽开挖铺管排水方法采纳明沟排水法5.2.3 施工排水(明沟排水法)在沟槽的开挖过程中,在槽底两侧设置排水沟,将地表水或槽底,槽壁渗流出来的地下水汇合到槽度的排水沟内,然后通过排水沟流入集水坑,再用污泥泵将水抽走抽出的水干脆排入河内或下水道明沟排水沟深度比沟槽底低—,集水坑比排水沟低—1m,并保持水流畅通,地下水位低于开挖基坑底5.2.4 开槽埋管施工(1)沟槽开挖和支护a, 沟槽挖土采纳挖掘机配以人工挖土挖掘机挖土应严格限制标高,防止沟槽超挖或扰动基底面,把原有污水管道进行挖除,挖除后应再挖至槽底设计标高以上20cm时,预备底层土, 再用人工挖除,修整槽底, 边挖边修,并马上进行基础施工槽底的松散土, 淤泥, 大块石要清除并保持不浸水b, 挖土要与支撑相互协作,机械挖土要刚好支撑,防止槽壁失稳而导致沟槽坍塌c, 钢板桩支护的沟槽用挖掘机挖土时,要实行后退式挖土方法,严禁挖掘机进入未设支撑的区域内。

d, 钢板桩支护的沟槽:钢板桩采纳15t履带吊挂振拔桩锤施打沟槽支撑设水平向30#槽钢围林垫4*8板,沟槽实行钢管支撑,水平间距2m,横撑垂直间距不大于在拆除底档支撑进行排管前,用短木或砖在砼基础侧面与钢板桩之间设临时支撑e, 挖掘机挖土施工进设专人指挥,维持施工现场平安f, 槽边单面堆土高度不得大于,离沟槽边距离不得小于施工机具设备停放离沟槽边距离不得小于2)管道基础a, 管道基础施工前要复核龙门板标高, 轴线和井位在沟槽底部每隔4m左右钉一个样桩,用水准仪测设桩顶标高,以限制挖土面, 垫层面和基础面如发觉超挖,用砾石砂或旧料填实,不得用土回填b, 管道基础砂要按通用图规定的沟槽宽度和厚度满堂铺筑, 摊平, 拍实c, 砼基础侧向模板安装缝隙严密, 支撑坚固,标高和轴线正确,并符合结构尺寸要求d, 垫层面上有水时,禁止浇筑砼e, 砼下料必需用料斗或滑槽,禁止从上往下干脆倾倒,防止砼离析砼浇筑需用拍板或平板振动器拍平, 振实砼基础浇筑完毕后,12小时内不得浸水,并进行养护砼强度达到以上后方可拆模f, 做好基础砼的试块工作,需达强度75%后方可进行排管施工3)管道铺设a, 排管前需检查砼基础的标高, 轴线,并清扫基础表面的污泥, 什物及积水。

龙门板标高经复核后排管,排管时以限制管内底标高为准b, 待用的管材要进行检查,如有裂缝等缺陷的管材, 不得运用,并做好记录,退回原厂c, 采纳12t汽车吊下管, 下管应轻起轻落,防止造成管材和砼基础断裂d, 下管用的起吊设备应停放在坚实的地面上,若地面楹软要用方木, 路基箱板铺垫进行加固吊车下管时设专人指挥,在吊臂回转半径的影响范围内不得有障碍物或站人若发觉起重设备有故障,严禁带病操作起重作业完成后,驾驶人员要对停放在施工现场的起重设备做好平安防范措施后,方可离开现场操作人员上下沟槽时,应采纳扶梯,扶梯要高出地面1m,并应亲密协作e, 管道铺设要严格依据操作规程进行,不得随意将橡皮止水带拿掉排管,管道接口需严密,管道间隙符合设计要求,管枕, 垫尖, 管道不得左右晃动f, 排管铺设结束后,需进行一次综合检查,当线型, 标高, 接口, 管枕等符合质量要求时,方可进行下道工序的施工4)管道接口a, 管节内外口要清洁干净,接口材料需做密实,凝固后要进行湿治养护,防止开裂b, 接口完成后,如发觉少量脱落, 裂缝等现象,要刚好修补状况严峻要凿除重做5)闭水试验打算闭水的井段两端用砖砌封堵,养护3~4天达肯定强度后,进行井段内注水闭水。

闭水试验的水位应为试验段上游管内顶以上2m如检查井高不足2m时,以检查井高为准注水过程中检查堵管, 管道, 井身,无漏水和严峻渗水,再浸泡井段1~2天后进行管道闭水测试将水灌到规定水位,起先记录,对渗水量的测定时间,不少于30min渗水量不超过规定的允许渗水量即为合格允许渗水量:式中Q——允许渗水量(m3/());D——管道内径(mm)6)管道坞膀a, 管道坞膀之前,严格清除基础砼表面和管壁的污泥及垃圾,沟槽内不得有积水b, 管道两侧回填黄砂要同步进行,以防止管道由于单向受力而走动黄砂回填后洒水用拍板拍实,黄砂回填必需保证质量7)检查井和进水口窨井:井盖采纳圆形钢纤维检查井应与管道基础同时施工,井类构筑物采纳分皮坐浆法砌筑砖砌用水泥砂浆必需随用随拌,砌砖时应上下错缝,内外搭接,砂浆应饱满每皮水泥砂浆铺满后,在砖的紧缝处还要刮上水泥浆,然后铺砖,竖向用砖刀敲实,做到灰缝饱满, 密实,以防止漏水,在井圈砌好后,清扫井圈内表面,用水泥砂浆抹面,要求压实, 抹光,同时,流槽也要用水泥砂浆抹光, 抹顺井室砌筑的质量要求:井壁的勾缝抹面和防渗层应符合要求,井盖高程的允许偏差15mm;井壁同管道连接处应严密,不得漏水,井体内预埋管道与墙体结合处应用l:2水泥砂浆抹成45°三角接缝,同时井内应保证干净无杂物。

井底的砼垫层和砌筑井壁的水泥砂浆强度等级必需满足设计规定挖槽应留意留有足够肥槽,挖至设计深度砌井墙时先按井墙位置挂线,先砌井墙一层,井墙内口对角线核对方正随砌随平缝,每砌高30cm将墙外肥槽刚好回填夯实井盖座安装依据以往的施工阅历,路面完工后极易在井盖四周开裂, 下沉,究其缘由,有以下两点:①井座采纳钢筋质量较差,混凝土强度不够②井座和井身之间以及盖座和井座之间未座浆或座浆不饱满,受路面行车荷载作用后,因井盖座下沉而导致路面开裂为杜绝以上事故发生,安装用钢纤维混凝土井座和盖座均应运用合格产品,且有出厂证明盖座安装时应座浆饱满, 稳固在砂浆达到强度要求前应保证盖座不受重压或位移安装时严格限制好井盖高程,井盖应随路面纵, 横坡并低于路面0~5mm8)沟槽回填a, 沟槽复土要在管道隐藏工程验收合格后进行凡具备复土条件,均应刚好复土,防止管道暴露时间过长造成损失b, 复土前要将槽底杂物清理干净复土时沟槽内不得有积水,严禁带水复土,不得回填淤泥, 腐殖土及有机物质,大于10cm石料等硬块要剔除,大的泥块应敲碎c, 拆除撑板要和回填土夯实工作紧密协作,自下而上地逐段分层填夯钢板桩要间隔拔除, 刚好灌砂,可适当充水,并用铁扦捣实,扶植灌砂下沉。

路面复原二灰基层施工(1)铺设试验段清除下承层的浮土及松散层,用全站仪每10米复原中桩, 边桩,标明标记线正式开工前铺筑长度不小于单幅单层100m的试验段,通过试验以确定, 拌合, 摊铺, 碾压等,各道工序参数,作为工程施工现场限制依据2)拌合二灰碎石采纳厂拌,选择质量过关的厂家,拌和时混合料的含水量要略大于最佳值,一般高于2~4%使混合料运到现场摊铺后碾压时的含水量接近最佳值,并派专人蹲点检查拌制质量3)运输二灰碎石采纳10台8吨自卸车运到施工现场4)摊铺压实二灰碎石用自卸车运至路基上,用二灰摊铺机分层摊铺每次整形都按规定的坡度和路拱进行,对于直线拱采纳8m长(或两根4m)的铝合金尺校正用轻型压路机碾压1~2遍暴露潜在蜂窝和不平整处,对于局部粗集料集中产生的蜂窝,用少许二灰石屑细料(特地另行加工)嵌实后再进行碾压对于局部高出部分,刚好铲修整平,对局部低洼处,将表层下5cm以上厚耙松,再进行找补整平,避开在碾 压成型的二灰碎石上干脆找补最终用重型压路机碾压1~2遍后,同样细致视察,按以上方法刚好调整,低洼处调平后适当增加碾遍数碾压结束前,进行终平,高出部分细心铲除,防止表面松散。

5)基层施工时应留意事项:二灰碎石基层碾压完成后留意养生,使其表面保持潮湿二灰碎石养生期间封闭交通施工中应留意以下事项:运到工地的二灰碎石混合料含水量限制在最佳含水量的+2%~-1%,以二灰石屑料“手捏成团,落地能散”为现场限制限制检验标准检验合格的二灰碎混合料刚好摊铺,若由于施工条件限制不能刚好摊铺,在工地堆放时间不能超过24小时二灰碎石摊铺必需当天摊铺当天碾压,未碾压及堆放的二灰碎石则实行防雨措施严格限制碾压时的含水量,以最佳含水量±1%时碾压拌和好的混合分料要刚好摊铺碾压,一般12小时内完成严禁用贴补的方法进行找平,如局部低洼间采纳翻松,填加簇新混合料重新碾压应尽量避开纵向工作缝,削减横向工作缝工作接缝应采纳各路面垂直2道路面层5.3.2.1沥青砼路面(1)沥青下封层1在沥青下封层施工前对二灰碎石基层进行验收,在各项指标均达到规定要求后才能支配沥青封层施工视养生大气条件,在上基层潮湿养生数天,待基层表面基本干燥后,即可乳化沥青封层,铺筑前表面应清扫干净,表面不能有杂物浮土或表面松动石子袒露现象基层表面应干燥,同时亲密留意天气预报,如遇大风, 下雨或气温低于10℃时,不进行沥青封层施工。

特殊要留意,在沥青下封层施工前,还要实行防止污染侧平石及其他相邻构造物的措施2沥青下封层施工要求及留意事顶:下封层施工采纳乳化沥青稀浆封层,封层厚度为本工程用拌合型乳化沥青铺筑,为加快乳化速度加肯定数量水泥或消石灰粉作填料本工程采纳具有储料, 送料, 拌和, 摊铺和计量限制等功能的稀浆封层铺筑机进行封层施工,摊铺时严格限制的集料, 填料, 水, 乳液的协作比,当铺筑过程中发觉有一种材料用完时,应马上停止铺筑重新装料后再行施工,搅拌形成的稀浆混合料,应附合规范规定,并具有良好的施工和易性稀浆封层铺筑机工作时应匀速前进,铺筑厚度应匀称, 表面应平整稀浆封层铺筑后,应待乳液破乳,水分蒸发,干燥成型后方可开放交通2)沥青混凝土面层1沥青混凝土材料基本要求:l)沥青:质量要求符合《沥青路面施工及验收规范》的规定2)粗集料:应符合规范要求3)细集料, 填料:应符合规范要求2一般要求沥青砼铺筑时气温要求不低于10℃,晚间铺筑确保充分的照明设施,雨天不得铺筑3运输运输保证均衡连续送料,运料车有混合料保温措施的后倾式卡车,车厢内壁及底板涂有薄层隔离剂,混合料到达工地的温度满足规范要求混合料拌和匀称,色泽一样,无成块成团, 枯焦干散,油量明显过多过少,以及出厂温度超过范围或送到工地温度低于规定混合料,不得运用。

4摊铺①摊铺前对下层全面检查,不合质量要求之处加以补救针对二灰碎石基层,测定弯沉值,符合设计要求后才能铺筑面层二灰碎石表面干燥无浮灰, 浮石, 泥土等杂物局部不平或成坑之处,采纳沥青混合料整平,不得用灌浇沥青或二灰碎石整平②检查施工范围内的井盖框,侧平石, 等是否固定到要求高程,侧壁是否已涂好沥青粘层,顶面是否己有爱护隔离措施③采纳带自动调平装置的摊铺机摊铺④采纳全路幅铺筑,摊铺机后配适当人员协助,刚好整形⑤多层混合料铺筑,上下层接缝错开,面层各层接缝均削齐接平5碾压①碾压自路边向路中,配备与摊铺速度相适应的压路机台数,使碾压温度达到规范要求②压路机型的轻重选择一般为:初压轻型,复压重型,终压轻型若沥青摊铺机具夯实装置,可省去初压工序,各种压路机的碾压速度符合规范要求③压路机有自动洒水设备,如无自动洒水设备,必需有专人跟轮涂布油水④压路机匀速行驶,不得在碾压层上调头,转向或突然刹车⑤碾压成型后的新铺沥青层上,应避开料车和工程机械重复行驶,也不得停放摊铺机, 压路机及其它易滴漏的机械和车辆,不得堆放石子, 料块, 泥土等其他杂物⑥遇雨刚好通知拌和厂停料,已出厂和已铺好的沥青粗粒式混合料,马上快铺快压,抢工铺筑。

若为细粒式混合料,除已铺筑的做齐施工缝抢压完毕外,其余不得接着铺筑6施工留意事项:除符合上述沥青砼施工要求外,还需留意以下三点:①相宜铺筑气温为10度以上,施工时间宜支配在白天,雨大不准施工②采纳有自动调平装置的摊铺机摊铺,压实中复压时优先采纳轮胎压路机③本公司建立相应的全面质量管理体系,配置先进的摊铺, 碾压机械,严格工序管理,并配备相应的试验, 质量检验人员,以确保沥青路面施工质量④工程终点与老路面连接处,应对老路面铣刨后,摊铺细粒式沥青砼并自然顺接到老路面路面面层在路基沉降速率小于或等于经监理工程师批准后进行施工,采纳ABG425型沥青砼摊铺机在半幅宽度范围内全幅摊铺,刚性压路机压实,沥青砼采纳商品沥青砼5.3.3人行道板复原摊铺垫支前先将土基整平压实,垫层厚度及材料符合设计要求铺筑预制板一般采纳“放线定位法”依次铺砌,板底应紧贴垫层,不得有“虚空”现象常常用3m直尺沿纵横和斜角方向靠量面层平整度,发觉不符要求,刚好整修采纳S道板砖铺砌时,与侧石垂直的拼缝为通缝(横缝),与侧石平行的为借缝(纵缝),缝宽≤1cm与侧石接边线缝宽1cm缝隙应匀称,灌缝须饱满人行道的曲线段道板铺砌可分直铺法和扇形铺法二种。

铺板后形成的楔形空缺及边, 角空缺,可采纳同标号水泥混凝土(厚5cm)其上盖铺1∶2~1∶3水泥砂浆(厚3cm)就地浇筑,与预制板面平并滚花待终凝后,覆盖湿治老道板路面复原时,如有破损,尽量增加与原有道板相近的道板,且平均抗压强度≥30MPa 六, 质量保证措施依据本工程特点建立工程质量保证体系,落实各级人员的质量责任制,实行创优夺杯的目标管理,签订多项责任状,进行责任目标逐级分解从项目经理, 生产指挥系统到生产班组均有创优目标和实际支配,做到责任到人,措施落实项目经理技术负责人项目副经理质量员施工员技术资料材料试验计量QC活动分包质量工程质量试块试件分项核验技术复核隐藏验收方案审定技术交底依据质量保证体系的要求,将其具体落实到工程项目中,施工项目的质量限制是从工序质量到分项工程, 分部工程质量, 单位工程质量的系统限制过程;也是一个由对投入原材料的质量限制起先,直到完成工程质量检验为止的全过程的系统过程6.2.1 ISO9001质量体系运行本公司已获得ISO9001质量体系认证,在本工程中我们将严格按本公司《ISO9001质量体系程序文件》, (GB/T)与质量支配,依据ISO9001:2000质量体系要素进行管理。

质量管理的原则:理解顾客的需求及潜在需求,满足顾客要求并争取超越顾客期望;领导作用‘全员参与;将活动和相关的资源作为过程进行管理;将相互关联的过程作为系统加以识别, 理解和管理;持续改进;建立在数据和信息分析的基础上;与供方互利的关系质量体系要素是构成质量体系的基本单元它是工程质量生产和形成的主要因素质量体系是由若干相互关联, 相互作用的基本要素组成项目质量达到质量目标,必需按体系要素构成和质量体系保证要素进行管理1)进场后,即欲项目技术负责人组织现场管理人员学习, 熟识施工图纸,了解设计意图,同时找出问题与冲突2)由公司技术部门组织图纸自审,组织各专业共同核对图纸,提出问题及不详处,协商施工协作相宜,形成自审纪要后提交设计, 监理和建设单位3)在图纸自审的基础上组织设计交底及图纸会审图纸会审时会通总承包, 设计单位, 监理及有关人员共同进行形成纪要后经各方确认并盖章后组织实施4)依据工程施工的具体状况,图纸会审可分阶段进行5)设计变更应由提出单位办理技术核定单,并经设计单位, 总承包, 监理和业主共同签字认可6)施工过程中发生的材料代用, 施工做法变更或施工条件变更而须要修改,提出单位应办理技术核定单。

7)对发生的设计变更,要刚好传达到项目部有关专业技术管理人员1)施工组织设计由项目技术负责人主持编制,并经公司总工程师批准后实施2)各专业施工单位必需供应相应专业的施工组织设计3)施工组织设计要对项目部全体成员进行交底4)做好施工组织设计的调度,实行动态管理当施工条件发生变更时,编制施工组织设计调整方案,报原审批人审批后执行1)工程开工前,由公司总工程师对整体工程进行技术交底2)项目技术负责人分部工程的技术交底3)分项工程起先前,由施工员或专业技术负责人要对班组进行技术交底4)分部和分项交底的内容应包括施工工艺, 操作规程, 质量标准, 质量通病的防治措施等对关键部位施工要点和质量要求要细致交待5)各项技术交底均要做好书面记录检查工程是否具备开工条件,开工后能否连续正常施工,能否保证工程质量1)项目部每周组织不少于一次的工程质量检查,通过现场黑板报和演示文稿公布检查结果,奖优罚劣,调动现场施工人员的主动性2)项目部专职质量管理人员要将主要精力放在作业面的巡察检查项目部管理人员应常常深化现场,对施工操作质量进行检查;必要时,还应进行跟班或追踪检查3)项目部质量员每天进行质量巡查,发觉问题刚好处理。

现场质量检查方法可采纳目测法(手段为看, 摸, 敲, 照),实测法(手段为靠, 吊, 量, 套)和试验检查1)对具备覆盖, 掩盖的部位的隐藏工程验收分项,在自行检查合格的前提下,提前通知有关方面进行验收,未经监理复核审定不得进入下道工序并应刚好办理检查记录,签字齐全2)工程施工过程中,应按部位, 按工序进行技术复合,未经检查验收的分项不得进入下道工序3)工程竣工前,由总承包单位组织初验,严格执行建设部关于建筑安装工程竣工验收五条标准,确认达到竣工要求后,进行正式的竣工验收1)三级检查验收制度,即班组自检, 施工员复检, 专职质量员专检2)工序交接检查,即由下道工序操作人员对上道工序进行检查。
