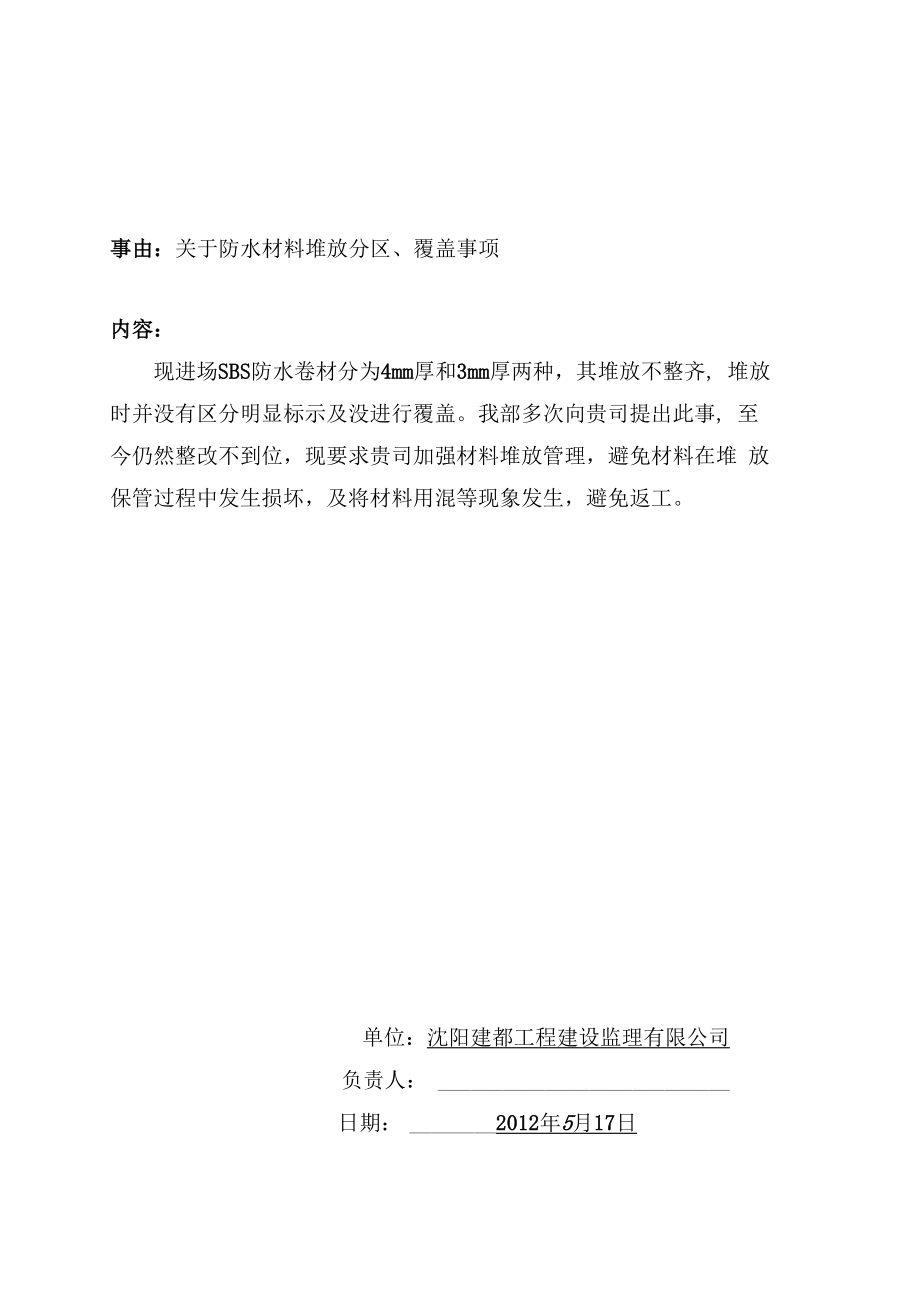

事由:关于防水材料堆放分区、覆盖事项内容:现进场SBS防水卷材分为4mm厚和3mm厚两种,其堆放不整齐, 堆放时并没有区分明显标示及没进行覆盖我部多次向贵司提出此事, 至今仍然整改不到位,现要求贵司加强材料堆放管理,避免材料在堆 放保管过程中发生损坏,及将材料用混等现象发生,避免返工单位:沈阳建都工程建设监理有限公司 负责人: 日期: 2012年5月17日SYHDYY-JLLD-002事由:关于现场施工进度、施工质量、安全文明施工事项内容:1、 现我部已向贵公司移交了综合楼、5#、6#、7#楼,但贵公司施工 进度缓慢、严重滞后,因此要求贵公司立即组织人员、机械、材 料进行施工2、 关于施工质量方面,要求贵公司从材料质量和施工操作质量两方 面着手首先从进场材料出发,对材料厂家、品牌、规格、性能 等进行检查,并应符合现行材料规范要求其次从施工操作和工 艺着手,不论钢筋绑扎、钢筋焊接、混凝土浇筑、模板支设等都 应严格贯彻执行验收规范和质量标准3、 关于安全生产、文明施工方面,应加强安全教育、专职人员持证 上岗,做好安全技术交底、安全防护,带好安全防护用具;进场 材料应堆放整齐,不堆在低洼处,不被水侵泡,该做覆盖的 覆盖,该进库的进库,做到工完场清,做好文明施工。
单位:沈阳建都工程建设监理有限公司 负责人: 日期: 年 月 日事由:关于进场钢筋、钢筋加工一事内容:1、 根据我公司工程技术部要求,现沈阳公司各地分公司进场的三 级钢筋12以下均应为盘螺,进行现场调直,避免进场直条钢筋,防止 钢筋横肋高度不够及直径不够等,因此要求贵公司进场的三级钢筋12 以下均应为盘螺,现场调直2、 现发现贵公司进行钢筋加工时,箍筋弯钩、主筋弯拐的平直段 长度出现不够情况;同时钢筋进行直螺纹套丝时,未对钢筋端头进行 切除处理、套丝长度个别长度不够等情况,因此要求贵公司加强钢筋 加工质量,并对其有上述情况的钢筋重新进行加工单位:沈阳建都工程建设监理有限公司 负责人: 日期: 年 月 日事由:关于进场钢筋一事内容:该批钢筋进场未经报验、卸车,未下发准用许可证,因此要求立即退场单位:沈阳建都工程建设监理有限公司 负责人: 日期: 年 月 日事由:关于防水层保护事宜内容:现5#、6#、7#楼防水层均已完成,并已进行下步工序施工,但发 现防水层未经保护就进行模板施工、浇筑混凝土我部对此提出要求 对防水层进行保护后方可支模、浇筑混凝土,防止破坏防水层、污染 防水层对已经支模、浇筑混凝土的应立即采取措施进行保护清理, 希望贵公司引起重视,在今后施工中引以为戒。
单位:沈阳建都工程建设监理有限公司 负责人: 日期: 年 月 日事由:关于HRB400 25钢筋退场一事内容:经检查发现于6月2日抚顺新钢铁有限责任公司标记为“4F25” HRB400 25钢筋表面锈蚀、不光泽、钢筋有无纵肋现象、肋高明显不 能满足规范要求,因此要求贵公司立即退场,并警告不允许不合格材 料进入施工现场单位:沈阳建都工程建设监理有限公司 负责人: 日期: 年 月 日事由:关于钢筋退场一事内容:经检查发现于6月10日进场抚顺新钢铁有限责任公司HRB400 16、HRB40018、HRB400 20、HRB400 25的四种钢筋,钢筋表面锈蚀、 不光泽、钢筋有无纵肋现象、肋高明显不能满足规范要求、钢筋直径 小于规范要求,因此要求贵公司立即退场,并警告不允许不合格材料 进入施工现场单位:沈阳建都工程建设监理有限公司 负责人: 日期: 年 月 日事由:关于连盛商品混凝土一事内容:关于贵公司使用辽宁连盛混凝土有限公司的商品混凝土,根据合 同范本,其辽宁连盛混凝土有限公司不属于合同范围内甲方指定材料 品牌,因此要求贵公司更换商品混凝土厂家单位:沈阳建都工程建设监理有限公司 负责人: 日期: 年 月 日事由:关于综合楼地下室外墙防水及保护层一事内容:现综合楼地下室已开始进行土方回填工作,但经检查发现综合楼 地下室外墙根部的防水未做到位及个别部位的防水保护层未施工到 位,因此要求贵公司对地下室外墙根部防水未做到位及保护层不到位 的部位挖除回填土重新做好防水层及保护层,检查合格后重新回填。
单位:沈阳建都工程建设监理有限公司 负责人: 日期: 年 月 日事由:关于5#楼一层柱墙钢筋绑扎一事内容:在6月13日下午检查5#楼一层柱墙钢筋时发现,存在暗柱的边 缘约束未做、缺少墙筋、缺箍筋、钢筋间距位置不正确且间距较大、 墙体锚固端未按图集施工等等严重问题,下面列举一些问题的位置:1、 Z1柱缺少内部箍筋;AZ16、AZ22柱缺少内部箍筋;2、 Z2柱缺少拉筋,箍筋间距较大;3、 暗柱内单箍筋间较大,有的柱子只有两三个单箍筋,剪力墙 e6@400拉筋挂的较少、水平筋间距较大;4、 AZ3与AZ9间缺墙筋;5、 没有一根暗柱的边缘约束按照图纸施工;以上问题列举的位置,在其他位置也存在,因此要求贵公司立即 整改进行全面质量大检查,把所有问题解决,整改完后附相片上报, 并杜绝有类似问题发生单位:沈阳建都工程建设监理有限公司 负责人: 日期: 年 月 日事由:关于沈阳恒大雅苑项目存在问题质量安全一事内容:1、 5#楼4层部分剪力墙水平钢筋起步距离偏大,水平钢筋端部节点长度 偏小,拉筋间距不符合要求;2、 5#楼外脚手架转角部位搭设不符合要求,5#楼部分位置模板支撑体系 与外脚手架相连;3、 5#楼外脚手架上人斜道搭设不符合要求,楼层临别防护不及时;4、 综合楼游泳池部分满堂脚手架搭设缺少扫地杆,立杆存在搭接现象;5、 13#楼剪力墙外墙拉筋间距偏大,部分位置缺少拉筋;6、 14#楼部分地下室外墙竖向钢筋搭接长度偏小;7、 综合楼北侧焊接作业棚防护措施不到位;8、 13#楼南侧钢筋作业场临时配电箱配置不符合要求,存在安全隐患;附件:现场检查照片上述整改内容必须于2012年7月4日前整改完成。
单位:沈阳建都工程建设监理有限公司负责人: 日期: 2012 年7月2 日。
