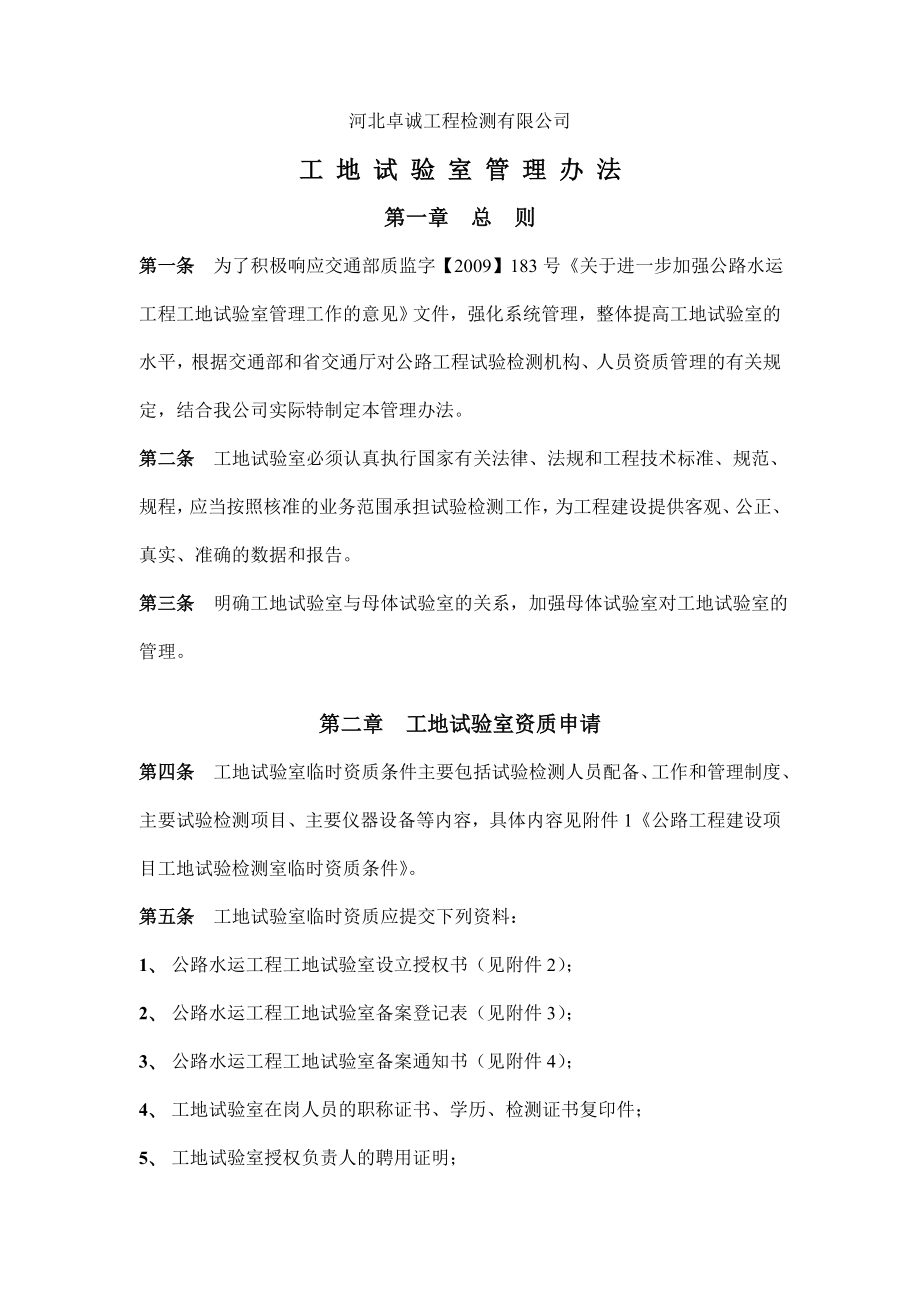

河北卓诚工程检测有限公司工 地 试 验 室 管 理 办 法第一章 总 则第一条 为了积极响应交通部质监字【2009】183号《关于进一步加强公路水运工程工地试验室管理工作的意见》文件,强化系统管理,整体提高工地试验室的水平,根据交通部和省交通厅对公路工程试验检测机构、人员资质管理的有关规定,结合我公司实际特制定本管理办法第二条 工地试验室必须认真执行国家有关法律、法规和工程技术标准、规范、规程,应当按照核准的业务范围承担试验检测工作,为工程建设提供客观、公正、真实、准确的数据和报告第三条 明确工地试验室与母体试验室的关系,加强母体试验室对工地试验室的管理第二章 工地试验室资质申请第四条 工地试验室临时资质条件主要包括试验检测人员配备、工作和管理制度、主要试验检测项目、主要仪器设备等内容,具体内容见附件1《公路工程建设项目工地试验检测室临时资质条件》第五条 工地试验室临时资质应提交下列资料:1、 公路水运工程工地试验室设立授权书(见附件2);2、 公路水运工程工地试验室备案登记表(见附件3);3、 公路水运工程工地试验室备案通知书(见附件4);4、 工地试验室在岗人员的职称证书、学历、检测证书复印件;5、 工地试验室授权负责人的聘用证明;6、 中心试验室等级证书复印件;7、 工地试验室质量手册(注:质量手册样板见附件5);第六条 试验项目及参数必须和试验设备相对应,并且不能超越中心试验室的资质范围;第七条 工地试验室若有下列变更及事故情况,应及时上中心试验室确认,再上报资质审批,发证部门:1、被授权的试验检测项目及参数变更;2、行政、技术、质量负责人的更换;3、试验检测人员的变动;4、主要仪器、设备更换。

第八条工地试验室实行授权负责人责任制授权负责人必须是中心试验室委派的正式聘用人员,且须持有试验检测工程师证书 第三章 工作检查管理办法第九条 试验室建设管理(检查人:江厚权)1、 建筑面积要满足试验工作的需要;2、 试验室的工作环境要符合规范要求(养护室、样品室、留样室、水泥室、沥青室、力学室),保证温度和湿度;3、 试验室规划合理,仪器设备摆放井然有序,环境整洁;4、 相关图表(岗位责任制、操作规程、组织机构图、质量保证体系等)上墙;5、 采取环境、身体健康、防火、防电安全等有效措施;6、 开展创造新的工作,在全线的评比中取得好的成绩第十条 检测设备管理(检查人:王悦)1、 项目试验室提交本项目的仪器设备需用计划,经项目经理(总工)批复后,报中心实验室合作试验室须报项目仪器清单;2、 仪器设备由中心试验室调拨,执行路桥分公司《试验仪器设备租赁管理办法》;3、为确保检测数据的准确可靠并能溯源,强制性的检定设备必须经法定计量部门检定,非强制性的按自检规程进行自检,并形成记录;4、工地试验室应建立《计量器具检定记录表》、《计量器具登记台帐》、《计量器具检定计划表》、《仪器设备登记台帐》,并按照《河北建设集团有限公司计量管理工作制度》要求填写;5、所有仪器设备不论是送检还是自校准,均应实行标识化管理,标识分为“合格”、“准用”、“停用”三种,分别以绿、黄、红颜色表示。

设备标识参考样式如下:设备状态合格证仪器名称:出厂编号:设备编号:检定日期:有效日期:检定单位:保 管 人:设备状态准用证仪器名称:出厂编号:设备编号:检定日期:有效日期:检定单位:保 管 人:设备状态停用证仪器名称:出厂编号:设备编号:停用日期:保 管 人:6、对于使用频率和准确度要求高、易损坏的仪器设备(如压力机、万能试验机、天平),制定《仪器设备期间核查计划》(附件6);在两次检定、校准期间(时间区间为12个月)要进行期间核查,做好详细记录(附件7);7、试验仪器设备进场后要制定《仪器设备维护保养计划》(附件8),定期做好维护保养工作,并进行记录(附件9),保证设备正常运转;当发生故障后调查分析原因,报中心试验室,派专业人员维修,所发生的费用由项目承担;8、建立设备运转记录,有专人负责,保证设备外观清洁;9、中心试验室对每台设备进行统一编号管理; 第十一条 内业管理(检查人:王悦)1、建立人员档案,包括人员简历、获奖情况、培训情况、论文发表情况及一些证明材料:毕业证、试验检测证书、职称证等;2、建立样品台帐和试验报告台帐,对试验报告进行归档整理;3、保证现行的标准、规范、规程等技术文件、资料的有效;4、 试验资料应符合“四个对应”、“四个符合”标准,即试验台帐、试验仪器设备运转记录、试验原始记录和试验报告。

5、 试验检测报告签字人必须是经过考核或持证的试验检测人员工地试验室出具的试验检测报告应全面涵盖试验信息,并加盖工地试验室印章,印章包含的基本信息有:母体试验检测机构名称+建设项目标段名称+工地试验室6、严禁出现虚假数据以及可疑虚假数据的试验报告7、试验检测参数不得超越中心试验室授权范围,不得对外承揽试验检测业务第十二条 工地试验室授权负责人的管理(检查人:江厚权)1、工地授权负责人是经过中心试验室授权,代表中心试验室全面负责本工地试验室一切日常工作;2、工地试验室实行授权负责人责任制,对工地试验室运行管理工作和试验检测活动全面负责; 3、工地试验室应在中心试验室授权的范围内活动,不得对外承揽试验检测业务;4、每年要针对本项目的工程特点,完成技术总结和工作总结,共同提高试验系统的技术和管理水平5、中心试验室每年对各个授权负责人进行考评,评选出优秀授权负责人第四章 试验仪器设备申请、购置及调拨运营管理第十三条 工地试验室成立后应拟定工地试验所需设备清单计划(台帐)试验仪器设备需用清单(见附件10),经项目经理或项目技术负责人签字确认,上报至中心试验室仪器设备管理员处第十四条 试验仪器设备(固定资产)由中心试验室根据项目需用清单为项目部调配,器皿类、低值易耗用品可由项目部自行购置。

第十五条 对于项目部从中心试验室领用试验仪器的,领用方及中心试验室双方应在试验仪器设备领用清单(见附件11)上签字认可后,方可将仪器设备领走第十六条 当涉及到各项目之间调动仪器设备的情况时,需由中心试验室进行协调,项目部试验室接到中心试验室仪器管理员的通知后方可进行仪器的调转手续,填写试验仪器设备调转清单(见附件12),仪器调转双方、中心试验室仪器设备管理员都应签字进行认可,此清单作为项目试验仪器租赁费用的计算依据,涉及到双方项目利益,需认真填写第十七条 设备退场经确认无损坏后,仪器使用方应填写试验仪器设备入库清单(见附件13),经试验仪器设备管理员验收签字后方可生效第十八条 设备进场前的维修、保养归中心试验室负责;设备运输过程中及进场后由项目部负责;设备吊装、运输费用及进场后维修、保养的费用归项目部承担,中心试验室负责联系厂家或售后服务人员协助项目部安装、调试和维修第十九条 租赁费有效期为自试验仪器设备离开路桥分公司中心试验室之日起至试验仪器设备归还给中心试验室止第二十条 试验仪器设备在项目期间不得私自转借、转租和挪用,特殊情况报中心试验室; 第五章 顾客满意度管理办法(检查人:王悦)第廿一条 顾客指所承建工程项目的业主、监理、项目部。

第廿二条 在工程施工过程中, 为更好地履行合同, 及时了解并处理顾客的抱怨及不满意信息,发现工作中的不足,不断提高管理与服务工作质量,提高顾客满意度第廿三条 对于在施工过程中的试验检测时,发生违规操作、偏离试验规程的行为时,顾客有权对其进行投诉第廿四条 对于工程施工过程中工地试验室人员的工作能力、工作进度、与业主、监理及项目部各部门间的协调能力、事件处理、服务态度等方面进行调查第廿五条 中心试验室在施工期间收集工地试验室的满意度信息,从记录、受理、处理、分析、反馈各方面监督和规范顾客投诉处理流程,提出改进措施顾客满意度调查工地试验室名称: 调查 内容调查部门工作态度专业技能很满意(100-80)满意(79-60)不满意(﹤60)很满意(100-80)满意(79-60)不满意(﹤60)项目部驻地监理总监办业主汇总 年 月 日第六章 培训、总结及评比(检查人:江厚权)第廿六条 培训通过走出去,请进来和相互学习的方式;中心试验室搜集和整理相关的学习信息,报公司总工程师,统一组织相关人员出去参观学习;全员参加公司组织的冬季培训机会;中心试验室组织相互参观,以及互相通报各级部门对项目检查所暴露的问题,有则改之,无则加勉。

第廿七条 各工地试验室应进行阶段性总结,对日常工作中的问题及亮点进行总结整理,以便对日后的工作以引导的作用以及与相关平行的项目及机构进行阶段性的交流,取长补短,不断完善自身的业务及管理水平工地试验室授权负责人年终要完成《工作总结》和《技术总结》,做为能力考核的一项第廿八条 鼓励积极参与本项目新材料、新工艺、新方法等科技论文编写第廿九条 中心试验室每年度组织评选优秀项目试验室和优秀授权负责人 附件:1、公路工程建设项目工地试验检测室临时资质条件2、公路水运工程工地试验室设立授权书3、公路水运工程工地试验室备案登记表   4、公路水运工程工地试验室备案通知书 5、质量手册样板 6、仪器设备期间核查计划 7、仪器设备期间核查记录8、仪器设备维修保养计划9、仪器设备维修保养记录10、试验仪器设备需用清单11、试验仪器设备领用清单12、试验仪器设备调转清单13、试验仪器设备入库清单附件1:公路工程建设项目工地试验检测室临时资质条件桥梁工程隧道 工程水泥砼 路面工程沥青路面工程路基工程资历和试验检测人员配备1、熟悉公路工程试验检测的标准、规范、规程及仪器设备的原理、性能和操作等,具有一定的公路工程试验检测工作经历;2、专业技术人员3人以上,其中中级以上技术职称者不少于1人;3、技术负责人具有中级以上职称,并具有3年以上负责试验检测工作经历;4、试验检测人员持证上岗达到70%。

同左同左同左同左工作和管理制度工作和管理制度健全,主要包括以下几方面:1、工作程序和质量管理;2、岗位责任制;3、试验室和仪器设备的管理同左同左同左同左主要试验检测项目1、集料、石料(筛分、压碎值)2、水泥砼(稠度、塌落度、抗压强度)砂浆强度、配合比设计3、几何尺寸4、砂石工程常规试验检测5、钢筋机械性能试验1、同左2、同左3、同左4、同左1、同左2、水泥砼(稠度、塌落度、抗压、抗折强度)3、路面基层材料试验(击实、灰剂量、无侧限抗压强度4、路面几何尺寸、平整度1、同左 2、沥青试验(针入度、软化点)3、沥青混合料试验(抽提、马歇尔)沥青混凝土配合比设计4、路面基层材料试验(击实、灰剂量、无侧限抗压强度)5、路面压实度、平整度、弯沉6、路面几何尺寸1、土工试验(筛分容重、含水量、液塑限、击实)2、水泥砼(稠度、塌落度、抗压强度)3、砌石工程试验检测4、地基承载力5、构造物几何尺寸6、路基压实度、平整度、完成主要仪器设备完成以上试验项目所需要的仪器包括:1、压力机(2000KN)或万能试验机(1000、600KN)2、标养室3、几何尺寸检测设备4、经纬仪、水平仪同左1、同左2、同左3、经纬仪、水平仪4、几何尺寸检测设备同左1、同左2、同左3、同左4、平整度检测设备5、几何尺寸检测设备6、取芯机同左1、同左 2、沥青设备、抽提仪、马歇尔仪3、经纬仪、水平仪4、弯沉检测设备5、平整度检测设备6、几何尺寸检测设备7、取芯机8、摆饰摩擦仪同左1、压力机(2000KN)2、标养室3、经纬仪、水平仪4、几何尺寸线性检测设备5、压实度、平整度、弯沉检测设备附件2公路水运工程工地试验室设立授权书编号:因 工程建设的需要,决定设立 工地试验室,授权启用试验室公章: 授权 同志为试验室负责人(检测工程师证书编号: ),负责工地试验室的管理工作。

授权开展的试验检测项目及参数为: 授权有效期: 年 月 日至 授权机构等级专用标识章: 检测机构: (章) 授权人单位负责人签字: 年 月 日附件3公路水运工程工地试验室备案登 记 表工地试验室: (章)备 案 日 期: 年 月 日交通运输部基本建设质量监督总站制一、工地试验室综合情况项目情况工地试验室名称工程投资项目业主单位联系人工地试验室设立单位联系人母体检测机构情况母体检测机构及法人机构名称等级及编号计量认证 编号法人代表联系方式行政负责人联系方式技术负责人联系方式质量负责人联系方式工地试验室情况工地试验室详细地址电 话传 真邮 编E-mail持试验检测人员证书总人数持试验检测工 程师证书人数相关专业高级职称 人数试验检测用房 总面积(m2)工地试验室授权业务范围二、工地试验室试验检测业务范围表序号试验检测项目及参数采用的试验检测方法和标准(名称/编号)所用主要仪器设备名称设备编号主要操作人员备注注:按照委托合同约定及检测机构授权范围填写。

三、工地试验室授权负责人简历姓名性别出生日期学历职称从事试验检测工作年限试验检测师证书编号工作单位及职务本人主要试验检测工作经历和业绩四、工地试验室在岗人员一览表序号姓名性别出生年月学历和专业职称检测人员证书编号从事试验检测年限五、工地试验室试验检测仪器设备一览表设备编号设备名称规格型号生产厂家购置日期单价(元)量程或规格准确度检定/校准周期检定/校准单位最年检定 /校准日期保管人备注七、备案意见母体检测机构意见(公章)年 月 日项目建设单位意见(公章)年 月 日备案质监机构意见(公章)年 月 日备 注附件4公路水运工程工地试验室备案通知书编号: 工地试验室:你试验室报送的《公路水运工程工地试验室备案登记表》及相关资料收悉,满足《公路水运工程试验检测管理办法》(交通部令2005年第12号)有关规定,同意备案你试验室严格按照有关标准、规范、规程和授权范围,客观、公正、独立开展检测工作,并对所出具的检测报告和检测结果的真实性和准确性负责相应责任由母体检测机构及你试验室授权负责人承担特此通知 质监机构(章) 年 月 日附件5××××××工程项目试验室质 量 手 册《质量手册》目录《质量手册》批准页项目试验室成立通知行政领导不干预声明工地试验室负责人检测工作公正性声明第一章 概述1.1、试验室简介1.2、试验室识别1. 3、原母体试验室资质证书第二章、质量方针与目标2.1、质量方针2.2、质量目标第三章、管理要求3.1、组织机构、组织机构框图、在岗人员一览表、人员职称证 资格证 毕业证 培训证 及被聘用的证明材料、工地试验室授权负责人简历、主要试验检测人员工作业绩3.2、管理体系、试验工作流程图、质量保证体系框图 岗位职责3.3、 纠正措施预防措施及改进、质量事故的分析报告制度、纠正措施的制定、预防措施的制定、纠正/预防措施的实施验证。

3.4、记录制度3.5、安全管理制度 安全管理机构图 安全事故报告制度3.6、环保管理制度第四章、技术要求4.1、仪器设备、仪器设备使用登记管理制度、仪器设备计量管理制度、仪器设备标识管理制度、仪器设备期间核查制度、仪器设备维护保养制度 、主要仪器设备操作规程、试验检测仪器设备一览表、仪器设备检定证书(后附)4.2、环境、 试验室面积、试验室平面图、试验室检测环境4.3、 量值溯源4.4、抽样程序 样品管理制度4.5、 结果质量控制 结果报告制度、试验过程中出现异常情况的处理方法、原始数据处理规定、数据处理 、报告格式、报告审批程序不合格检测结果报告制度《质量手册》批准页关于发布《质量手册》的通知 为加强工地试验室的管理,规范试验室的检验工作,保证检测工作的科学性、工作性和公正性,遵照《河北省公路工程建设项目工地试验检测室临时资质管理暂行办法》,特制定本《质量手册》《质量手册》阐明了本试验室的质量方针、质量目标,对质量管理体系作了全面系统的描述,体现公正、科学、准确的质量管理原则 《质量手册》对内是本试验室质量管理体系有效运行的规章性文件,对外是证明本试验室具有提供优质服务控制能力的依据,亦是监督认证机构审核的依据。

《质量手册》现经审核、批准,予以发布自2010年1月1日起正式实施,要求本试验室全体员工认真学习理解,坚决贯彻执行,确保《质量手册》有效运行 试验室主任:   2010年1月1日项目试验室成立通知河北建设集团有限公司中心试验室文件冀建集试字(****)第**号★关于成立“****工程项目试验室”的通知***公路工程质量监督站:受****项目部的委托,河北建设集团有限公司中心试验室研究决定成立“****项目试验室”,根据工作需要,任命***同志担任项目试验室负责人,负责工地试验室的管理工作特此通知河北建设集团有限公司中心试验室 ****年**月**日主题词: 成立 试验室 通知 制 发: 中心试验室 ****年**月**日签 发: 江厚权 行政领导不干预声明工地试验室单位行政领导不干预试验工作的声明本人冯文科工地试验室单位行政领导)声明:本工地试验室将严格遵守国家和交通部有关的法律、法规,坚持科学公正的立场,按照有关规程、规范和要求进行试验检测,单位行政领导决不干预工地试验室的试验检测工作。

特此声明工地试验室单位行政领导(签名): 2010年9月5日工地试验室负责人检测工作公正性声明检测工作公正性声明为了确保检测工作的科学、公正、有效,以真实可靠的检测数据、独立客观地评价产品(项目)的质量本室声明如下:1) 严格遵守国家有关质量的法律、法规,坚持科学、公正的立场严格执行现行有效的检验标准,对出具的检测数据负法律责任2) 对检测工作实施全过程控制,保证检测结果科学、公正、客观3) 本室拥有足够的,满足试验要求的仪器设备和人员为保证检测数据的客观性和公正性,本室保证不与检测数据和结果存在关联的利益关系;4) 本室制定了保证全体工作人员不受来自内部或外部的商业、经济、财务或人际关系方面的压力或影响或干预的措施,工作人员都能在独立的状态下完成相关的技术活动5) 检测人员保证以实际数据为准,绝不弄虚作假,确保检测结果的公正、真实和可靠 ****工程项目试验室 授权负责人:****年**月**日第一章 概述1.1、试验室简介****工程项目试验室的母体检测机构是河北建设集团有限公司中心试验室,具有****(土工、水泥、钢筋、砼、沥青及沥青混合料等)的试验检测能力。

本室现有水泥及水泥砼室、沥青及沥青混合料室、土工室等*个检测室,占地面积**平方米,试验设备**套,价值**万元,目前有技术人员*名,其中高级工程师*名,工程师*名,试验员*名,*人持证上岗1.2、试验室识别机构名称:河北建设集团有限公司中心试验室+建设标段名称+工地试验室工地试验室地址:*******授权负责人:联系:1.3、原母体试验室资质证书第二章、质量方针与目标2.1、质量方针: 质量第一 科学严谨 诚信为本 热忱服务2.2、质量目标⑴检测手段、技术、方法科学先进,现行有效⑵检测数据准确有效,检测报告合格率≥98%,虚假数据报告率为0%⑶优质服务,顾客满意率≥90%⑷仪器设备完好率≥95%第三章、管理要求3.1组织机构组织机构框图河北建设集团有限公司中心试验室项目试验室授权负责人:***质量负责人:***技术负责人:***专业室专业室专业室、在岗人员一览表在岗人员一览表序号姓名性别出生年月学历专业职称证书编号从事本工作年限人员职称证 资格证 毕业证 培训证 及被聘用的证明材料工地试验室授权负责人简历、主要试验检测人员工作业绩工地试验室授权负责人简历姓名性别出生日期照片学历职称从事试验检测工作年限试验检测师证书编号工作单位及职务本人主要试验检测工作经历和业绩 本人签名:3.2、管理体系试验工作流程图试验室抽样任务下达给专业室检测人员进行检测保存副样原始结果试验人校核专业室负责人复核技术负责人终审签发打印报告、签字盖章资料整理归 档报驻地监理组审批、 质量保证体系框图 质量保证体系检测过程质量保证质量事故处理仪器设备及环境质量保证技术资料及档案保证按规定取样填写委托单样品等记下达任务检验前准备样品制备 仪器调试 用品用具检测事故仪器事故hi’gu分析原因现场分析非人为事故人为事故偶发事故人为事故重新检测追究处理存档通报上报调试正常追究上报继续或重新检测维修坚定合格使用质量申诉处理登记建档调查原因重新检测结果可疑结果正确设定处理方案按计划培训考试考核合格发证不合格成绩存档持证上岗环境检测温湿度震动噪音净化不合格改善不合格不使用合格检测换岗通知告知合格使用不合格检测维修检定自检仪器制定自检方法自检不合格调试不合格不使用合格使用规范标准档案发布有效清单检查无效更换有效使用收回处理专人保管有效无效销毁人员保证重复试验有疑议提交上层机构仲裁强检仪器定期检定不合格降级报废 岗位职责一、试验室主任工作职责1、在项目总工程师领导下,根据施工组织设计和质量计划工作,编制项目试验工作计划。

2、负责检查、鉴定和试验工程项目使用的材料是否符合规范和设计规定的要求,及时提出报告 3、负责做好各类原材料试验、过程试验、各种混合材料配合比设计,及时提供试验报告 4、检查、指导试验人员的工作 5、对本室不能进行的试验项目,经有关领导批准后,负责联系委托具备试验资质的单位进行试验,并及时提供试验报告 6、负责组织整理试验报告和检测记录,做到数据准确、字迹清晰、整齐规范、签证齐全 7、制定试验仪器设备的维修保养等管理制度及操作规程,做到严格管理,规范操作 8、组织建立试验仪器和设备台账,妥善保存试验资料 9、加强与监理工程师的联系,做好试验工作 10、完成领导交办的其他工作二、技术负责人职责1、坚持原则,对试验检测室技术工作负全面责任2、严格执行国家、交通部、省交通厅有关公路工程试验检测的法律、法规、条例和办法规定3、负责对试验工作技术方面的督查、指导4、负责试验样品的管理及试验检测工作的分配5、负责对检验过程的监督,试验报告的审核和签发6、负责仪器设备的技术性能、准确性能、精确度的审验和制定保修(验)计划7、负责组织对试验检测室环境的保养、整改。

8、负责本工地试验人员的理论知识和操作技能的培训三、质量负责人职责1、主要负责试验室的试验检测和评定工作2、熟练掌握试验检测标准和技术操作规程,参加技术交底工作3、严把试验检测质量关,发现违章作业,违反试验操作规程的行为应立即制止和纠正,并对其进行相应处理4、参加每道工序试验检测工作的质量检查、验收、评定,并做好记录5、负责试验检测工作质量报表的编报工作6、负责收集,整理各种试验检测数据,掌握工程质量现状,为工程质量预控提供科学依据7、负责有关工作质量事故的鉴定及调查研究和处理质量事故等项工作8、负责试验检测机构质量体系运行情况的监督四、试验检测员职责1、熟悉试验操作规程和各项质量要求标准,认真做好试验检测前的准备工作2、增强试验检测责任心,认真操作、精心试验,做好日常试验检测工作,做到试验检测数据准确无误,并及时把试验检测结果反馈到有关人员手中,对工程质量负责3、认真及时地填写好各种原始记录,文件资料归类易检索,字迹清楚,内容真实,正确处理试验检测数据,对数据的准确性、真实性负责4、爱护试验检测仪器设备,做到管好、用好、会使用、会检查、勤保养,确保试验检测仪器设备的正常使用5、坚守岗位,注意避免水电及有害物质对人身造成危害的危险,防止事故发生,做到安全生产。

6、积极学习专业知识和新标准,新技术,努力提高试验检测水平7、互相帮助,协调工作,及时完成领导交给的其他工作3.3 纠正措施预防措施及改进质量事故的分析报告制度1、由于检验方法、仪器设备、环境条件及人为因素而影响检验结果从而造成的质量事故,应立即采取措施,尽快解决纠正若检验报告已发出,应上报负责人,追回报告单,予以更正2、检验人员的检验过程如发现检验结果异常要及时报告,以便分析原因,正确处理3、如有对事故隐瞒不报,或故意延误报告的,要视其情节及影响追究责任4、为了杜绝事故的发生,检验人员应提高专业水平,认真学习有关规范、规程,严格按操作规程进行检验5、检验人员要经常对仪器设备进行检查,维修保养,把事故消灭在萌芽状态 纠正措施的制定一般从环境条件、检验依据、仪器设备、标准物质、样品抽样等几个方面分析发生不符合工作的原因,制定相应的纠正措施和实施计划 预防措施的制定质量负责人在收集了潜在不符合工作信息的基础上,确定可能影响的范围及部门与所涉及的人员一起分析潜在不符合工作的原因,制定预防措施,预防措施应由试验室主任批准 纠正/预防措施的实施验证1)纠正/预防措施的制定应与不符合/潜在不符合工作的风险和本室实际动作能力相适应。

2)纠正措施由质量负责人批准,预防措施由试验室主任批准3)各检测室制定纠正/预防措施实施计划并加以实施4)试验室主任负责为实施纠正/预防措施提供必需的资源,质量负责人组织协调实施工作并组织对实施措施有效性进行检证3.4记录制度所有记录必须真实有效,严禁伪造数据所有记录的填写应及时、准确、书写清晰明了,应有填写人的签字技术类记录还应有校核人员签字记录的更改采用杠改法,并有更改人的标识试验记录必须边试验边记录,不得后补保存环境应有防潮湿、防虫害、防失窃、防火灾等的措施,电子数据载体,存档前要实施加密保护措施,防止随意修改3.5安全管理制度 安全管理机构图 安全事故报告制度 安全管理制度1、试验室要建立安全和保卫小组,负责本室的安全保卫工作,安全保卫小组成员由室主任和项目试验负责人组成2、全体试验人员要树立安全生产思想,学习安全法规,遵守安全操作规程3、化验室有机材料室,药品库要严紧吸烟,在不工作时应经常关门上锁4、试验室要配备灭火消防器材,并应定期检查更换,用来加热的设备,要与易燃物有一定距离5、使用电器设备要经常检查设备和线路的绝缘情况,主要用电设备要作好接零接地,设置单一开关,电器的安装、接线、修理、拆除都要由电工进行。

6、电器设备使用中,发现故障或其它异常现象时,应首先切断电源,待故障排除后,才能继续工作工作完毕后要立即切断电源7、一些工作用电时间长的设备如电烘箱、高温炉、电冰箱等设备在使用中要有人值班负责,防备控制失灵造成损失8、主要仪器设备要有操作技术规程,操作时要严格遵守,不得违章作业,不得带病运转,不得超负荷作业9、精密仪器和重要设备均有专人操作,未经允许,其他人不得随便动用安全管理组长:*** 安全管理机构图安全管理成员:*** *** 安全事故报告制度事故发生后,有授权负责人立即上报项目经理部和中心试验室3.6、环保管理制度1、检验的环境要保持干净、整洁,对产生有害气体的操作应在通风处同时做好防范措施2、对检验环境内的主要仪器设备要加盖防尘罩,既保护仪器又使环境和谐3、要创造工作环境整洁、安全4.所有试验环境,要满足相应规程的规定温度、湿度、通风等要符合要求室内要保持清洁,对不符合试验条件的环境要有补救措施3.7、不合格检测结果报告制度、出现试验检测结果不合格情况,由技术负责人监督相应试验员及时检查试验过程、仪器、环境条件、人员操作等是否符合规范要求 如果确实为不合格品则出具不合格试验报告,做好试验记录,下发不合格通知单并注明不合格情况并由试验室负责人签字。

试验室负责人粒级通知项目部和监理并于1个工作日内通知中心试验室建立不合格检测报告台帐,将不合格检测报告统一编号及时整理归档不合格通知单通知日期通知单编号工程名称使用部位不合格样品名称产品批号不合格情况描述试验单位试验室主任被通知单位负责人不合格报告台帐不合格报告编号报告编号样品名称工程名称使用部位报告日期通知单日期被通知单位第四章 技术要求4.1仪器设备 、仪器设备使用登记管理制度A、验室所有仪器设备,必须建立台帐,台帐要有专人管理B、试验完成后试验员应填写仪器设备使用记录仪器设备计量管理制度A、仪器设备必须按照计量检定规程周期校验,校验合格者方可使用,超过校验周期或校验不合格者不得使用并挂上停用标志B、仪器设备除按周期进行校验外,凡符合下列条件之一者必须进行校验a、关键部位进行维修;b、更换关键零件;c、搬迁重新安装;d、对工作准确性有怀疑时C、设兼职计量员一名,负责本室计量器械的校验组织工作D、仪器设备不得随意移动,重新安排后应重新进行检定和校准仪器设备标识管理制度A、本室对所有仪器设备、标准物质及软件均加贴明显标识来表明它们检定或校准状态B、仪器设备状态标识分合格、准用、停用三种并以绿、黄、红三种颜色表示,标识中应有设备名称、出厂编号、设备编号、检定日期、有效日期、检定/校准单位、保管人等信息。

C、设备管理员负责仪器设备状态标识的管理、仪器设备期间核查制度对于使用频率和准确度要求高、易损坏的仪器设备(如压力机、万能试验机、天平),制定《仪器设备期间核查计划》;在两次检定、校准期间(时间区间为12个月)要进行期间核查,做好详细记录;、仪器设备维护保养制度试验仪器设备进场后要制定《仪器设备维护保养计划》,定期做好维护保养工作,并进行记录,保证设备正常运转;当发生故障后调查分析原因,报中心试验室,派专业人员维修,所发生的费用由项目承担; 主要仪器设备操作规程(后附参考)试验检测仪器设备一览表设备编号设备名称规格型号生产厂家购置日期单价(元)量程准确度检定校准周期检定、校准单位检定、校准日期保管人备注、仪器设备检定证书4.2环境 、 试验室总面积**m2 ,其中检测室** m2,养护室** m2 、试验室平面图如下、试验室检测环境试验室检测环境应符合现行标准规范要求,分析天平等的放置应原理震动源4.3、 量值溯源、本室仪器设备检定或校准周期,执行国家相关检定规程规定的周期承担仪器设备周期检定/校准的外部服务单位是经省技术监督局审查认可并取得授权证书的检定/校准机构量值溯源图社会公用计量标准(市级)社会公用计量标准(省级)温湿度表天平 压力机 热工等工具 标准物质测量与试验数据结果4.4、抽样程序 样品管理制度、试验样品与施工材料要相符,要保证试验结果的准确性和质量。

抽检人按规范进行抽样,抽取的样品应具有代表性检验人员按照批次对施工现场材料进行随机抽样严格按着各种规范、规程内容所要求的对样品进行加工、编号、检验抽样品应登记编号样品应设标识,确保来检验品与已检验品不致混杂样品室环境条件应符合该样品必需的保管要求,不致使样品变质,损坏、丧失或降低其功能检测结束后,经核实无误后,应将样品封口室内保管破坏性检测后的样品,在确认试验方法,、检测仪器、检测环境、检测结果无误后才准撤离现场除有特殊要求的一般不再保存4.5、 结果质量控制 结果报告制度 试验过程中出现异常情况的处理方法A在检测过程中如遇到特殊情况如停电、停水、设备故障,由技术负责人同操作人员共同商量,确定解决方案B试验中如仪器设备发生故障或有异常现象,应立即切断电源,停止试验,报告试验负责人或室主任进行检查,事故排除后方可继续进行试验 原始数据处理规定1、原始记录必须注明检验日期、取样地点、代表数量、生产单位、产品编号、检测人、复核人2、原始记录由专职项目检测员如实记载试验结果,任何人不允许更改删减3、未经试验室负责人批准非相关人员禁止借阅4、原始记录不得用铅笔填写,填写内容应完整,集中保管。

5、原始记录如需更改,作废数据应划一条水平线,将正确数据填在上方,更改人签字6、原始记录经过计算后的结果必须有人校核,校核者必须认真对检测数据校核,保证数据处理结果正确无误数据处理1、试验检测员应明确检测数据有效数的确定方法懂得数字修约规则2、掌握检测数据异常值的规定方法,区分可剔除值和不可剔除异常值3、检测数据的有效位数应与检测系统的准确相适应不足部分以“0”补齐,以便测试数据位数相等4、测试数据产生异常值时,应对检测方法和检测项目进行重复性试验来判断 、报告格式由建设单位或者业主统一提供报告表样报告审批程序试验员检测、签字 → 专业室负责人复核、签字 → 技术负责人(授权负责人)审核、签字 、不合格检测结果报告制度1、出现试验检测结果不合格情况,由技术负责人监督相应试验员及时检查试验过程、仪器、环境条件、人员操作等是否符合规范要求2、 如果以上条件没有任何问题,加大频率重新取样(不包含有龄期的试验),确为为不合格品则做好试验记录,出具不合格试验报告,,下发不合格通知单并注明不合格情况并由授权负责人签字3、授权负责人立即通知项目部及相关作业人员,并上报监理,重大质量事故2日内报中心试验室。

4、建立并填写不合格检测报告台帐,将不合格检测报告统一编号及时整理归档不合格通知单通知日期通知单编号工程名称使用部位不合格样品名称产品批号不合格情况描述试验单位试验室主任被通知单位负责人不合格报告台帐不合格报告编号报告编号样品名称工程名称使用部位报告日期通知单日期被通知单位操作规程TG 328A分析天平操作规程1、 天平的安装准备 天平必须放在牢固的台面上,不准由震动和气流存在,温度最好保持在20±2℃.安装以前应对整个天平作一次性清洁工作.1、 天平安装横梁安装:将执手装在开关轴蕊上,沿顺时针方向转动执手,使停动装置下垂,然后用手稳拿横梁指针上端以倾斜方向放入,横梁装上后应将制动器关上,使停动装置上的支柱拖住横梁.托盘 承重挂钩 阻尼筒及称盘的安装:将挂钩装上,再将阻尼器上盖挂在挂钩下部沟槽中,最后把称盘装上.砝码安装:当全部零件安装完毕后将零件盒内砝码取出,将 砝码挂在承重挂钩的加码钩上,不能有砝码与砝码相钩相碰盒摩擦现象.2、 零点调整较大的零点调整可由横梁上端左右两个平衡砣来旋动调节,较小的零点调整可用地板下部的微动调节梗来调整.3、 天平使用(1) 使用执手开关时,必须缓慢均匀启闭(2) 秤量时应适当的估计填加砝码,然后开动天平,按指针偏移方向增减砝码至投影屏中出现静止到10mg以内的读数为止.(3) 每次秤量时都应将天平关闭,绝对不能在天平摆动时增减砝码或在称盘中放置秤物.被秤物在10mg以下者,可由投影屏上读出10mg以下的数值,旋转砝码三档指数盘来增减10mg-199.990gd的环形砝码.WE-300B、WE-1000B液压万能试验机操作规程1、试验前首先查看操作间温度及周围环境,认真检查电路、油路是否正常而后再接通电源。

2、根据试验样品规格选择钳口和测量度盘,再根据度盘选配(极限强度应在度盘的20%—80%读数范围内),以保证试验数据的准确度3、调整平衡锤,开动油泵,打开送油阀,使工作活塞上升1cm—2cm,关闭送油阀,调整平衡锤,使摆杆上的刻度线与标定刻度线相重合 4、调整指针零位,关闭回油阀,打开送油阀,调整推杆使指针对准度盘上的零位5、夹持试件前应先清理上下钳口缝隙中的杂物,并擦净上油,同样在放置受压试件前应清理球座底部并擦净上油6、拉伸试验应使试样与上下钳口中心线重合,并应夹满钳口,抗压试验应使试件放在下承压板中心7、按标准规定的加荷速度进行加荷,加荷过程中严禁使用电动机升降工作台,严禁在关机或负荷状况下起动油泵电机8、试验时,操作人员必须精力集中,不能突然变更油门大小,力求指针稳步均匀移动,屈服前应力速度控制在3—30MPa/S,保证读数准确,记录无误9、试验完毕,关闭油泵,缓慢打开回油阀,使平台恢复原位,关闭回油阀,关掉电源,取下摆砣B、C,清理场地10、钳口与钳口座之间必须经常擦拭,涂油,以防止杂物落入,避免机械震动荷指针跳动11、在试验过程中,如发现异常现象或异常声音应卸荷检查,不得带病运转,在试验过程中如遇突然停电,应立即卸荷,不得在高压下起动油泵。

12、连续使用时间一般不得超过两小时,以防机械过热,机器应经常擦拭,对没有喷漆的表面,应沾油擦拭,以防止锈蚀13.本机是依法管理的计量器具,检验周期为一年,必须按期检验,不得超期使用14.试验完毕,认真填写《仪器设备使用记录》NYL-2000D压力机机操作规程1、在使用前须检查贮油箱的油是否加满,油管接头是否松动,电力装置是否正常2、根据试样要求选用测量范围,即选盘配砣,其量程预期破坏值不小于全量程的20%,也不大于全量程的80%,调整缓冲阀。
