监理旁站记录表填写范例

回****
实名认证
店铺
DOC
66.50KB
约9页
文档ID:202813739
监理旁站记录表填写范例_第1页
1/9

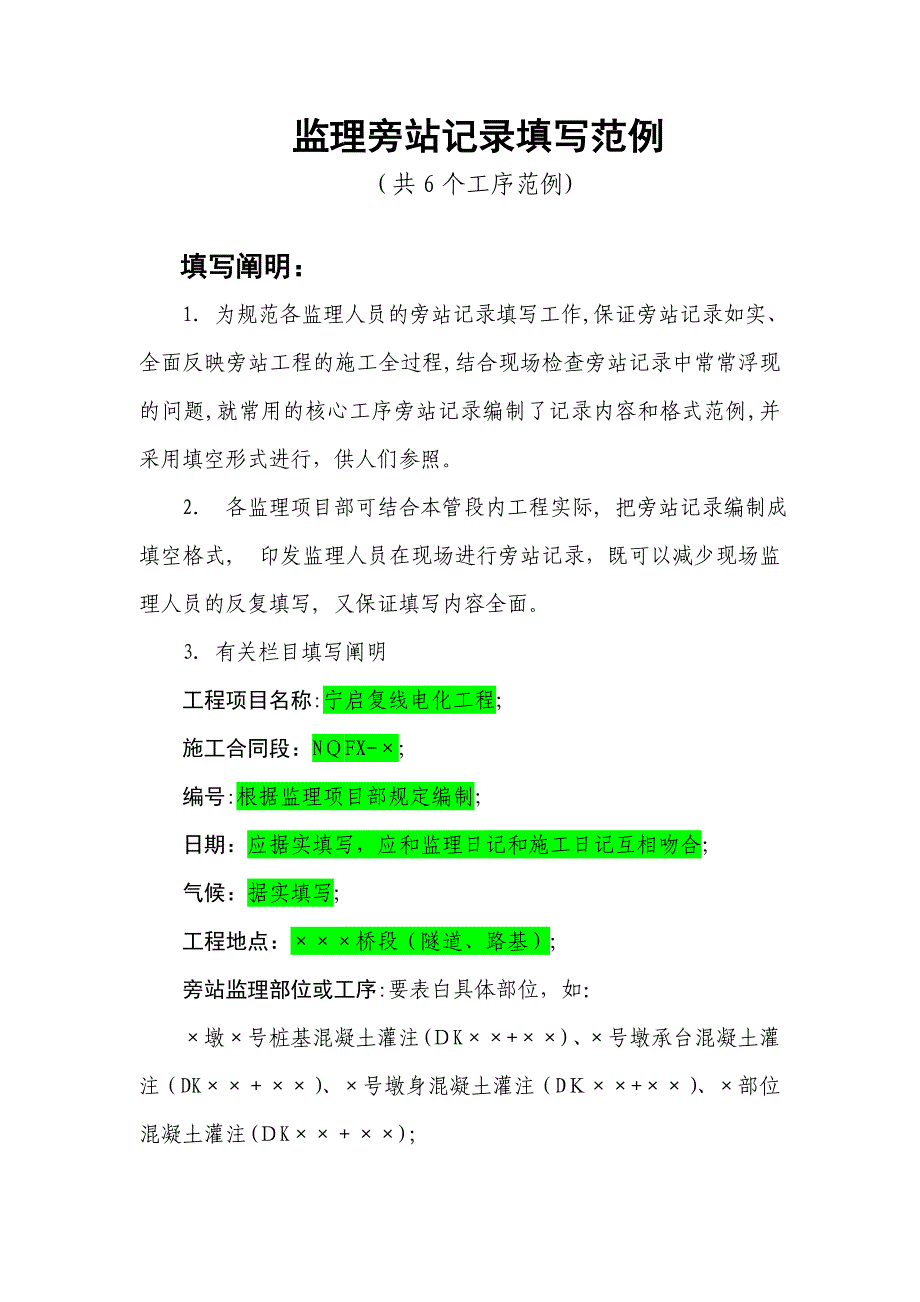

监理旁站记录填写范例(共6个工序范例)填写阐明:1. 为规范各监理人员的旁站记录填写工作,保证旁站记录如实、全面反映旁站工程的施工全过程,结合现场检查旁站记录中常常浮现的问题,就常用的核心工序旁站记录编制了记录内容和格式范例,并采用填空形式进行,供人们参照2. 各监理项目部可结合本管段内工程实际, 把旁站记录编制成填空格式, 印发监理人员在现场进行旁站记录,既可以减少现场监理人员的反复填写, 又保证填写内容全面3. 有关栏目填写阐明工程项目名称:宁启复线电化工程;施工合同段:NQFX-×;编号:根据监理项目部规定编制;日期:应据实填写,应和监理日记和施工日记互相吻合;气候:据实填写;工程地点:×××桥段(隧道、路基);旁站监理部位或工序:要表白具体部位,如:×墩×号桩基混凝土灌注(DK××+××)、×号墩承台混凝土灌注(DK××+××)、×号墩身混凝土灌注(DK××+××)、×部位混凝土灌注(DK××+××);旁站监理开始时间和旁站监理结束时间:要据实填写到几点几分;施工状况和监理状况:按范例格式填空,如需增长内容,在填空背面自行填写;发现问题、解决问题和备注:要如实填写,如没有,则打斜杠“/”,不得空白。

宁启复线电化工程旁站监理登记表(桥梁桩基混凝土灌注)(TB2)工程项目名称:         施工合同段:       编号: 日   期气 候工程地点桥段旁站监理部位或工序旁站监理开始时间旁站监理结束时间施工状况:根据工程设计及施工质量验收原则进行验收现场重要人员有:施工技术员     、质检员    、实验员  ,施工人员   人;钻机型号为: ,钢筋笼采用     安装,钢筋笼中心偏差   、标高偏差 、固定吊筋长  、固定方式    ;声测管孔径 、壁厚 、共  根,呈    布置;保护层采用   ,布置形式为:       、混凝土采用   拌制、采用   车辆、见证混凝土试件    组监理状况:设计孔径  m、实际孔径   m,设计孔深   m、实际孔深   m,泥浆比重  、含砂率  、粘度  、含气量   ,孔底沉渣厚度   cm 、导管长度   m、节数    节、导管口距孔底高度    cm、首封混凝土方量  m3、首封导管埋深 m、混凝土塌落度   mm、扩展度      ,设计混凝土方量  m3、实际混凝土方量  m3,灌注高度超过设计桩顶高度   m。

发现问题:  解决意见:备注:旁站监理人员(签字):   日 期:  年  月 日 宁启复线电化工程旁站监理登记表(桥梁承台混凝土灌注)(TB2)工程项目名称:        施工合同段:                 编号: 日   期气  候工程地点 旁站监理部位或工序 旁站监理开始时间旁站监理结束时间施工状况:根据工程设计及施工质量验收原则进行验收现场施工技术员    、质检员      、实验员    ,施工人员  人,基坑集水井排水良好、锚入承台的桩头钢筋长度   cm、混凝土高度 cm,混凝土垫层C   、厚度   ,模板强度、刚度、几何尺寸、平面位置、高程、支撑符合规范和设计规定,钢筋数量、焊接、垫块、保护层符合设计和规范规定,见证试件 组监理状况:新旧混凝土接合面凿毛解决状况:       ,综合接地状况:   ,混凝土级别为 、塌落度      、扩展度    ,含气量     、入模温度     ;混凝土保护层厚度   cm、垫块每m2   个,混凝土运送车辆    台、振捣棒 台,混凝土采用拌合站集中拌制、罐车运送到施工现场、混凝土入模采用     、振捣棒振捣,混凝土设计方量 m3、实际方量   m3,接地电阻   。

      发现问题: 解决意见:备注:旁站监理人员(签字):日  期: 年  月  日 宁启复线电化工程旁站监理登记表(桥梁墩身混凝土灌注)(TB2)工程项目名称:           施工合同段:              编号:日   期气 候工程地点旁站监理部位或工序旁站监理开始时间旁站监理结束时间施工状况:根据工程设计及施工质量验收原则进行验收现场施工技术员    、质检员    、实验员    ,施工人员 人,模板强度、刚度、几何尺寸、平面位置、高程、支撑符合规范和设计规定,钢筋数量、焊接、垫块、保护层符合设计和规范规定,见证试件   组监理状况:新旧混凝土接合面凿毛解决状况:        ,综合接地状况: ,混凝土级别为 、塌落度    、扩展度 ,含气量  、入模温度   ;混凝土保护层厚度   cm、垫块每m2   个,混凝土运送车辆  台、振捣棒 台,混凝土采用拌合站集中拌制、罐车运送到施工现场、混凝土入模采用   、振捣棒振捣,混凝土设计方量 m3、实际方量 m3,接地电阻     。

  发现问题:  解决意见:备注:旁站监理人员(签字):      日 期:  年 月 日 宁启复线电化工程旁站监理登记表(预制箱梁混凝土)(TB2)工程项目名称:         施工合同段:               编号:日 期气  候工程地点旁站监理部位或工序旁站监理开始时间旁站监理结束时间施工状况:根据工程设计及施工质量验收原则进行验收现场施工技术员       、质检员     、实验员     ,施工人员 人, 施工机具和实验检测设备:混凝土拌合站HZS120型 台,混凝土泵机 台,布料机   台,混凝土运送车   台,振捣棒 台混凝土坍落度桶   个,含气量桶   个,压力泌水仪 个,温度计,原则立方块混凝土试模 套,原则弹性模量试模    套监理状况:  XX:XX报验人:XX申请XX梁混凝土浇注,签发混凝土浇筑申请单:XXX检查了混凝土施工配合比告知单:XXX,首盘混凝土测试状况:坍落度:XX,扩展度:XX,含气量:XX,泌水率: ,入模温度:XX,模板温度:XX。

现场环境温度:XX,采用浇注工艺:先浇注腹板混凝土300 mm,再浇注底板,然后在腹板、顶板,浇注方向:从中间向两侧浇注混凝土旁站时见证混凝土施工性能测试:点 分测坍落度:XX,扩展度:XX,含气量:XX,泌水率: ,入模温度:XX,模板温度:XX点  分测坍落度:XX,扩展度:XX,含气量:XX,泌水率: ,入模温度:XX,模板温度:XX点 分测坍落度:XX,扩展度:XX,含气量:XX,泌水率: ,入模温度:XX,模板温度:XX 发现问题解决意见:备注:旁站监理人员(签字):日 期:  年 月 日  宁启复线电化工程旁站监理登记表(预制箱梁张拉)(TB2)工程项目名称:            施工合同段:             编号:日   期气 候工程地点旁站监理部位或工序旁站监理开始时间旁站监理结束时间施工状况:根据工程设计及施工质量验收原则进行验收现场施工技术员   、质检员     、实验员      ,施工人员 人,施工机具:张拉千斤顶YWC300 XX台,张拉0.4级油表XX块,XXX mm钢板尺XX把。

技术准备:X月张拉校顶报告、张拉油表读数计算单,XX批次钢绞线伸长值计算单监理状况: XX:XX报验人:XX申请XX梁X张拉XX梁混凝土强度:XX MPa,弹性模量:XX GPa,龄期:XX天现场检查了顶表配套状况:XX#顶 ,油表XXX,2#顶 ,油表XXX,XXX#顶 ,油表XXX,XXX#顶 ,油表XXX现场环境温度:XX,采用张拉工艺:张拉采用左右对称张拉,张拉顺序:(根据预、初终张拉设计张拉顺序填写)旁站张拉伸长值: (预、初、终张拉填写)京端N6左:20%控制应力,油顶伸长量:XX,工作夹片外露量:XX ,100%控制应力: ,油顶伸长量:XX,工作夹片外露量:XX,伸长值为:XX,夹片回缩量:XX沪端N6左:20%控制应力,油顶伸长量:XX,工作夹片外露量:XX ,100%控制应力  ,油顶伸长量:XX,工作夹片外露量:XX,伸长值为:XX,夹片回缩量:XXN6总伸长值左XX(=XX+ XX)预、初、终张拉填写)京端N2a左:20%控制应力,油顶伸长量:XX,工作夹片外露量:XX ,100%控制应力:油顶伸长量:XX,工作夹片外露量:XX,伸长值为:XX,夹片回缩量:XX。

沪端N2a左:20%控制应力,油顶伸长量:XX,工作夹片外露量:XX,100%控制应力: ,油顶伸长量:XX,工作夹片外露量:XX,伸长值为: ,XX,夹片回缩量:XXN2a左总伸长值XX(=XX+ XX)终张拉填写)京端N2d左:930 MPa控制应力,油顶伸长量:XX,工作夹片外露量:XX , 100%控制应力: ,油顶伸长量:XX,工作夹片外露量:XX,伸长值:XX1,夹片回缩量:XX沪端N2d左:930 MPa控制应力,油顶伸长量:XX,工作夹片外露量:XX,100%控制应力:  ,油顶伸长量:XX,工作夹片外露量:XX,初张拉伸长值为:XX2,伸长值:XX,夹片回缩量:XX初张拉伸长值:XX,N2d总伸长值:XX(=XX1+XX2+ XX)发现问题: 解决意见:备注:旁站监理人员(签字):日 期:  年 月 日 宁启复线电化工程旁站监理登记表(预制箱梁管道压浆)(TB2)工程项目名称:        施工合同段:                  编号:日  期气  候工程地点旁站监理部位或工序旁站监理开始时间旁站监理结束时间施工状况:根据工程设计及施工质量验收原则进行验收。

现场施工技术员      、质检员      、实验员     ,施工人员   人,施工机具和实验设备:真空泵  台,压浆机  台,水泥浆搅拌机   台100 kg电子称   台,流动度测试仪,温度计,70 mm×70 mm×70 mm试模 个,40 mm×40 mm×160 mm试模 个  监理状况:   XX:XX报验人:XX申请XX梁压浆XX梁终张拉结束时间:X月X日X时现场检查了终张拉后夹片回缩状况和钢绞线切割状况,状况符合规定,批准压浆压浆配合比:100 kg水泥:   kg,灌浆机: kg水检查了首盘流动度测试状况:XX s现场见证流动度测试:XX:XX  流动度:XX s XX:XX流动度:XX s  发现问题: 解决意见: 备注:旁站监理人员(签字):日  期:  年   月   日。
