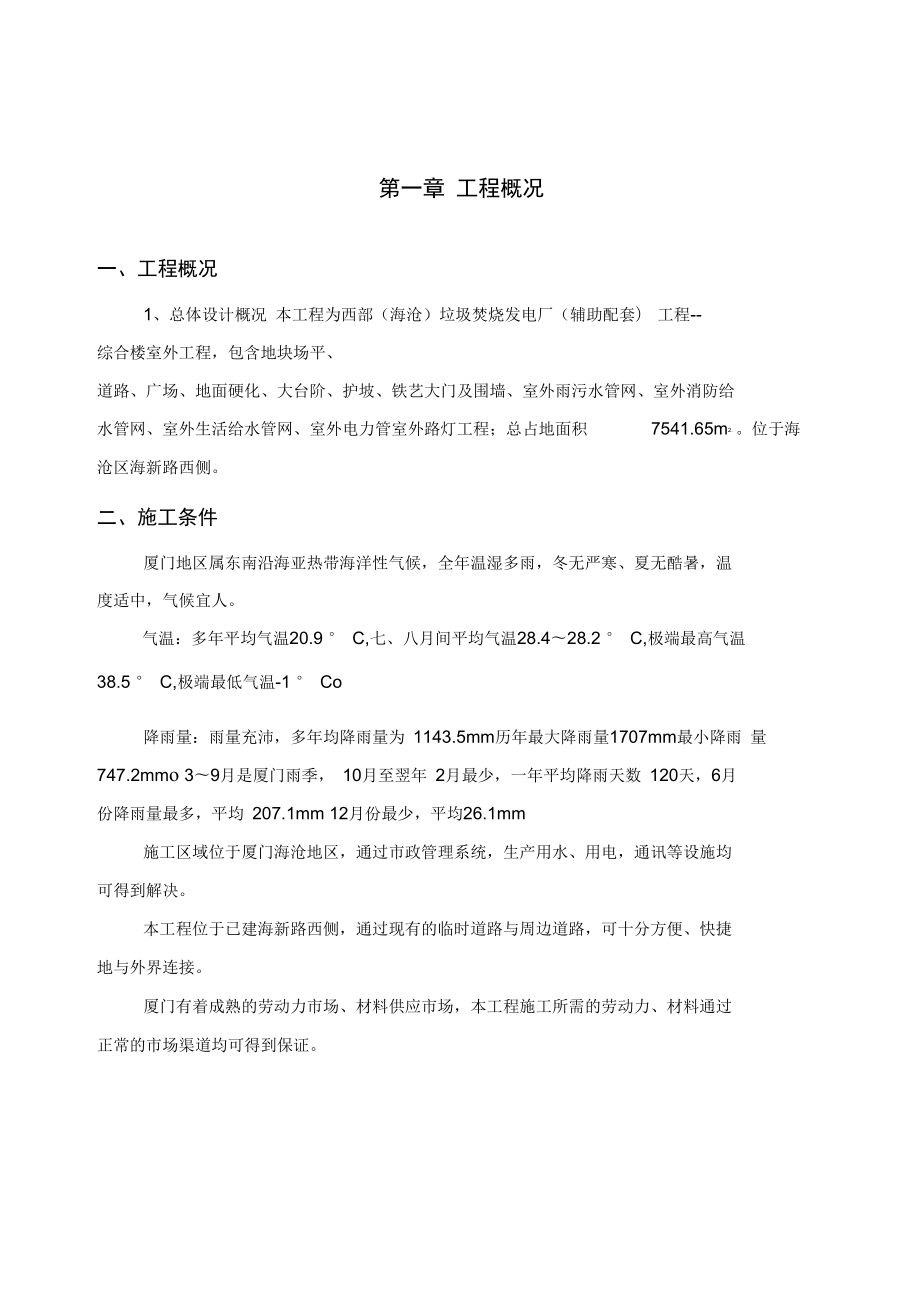

第一章 工程概况一、工程概况1、总体设计概况 本工程为西部(海沧)垃圾焚烧发电厂(辅助配套) 工程-- 综合楼室外工程,包含地块场平、 道路、广场、地面硬化、大台阶、护坡、铁艺大门及围墙、室外雨污水管网、室外消防给 水管网、室外生活给水管网、室外电力管室外路灯工程;总占地面积 7541.65m2. 位于海沧区海新路西侧二、施工条件厦门地区属东南沿海亚热带海洋性气候,全年温湿多雨,冬无严寒、夏无酷暑,温 度适中,气候宜人气温:多年平均气温20.9 ° C,七、八月间平均气温28.4〜28.2 ° C,极端最高气温38.5 ° C,极端最低气温-1 ° Co降雨量:雨量充沛,多年均降雨量为 1143.5mm历年最大降雨量1707mm最小降雨 量 747.2mmo 3〜9月是厦门雨季, 10月至翌年 2月最少,一年平均降雨天数 120天,6月 份降雨量最多,平均 207.1mm 12月份最少,平均26.1mm施工区域位于厦门海沧地区,通过市政管理系统,生产用水、用电,通讯等设施均 可得到解决本工程位于已建海新路西侧,通过现有的临时道路与周边道路,可十分方便、快捷地与外界连接厦门有着成熟的劳动力市场、材料供应市场,本工程施工所需的劳动力、材料通过 正常的市场渠道均可得到保证。

第二章 施工组织一、管理目标1、质量目标:坚持“百年大计、质量第一”的方针,树立精品意识,确保本工程的 质量达到合格工程标准2、工期目标:发扬顽强拼搏、团队作战的企业精神,确保本工程在 220 日历天内完成全部工程任务3、 安全目标:杜绝伤亡事故、一般事故率控制在 1%4、 成本控制目标:制定科学、合理的施工成本控制计划,层层分解落实成本责任制, 努力降低施工成本5、 文明施工目标:在工程施工的同时,同步实施相应的环保措施,使施工现场各项 环保指标达到国家和地方标准,工地整洁有序,施工标志齐全美观、施工工艺科学合理, 推行程序化、标准化作业,工程施工中始终把文明施工和环保工作当作重要日程抓,首先 要讲究科学施工,严格工艺作风,杜绝蛮干、乱干,求质量和工效;其次要抓好施工的废 水、废碴、噪音和处理工作,并做好施工场地设施的环境卫生及生产,生活秩序的管理, 抓好消防、保卫工作;其三,密切地方关系,尊重地主习俗,营造良好的施工外围环境, 力争在本工程施工中争创“文明施工样板工地” 二、组织机构根据本工程需要和工程特点, 我司将按照标书提供的人员迅速进驻工地, 组建以项目 经理部为指挥中心的高效、精干、强有力的领导机构和装备先进、技术过硬、力量充足的 施工队伍。

成立“厦门树鑫建筑工有限公司西部(海沧)垃圾焚烧发电厂(辅助配套)工程-- 综合楼室外工 程项目部”(以下简称为项目部 )项目部对本工程的劳力、设备、材料等资源享有完全的 支配权,实行动态管理,优化组合,达到连续、均衡、安全、文明施工,并适应市场竞争 的环境,取得对项目管理的正确决策及决策顺利实施,有效地履行合同,提高企业信誉, 取得综合经济效益 本工程调配公司的优良资源,用于本工程的施工,其他项目本子成员及分工如下:项目经理:汪新根 ( 市政二级建造师、工程师 ) :本项目的决策、领导者,对本项目的质量、进度、安全施工负总责生产负责人:代世稳 (工程师 ) :代行项目经理职责技术负责人:钟锦坤 (工程师 ) ,执行相关技术标准规范,对本项目的施工质量负责施工员:周红辉(助理工程师),执行相关技术标准及技术负责人指令,负责格子分管项目的施工工作质检员,余国瑞(助理工程师):配合技术负责人工作,负责各自分管项目的施工质量检查工作安全员,倪川兵(助理工程师):执行相关安全规范及安全指令,对本项目的施工安全进行教育、检查、督促实验员,蔡跃龙(助理工程师):负责本工程的试验、检验、取样、送样资料员,叶银华(助理工程师):负责本工程的施工材料的采购、验收造价员:吴超瑜 ( 工程师 ) 。

负责本工程的预算根据本工程的特点,现场作业层投入土方班、木工班、钢筋班、浇筑班、泥水班、锚 杆护坡班、水电班等 7 个现场作业班组各施工队的任务划分如下:土方班:基坑土方回填、种植土回填、管道沟槽挖填;木工班:模板制安;钢筋班:钢筋制安; 浇筑班:砼浇筑、砼面打毛、砼养护、仓面清理; 泥水班:砌筑工程、装修工程; 锚杆护坡班:边坡锚杆的施工及衬砌拱护坡; 水电班:水卫、电气工程的预埋、安装、电气设备安装三、总体施工方案根据本工程的特点, 本工程先进行测量放样 然后按照所放的样根据现场实际情况进 行植被清表,接着进行分段土方开挖和锚杆、衬砌拱护坡施工,再进行管道、排水沟及道 路施工广场、地面硬化、大台阶、 、铁艺大门及围墙等零星工程在施工过程中穿插进行四、施工进度计划(见附表)五、施工总平面布置1、现场临时营地根据建设地点的实际情况, 拟在施工场区合适位置布置临时设施, 其中项目部租用工 地周边民房,项目经理部设办公室、发包人办公室、管理人员宿舍、管理人员食堂、管理 人员厕所浴室等办公及生活性设施; 生产性设施尽量与项目部临近布设; 各设施的布置详 见施工总平面布置图2、临时便道及场地硬化施工开始阶段的便道采用现状道路, 用推土机稍作修整即可使用, 施工过程中的实际 情况随施工随修整。

临时便道采用自然土路面, 宽度以能满足汽车交汇为准, 施工过程中, 做好便道的排水设施,准备足量的砂石,以防雨天时应急修整用生产场地根据不同用途采用不同方法进行处理, 钢筋场、木工场均采用5〜10cm厚的 素砼进行硬化,空地及交通车停放场地采用植草砖进行硬化, 其它场地用砂砾石进行处理, 以保证施工道路畅通,施工现场文明3、供电、供水设施布置根据建设单位提供的工地用电接入点接入,施工现场另配备 2台50KW的移动式发电 机在道路施工沿线调用,必要时可在 1 5分钟内恢复供电,以保证正常施工临时营地及现场生产用水,在进场后与市政供水部门取得联系,在点营地附近接入, 道路沿线采用PVC管埋地敷设,管径DN504、通讯布置 本工程所处区域位于厦门海沧区,有线可直接通至工地,另拟配移动、对讲 机等作为内、外联系使用六、主要预防措施1 、台风施工措施 工程施工过程在台风多发季节, 该季节的防风防台是安全工作的重点, 开工时应提前 与业主及当地的防台组织部门取得联系,落实备台措施统一部署做好防抗台风的工作根据自身施工特点和现场的条件, 做好防台计划和防台方案并与相关单位配合, 统一做出 布署台风季节应特别提高警惕,随时做好防台风袭击的准备。

1) 台风到来之前,应对高耸独立的机械、脚手架、及未装好的钢筋、模板等进行临 时加固2) 堆放的小型机具、 零星材料要堆放加固好, 不能固定的东西要及时搬到建筑物内3) 吊装机械在台风来前停止作业,吊车要收起吊钩,并将回转刹车松开4) 高空作业人员应及时撤到安全地带5) 台风过后要立即对模板、钢筋特别是边坡、电源线路进行仔细检查,发现问题要 及时处理,经现场负责人同意方可复工6) 台风到来之前,将户外作业的汽车吊机等有高大突出机械臂的机械臂收起,或者 转移到较安全的停放间内7) 台风季节随时留意天气预报,遇新生成的台风应密切注意其动向,并及早做好准 备8) 据总体目标、施工进度、施工难度、环境等特点,充分利用以前的施工经验,提 前预测有可能发生的工序间交叉配合不到位等现象,采取有效措施,抓住重点,优化资源 组合方案,合理调配劳动力、机械设备及各种生产因素,及时调整偏差,保证工程进度按 期完成2、雨季施工措施根据施工现场实际情况, 降雨影响较大的工程优先安排施工, 对地下水丰富及地形低 洼处,应集中人力、机具,采取分段突击的方法,完成一段再开一段雨季施工坚持“两 及时”,遇雨及时检查,发现问题尽快解决;雨后及时整改,遇有险情尽快处理。

作好施 工场地的排水,保持排水沟渠的畅通做好填筑层面排水坡,使其表面无积水,严格控制 填料的含水量,必要时进行晾晒处理,达到最佳含水量时方能进行压实作业施工期间注 意天气变化,设专职人员收听、播报天气预报,及时做好防护工作驻地、拌合站、临时 便道要做好排水工作,加强拌合站与施工现场联系,发现天气变化,及时停工结构物施 工,做好基坑的排水,防止雨水流入,必要时采用蓬布进行覆盖,以保证结构物的质量 配备充足的防洪、防汛物资和器材,成立防洪组织,制定防洪措施服从业主和地主政府 对防洪工组的统一安排和调动3、防停水、停电措施施工现场配备 2 台 50kw 柴油发电机,以便在关键工序施工预防突然停电,现场用砖 砌筑 1 个 12 立方米蓄水池,防止停水对施工的影响如蓄水池水不够用,则采用水车运 水施工4、赶工措施针对该工程项目工期紧的特点 我司在研读施工图纸基础上, 经技术论证和现场情况 勘察,拟从以下几个方面采取相应的措施,以确保工程按期交工1) 加强施工现场动态管理配备足够的管理和劳务人员:要求项目管理人员驻施工现 场,建立每天协调会议制度,对于每天应调动和协调人、材、物给予及时调配,调整加 强落实计划的科学性和严肃性。

对于施工班组进行工期交底,落实人员,避免疲劳作业2) 加强突发事件事前控制:对于不可预见突发事件 (如台风等 ) ,先编制应急计划, 落实相应的人、材、物及方案根据设计、业主交底,进一步分析可能影响工期的因素, 编制相应措施3) 加强业务联系,为赶工创造条件:由于工期限制,施工前期应采用非常规方法, 办理开工前的各项手续,在业主、监理协助下,争取在最短时间内进行基础施工阶段同 时组织我司相关技术人员严格审图, 提前将可能发生的设计变更, 修改在施工前交至施工 管理人员,以便人、财、物的准备加强各类原材料成品、半成品检验、复测,必要时可 做为急件送往职权检测部门确认加强各分包单位协调4) 明确检测、验收程序:由于工期紧、时间短,应主动与设计、监理、业主、质监 站等部门单位根据本项目特点,确定可靠、快捷、有效的沟通和联系,定人、定时、定量 明确检测、验收程序,使之既符合国家相关规定,又符合该工程实际清况七、施工动员1、设备、人员动员周期本工程已作为我公司计划在海沧承接的重要项目 我公司一接到中标通知书, 立即进 行人员、设备的动员调遣工作,在 3 天内派项目经理部主要负责人、管理人员、技术人员 进驻工地,与业主、监理办接洽的同时,详细勘察了解施工沿线情况,尽快安排落实施工 营地,着手水、电、路三通的准备工作,开始便道、料场、机械停置场的修建工作。

同时按照施工方案中工序的先后,组织相应的机械进入工地,包括土方施工机械、测 量仪器、钢筋加工设备、木工制作机械、砼施工机械等做到“三通一平” ,原材料试验 及施工配合比设计与施工机械、人员同步进行设备、人员动员周期5天,其主要工程机械和人员动员周期控制在 3天之内其它施工设备及相应人员随工程进度和工作面的展开陆续进场2、设备、人员、材料运到施工现场的方法主要施工机械,主要从厦门及周边地区调用,大型机械设备:塔吊、推土机、挖掘机等设备采用平板车运输至工地自卸汽车、装载机等直接开往施工现场其他小型设备采 用汽车运输施工人员主要从厦门及周边地区等地调用,通过本单位汽车运输主要材料 如钢筋、水泥、管材等在定点厂家或指定厂家购买,直接送货到场片石、砂、碎石等材 料在指定料场采购,自卸汽车运输至现场商品砼在完成采购手续、报审手续后,采用罐 车运到施工现场八、劳资计划1、主要施工机械设备进场计划主要施工机械设备进场情况一览表序号机械或设备名称型号规格单位数量进场时间备注1装载机ZL50辆25月中旬自有—4推土机D-80辆15月中旬自有5压路机YZJ-16辆16月中旬自有:6轮胎式起重机25T辆16月初自有7自卸汽车15t辆35月底自有8钢筋加工设备20KW套25月底自有9木工加工设备套5月底自有:10交流弧焊机BX3-320台25月底自有11插入式振动器HZ-50台26月中旬自有「12平板振动器HZ-30台26月中旬自有13潜水泵DN100台55月中旬自有14潜水泵DN50台35月中旬自有15柴油发电机50KW台25月中旬自有「25全站仪PTS-1V05200515月中旬自有26经纬仪J2200515月中旬自有27水准仪DZS3200425月中旬自有3、主要劳动力进场计划主要劳动力进场情况一览表工种级别人数锚 杆 班13普 工 班8钢 筋 班4木 工 班4水 电 班3浇 捣 班5土 方 班10管 理 人 员7第三章主要施工方法一、测量放样1、 基本方法(1) 人员及仪器配备工地设立测量组共,?配1台全站仪、2台J2光学经纬仪和2台ZS3自动安平水准仪, 以及其它仪器和工具,所有测量仪器都应经检验部门检测后投入工程使用。

2) 施工测量偏差控制水准测量高程闭合差:-2°'、L(mm),L为水准测量闭合路线长度导线测量方位角闭合差:-4°'N(mm),N为导线测量的测站数导线测量相对闭合差:1/3000直线丈量测距两次较差:1/50002、 施工控制测量(1) 测量高程、坐标点本工程按照设计采用黄海高程系、北京坐标系2) 三角控制网点与水准网点的复核与验算在收到业主或监理工程师提供的测区范围内的有关测量基准点的数据后, 以相应等级 的精度要求, 对测控的三角控制网点和水准点进行复核测量和验算, 复核成果以书面的形 式报送业主或监理工程师3) 施工控制测量施工前对平面和高程控制点进行加密, 设立加密点作为放样工作的基准点, 点位选择 在通视良好、方便放样使用、地基牢固、施工干扰少、不易破坏的位置导线控制等级按 监理工程师提供的控制网的相同等级进行设计4) 施工放样 测量人员在测量放样前必须熟悉施工图纸和有关的技术文件、 准备好放样数据及放样 草图根据理论数据测出成果后,注意观察周围建筑,与之相对照,以防发生特殊情况 测量组必须建立严格的检查制度,对每次的测量成果必须有两人以上的校核检查后, 才能将测量成果移交给施工技术员。

3、主要项目施工测量(1) 挖填土方测量 根据设计断面坡度算出坡脚位置,并进行中线和高程控制,施工时可使用撒石灰、钉 坡脚桩等方法,沿线标距不宜太长,25m- 50m为宜,并标注开挖深度,以便于施工人员 把握2) 管道施工测量 根据设计管道走向,在现场测出中线的起止、平面折点、纵向折点及直线控制中桩,设方向桩进行保护,且通过尺量确定桩号,加密水准点固定在不易碰撞破坏的地点 ( 可固 定在非管道吊装侧的基槽壁上 ) ,座标点、水准点要不定期的进行复测3) 边坡测量 测量放样各护坡面的坡顶及坡脚等,并在具备条件后及时设置沉降观测点,按进度、规范要求及时做好各阶段的沉降观测4) 沉降观测水准点的埋设要能使沉降观测的成果能正确反映建 ( 构) 筑物下沉过程的情况, 对水准 点的选择、构造、埋设和保护都非常重要,水准基点应埋设在变形区以外的原土层上,亦 可利用稳固的建筑物、构筑物,设立墙上水准点,当受条件限制时也可埋设深层金属观测 水准点观测点的埋设能够反映建 ( 构) 筑物变形特征和变形明显的部位 标志应稳固、明显、结构合理,不影响建筑物的美观和使用点位应避开障碍物,便 于观测和长期保存施工期间建 ( 构) 筑物沉降观测的周期要符合建筑物的特征,制定合适的观测周期。

提交有关沉降观测成果表,观测点位置图,变形分析报告等5) 位移观测 由于地质或其它原因,当边坡在平面位置上发生位移时,应根据位移的可能情况,在 其纵向和横向上分别设置观测点和控制线,用经纬仪视准线或小角度法进行观测二、土方工程1、土方开挖 本工程的土方开挖主要为地块一及地块二的填挖场平以及地块三的放坡、 道路、管道、 水沟等零星工程, 基坑土方开挖拟用机械进行开挖, 其开挖方法拟采用端退法分层分段开 挖施工时,必须随时观察地质情况,发现地质情况与预计不符时,及时报请相关单位, 以便及时根据实际地质情况进行施工方案的调整开挖机械选用CAT320型反铲挖掘机,配自卸汽车进行开挖及运输,弃土区配装载机、 推土机用于弃土场的临时推运施工时坡层面土方开挖完, 然后用人工进行下修坡修底, 以防机械超挖扰动坡面土质 人工修边时应在重新测量中轴线及标高,钉上木桩,标明高程线后进行,将土方运送到机 械挖斗范围内,以减少人力运输距离、提高工效土方开挖前,应先在坡顶按图纸所示挖出截水沟,以防雨水漫流冲刷边坡造成滑坡, 地表水通过场内临时排水沟明渠排出场外; 开挖完成后, 应在基槽结构尺寸外侧四周各挖 一条30cmK 30cm的排水沟,并设集水坑,用潜水泵将渗透水和地下水抽排至基坑外。

2、土方回填(1) 土料选用 优先利用基坑开挖的好土方,不足部分使用外借土源选取土料充足、土质优良、土 料一致、无杂质、无耕植土的土源,采用反铲挖掘机挖装土,自卸汽车运到施工点,用推 土机摊铺2) 施工参数试验施工前先对土样进行抽样检验, 以取得最优含水量、 铺土厚度、 压实遍数等施工参数3) 压实施工参数计算填土时严格按试验取得的施工参数控制每层铺土厚度、 压实遍数和土料含水量等施工 参数当土料含水量大于最优含水量时,采用翻松、凉晒、风干等方法进行降低,如含水 量小于最优含水量,要进行洒水湿润,使含水量适当提高3) 碾压 填方施工从场内最低处开始,水平分层、均匀、对称回填碾压,分段接缝处作成 1:2 的斜坡,碾迹重迭1.0m,上、下层错缝大于1.0m每层推土机铺料时,应低速行驶 3 遍,使表面平整并稍有密实度,以防压路机滚子下陷,影响填土压实的均匀性及密实度,碾压时,压路机的行驶速度控制在 2Km/h以内,以保证压实效果压路机碾压不到之处,采用蛙式打夯机配合压实边缘宽填50cm碾压时,从填区的两侧逐渐向中间碾压,每次碾压轮迹重迭15〜20cm 以免漏压,轮子的下沉量以不超过 1〜2cm为度;每压完一层后,用推土机将表面拉毛, 土层表面太干时,应进行洒水湿润后,再继续回填,以保证上、下层接缝良好连接。

每一层碾压完后,按规定进行抽样检验,达到密实度后方能进行上层的土料铺填三、锚杆护坡施工(1) 锚杆倾角为 20度,各高程锚杆具体长度见施工设计断面布置图(2) 锚杆施工前应进行锚杆基本试验,以确定锚杆设计参数,试验锚杆由施工单位会同 建设、监理、设计等部门现场共同确定,做法参照(锚杆喷射混凝土混凝土支护技术规范GB50086-2001执行,每种试验锚杆的数量为 3根(3) 根据设计要求进行定位钻孔,安设锚杆;钢筋要求平直,以保证钢筋保护层厚度; 为了防锈,应使锚杆位于孔的中央4) 锚杆注浆材料采用 M30砂浆,砂浆采用中细砂,粒径不应大于 2.5mm砂浆配合比 宜为1:1 (重量比),水灰比宜为0.45,灌浆压规定的力宜为1~2Mpa,由深入浅逐级减少(或由现场试验定);注浆管插到距孔底250~500mm为保证注浆饱满,在孔口设止浆塞; 在规定的压力下灌浆孔停止吸浆,延续灌浆 5min 即可结束;(5) 灌浆前应及时清孔,特别是锚固段要采用清水清除岩渣,然后用压缩空气将孔内水 吹干,保证砂浆与岩壁间充分粘结6)钢筋网片在锚杆安设完后进行铺设,在喷射混凝土钱,面层内的钢筋片应牢固固定在边壁上并符合规定的保护层厚度要求, 钢筋网片与锚杆锚固装置要连接牢固, 喷C30混凝土时钢筋不得晃动;(7) 钢筋网片用绑扎而成,钢筋网片铺设时每边的搭接长度不小于一个网格边长或300mm,(8) 锚杆挡土墙开挖应采用逆作法施工,自上而下,分段跳槽式施工,其分层开挖的深 度暂定为3m,开挖后应及时设置锚杆和喷射混凝土,在完成上层作业面的土钉和喷射混凝 土前,不得进行下一层深度的开挖。

1) 混凝土强度等级:C30.墙面板厚度200mm配筋采用12@200双层双向钢筋网2) 在喷射混凝土前,面层内的钢,筋片应牢固固定在边壁上并符合规定保护层厚度要 求钢筋网可用插入土中的钢筋固定,在混凝土喷射下应不出现振动3) 喷射混凝土配合比应通过试验确定,粗骨粒最大料径不宜大于 12mm水灰比不大于 0.45,并应通过外加剂来调节所需塌落度和早强时间 4)喷射作业应分段进行, 同一分段内喷射顺序应自下而上, 一次喷射厚度不小于 60mm; 喷射砼时,喷头与受喷面保持垂直,距离为 0.6~1.0m;( 5)面层分二次喷射混凝土,在机械进行下一步喷射混凝土作业时,应仔细清除施工缝 结合面上的浮浆层和松散碎屑并喷水使之潮湿;( 6)气温低于 5 度时,不得进行混凝土喷射作业;喷射混凝土终凝后 2h, 应喷水养护不 得小于 7 天,温度低于 5 度不得进行喷水养护7) 钢筋混凝土墙面板每隔20m左右设置一道伸缩缝,具体设置位置详各支护段立面图伸缩缝宽30mm縫内采用沥青杉木板填塞,,沥青玛蹄脂嵌缝8) 墙面板应设置泄水孔,泄水孔采用 100pvc管,孔间距为2000~3000,向外倾斜5% 梅花形布置,泄水孔后应作尺寸不小于 500*500*500mm的砂砾石反滤包。

9)肋梁纵筋均采用焊接挡土板分布筋均采用焊接,焊条采用 E50.(10) 锚杆肋梁如遇岩石,可以在岩石下开槽,将肋梁嵌入岩石内11) 分段施工肋板时,肋的施工缝位置见剖面图所示,板的施工缝设在 Lo/2 处, Lo 为 板的净跨四、主体结构工程(一) 钢筋工程1、材料进场与保管钢筋进场必须具有质保书和出厂合格证 每一批每一种规格都必须按规范要求的批量 见证取样抽样做抗拉和冷弯试验, 经试验合格后的钢筋才能使用; 钢筋进场后在堆场进行 堆放,在钢筋堆放时应垫高,避免接触泥污;使用前应先除锈,保持洁净2、钢筋加工制作(1) 加工前先做好下料表,根据下料表在钢筋厂加工,加工好的钢筋应按不同规格、 不同型式分别堆放整齐, ?防止弯曲、变形,加工时其加工工艺应符合设计和规范要求2) 、①25m以上钢筋一般采用闪光对焊焊接接头, ①16m以上钢筋一般采用电弧焊焊接接头,接头位置按50%昔开,①14m以下钢筋除设计有要求外一般采用搭接接头,接 头位置按 25%错开3) 在钢筋厂内施焊时采用闪光对焊方式,在施工面施焊时采用手工电焊,并按规范要求分别抽样试验;焊工须持证上岗;对焊前先清除钢筋端头 15cm范围内的铁锈,污泥等;钢筋端头有弯曲, 应予调直或切除; 夹紧钢筋时, 应使两钢筋端面的凸凹部分相接触。

3、钢筋现场安装(1) 钢筋安装的位置、间距、保护层、直径、品种等均应符合施工图和规范要求2) 钢筋的保护层采用与结构同标号的砂浆垫块,并扎紧于钢筋上,做到分散布置, 具有足够的数量; 钢筋须留足保护层, 不应有负误差; 侧墙两侧钢筋还应用短筋对撑牢固3) 现场设两名专职钢筋收料员,对钢筋原材料及加工料单进行复核,验收及清理, 钢筋放样料单必须经技术负责人审核批准后才能进行钢筋加工制作,在放样时综合考虑 柱、梁、板相互关系,按照设计和规范的要求,确定钢筋相互穿插的顺序关系,解决首要 矛盾,做到在准确理解设计意图的基础上,按施工规范进行施工作业4) 钢筋的保护层厚度、锚固及搭接长度应按施工图纸中的规定执行,同时也应满足 有关标准与抗震设计要求5) 现场半成品钢筋主要采用人工配合塔吊运输,按规格、型号进行分类堆放整齐,并挂牌注明其使用部位及规格,堆放钢筋垫设 150mn高的木方6) 钢筋绑扎时,严格按照设计及规范要求进行绑扎,其搭接长度和描固长度满足设 计及规范要求绑扎时做到画线定位,梁柱钢筋交叉点绑扎,板钢筋梅花间隔交叉绑扎7) 钢筋的级别、直径、根数和间距均要符合设计要求,绑扎或焊接的钢筋骨架,钢 筋网不得出现变形、 松脱,结构洞口的预留位置及洞口加强处理必须按设计要求做好, 柱、 板插筋按放线定位位置设置, 并做好根部定位固定, 抗震节点的钢筋按规范正确设置与绑 扎,钢筋绑扎严格按施工图、验收规范、操作规程和施工作业方案进行,并垫好垫块。

8) 板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋居中、主梁的钢筋在下,框 架梁纵向受力钢筋采用双层排裂时,两排钢筋之间应垫以直径》 25m m的短钢筋楼板支座处的双层钢筋网,选用 ①12@100(钢筋撑脚,以保证钢筋位置正确9) 柱、梁节点处钢筋密集、交错,在绑扎前放好样,以保证该部位钢筋绑扎质量, 注意成品保护10) 水平钢筋通长筋尽量避免接头,如局部配料出现接头,优先采用焊接接头,焊接 点为钢筋受力最小的部位, 框架柱钢筋接长采用电渣压力焊对焊连接, 搭接长度和部位按 施工规范及图纸设计要求进行钢筋焊接接头均要按规定数量取样,做抗拉和冷弯试验11) 钢筋焊接前,必须根据施工条件进行试焊,合格后方可施焊当受力钢筋采用焊 接接头时,设置在同一构件内焊接接头应相互错开并满足规范要求12) 在整个钢筋工程的施工过程中,从材料进场、存放断料、焊接至现场绑扎施工, 将实行责任落实到人,制定层层严把质量关的质量(13) 浇筑砼时派专人值班,经常检查钢筋状况, ?发现变形及时采取措施给予矫正二) 模板工程1 、材料使用及存放模板应统一堆放在指定区域用布盖住2、 模板制作加工 模板在木工厂集中进行加工制作。

3、 模板现场安装(1) 路灯基座模板外部设木斜撑和钢筋斜拉条 ,撑在边坡上面时, 底部应紧实或垫以大 块的厚板,以防斜撑移动;悬空模板用 ①12mn钢筋点焊卡钉进行架立,卡钉与钢筋骨架焊 牢, 拆模后把卡钉头割除 , 并进行防腐处理;内部根据基座的尺寸用钢筋对顶2) 浇筑砼时派专人值班,经常检查模板状况,发现变形及时采取措施给予矫正三) 砼工程1 、砼拌制及运输 根据招标文件、厦门市的相关规定,本工程所有结构砼均采用预拌砼预拌砼采用罐车运送到施工现场,并采用泵车送到施工仓面2、砼浇筑(1) 一般施工方法 砼浇捣前应对模板、钢筋、埋件等按规范及设计要求进行全面的隐蔽工程验收 砼浇筑时,分层平仓、分层振实以保证模板的整体稳定底板、顶板做一层浇筑; 用1.5KW?插入式软轴振动器振捣,分层厚度控制在 35〜50cm砼平仓采用振动器平仓和人工撒揪平仓两种方式互相结合 采用振动器平仓时, 不得 以平仓代替振捣,必须在平仓完成后,进行振捣工作如砼发生分离,应将粗骨料铲入砂 浆中接头部位的砼,人工撒锹平仓,防止粗骨料集中影响砼的浇筑质量砼振实以砼面不再明显下沉、没有气泡和开始泛浆为标准振动器插入砼时,应按一 定的方向、秩序进行。

振动器应插入下层砼 5cm左右,以利上下层砼结合对于接头部位 的砼,注意防止漏振或振捣不实2) 设备基础部位砼的施工方法 该部位选用和易性较好的砼,振捣等工具不得撞击、损坏设备及其固定的螺丝、钢筋 和模板;设备下面的砼,较易出现蜂窝、密实性差等情况,应分层浇筑,浇筑砼时,一边 振捣一边添加砼,直至填满、振实,然后缓慢拔出振动器四) 砌体工程1 、原材料(1) 要求砖的外观等级达到一级,并且有出厂合格证砖的强度应符合设计要求,并应规格一致多孔砖砌块应提前浇水湿润,要求渗入多孔砖表面 8〜 10mm2) 砂浆采用 M 1 0混合砂浆,其配合比由试验室提供,施工时应严格准确称量,以保 证砂浆的强度,同时要求随拌随用砂浆试样应在搅拌机出料口随机取样,一组试样应在 同一盘砂浆中取样,同盘砂浆只应制作一组试样砂浆的品种,强度等级必须符合设计要 求,砂浆稠度应由试验确定3) 水泥采用P.O32.5#普通硅酸盐水泥,应在具备合格证及送检合格后才能使用4) 砂:采用中砂,并应过筛,不得含有草根等杂物,砂的含泥量不应超过 5%5) 石灰膏:用熟化后的石膏,并且熟化时间不少于7d,严禁使用脱水硬化的石灰膏6) 水:采用自来水。

7) 外加剂:掺量应通过试验确定砂浆搅拌时间应不小于2min,应在3〜4h内用完 2、主要技术措施(2) 砌筑砖采用整砖顺砌砌筑形式砌筑前应试摆,在不够整砖处,如无半砖规格, 可用普通粘土砖补砌3) 砌筑前,先根据砖墙位置弹出墙身轴线及边线,开始砌筑时先要进行摆砖,排出 灰缝宽度, 摆砖时应注意门窗位置, 砖垛等对灰缝的影响, 同时要考虑窗间墙的组砌方法, 以及七分头砖、半砖等的砌筑位置,务使各皮砖的竖缝相互错开 1/2 砖长在同一墙面上, 各部位的组砌方法应统一,并使上下一致4) 在砌筑前,先要立皮数杆,皮数相干上划有砖的厚度,灰缝厚度、门窗、过梁、圈梁等构件位置,皮数杆竖立于墙角及某些交接处,其间距以不超过 15m为宜,立皮数杆时要用水准仪来进行抄平,使皮数杆上的楼地面标高线位于设计标高位置上5) 砌砖时,必须先拉准线,砖块依准线砌筑6) 墙中的洞口、管道、沟槽和预埋件等应于砌筑时正确留出或预埋,宽度超过 30cm 的洞口,其上部应设置过梁料封固,最后用水泥砂浆抹平9、抹灰(1) 作业条件必须经过有关部门进行结构工程验收, 合格后方可进入抹灰这一工序, 并弹好+ 1 00m m 水平控制线。

管道穿越的墙洞及时安装套管并用 1:3 水泥砂浆填塞密实, 接线盒用纸堵严 根据室内高度和抹灰现场的具体情况, 提前搭好抹灰操作用的高凳 抹灰前用扫帚将墙体 清扫干净质量控制点:基层清理不干净,墙面浇水不透,抹灰后砂浆中的水分很快补基层 ( 或底下板 ) 吸收,影响粘结力,造成墙面空鼓,因此施工时应认真清理和提前浇水底灰过 份干燥,抹罩面灰后,水份很快被底灰吸走,导致压光时出现抹纹抹灰表面不平直,阴 阳角不垂直,不方正加强抹灰前吊垂直,套方,打规矩,做灰饼和冲筋工作成品保护: 搬运东西时要注意不损坏口角和墙面, 抹灰用的大杠和铁锹把不要靠放在 墙上拆除脚手架时要轻拆轻放,不要撞坏门窗,墙面和口角等要保护好墙的预埋件, 电线槽盒,不要随意抹死抹灰层凝结硬化前应防止快干、水冲、撞击、振动和挤压,以 保护其有足够强度要保护好地面,禁止在地面上拌灰五) 电气安装1 、施工顺序(1) 准备阶段看图T图纸会审T提出设备、材料、加工件计划T验收入库和保管T编制施工技术方 案f施工机具和设备的组织2) 施工阶段开工报告一技术交底一材料发放一配合予埋电缆沟绕制一电气设备安装一电路敷设一电路头制作一校接线一照明器具安装一配电盘柜器件检验调整。

3) 调整试验阶段电气设备和元器件调试一送电与受电一开关屏柜等系统联动操作试验一模拟试验4) 交工阶段开关部变电f各装置送变电f联动成车f施工技术资料整理f交工验收2、 电缆管敷设电缆管采用套管或管箍连接,套管长度为管外径的 1.5〜3倍,且两管之间的对口处应位于全管的中心,焊缝要求平密;管箍连接时,管端螺纹长度小于管箍 1/2 长度,连接 后螺纹处露 2〜 3 扣素土中敷设的钢管内外壁均做防锈漆处理,砼内敷设的只在内壁作 防锈漆处理电缆管的变曲半径大于管径的 10倍, (少量)明敷的可控制在 6 倍以上,其 弯扁程度不大于管径的 10%电缆管应置拉线盒, 其具体数量的确定按现行施工验收规范, 所采用焊管在螺纹连接时,连接处的两端用 ①6—©8元钢电焊跨接接地线•3、 电缆敷设电力电路与控制电路应分层敷设,其垂直距离保持在 400mm电路转弯处用电路扎带固定,两端用电路卡子固定电路的弯曲半径不得小于电缆外径的 10倍敷设前应先编 制电缆排列表,安排好走向,标高顺序以免交叉电缆的首、终端及转弯处应挂电缆牌、 牌上明确编号、电缆型号规格、起终端4、 接线所有多股导线压接线端子 控制电缆终端头采用塑料控制电缆头套制作。

用校线器按 接线图校对线,并套好异型管线号将导线校直后,将其用尼龙扎带绑扎成束,并固定在 端子板两侧,然后由线束引出导引至端子板绑扎的线束应美观,看不到交叉的导线备 用线不切断,故乡到线束最高处控制电路芯线一律用剥线钳剥线,导线一定要接牢,以 保证接触电阻趋向于零5、照明检查照明器具的技术文件、型号、规格及外观应符合设计要求和规范规定灯具安装 时,采用予埋吊钩膨胀螺栓,其承载能力应与照明装置的重量相匹配螺口灯头中的中心 触点接相线灯头的绝缘外壳不应有破损 钢吊杆灯的吊杆内径大于10mm且壁厚不小于1mm同一室内或场所成排安装的灯具,中心线偏差小于5mm灯具固定螺栓不少于2.06、防雷接地 采用自下而上的方法施工,先接接地装置、再行敷设接地连接,最后安装避雷网接 地的范围:电动机的金属底座和外管;配电、控制、保护用的屏框盘的金属框架和底座; 电力电路的接头盒、 终端头的金属外壳和电缆的金属护层、 电缆护管;管道照明的杆、 架; 5)受电器件如投光灯、电扇等1) 接地极接地极用镀锌角钢(/ 50 X 50 X 5),一端作成尖角,其长度2.5m,打入地下且顶部距 地坪〜0.8m;接地极间用40X 4的热镀锌扁钢连接、连接地用电焊四周焊满,完成后涂沥 青漆,接地连接扁钢间接时的搭接长度应在 80mn以上亦电用电焊焊接,焊口涂沥青漆。

2) 接地母线接地主母线选用 40X 4的热镀锌扁钢, 未端的支母线不小于 25X 3的镀锌扁钢; 敷设 前所用扁钢应进行调直,再将其放置于地沟内,依次将扁钢的距接地极顶端 60mm处与接 地极电焊焊接,扁钢与角钢接地极焊接前,将扁钢弯成三角形,以保证焊接长度,以保证 载流量电截面积;接地母线之间的连接采用搭接焊、其搭接长度不少于扁钢宽度的 2倍, 焊接面不小于三个棱边;接地母引至墙体内,应将母线留有 50cm的量,以待使用;接地母线的焊接处应使焊缝平整饱满,并有足够的机械强度,敷设焊接完成后,质量检查人员 进行检验,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷;接地母线经质检合格焊接处后 进行防腐处理,刷沥青漆两度且埋深垂直引上部分亦刷沥青漆防腐 六管道安装1 、管槽的开挖本工程的管道较长,管槽的开挖量大,但在开挖管槽时会影响其他砼构筑物的施工, 因此管槽开挖要在砼构筑物主体结构施工结束后开始施工1) 测量与定线管道施工定线,根据厂区的控制点,先测出管道主干线,再测出支干线以及用户线, 同时标定管线中的构筑物的位置管线定位,按直线段中线桩每50m设1个,高程桩每20m一个桩,在转折处相应增加, 中线量距相对误差小于 1/1000 ,管线水准点间距小于 300m。

根据定出的管道中心线, 用石灰等画出管槽开挖线及管道中的构筑物位置, 并将中线 点及水准点移出开挖的范围以外,并加以保护管线的中线及高程点应与其他构筑物的桩点建立联系,便于相应的校核与对照2) 沟槽断面尺寸管沟底部每侧的工作面宽,一般以槽底便于人员施工而定,一般每侧加宽 30cm焊接口操作位置适当留宽,沟底有临时排水沟另加宽沟槽的边坡坡度:根据地勘资料视边坡稳定情况,确定放坡坡度地质差,深度大的 地段采用支护加以保护并配合降排水措施3) 沟槽开挖 采用反铲由内往外,后退式开挖,开挖后土堆在管沟一侧,余土用自卸车运出堆土位置:应堆放在沟槽边离0.8m以外,堆放高度不超过1.5m开挖时,应向司机交待开挖 断面,堆土位置,现有构筑物位置及施工技术安全要求并摸清地下原有管线,构筑物的 情况,在地面上做好明显示标记机械挖槽应有专人与司机配合, 其配合人员应熟悉机械挖土的有关安全操作规程, 并 及时量测槽底高程和宽度,防止超欠挖开挖时应确保槽底土壤不被扰动或破坏, 并预留20CM左右一层不挖,用以人工清底沟槽采用明沟加集水井排水,集水沟分一侧或两侧布置,坡度应大于 1%集水井每50M布置一个;开挖时要做好排水工作,不能将水浸入沟槽;雨天不能施工沟槽;槽应搞 好边坡保护,防止塌方;边坡堆土应做好土埂,防止雨水流入。

4) 沟槽处理与验槽 根据沟槽底的情况,有渗水的可用砂砾石垫层,垫平压实,如底部有软基,较浅的进一步进行开挖, 采用砾石或垫碎石再铺砂处理, 较深的请工程师代表研究决定处理方案后 实施;沟槽施工好后,应通知工程师代表进行沟槽验收;合格后方可下道工序施工2、管道回填管沟回填土应去除大于100mn的石块,有机物或其他有害物质后适宜的开挖土, 回填土分为15cm 一层,然后用振动夯压实,并掌握好回填土的干湿度,回填土应根据工程师 代表的指令进行试验管道回填土应在隐蔽工程验收合格后进行, 有支撑的沟槽填土前在拆撑时, 应注意沟 槽及临近建筑、构筑物的安全回填顺序应按沟槽的排水方向由高向低分层进行, 回填时要两则同时回填压实, 以防 管子移位井室等附属构筑物回填土也应四周同时进行与本管线交叉的其他管线或构筑物,回填时应注意,在回填时不得影响其他构筑物3、管道安管 管道基础:基础应夯实紧密,表面平整,管道基础在接口部位应预留凹槽,以便借口 操作,接口完成后,随即用相同材料填实管道基础不得铺筑在淤泥或刨填土上基础应 表面平整,两井间应顺直,管道基础允许偏差应符合规定管道铺设:对人工下管可用非金属绳索住管身两端,保持管身平衡匀速溜放,使管材 平稳地放在沟槽内,严禁将管材至槽边翻滚入槽内。

起重机下管时,应用非金属绳索扣系 好,严禁串心吊装管材宜将插口顺水方向,承口逆水方向安装,安装一般由下游往上游 进行管材可按需要长度用手锯截取,断口修边橡胶圈接口:橡胶圈的位置应放置在管道插口第二至第三根筋之间的槽内,接口时, 应将承口的内壁清理干净, 并在承口内壁及插口橡胶圈上涂上润滑剂, 然后将承插口端的 中心轴线对齐管道应顺直,管底坡度应符合设计,不得有倒落水,管道铺设线允许偏差 应符合要求管道与检查井的连接: 管道与检查井的连接采用短管, 检查井砖墙短管外露部分宜小 于 600 毫米,管筋位于砖墙部分砂浆应饱满,以防接缝处渗水沟槽覆土:沟槽覆土应在管道隐蔽工程验收合格后进行,覆土应及时,防止管道暴露 时间过长造成损失沟槽覆土应遵循以下规定:管顶 30 厘米范围内,必须用人工回填, 严禁机械推土回填,回填应从管底与基础结合部位开始 , 沿管胸腔两侧同时对称分层回填 并夯实,每层回填高度不超过20cm直至管顶以上30cm.回填材料质量应符合设计要求 若采用推土机或碾压机碾压,管顶以上覆土深度不应小于70cm沟槽回填土密实度应符合 中华人民共和国行业标准 <<市政排水管渠工程质量检验评定标准 >>(CJJ3-90) 中回填土的 密实度标准规定或本地区对管渠工程回填土密实度的有关规定。

4、检查井井内流槽应在井壁砌到管顶以下前进行砌筑预留支管应随砌随安,管口应深入井3cm预留管的管径、方向、标高应符合设计要求,管与井壁衔接处应严密不得漏水砖 砌圆形检查井施工时,应随时检测直径尺寸,当需收口时,如为四面收进,则每次收进应 不超过30mm如为三面收进,则每次收进最大不超过 50mm检查井接入较大直径圆管时, 管顶应砌砖旋加固,当管径》1000mm时,拱旋高应为250mm当管径v 1000mm时,拱旋 高应为125mm井室、井筒内外壁应用砂浆抹面分层压实井壁必须互相垂直,不得有通 缝,保证灰浆饱满、灰缝平整,抹面压光,不得有空鼓、裂缝现象,井内流槽应平顺检 查井井盖的型号应符合设计要求,其高程应与路面配合,井盖、井框必须完整无损,安装 平稳,位置正确根据路面的纵横坡度进行安装在路口以外的雨水口,当砌筑完成后用 木板或铁板覆盖,防止井圈压坏第四章 确保工程质量的技术组织措施一、组织措施(一) 质量保证体系1 、质量目标:合格2、质量控制机构项目部成立质量管理领导小组, 由项目经理、 生产负责人、 技术负责人、 质检员组成, 是整个工程质量管理和最高领导机构,负责制定本工程质量目标的规划、方针、措施。

各施工中队分别成立现场质量管理小组,由施工队长、施工员、质检员组成,在项目 部质量管理小组领导下,制定本队施工区段的创优措施,质量实施计划,并在现场落实施工队成立工序检查小组, 所属各专业班组根据自己的创优任务, 拟定具体的分项实 施计划,由工序检查小组实施到人、严格要求,全员全过程质量控制,对各施工段的关键 工序进行重点攻关3、完善自检体系 各施工中队建立并完善质量自检组织机构,主动采取措施防止各种质量缺陷事故发 生并积极配合监理工程师的工作,接受他们的监督和帮助二) 主要管理保证1、全面推行质量目标承包责任制(1) 将单位工程质量总目标分解成各工序工程质量目标, 并将其落实到具体的人头上, 全面实行经济承包责任制2) 单位工程质量总目标由工程项目经理负责3) 实行分级管理,下级对上级负责的办法,采取责、权、利相结合的方式,强化各 工序工程质量承包人的管理,严格要求、严格制约,确保工程质量总目标的实现4) 坚持质量否决和质量优先的原则,对于各工序工程质量目标承包人的质量目标达 标情况,专职质检监控人员具有否决权2、配备质量监控人员(1) 成立本工程工程质检科,配备足够的,专业齐全的监控人员和必要的质量监控设 备,以提高工程施工质量监控的专业化水平。

2) 根据本工程情况,工程质检科拟设科长一名,由项目总工程师兼任,下设三个质 量监控组, 分别承担投入的质量监控, 施工工艺、 施工过程的质量和产品的质量监控工作3、凡是参加本合同段工程建设的施工生产人员,必须全部参加施工操作规程、施工 工艺方法和施工质量标准的岗前学习,特别是施工质量标准 ( 拟以工序工程自检表为蓝 本) ,上岗工人每人一册,并要求各工种工人,不但要熟练掌握本工种的质量标准,而且 还要了解相关工种的质量标准4、针对本工程特点和质量要求,制定相应的劳动工资管理办法,切实做好质量与经 济密切挂钩5、所在工序交接和工资计奖金的认定,全部以“二表一卡”为凭,即工序自检表、 工序专检表和工序互检交接卡手续不完备的,不得进入下道工序施工,不予计资计奖 三 ) 质量工作责任制1、项目经理职责工程质量第一直接责任者,应对工程质量负全面责任2、总工程师职责负责制定质量管理办法, 指导制订施工质量标准和保证施工质量的技术措施, 是施工 质量的第一技术责任者, 对因制定技术方案和技术措施失误造成的质量事故, 负直接责任3、质量安全科职责 对项目的施工质量负责检查、监督、指导对各施工工序进行“全天候”跟踪检查、监督,并代表项目部进行三检。

4、工程技术科职责对保证施工质量负技术指导责任5、计划财务科职责要正确处理进度与质量关系,当进度与质量发生矛盾时,首先要保证质量,盲目追求 进度而造成质量事故要追究工程部门的责任6、材料设备科职责对工程所需的全部材料、 物资的质量负责, 由于采购的原材料等物资不合格造成质量 事故、材料物资供部门应负主要责任7、工程测量组成职责对坐标、高程、桩号的测量及沉降观测等测量工作负责8、试验检验室职责是项目部的质量检验机构,承担本工程的质量检验工作9、质量检查人员职责各级质量检查人员要根据国家质量标准和有关验收规范, 从施工准备到竣工验收的多 个环节上在所辖范围内进行严格的检查和监督;掌握质量情况,分析质量动态,并如实向 上级反映;参与熟悉图纸,技术交底、质量检查、质量评定和质量事故处理;填写并上报 工程质量情况月报,工程质量事故检查报告,及时填写、收集、整理施工原始检查资料10、现场施工员职责 熟悉施工图纸、规程规范、施工质量标准、质量安全保证措施,对所承担的施工项目 负质量责任检查施工准备情况,对设备、工具、劳力调配、施工条件是否能满足施工质 量要求提出意见 坚持经常性的施工质量检查, 认真做好施工原始记录和隐蔽工程验收记 录。

并配合参与项目部的终检工作, 组织工序交接时的质检工作及交接班的质量交底工作11、班组长职责对本班组所承担施工任务的质量负责 发现质量问题要立即纠正, 不属本班组范围内 的,应及时反映12、职工职责努力学习文化和科学技术知识, 不断提高技术水平和操作水平 积极参加施工前的技 术交底会,熟悉掌握施工方法和质量标准施工前认真检查机具设备,施工中严格遵守操作规程,落实技术措施,精心施工,精心操作,保质保量完成任务二、技术措施( 一 ) 施工技术保证措施1、施工准备认真学习设计图纸和有关文件,领会设计意图;对图纸中存在的问题,用文字形式向 设计及监理工程师提出;认真学习有关规范和质量标准,施工过程中严格执行;集思广益 研究施工工艺,编制切实可行的施工组织设计; 对各工种工人进行技术、质量培训,加 强质量意识教育;2、测量放样与业主做好施工控制点和水准点的交接工作; 施工基线基点和新引测的水准点要设在 不易发生沉降和位移、不易被破坏的地点;并经常进行复测和校核;基线、基点和水准点 要有明显标志,并有保护措施;按规范要求的精度测设基线和水准点;提交监理工程师复 核;施工基线每月用控制点校核;在工程施工和保修期间,对建筑物的位移和沉降进行观 测。

3、施工组织设计是按照设计、生产和工艺要求并结合工程项目的自然条件、施工条 件( 工、料、机 ) 和经济条件,采用科学合理的手段和方法,对工程项目进行施工过程的时 间组织、空间组织和技术组织,最后形成优化的施工组织综合性文件 , 用以指导生产,确 保工程项目的安全、质量、工期,以取得良好的经济效益4、对于重大部位和关键部位的施工,以及新技术、新工艺、新材料的使用,应提出 具体的施工方案或施工措施,报经监理工程师批准5、做好产品形成过程的原始记录 ( 包括原材料、施工机具、施工方法、施工工艺、施 工监督、施工操作人员工作质量、工作条件等 ) 建立现场施工日志制度,逐日详细记录 工程进度和质量情况,如:工序质量评定,隐蔽验收签证,管线试验记录等6、建立健全技术复核制度,对施工过程的施工方案、措施和图纸,以及各项技术工 作进行复核,特别是测量放线、砼配合比和材料试验等,必。
