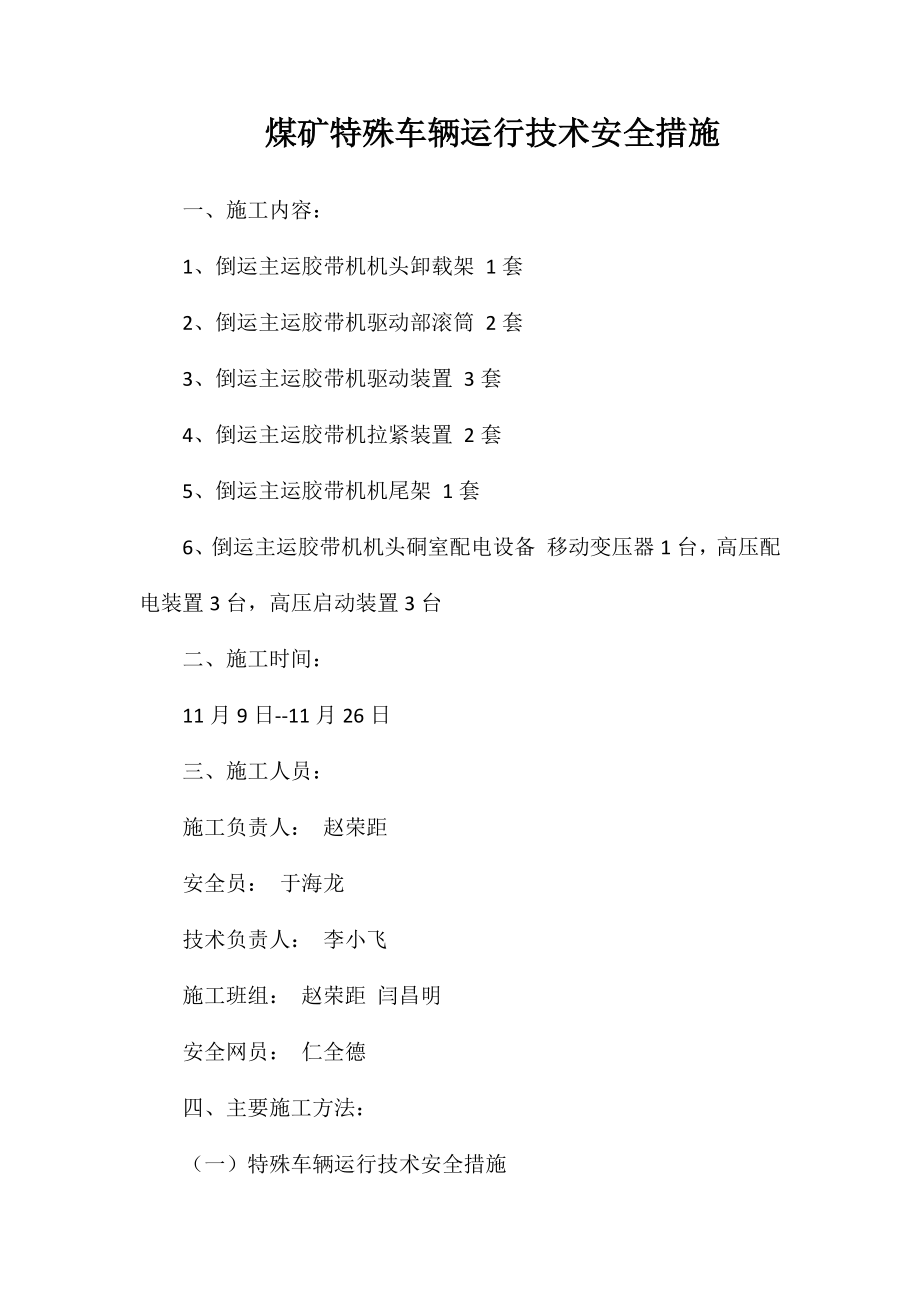

煤矿特殊车辆运行技术安全措施一、施工内容:1、倒运主运胶带机机头卸载架 1套2、倒运主运胶带机驱动部滚筒 2套3、倒运主运胶带机驱动装置 3套4、倒运主运胶带机拉紧装置 2套5、倒运主运胶带机机尾架 1套6、倒运主运胶带机机头硐室配电设备 移动变压器1台,高压配电装置3台,高压启动装置3台二、施工时间:11月9日--11月26日三、施工人员:施工负责人: 赵荣距安全员: 于海龙技术负责人: 李小飞施工班组: 赵荣距 闫昌明安全网员: 仁全德四、主要施工方法:(一)特殊车辆运行技术安全措施1、特殊车辆是指超长、超宽、超高、超重的车辆,即超过矿车长度、高度、宽度以及矿车正常负荷(一般不超过2.0t)的车辆2、单个驱动装置重约8T(电机、软启动、减速机以及底座),倒运时拆开装车,倒运到安装位置后再重新装配3、机头配电硐室电气设备最大、最重件为移动变压器,长度3.8m、重量3.7T喇叭口等配电装置超过罐笼的部分在运输前先拆除,运输到位后再组装4、现有运线路有两条:1)、地面--副斜井--6煤辅助运输大巷--机头检修联络巷--主运胶带机大巷;2)、地面--风井--6煤南翼回风大巷--主运胶带机大巷。
第一条路线运输时用900mm轨距的矿用平板车装车,第二天路线运输时用600mm轨距的矿用平板车装车5、运输滚筒、驱动、拉紧等机械部分大件及中间架等超长件时走第一条线路,运输机头配电硐室电气设备时走第二条路线两条路线互不影响可同时运输6、装车前要认真检查车辆的完好情况,不完好的车辆严禁用来装运超长、超宽、超高、超重的物料7、装车要保证装平装正,防止偏沉,装车后用木楔充分地刹紧,设备位于车辆中间位置,并用手拉葫芦或铁丝将设备与车辆捆绑牢固8、车辆在大巷用人工推运人力推车时,人员位于车辆的后方,不得位于车辆的两侧和前方,当前方10m有行人时,推车必须发出信号,防止车辆撞人人员严禁和车辆并行。
