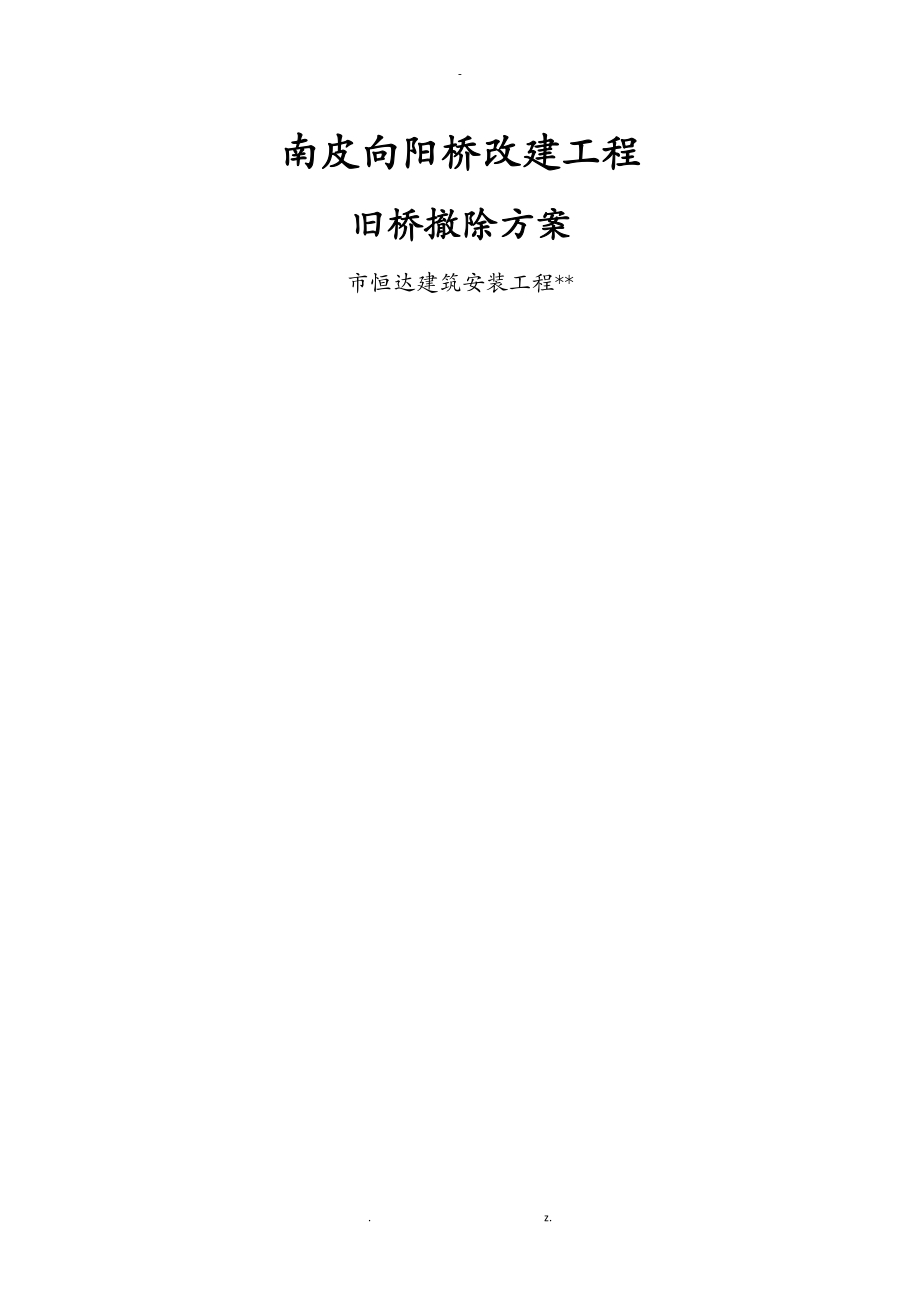

南皮向阳桥改建工程旧桥撤除方案市恒达建筑安装工程**. z.-旧桥撤除专项施工方案一、 编制依据 1."建筑撤除工程平安技术规"JGJ147—2004 2."平安防工程技术规"〔GB50348-2004〕3. 施工图纸4. 我单位多年来累积的施工经历二、旧桥概况向阳二桥位于市南皮县乡道 CH14-王桥村公路上〔路线编码 CH17130927〕,路线等级四级,桥梁中心桩号 K1+534,桥梁编码 CH17L0020130927,与水流方向自西向东成90°夹角,旧桥为3*10m钢筋混凝土双曲拱桥,重力式墩台,全宽5.5m,净宽4.5m,沥青混凝土桥面,修建于1975年,桥梁病害较为严重,上部承重构件损坏,评定为四类桥,因此对该桥撤除改建三、 施工准备 1.踏勘现场,了解建筑物或市政设施拆迁情况,对与工程相突的情况应及时报告建立单位,确定方案 2.搭设临时设施,编制临时用水用电方案与有关部门联系 3.根据方案确定交通封路及交通疏导、路线、修筑临时战备道路 4.经调查施工现场无地下管线 4.拆桥施工机具、机械进场 5.施工管理人员进场后,会同各管线单位做好现场的移交工作。
6.做好平安防护,对撤除后产生的可回收旧料做好分类堆放,及时运走四、 施工方案 1.施工技术措施经我公司专业人员实地考察,本着确保平安、环保、高效撤除的思想,我公司结合多年的实践经历,认为该桥梁应采用全机械作业方式进展撤除 2.撤除工程施工工艺框图废渣清运人员到位设备进场施工准备现场勘查组织施工清理现场组织验收、交工 3.撤除方法旧桥撤除破碎时先将废弃物排入河道,再用挖机去除三座桥桥面为现浇砼桥面,桥跨度较小,拟采用挖掘机撤除桥梁,采用液压破碎锤作业对桥面人行道栏、桥面、柱进展破碎,用挖掘机将废弃物挖运撤除步骤从上而下依次为:护栏、破碎桥面、根底桥为钢筋砼,我公司采用破碎撤除法进展撤除,挖机必须随时待命,将堵塞河道的废弃物挖除废弃,确保撤除物不将河面堵塞,保证河水畅流根据老桥的实际情况,由于两座桥跨径比拟小,采用半幅拆的方案破碎机停在两个桥台上,由跨中向两边拆的方法由于使用破碎机撤除,不会产生大的震动,也不会产生大的噪声,对周围的建筑物、构筑物不会有任何影响撤除完毕后,须将河废物清运,得业主监理及相关部门验收合格后计量交工五、工程组织机构及劳动力方案表我工程部为撤除老成立了专门的组织机构,负责本工程老桥撤除工作。
我工程部将严格按照相关要求进展施工设有专业的施工人员,配备有专业施工设备及施工技术人员;主要从事桥梁撤除、房层撤除及水上打捞等施工作业;有着丰富的实践经历为本工程配备的主要人员如下: 工程经理:利霞平安员:郭中青劳动力方案表序号工种人数1信号工12挖掘机13破碎机14运输车司机25临时工3六、主要投入的施工机具:破碎机、运输车辆、挖掘机220七、工期安排主要施工工序天数施工准备1防护栏撤除1构造破碎外运1清理验收1八、平安文明施工措施本工程施工平安生产目标为:“五无一杜绝〞,“一创立〞五无〞即:无工伤死亡事故,无重大交通事故和机械事故,无火灾、洪灾事故,无倒塌事故,无中毒事故;“一创立〞即:创立平安文明的施工环境; 1.施工机械使用的平安技术措施 1〕各种机械操作人员和车辆驾驶员,必须持有操作合格证,不准操作人操作与操作证不相符的机械;不准将机械设备交给无操作证的人员操作,对机械操作人员要建立档案,专人管理 2〕操作人员必须按照本机说明书规定,严格按照工作前的检查制度和工作中注意观察、工作后保养 3〕加强室或操作室应保持整洁、严禁存放易燃、易爆物品,严禁酒后操作机械,严禁机械带病运转或超负荷运转。
4〕机械设备在施工现场停放时,应选择平安的停放地点,夜间应由专人看管用手柄起动的机械应注意手柄倒转伤人,向机械加油时要严禁烟火严禁对运转中的机械设备进展维修、保养调整等作业 5〕指挥施工机械作业人员,必须站在通视良好的平安地点,并应明确规定指挥联络信号 6〕使用钢丝绳的机械,在运转中严禁用手套或其它物件接触钢丝绳子,用钢丝绳拖、拉机械或重物时,人员应远离钢丝绳 7〕定期组织机电设备、车辆平安大检查,对检查中查处的平安问题,按照“三不放过〞的原则进展调查处理,制定防措施,防止机械事故的发生 8〕人员必须持有有效证件上岗平安装置必须齐全,灵敏可靠 9〕中、小型机械的使用:工程部指派机管员负责机械使用前的验收工作,平时做好架查机械运转情况中、小型机械操作人员必须持有效证上岗按规定搭设机械防护棚机械设备接地或接零,随机开关灵敏可靠催促机操人员做好定期检查、保养及维修工作,并做好运转保养记录机械设备的防护装置必须齐全有效,严禁带病运转固定机械设备和手持移开工具、必须实施二级漏电保护中、小型机械必须做到定机、定人、定岗位 2.平安制度保证措施工程开工前,依据工程的特殊性,由公司安质部门制定对本工程管理行之有效的平安制度法规, 其中包括:机械平安操作规程、平安用电制度、特殊工种平安制度、事故报告制度等, 为保证各项制度能落于实处我们特制定平安检査制度即要规定定期检査日期及参加检査的人员,经理部每三日进展一次;作业队每二日一次,作业班组每天进展一次, 非定期检査应视工程情况如施工准备前,施工危险性、釆取新工艺、季节性变化、节假日前后等要进展检査, 并要有领导值班,对检査中发现的平安问题按照“三不放过〞的原则制定整改措施,定人限期进展整改,保证“管生产必须管平安" 的原则真正落实。
3.施工技术的保证措施建立以工程经理、各施工队和班组的专职和兼职平安员的三级平安管理网络,负责工程的全面平安管理工作建立平安生产责任制,做到有指标、有措施、职责清楚做好平安教育和平安技术交底工作,建立定期平安检査制度认真做好平安生产的检査、记录工作发现事故隐患必须限期整改,如发现重大的平安问题或隐患必须停顿作业, 排除危险前方可继续进展作业成立一支随时听从专职平安工程师指挥的紧急救援队,并配备必要的救援工具、设备和通讯联络设施进入施工现场必须佩带平安帽;本工程桥面系撤除方案、梁部撤除方案等主要实施方案是关联到整个撤除工程平安的关键,必须按工程建立程序进展报批、会审,并请监理组和指挥部进展现场指导,确保方案切实可行严格执行技术交底程序,做到参与撤除工作的每一个人对撤除过程及考前须知心中有素, 并将桥梁撤除中每道工序责任到人,各负其责施工实施方案施工中的排架、工作平台等要按施工方案认真搭设,做到平安牢靠设置平安网、配带平安带,加强高空作业防堕落措施施工用电线路按要求敷设,夜间施工保证照明亮度加强施工现场用电的检査与维修,确保生产用电的平安严格按操作规程组织施工严禁违章指挥、违章操作,做到持证上岗,戴帽工作。
特殊工种必须持证上岗,按操作规程作业雨天、大风天气施工施工中如遇雨天,尽量暂停施工; 风力大于6节,必须立即停顿施工,防止平安事故的发生4. 施工现场警示牌的设置因本工程为桥梁施工且施工现场有河流,危险性较大,为防止发生平安事故,需在施工现场四周设置醒目的平安警示标示,以警示过往的人员车辆并安排专项人员夜间值班1) 警示牌的材料标志应采用巩固耐用的材料制作可根据具体情况选用铝合金板、薄钢板、合成树脂类板材等材料有触电危险的场所应使用绝缘材料材料外表应无毛刺、孔洞等影响使用的疵病边缘和尖角应适当倒棱,呈圆滑状,带有毛边处应打磨光滑2) 警示牌构造与安装标志一般由底板、支撑件、根底等组成,各组成局部应连接可靠支撑件应具有一定的强度和刚度,并考虑美观要求,可选用槽钢、角钢、工字钢、管钢等材料标志应安装稳固,满足抗风、抗拔、抗撞击等要求不需要使用支撑件的标志,可直接悬挂、粘贴于附着物上3)警示牌位置的设置A.标志的设置位置应合理醒目,应能使观察者引起注意、迅速判读、有必要的反响时间或操作距离设置的平安文明标志,应使大多数观察者的观察角接近90°标志不应设在门、窗、架等可移动的物体上标志前不得放置阻碍认读的障碍物。
B.当采用悬挂方式安装时,在防护栏上的悬挂高度宜为800;当采用粘贴方式时,应粘贴在外表平整的硬质底板或墙面上,粘贴高度宜为1600;当采用竖立方式安装时,支撑件要结实可靠,标志距离地面高度宜为800高度均指标志牌下缘距地面的垂直距离当不能满足上述要求时,可视现场情况确定4〕检查与维修应经常检查标志的状态,保持清洁醒目、完整无损,如发现有破损、变形、褪色等不符合要求时应及时修整或更换九、 临水临电的布置 1.临时用电方案施工现场用电从甲方规定接电处接入 1〕临电设备用电总负荷计算书施工机具用电量见下表序号机械名称功率(kw)台数计算式总功率1钢筋弯曲机2.812.8×12.82钢筋切断机2.212.2×12.23钢筋调直机2.7127×12.74平板振捣器2.212.2×12.25生活照明306木工加工机械533×5157抽水泵1.533×1.54.58切割机0.533×0.51.59插入式振捣器1.111×1.11.1总计14622) 根据上表提供的数据计算施工现场用电总的负荷量〔1〕、施工现场所用电动机动力设备的总功率〔kw〕 P1 = ∑P〔电动机〕 =62kw根据以上计算结果及总的用电量计算公式可得: P=1.1×〔K1∑P1/cosφ+K2∑P2) =1.1×(0.6×62÷0.75) =54.56〔KvA〕式中P——供电设备总需要容量 P1——电动机额定功率 P2——照明用设备容量 cosφ——电动机平均功率因数 K1 K2——需要系数〔查表可得〕按实际工程运行过程及以往经历,施工中临电设备的用电量不可能满荷,取修正系数0.75,可得总的实际功率为:P实际=0.75×54.56=40.92〔KvA)根据计算总的实际功率为40.92KvA,即为施工现场的实际用电量,所以为保证正常供电,我工程部采用185m2电缆,完全可以满足用电要求。
〔2〕本供电系统采用三相五线制,二级配电、三级保护,工作零、保护零分别使用其中二级分配电箱漏电不大于50mA,漏电时间保护系数不大于0.1S,开关箱和流动箱漏电不大于30mA,漏电时间保护系数不大于0.1S 3〕配电室的建造〔1〕配电室宜在临近变压器、进出线方便、无灰尘、无蒸汽、无腐蚀、无震动、不易积水的地方建造〔2〕配电室建造的要求配电室一般不小于9m2,地坪上应铺设绝缘脚垫,配备绝缘用具和用品;做到“五防一通〞,即防火、防雨、防雪、防汛、防小动物和通风良好;室门应向外开,有锁,金属门要做接地或接零保护;配电室的天棚距地面不低于3m;配电室设的值班室距电屏〔盘〕的距离应大于1m,并采取屏障隔离;配电室建筑物的耐火等级不应低于3级,室应配置砂箱和绝缘灭火器灭火机用干粉或CO2等灭火器,严禁使用清水泡沫导电灭火器,灭火器挂于门外便于使用,不要放在配电间4) 平安用电技术措施 (1)保护接地是指将电气设备不带电的金属外壳与接地极之间做可靠的电气连接它的作用是当电气设备的金属外壳带电时,如果人体触及此外壳时,由于人体的电阻远大于接地体电阻,则大局部电流经接地体流入大地,而流经人体的电流很小。
这时只要适当控制接地电阻(一般不大于4Ω),就可减少触电事故发生但是在TT供电系统中,这种保护方式的设备外壳电压对人体来说还是相当危险的因此这种保护方式只适用于TT供电系统的施工现场,按规定保护接地电阻不大于4Ω (2)保护接零在电源中性点直接接地的低压电力系统中,将用电设备的金属外壳与供电系统中的零线或专用零线直接做电气连接,称为保护接零它的作用是当电气设备的金属外壳带电时,短路电流经零线而成闭合电路,使其变成单相短路故障,因零线的阻抗很小,所以短路电流很大,一般大于额定电流的几倍甚至几十倍,这样大的单相短路将使保护装置迅速而准确的动作,切断事故电源,保证人身平安其供电系统为接零保护系统,即TN系统,TN系统包括TN-C、TN-C-S、TN-S三种类型本工程采用TN-S系统TN-S供电系统它是把工作零线N和专用保护线PE在供电电源处严格分开的供电系统,也称三相五线制它的优点是专用保护线上无电流,此线专门承接故障电流,确保其保护装置动作应该特别指出,PE线不许断线在供电末端应将PE线做重复接地施工时应注意:除了总箱处外,其它各处均不得把N线和PE线连接,PE线上不得安装开关和熔断器,也不得把大地兼做PE线且PE线不得通过工作电流。
PE线也不得进入漏电保护器且必须由电源进线零线重复接地处或总漏电保护器电源侧零线处引出,因为线路末端的漏电保护器动作,会使前级漏电保护器动作必须注意:当施工现场与外电线路共用同一供电系统时,电气设备的接地、接零保护应与原系统保持一致不允得对一局部设备采取保护接地,对另一局部采取保护接零因为在同一系统中,如果有的设备采取接地,有的设备采取接零,则当采取接地的设备发生碰壳时,零线电位将升高,而使所有接零的设备外壳都带上危险的电压3)、设置漏电保护器 a.施工现场的总配电箱至开关箱应至少设置两级漏电保护器,而且两级漏电保护器的额定漏电动作电流和额定漏电动作时间应作合理配合,使之具有分级保护的功能 b.开关箱中必须设置漏电保护器,施工现场所有用电设备,除作保护接零外,必须在设备负荷线的首端处安装漏电保护器 c.漏电保护器应装设在配电箱电源隔离开关的负荷侧和开关箱电源隔离开关的负荷侧,不得用于启动电器设备的操作 d.漏电保护器的选择应符合先行标准"剩余电流动作保护器的一般要求"和"漏电保护器平安和运行的要求"的规定,开关箱的漏电保护器其额定漏电动作电流应不大于30mA,额定漏电动作时间应小于0.1s。
使用潮湿和有腐蚀介质场所的漏电保护器应采用防溅型产品其额定漏电动作电流应不大于15mA,额定漏电动作时间应小于0.1s e.总配箱中漏电保护器的额定漏电动作电流应大于30mA,额定漏电动作时间应大于0.1s,但其额定漏电动作电流与额定漏电动作时间的乘积不应大于30mA·s f.总配电箱和开关箱中漏电保护器的极数和线数必须与其负荷侧负荷的相数和线数一致 g.配电箱、开关箱中的漏电保护器宜选用无辅助电源型(电磁式)产品,或选用辅助电源故障时能自动断开的辅助电源型(电子式)产品中选用辅助电源故障时不能自动断开的辅助电源型(电子式)产品时,应同时设置缺相保护 (4)平安电压平安电压指不戴任何防护设备,接触时对人体各部位不造成任何损害的电压我国标准"平安电压"中规定,平安电压值的等级有42、36、24、12、6V五种同时还规定:当电气设备采用了超过24V时,必须采取防直接接触带电体的保护措施 2.临时用水的布置 1〕现场用水考虑采用打深机井使用地下水 2〕临时给水系统包括施工、生活,消防及现场扬尘用水,在平面布置上采用管道布置,合理进展选择 3〕管道直径的选择现场用水量计算如下:生活用水:按25人,人均30L/d计算;消防用水量:q4=10〔I/S〕施工用水量: q1=k1×[∑Q1N1K2/〔8×3600〕] =1.1×[〔100×30〕+135×200]×1.5/〔8×3600〕=1.26L/S 施工现场总用水量: Q1=q4+0.5×q1=10.6〔I/S〕供给网管管径选择:D1=4Q1/〔π×v×1000〕=150mm4) 生活用水在生活区设置临时饮水处,在办公室和会议室设饮水机。
5〕排水管网布置临时排水综合考虑雨水、降水的排放,在施工现场的道路设置地面明排水沟,排水沟宽度为400mm,按3‰放坡,统一排入施工现场河道十、环境保护 1.环境达标指标:到达和省有关环境保护条例指标 2.环境保护措施: 对原有生态环境进展调査,结合施工中可能产生的影响,合理进展施工组织,尽量使用可不破坏原有生态的施工措施严格落实其它环保措施,保护、河流水质和空气环境对有害物质(如燃料、油料、旧材料、垃圾等)要运至业主和监理工程师认可的地点进展处理,以防泄露,造成对动物、植物的损害施工沿线的弃碴选择适宜低注地堆放、填埋,防止流失污染环境 3.竣工恢复:具体容包括:去除临时设施(去除杂物、临时工棚), 各工地居住区的污水沟、粪便及垃圾做好消毒灭菌去除工作, 并用净土填埋、压实十一、应急预案 1.存在危险源:在本工程的施工中存在的危险源分为三种: 触电、砸伤、淹溺、机械伤害等四种 2.应急措施:对触电、砸伤两种危险源严格执行“平安生产规章制度"的各项规定,完善救生设施,严格遵守平安技术操作持证上岗率100%时刻注意天气、水位、潮汛情况及,发现情况异常立即报告值班驾驶员及平安员,立即采取相应对策处理突发事故。
施工人员严禁酒后驾驶及操作起重机械设备和工具使用前必须详细检査,并由现场负责人统一指挥,确保平安 3.应急救援预案:发生事故后立即组织人员进展抢救,首先抢救溺水人员,对溺水昏迷者进展迅速、正确、就地、持久“八字〞抢救方针,立即拨打120急救或送医院机械伤害事故应参照机械伤害进展抢救平安值班人员应立即向工程经理、公司领导汇报, 并协调各项事宜, 启动紧急抢救预案各级领导接到汇报应立即赶到现场组织进展处理,并调査事故原因救援人员:平安领导小组、各事故救援小组、全体员工 z.。
