文档详情

实用-工程-方案--钢筋工程专项施工方案(完整)P17

jin****ng
实名认证
店铺
DOCX
54.13KB
约7页
文档ID:155758790
实用-工程-方案--钢筋工程专项施工方案(完整)P17_第1页
1/7

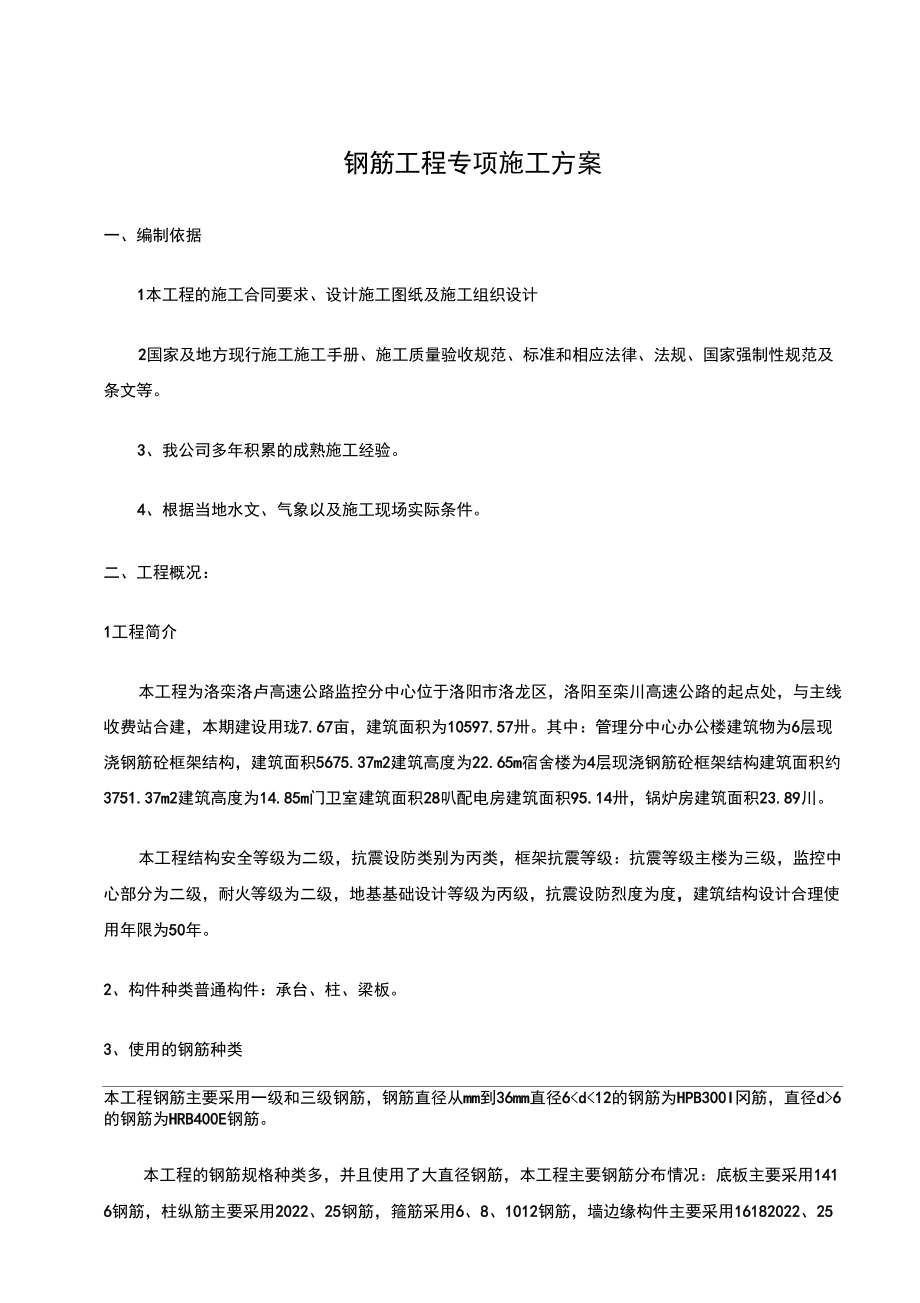

钢筋工程专项施工方案一、编制依据1本工程的施工合同要求、设计施工图纸及施工组织设计2国家及地方现行施工施工手册、施工质量验收规范、标准和相应法律、法规、国家强制性规范及条文等3、我公司多年积累的成熟施工经验4、根据当地水文、气象以及施工现场实际条件二、工程概况:1工程简介本工程为洛栾洛卢高速公路监控分中心位于洛阳市洛龙区,洛阳至栾川高速公路的起点处,与主线收费站合建,本期建设用珑7.67亩,建筑面积为10597.57卅其中:管理分中心办公楼建筑物为6层现浇钢筋砼框架结构,建筑面积5675.37m2建筑高度为22.65m宿舍楼为4层现浇钢筋砼框架结构建筑面积约3751.37m2建筑高度为14.85m门卫室建筑面积28叭配电房建筑面积95.14卅,锅炉房建筑面积23.89川本工程结构安全等级为二级,抗震设防类别为丙类,框架抗震等级:抗震等级主楼为三级,监控中心部分为二级,耐火等级为二级,地基基础设计等级为丙级,抗震设防烈度为度,建筑结构设计合理使用年限为50年2、构件种类普通构件:承台、柱、梁板3、使用的钢筋种类本工程钢筋主要采用一级和三级钢筋,钢筋直径从mm到36mm直径66的钢筋为HRB400E钢筋。

本工程的钢筋规格种类多,并且使用了大直径钢筋,本工程主要钢筋分布情况:底板主要采用1416钢筋,柱纵筋主要采用2022、25钢筋,箍筋采用6、8、1012钢筋,墙边缘构件主要采用16182022、25钢筋梁纵筋主要采用2022、25钢筋楼板主要采用8、10钢筋序号钢筋种类钢筋直径1HPB3006、6.582HRB400E6、&1012、14、161820、22、254、钢筋连接方式本工程中所有的钢筋连接采用焊接和绑扎搭接,焊接连接搭接长度不小于10d,绑扎搭接搭接长度不小于35d,钢筋接头位置按规范要求错开现场连接(搭接连接、电渣压力焊、焊接)钢筋连接方式如下表所示:序号部位型号大位置连接方式1柱DW14搭接连接14VDW25电渣压力焊2梁主筋焊接连接腰筋搭接连接3板基础底板焊接连接或搭接连接其他板搭接连接4翻样中定型加工、定尺加长的钢筋连接焊接(单面或双面)帘歸神铸造楷品・、施工准备1技术准备组织技术人员、施工管理人员认真熟悉图纸、会审记录、施工技术验收标准,作好技术交底及安全交底,并组织班组人员学习有关技术标准及操作规程,熟悉施工图纸,对绑扎中存在的重点、难点组织攻关小组,采取相应措施解决,确保钢筋绑扎质量,并按进度计划提出材料需用及加工计划。

2、材料准备提前作好带绑扎丝的砂浆垫块,按计划提前制好支撑铁件或铁马凳并准备好施工工具3、钢筋原材料的验收及堆放对进场钢筋严把质量关,每批进场的钢材必须具有出厂质量证明书,按批号和直径大小分批现场抽样(试验及监理人员参加)进行力学试验合格后,方可使用到工程中四、施工流程=不合格现场翻样试验>退场1丿合格1J下料安装绑扎合格取样丿整改1钢筋加工(1)钢筋原材料加工1)严格按照钢筋配料单加工:确定弯曲调整值、弯钩增加长度、箍筋调整值等参数,保证下料长度准确;钢筋除锈:钢筋在下料前应先除锈,将钢筋表面的油渍、漆渍及浮皮、铁锈等清除干净,以免影响其与混凝土的粘结效果;2)钢筋调直:采用卷扬机调直钢筋,其调直冷拉率:鲁班藕神铸造希品*I级钢不大于4%U级钢不大于1%经过调直工艺后,钢筋应平直,无局部曲折;3)钢筋切断:钢筋切断应根据其直径及钢筋级别等因素确定使用钢筋切断机进行操作,切断时要将同规格钢筋根据不同长度长短搭配,统筹排料,先断长料,后断短料,减少短头,减少损耗,切断长度允许误差为土5mrp4)钢筋弯曲成形:弯曲成形采用钢筋弯曲机和手动弯曲工具配合进行,弯曲后钢筋平面上没有翘曲不平现象,弯曲点不得有裂纹;5)成型钢筋检查及验收:I级钢筋末端的180°弯钩,圆弧弯曲直径不应小于钢筋直径的2.5倍,钢筋平直段长度不应小于钢筋直径的3倍,135°弯钩弯曲直径不应小于钢筋直径3倍,平直段长度为10倍钢筋直径。

U级钢筋末端90°弯钩弯曲直径不小于钢筋直径的4倍;6)钢筋的储运及运输:钢筋及半成品钢筋在现场租用场地加工钢筋半成品要标明分部、分层、分段和构件名称,按号码顺序堆放,同一部位或同一构件的钢筋要放在一起,并有明显标识,标识上注明构件的名称、部位、钢筋直径、根数以及尺寸;7)构造钢筋:钢筋加工时还需考虑钢筋工程中的附加钢筋,如墙体双层钢筋网中固定钢筋间距的“形支撑筋及钢筋拉钩,楼板双层钢筋网片中固定钢筋间距的撑铁等;"8)钢筋加工应严格按图纸和钢筋翻样料表进行制作,加工制作前应由专人对翻样结果进行复核,确保钢筋翻样成果准确无误钢筋半成品按规格、使用部位等分类堆放,挂牌标识(注明钢筋规格、使用部位、责任人),所有钢筋半成品经验收合格后方可按使用部位投入使用所有钢筋加工机械如调直机、弯曲机、对焊机均应由专人负责,并需持证上岗钢筋的现场代换必须经过计算,并经业主的现场代表、监理单位、设计单位同意后方可进行9)检验流程:若第一次抽检合格率低于鲁班藕神铸造瑁品E90%寸,可不再进行第二次抽检,而直接进行逐个检验10)、对原材料的要求① 进场的钢筋必须符合现行国标的规定;② 每次进场钢材必须有出厂合格证明、原材质量证明书和原材试验报告单,进场钢筋原材力学性能试验结果必须符合规范要求;③ 进场钢筋规格、形状、尺寸必须符合相关规范要求;④ 进场钢筋由物资部门牵头组织验收,检查分两步进行:A外观检查:每批钢筋抽取5%进行检查,钢筋表面不得有裂纹,结疤和折迭,表面凸块不得超过横肋高度,每1m长度弯曲不大于4mm,交货时随机抽取10根称重,其重量偏差不得超过允许偏差;B试验检查:每批钢筋中任选两根,每根上截取两个试件进行拉伸试验和冷弯试验,如果有一项试验结果不符合要求则从同一批中另取双倍数量重新作各项试验如仍有一个试件不合格,则该批钢筋判定为不合格,退回厂家并作好相关物资管理记录和重新进场计划。

11)钢筋进场后必须严格分批按同等级牌号、直径、长度堆放整齐,并挂牌标识厂家、牌号、等级、直径、进场时间、检验状态等存放钢筋的场地为现浇混凝土地坪并设有排水坡度砌筑地拢墙,离地面高度不宜少于20cm,以防钢筋锈蚀和污染钢筋钢筋进场后,要按批进行验收,每一验收批由同牌号、同炉罐号、同规格、同交货状态的钢筋组成,重量不超过,未进行复试的钢筋不得投入使用对于复试不合格的钢筋原材应立即退还,不得进入下道施工工序如不能立即退还,应挂牌明显注明不合格,避免误用同批进场的钢材,如果含碳量相差超过).15%即使不超过60t,也应分开复试2、钢筋连接本工程钢筋连接采用焊接和绑扎搭接,钢筋直径》16的接头使用电渣压力焊、搭接焊连接方式连接1)电渣压力焊连接1)施工准备① 操作前检查材料设备、机具、批示仪表是否合格、正常运转;焊药经烤箱250r恒温烘烤2小时;2)操作工艺① 检查钢筋接头质量,对不符合要求者应进行处理;② 固定焊接夹具和药盒;③ 引弧过程:接通电源,迅速将上钢筋提起,使两端头之间的距离为2~4mm引弧;④ 电弧过程:靠电弧的高温作用,将钢筋端头的凸出部分不断烧化,同时将接口周围的焊剂充分熔化,形成渣池;⑤ 电渣过程:渣池形成一定深度后,将上钢筋插入渣池中,电流通过渣池产生高温,使钢筋端头迅速而均匀熔化;⑥ 挤压过程:停止供电,对钢筋施加压力,把焊口部分熔化的金属、熔渣及氧化物等杂质挤出结合面;⑦ 收集剩余焊药,拆除卡具;⑧ 待焊头冷却后敲掉熔渣;。

下载提示
相关文档
正为您匹配相似的精品文档
