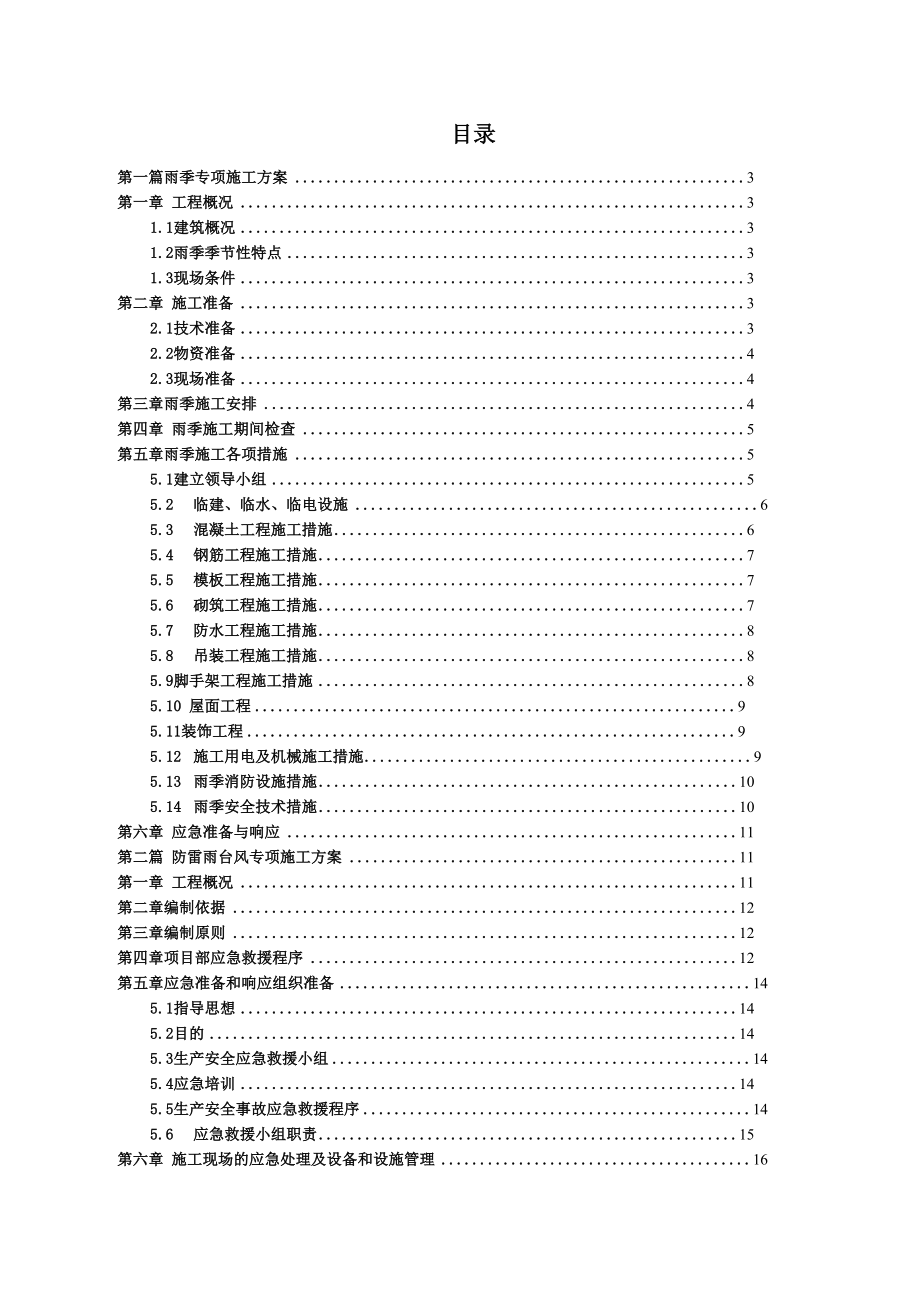

目录第一篇雨季专项施工方案 3第一章 工程概况 31.1建筑概况 31.2雨季季节性特点 31.3现场条件 3第二章 施工准备 32.1技术准备 32.2物资准备 42.3现场准备 4第三章雨季施工安排 4第四章 雨季施工期间检查 5第五章雨季施工各项措施 55.1建立领导小组 55.2 临建、临水、临电设施 65.3 混凝土工程施工措施 65.4 钢筋工程施工措施 75.5 模板工程施工措施 75.6 砌筑工程施工措施 75.7 防水工程施工措施 85.8 吊装工程施工措施 85.9脚手架工程施工措施 85.10 屋面工程 95.11装饰工程 95.12 施工用电及机械施工措施 95.13 雨季消防设施措施 105.14 雨季安全技术措施 10第六章 应急准备与响应 11第二篇 防雷雨台风专项施工方案 11第一章 工程概况 11第二章编制依据 12第三章编制原则 12第四章项目部应急救援程序 12第五章应急准备和响应组织准备 145.1指导思想 145.2目的 145.3生产安全应急救援小组 145.4应急培训 145.5生产安全事故应急救援程序 145.6 应急救援小组职责 15第六章 施工现场的应急处理及设备和设施管理 166.1应急通讯 166.2应急救援急救设施 166.3其他应急设备和设施 17第七章 防雷雨、防台应急措施 177.1目的 177.2灾害预警 177.3应急准备 177.4灾害防治 187.4台风措施 18第八章深基坑支护施工措施 198.1 应急内容 198.2 对基坑的预防措施 208.3基坑紧急应对及抢险措施 218.4事故调查及汇报 238.5 人员伤亡善后处理 23第九章 塔吊防雷措施 249.1地上施工阶段塔吊的避雷措施 249.2地下施工阶段平臂塔吊的避雷措施 24第十章玻璃幕墙防雷措施 24第三篇防暑降温专项方案 25第一章编制目的 25第二章 应急准备 252.1组织机构及职责 25第三章 应急措施 263.1合理安排休息时间 263.2 加强工作中的轮换休息 263.3保证现场饮水供应充足 263.4落实防暑降温药物品 263.5积极改善建筑工地生产生活环境 263.6 安全检查工作 26第四章 防高温专项应急预案 274.1 应急预案内容 274.2 应急事件的预防 284.3 应急预案的启动 28第一篇雨季专项施工方案第一章工程概况1.1建筑概况珠江新城F1-1项目位于广州市珠江新城区华夏路与金穗路交接处,工程办公楼高 度227.7米,酒店高度77.2米,地下埋深19.5米。

总建筑面积209078平方米,绿地 面积1757平方米,由办公楼、银行、酒店、酒店裙楼和地下室五部分组成,并在二层 位置设有空中走廊将办公楼西侧与酒店裙楼连为成一体地下室四层,办公楼四十五层, 酒店十七层,银行四层,酒店裙楼四层本工程由侨鑫集团有限公司、广州市天河区冼村经济发展公司,深圳华森设计院设 计,广州宏达工程顾问有限公司监理,中国建筑第八工程局有限公司总承包施工1.2雨季季节性特点随着雨季的来临,工程将进入雨季施工阶段,广州地区每年自2月起雨量渐增,4 月激增,5-6月雨量最多,雨量主要在4-9月的汛期,10月至翌年3月是少雨季节, 4-6月的前汛期多为锋面雨,7-9月的后汛期多为热带气旋雨,其次为对流雨(热雷雨) 雨季常伴有雷雨、暴雨、台风、高温、高湿天气1.3现场条件目前珠江新城F1-1项目正处于基础施工阶段,本工程地下室结构和主体结构前期 施工正好处在雨季,雷雨、台风较为频繁,施工受季节影响较大工程施工的主要分项 包括:模板工程、钢筋工程、钢结构工程,混凝土工程、砌体工程、外架搭设、地下室 防水施工及基坑回填第二章工准备2.1技术准备1编写雨季施工专项施工方案2针对雨季施工,建立项目人员架构,分配相关职责。

3针对性的准备相关技术资料,编制施工技术交底4根据现场及地区条件,制定针对性的应急预案2.2物资准备根据本工程雨期拟施工的项目,准备以下材料:防雨布:500廿 铁锹:20把雨衣:700套 雨靴:100双塑料薄膜:3000m2 编织袋:1000个普通温度计:5个电热水器:2个潜水泵:10台(不小于3.5KW),配套水管每台泵不少于40米防暑药品:人丹、藿香正气水等2.3现场准备1设专职的值班人员,保证昼夜有人值班并做好值班记录,同时收听天气预报, 并利用板报发布天气情况2所有马道、斜梯均应钉防滑条施工现场的工棚、仓库、食堂、搅拌场、临时 住房等暂设工程各分管单位应在雨季前进行全面检查和整修,房间不漏雨,场区不积水3在雨季到来前,作好塔吊和脚手架防雷装置,安全部门在雨季前要对避雷装置 作一次全面检查,确保防雷有效塔吊、外用电梯等做好避雷工作,接地电阻一定要符 合要求4雨季所需材料、设备和其他用品,如水泵、水带、编织袋、塑料布等由材料部 门提前准备及时组织进场,水泵等设备应提前检修5雨季来临之前,对项目人员及现场施工人员进行方案交底对于项目中重要部 位的防雨措施一定要着重交代第三章雨季施工安排1雨季施工期间,劳动力进行统筹安排,晴天先室外后室内,雨天施工室内,尽 量避免因雨天影响而产生的窝工现象。

2雨天尽可能不安排土方回填,若必须施工时可进行小范围作业,并及时覆盖彩商业、办公楼1幢,酒店工程1幢(裙房相连) 条布,大雨时不得安排施工3雨季应监督搅拌站经常检测石子、砂子等粗细骨料的含水率,及时调整配合比, 保证混凝土质量4密切关注天气预报,尽量避免在雨天进行混凝土浇筑,若无法避开时采取覆盖 塑料薄膜等措施5科学、合理安排好各专业分部分项工程的台风期间施工,做到有备无患当风 力大于6级时,停止室外施工作业5遇上六级以上大风时,全部施工人员提前撤离施 工现场,对施工现场内的临建等要先作好加固措施第四章 雨季施工期间检查1定期组织人员全面检查施工临建、临水、临电等各种设施,保证各种临设牢固 可靠,可抵抗台风袭击,各种设施做到防雨、防潮,现场排水系统是否通畅,各类用电 设备防雷接地装置是否良好,发现问题及时处理2台风、暴雨到来之前,加强基坑边坡的监测,存在险情处在未采取可靠安全措 施之前禁止作业,防止塌方对未装好的钢筋、模板等进行临时加固全面检查脚手架 体系,确保各个受力构件安全、完整、可靠堆放在楼面的小型机具、零星材料要堆放 加固好,不能固定的东西要及时搬运到建筑物内现场无人施工的用电线路应拉闸断电。

3在台风过去之后施工前,对模板、钢筋、脚手架、电源线路临时设施进行仔细 检查,发现问题及时处理,经项目验收同意方可复工第五章雨季施工各项措施5.1建立领导小组成立以项目经理为首的防汛、防台风应急救援领导小组,负责制定防治计划和紧 急预防措施,发生险情时负责抢险组织协调针对本工程雨季施工特点及难点,项目部成立雨施防汛领导小组,并进行如下分工:组 长:项目经理(王建峰,主抓全面工作)副组长:生产经理(李金凤,施工组织、具体落实)项目总工(齐朋,方案措施制定、定期检查实施情况)组员:主管工长(李永虎,按方案措施对任务的执行做具体安排及指导)商业、办公楼1幢,酒店工程1幢(裙房相连) 区段工长(具体任务落实执行技术组成员(针对具体情况制定技术措施)材料组成员(雨施物资材料供应)安全组成员(周邦祝,安全防护、防滑等安全巡视、管理工作)成立雨施防汛抢险小分队(10人),并由每日项目值班领导带班,加强雨期的防汛 值班巡逻工作5.2临建、临水、临电设施1进入雨期之前,必须将各种设备用电线路及照明线路检查一遍,及时更换老化 的电缆、电线;将生活区、办公区、现场临建进行全面检修2检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水 口,保证雨天排水通畅。

现场道路旁排水沟内的障碍物及时清理,保持现场排水畅通3道路两旁一定范围内不要堆放物品,保证视野开阔,道路畅通加强天气预报 工作,防止暴雨突然袭击,合理安排每日的工作现场临时排水管道均要提前疏通,并 定期清理4定期清理截水沟,保持沟内没有杂物5雨季前对现场配电箱、闸箱、电缆临时支架等仔细检查,需加固的及时加固, 缺盖、罩、门牌号的及时补齐,确保用电安全5.3混凝土工程施工措施1注意收听天气预报,混凝土施工应尽量避免在雨天进行中雨以上天气不得浇 筑混凝土混凝土浇注过程出现下雨情况,新浇混凝土应覆盖,以防雨水冲刷2雨季期间应随时测定商品混凝土坍落度,及时与搅拌站联系中雨以上天气混 凝土要停止作业,按规定预留施工缝并用防雨布盖好已浇砼,防止混凝土被冲洗3雨后天晴及时做好混凝土的养护工作,养护时间14d,保证混凝土的施工质量4混凝土车在遇下雨时应加防水盖,以防止雨水进入混凝土内5浇筑混凝土尽量避免在雨天进行,同时必须要有可靠的防雨措施才可进行,避 免浇筑时遇雨6如果在浇筑混凝土时遇雨,应及时用防雨布遮盖,防止淋雨7如果混凝土在浇筑过程中或浇筑后终凝前遇雨,导致表面受到破坏,应该将雨淋混凝土表面清理,然后再用同砼标号的水泥砂浆补浇。

8底板和承台混凝土浇筑遇到雨时、承台用薄膜覆盖、承台内水抽干在浇筑砼 如果水无法抽完、应用排水法从一个方向浇筑,把水排出承台外5.4钢筋工程施工措施1现场钢筋堆放应垫高,以防钢筋泡水锈蚀,钢筋原材料堆放区要作到排水畅通, 防止积水,有条件亦可将钢筋堆放在钢筋骨架上雨后钢筋视情况进行防锈处理,不得 把锈蚀的钢筋用于结构上2雨天露天区域内钢筋焊接作业停止,不得在雨中进行钢筋焊接3钢筋堆放场地一定要保持整洁,钢筋应摆放在240X300(宽X高)砖垄上,避免 被雨水浸泡、被污泥污染,在下雨之前一定要将钢筋覆盖保护,避免被雨淋湿生锈4钢筋要集中统一堆放,禁止乱扔乱堆5钢筋加工区一定搭设钢筋棚,套筒连接一定在钢筋棚中进行,对刚套出丝的钢 筋要禁止浸水及被雨淋,电渣压力焊钢筋,应选在无风雨雾天气中进行,防止改变钢筋 的受力性能钢筋加工操作平台雨天不能施工6在钢筋绑扎时,下雨天一般不影响钢筋质量,但工人上下班、搬运钢筋时一定 注意避免将污泥带到钢筋网片上,如果钢筋被污染,一般采取用水冲洗、钢丝刷刷除的 方法7底板钢筋加工完、吊运到底板垫层上,应在钢筋下面垫放木方,避免与水接触5.5模板工程施工措施1雨天使用的木模板拆下后应放平,以免变形。

2模板拼装完毕、钢筋验收后应尽快浇筑混凝土,防止模板遇雨变形,若不能及 时浇筑混凝土,又被雨水淋过,则浇筑混凝土前应重新检查、加固模板和支撑3雨后在外架上安装和拆除模板应有可靠的安全保证措施5.6砌筑工程施工措施1雨天砌筑时,要注意控制砌筑砂浆稠度,受雨水冲刷而失浆的砂浆应重新加水 泥拌和后使用,遇雨停工时,应将新砌好的雨水可冲刷到的砌体覆盖2保证砌块的含水率,密切注意天气变化情况,合理安排砌块进场时间,设法避 开雨天砌块尽量运进楼层,如遭雨淋,在使用前适当让其风干,降低含水率,保证砌 筑质量3现场及时测定砂的含水率,根据含水率调整砂浆配合比4防止陶粒砖被雨水淋得太湿或被雨水浸泡,下雨时要将陶粒砖用塑料布覆盖, 含水量较多的陶粒砖要晾干后才能使用5砌筑时如果出现浆水顺墙面流淌,说明陶粒砖的含水率达到饱和,则应选择十 砖和湿砖搭配砌筑,或使用稠度较小的砂浆6下雨前对新砌的砖墙应及时覆盖,以防止砌体被雨水冲刷,如雨后发现砌体砂 浆被雨水冲刷严重,应拆除重砌5.7防水工程施工措施1地下室外墙防水施工,材料采用水泥基渗透结品型防水材料,根据现场情况, 选择连续的无雨期,加快施工进度,缩短施工工期,一定要保证防水施工质量,决不允 许在保证不了施工质量的条件下野蛮施工。

2若需在雨天施工,则防水施工前必须在上层用钢管搭设防雨棚,上铺防水布, 防水施工时遇上下雨不会导致对墙面造成冲洗5.8吊装工程施工措施1施工用塔吊要求有可靠的避雷接地措施,应测定接地电阻忍4Q2雨后及时检查塔吊的基础情况,大雨、暴雨以及大风天气要停止吊装作业3雨后进行吊装作业的高空施工人员,要注意防滑,要穿胶底鞋,不得穿硬底鞋 进行高空操作,对施工现场内可能坠落的物体,一律事先拆除或加以固定,以防止物体 坠落伤人塔吊基础雨后不能积水,及时清理5.9脚手架工程施工措施1雨季施工期间要特别注意架子搭设的质量和安全要求,应经常进行检查,发现 问题及时整改2立杆下设通长木方,架子设扫地杆,斜撑以及剪刀撑,并与建筑物拉结牢固3上人马道的坡度要适当,脚手板上要绑扎防滑条4台风暴雨后要及时检查脚手架的安全情况,如有问题,及时纠正5脚手架工程必须有良好的防电、避雷装置,钢脚手架、钢垂直运输架均应有可 靠接地,高于四周建筑物的脚手架和垂直运输架应设避雷装置5.10屋面工程1屋面工程施工时,应掌握近期天气预报,抢晴天施工,严禁在雨中进行防水施 工作业2屋面保温材料在运输存施过程中,严禁雨淋并防止受潮3穿越保温层、找平层的孔洞以及预留锚钩等细部节点,应随时做好临时封闭遮 盖,防止雨水侵入。

5.11装饰工程1室内装修最好应在屋面楼地面工程完成后再做,或采取先做地面,堵严各种孔 洞、板缝,防止上层向下漏水2室外抹灰应及时注意遮盖,防止突然降雨冲刷,降雨时严禁进行外墙面装修作 业3安装好的门窗,应有人负责管理,降雨时应及时关闭并应插销,以防止风雨损 坏5.12施工用电及机械施工措施1雨季必须作好机电设备的防雨、防潮、防淹、防霉烂、防锈蚀、防漏电、防雷 击等项措施,要管理好、用好施工现场的机电设备2设备库房要不漏水,四周要有排水沟,机电设备不得受潮3露天放置的机电设备要注意防雨、防潮,对机械的转动部分要经常加油,并定 期让其转动以防锈蚀所有的机电设备都得有漏电保护装置4施工现场比较固定的机电设备(比如搅拌机、对焊机、电锯、电刨等)要搭设防 雨棚或对电机加以保护5施工现场的移动机电设备(如打夯机、混凝土振动器等)用完后应放回工地库房 或加以遮盖防雨,不得露天淋雨,不得在坑内或地势低洼处,以防止雨水浸泡、淹没6变压器、避雷器、塔吊的接地电阻要经过测试,如大雨测试值,要及时处理, 对于避雷器要做一次性预防措施7机电设备的安装、电气线路的架设,必须严格按照有关规定执行8施工用的电气开关要有防雨防潮措施,使用的电动工具应采取双保险装置,即 漏电保护装置和操作者使用的防触电保护用具,同时还应检查电线的绝缘层是否老化、 破损、漏电、电线接头是否完好。

电线不得浸泡在水中,也不得拴在钢筋、钢管等金属 导电体上,要防止电线被踩、压、挤 坏,以免发生触电伤亡事故9各种机电设备要及时检修,如有异常及时处理10塔式起重机每天作业完毕,将轨钳卡牢,防止遇大雨时滑走11外用电梯的要与楼层连接牢固,脚手架要定期按规范检查12露天使用电器设备,要有可靠防漏电措施5.13雨季消防设施措施1消防器材要有防雨防晒措施,地下消防栓要高出地面防止泡水2储存重要物品的仓库应防雨防潮3对化学品、油类、易燃品应设专人妥善保管,防止受潮变质及起火5.14雨季安全技术措施1加强安全教育:针对夏雨施工特点,对职工进行有针对性教育,提高自身防护 能力雨后施工前,每个工人都要检查自己的工作面有否危险因素,是否有防滑措施, 机械设备有否漏电处,消除危险后再施工2落实安全技术措施:1) 落地脚手架、各种垂直运输机械(塔吊、施工电梯等)的基础严格按规范和设 计说明书要求施工,做好防雷接地,完善排水措施2) 垂直运输机械的附着装置严格按设计说明书设置,并符合有关规程要求,防止 大风对机械稳定造成危害3) 塔式起重机每天作业完毕,要将吊钩收起,吊臂放松,保证能随风旋转4) 配电室室内地面要高出室外低坪,并能有效防止雨水倒灌,室外配电箱有防雨 措施。

3加强重点部位安全检查:1)带电作业人员(电工、电焊工、机械工等)的绝缘防护用品的佩戴、防护用品 质量2) 漏电保护器配置合乎规范,动作灵敏,配电线路(特别是进出配电箱处、进出 接线盒处及宿舍内生活用电线路)无绝缘老化、破皮漏电处3) 做好几项安全检测,并留下书面记录:塔机、施工电梯、脚手架的架体垂直度 检测及基础沉降观测;接地电阻、绝缘电阻检测;漏电保护器检测4现场施工管理人员,注意收听天气预报,及时采取措施做好暴雨、台风到来前 的施工现场准备工作5综合办公室对生活区、办公区、食堂等加强卫生防疫工作的管理防止传染病的 发生第六章应急准备与响应1安排专人每天收集气象台的天气预报,如遇天气变化及时报告,作好记录工作 每天通过高音喇叭定时发布气象资料,使全体职工了解信息,以便安排工作,并采取相 应的措施现场准备好各类应急必须物资,以备使用2发现有暴雨、台风天气时,及时向项目领导小组汇报,项目经理到现场值班, 并组织各施工队按照应急预案进行响应3发现异常情况,应及时向领导组及上级领导汇报,任何人都不得拖延报告或隐 瞒不报4应积极主动地进行防洪、防汛等抢险工作5施工现场发生人员、机械事故,不论严重程度如何,最先发现者应立即报告上 级领导。

并做好现场的保护工作6熟练掌握触电急救法和人工呼吸法第二篇 防雷雨台风专项施工方案第一章工程概况1.1广州雷电气象分析及防雷分类广东气象局气象统计资料显示:广州市初雷日最早是1月14日(1998年),最迟是 4月2日(1971年);终雷日最早是9月10日(1980和1991年),最迟是12月21日(1972 年);最多年雷暴日数为113天(1961和1975年),最少年为43天(1989年),平均为 77天一年中雷暴出现最频繁是6、7、8月,占全年雷暴总日数的57%,其次是5月、 9月和4月,最少是10月至翌年3月在本工程施工中,防雷的重点是防范基坑、塔吊顶部、玻璃幕墙直击雷和侧击雷第二章编制依据1公司一体化管理体系有关规定2工程施工条件、工地现场及项目经理部人员配置情况等3上级及广州市有关单位的规定和要求4公司施工生产过程中潜在危险源和事故后果分析5公司的安全管理程序第三章编制原则1预案是针对可能由于不利天气雷雨、台风等施工造成人员伤亡、财产损失和环境 受到严重破坏而又具有突发性的事故、灾害2预案以努力保护人身安全为第一目的,同时兼顾财产安全和环境防护,尽量减少 事故、灾害造成的损失。

3预案是发生紧急情况时的处理程序和措施4预案要结合实际,措施明确、具体、具有很强的可操作性5预案应符合国家法律法规的规定第四章项目部应急救援程序应急领导小组:项目经理王建峰为该小组组长,主管安全生产的项目副经理李金凤、总工齐朋为副组长;现场抢救组:项目部安全总监周邦祝为组长,项目部全体人员为现场抢救组成员:保安组:项目部保安部负责人为组长,全体保安员为组员应急组织的分工及人数应根据事故现场需要灵活调配项目部应急救援程序见图4-1:图4-1 项目部应急救援程序项目部最近的医疗机构线路:项目部工地位于广州市珠江新城F1-1地段,离工地最近的医院有以下2个:1、 中山大学第三附属医院 :85252222地址:广州市黄埔大道西613号2、 广州华侨医院 :38688102地址:广州市天河区天河路600号 蹈毕南师大申山女工A * S ° *国时粕日田 ®地天河华的区天河坤3直南大学广州华侨医工程所在地员荷地枝站图4-2 医院与工地所在地位置示意图第五章应急准备和响应组织准备5.1指导思想坚持“安全第一、预防为主、综合治理”的安全方针,做到以人为本,采取切实可 行的措施,建立统一指挥、职责明确、运转有序、反应迅速、处置有力的应急救援体系。

5.2目的根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》及有关法律、 法规的规定,为了保护本企业从业人员在经营活动中的身体健康和生命安全,保证本企 业在出现生产安全事故时,能够及时进行应急救援,从面最大限度地降低生产安全事故 给本企业及本企业员工所造成的损失,成立公司生产安全事故应急救援组织5.3生产安全应急救援小组项目部成立由项目经理任组长、生产经理及项目总工任副组长、项目其他管理人员 为组员的应急救援小组项目安全应急救援领导小组:组长:王建峰副组长:李金凤、齐朋组员:项目其他成员 劳务管理人员 班组长等5.4应急培训生产安全事故应急救援组织成员应经培训,掌握并且具备现场救援救护的基本技 能,施工现场生产安全应急救援小组'必须配备相应的急救器材和设备小组每年进行2 次应急救援演习和对急救器材设备的日常维修、保养,从而保证应急救援时正常运转5.5生产安全事故应急救援程序1公司及工地建立安全值班制度,设值班并保证24小时轮流值班2如发生产安全事故立即上报,具体上报程序如下:3生产安全事故发生后,应急救援组织应立即启动如下应救援程序:商业、办公楼1幢,酒店工程1幢(裙房相连) 现场发现人:向现场值班人员报告。

现场值班人员:控制事态保护现场组织抢救,疏导人员现场应急救援小组组长:组织组员进行现场急救,组织车辆保证道路畅通,送往最 佳医院项目值班人员:了解事故及伤亡人员情况项目生产安全应急救援小组:了解事故及伤亡人员各简况及采取的措施,成立生产 安全事故临时指挥小组,进行善后处理事故调查,预防事故发生措施的落实,并上报上 级部门5.6应急救援小组职责1组织检查各施工现场及其它生产部门的安全隐患,落实各项安全生产责任制,贯 彻执行各项安全防范措施及各种安全管理制度2进行教育培训,使小组成员掌握应急救援的基本常识,同时具备安全生产管理相 应的素质水平,小组成员定期对职工进行安全生产教育,提高职工安全生产技能和安全 生产素质3制定生产安全应急救援预案,制定安全技术措施并组织实施,确定企业和现场的 安全防范和应急救援重点,有针对性的进行检查、验收、监控和危险预测4建设工地发生安全事故时,负责指挥工地抢救工作,向各抢救小组下达抢救指令 任务,协调各组之间的抢救工作,随时掌握各组最新动态并做出最新决策,第一时间由 通信联络组向110、119、120和企业救援指挥部、当地政府安监部门,公安部门求援或 报告灾情。

平时应急救援领导小组成员轮流值班,值班者必须住在工地现场,24 小时开通,发生应急事故事件时,在项目部应急救援组长抵达工地前,值班者即为临时 救援组长5其具体职责:1) 组长职责:主持和指挥施工现场应急救援的全面工作2) 副组长职责:负责组织应急救援协调指挥工作3) 应急小组职责:在事故发生第一时间,利用一切可利用的通讯工具,立即向110、 119、120求救,并同时向上级领导报告4) 抢险救援组职责:采取紧急措施,尽一切可能抢救伤员及被困人员,防止事故 进一步扩大5) 医疗救治组职责:对抢救出的伤员,视情况采取急救外置措施,尽快送医院抢救6) 应急小组职责:负责交通车辆的调配,紧急救援物资的征集及人员的餐饮供应7) 现场保卫组职责:负责工地的安全保卫,支援其他抢救组的工作;负责事故保护现场;负责个部位电源,灯源的保护及人员疏导第六章施工现场的应急处理及设备和设施管理6.1应急通讯1应急的安装要求工地应安装安装于办公室、值班室内在室外附近张贴应急的安全 提示标志,以便于现场人员了解,在应急时能够快捷地拨打求救一般应放在 室内临现场通道的窗扇附近,并张贴常用紧急急用查询和工地主要负责人和上级单 位的联络,以便在节假日、夜间等情况下拨打求救。

2应急的正确使用为合理安排施工,事先拨打气象专用,了解气候情况拨打121,掌握近期 和中长期气候,以便采取针对性措施组织施工,既有利于生产又有利于工程的质量和安 全工伤事故现场重病人抢救应拨打120救护,请医疗单位急救火警、火灾事故 应拨打119报警,请消防部门急救发生抢动、偷盗、斗殴等情况应拨打报警 110,向公安部门报警在施工过程中保证通讯的畅通,以及正确利用好通讯工具, 可以为现场事故应急处理发挥很大作用3报救须知拨打时要尽量说清楚如下情况:1) 说明伤情(病情、火情、案情)和已经采取了些什么措施,以便让救护人员事 先做好急救的准备2) 讲清楚伤者(事故)发生在什么地方,什么位置、靠近什么路口、附近有什么 特征3) 说明报救者单位、姓名(或事故地)及,以便救护车(消防车、警车)找 不到所报地方时,随时通过联系基本打完报救后,应问接报人员还有什么问 题不清楚,如无问题才能挂断通完后,应派人在现场外等候接应救护车,并 及时清除进入工地现场道路上的一切障碍物,以利救护到达后,能及时进行抢救6.2应急救援急救设施1急救箱的配备急救箱的配备应以简单和适用为原则,保证现场急救的基本需要,并可根据不同情 况予以增减,定期检查补充,确保随时可供急救使用。

2急救箱使用注意事项1) 有专人保管,但不要上锁2) 定期更换超过消毒期的敷料和过期药品,每次急救后要及时补完3) 放置在干燥、通风、凉爽合适的位置,使现场人员都知道6.3其他应急设备和设施1由于在现场经常会出现一些不安全情况,甚至发生事故,或因采光和照明情况不 好,在应急处理时就需配备应急照明,如可充电工作灯、电筒、油灯等设备2由于现场有危险情况,在应急处理时就需有用于危险区域隔离的警戒带、各类安 全禁止、警告、指令、提示标志牌3有时为了安全逃生、救生需要,还必须配置安全带、安全绳、担架等专用应急设 备和设施工具第七章 防雷雨、防台应急措施7.1目的为了作好施工现场“防台、防汛”工作,加强现场组织管理,认真落实抢险准备工 作,以备突发性自然灾害事故的发生,特制定本应急预案7.2灾害预警凡气象台发布特大暴雨、风暴或台风等紧急警报,应急预案领导小组全体人员进入 紧急应急状态项目经理应指挥各施工班组做好“防台、防汛”准备,准备好沙袋、加 固临时建筑的窗门及各类机械设备的入库措施同时向公司领导报告“防台、防汛”情 况,听从统一调度指挥7.3应急准备1组织机构及职责1)项目部防台、防汛应急救援领导小组组长:王建峰副组长:李金凤、齐朋组员:项目其他成员 劳务管理人员、班组长等2)防台、防汛应急领导小组负责对项目防台、防汛应急处理。

2培训和演练项目部安全员负责主持、组织项目部每年进行一次按防台、防汛“应急响应”的要 求进行模拟演练各组人员按其职责分工,协调配合完成演练演练结束后由组长组织 对“应急响应”的有效性进行评价,必要时对“应急响应”的要求进行调整或更新演 练、评价和更新的记录应予保持7.4灾害防治1 一旦发生台风或雷雨的苗头,应急预案领导小组成员应立即奔赴现场,组织抢险 工作要求施工人员切断一切电源,同时有序疏散人员和物资到安全区域若发现人员 伤亡应及时组织抢救,并向上级领导及时汇报2灾害性措施1) 坚持安全第一、以人为本的思想,管理人员和班组长必须以身作则,把具体工 作落实到每一个工作人员中2) 保证安全生产的计划、落实生产责任,确保防止灾害性天气的多项具体措施3) 定期与季节性检查相结合,防止各类事故的发生,对事故隐患和苗头,认真分 析原因,提出和落实改进方案4) 落实天气预报上墙公布制度设有专人负责将每天气象台的预报内容填写好, 遇台风暴雨应用警示提示,加以预防5) 所有机械设备、配电箱等应做好安全检查,做好防台、防汛的多项设备保护工 作6) 架空电缆,过路电缆需认真检查,确保抗风抗暴雨能力,以防损害人身安全和 危及财产。

7) 做好宿舍、仓库、办公室的抗灾能力,对存在隐患的住房及时做好修理和预防 措施对存在严重安全隐患的危房需马上做好转移与安置工作3 救护和疏散根据“救人重于救火”的原则和公司防灾演练操作规程,首先是拨打救护和抢 救被围困的作业人员,与此同时有序疏散人员和物资全安全区域7.4台风措施1台风来临前措施1) 密切同广东省三防办、广州市气象局等单位的联系,加强台风信息交流与反馈;2) 台风季节安排专人收听天气预报,及时实施台风、暴雨预警;3) 台风到来前进行全面检查、清理:4) 全面清理各楼层的堆放材料,进行可靠的压重和固定,防止台风来到时将材料吹 散;5) 检查,加固外架,竹笆、挡笆和围网增加绑扎固定点,外架与结构的拉结增加固 定点,同时外架上的全部零星材料和零星垃圾要及时清理干净;6) 细致检查塔吊的各构件,将塔吊的小车和钓钩均要停靠在最安全处,封锁装置必 须可靠有致对塔吊拔杆进行了的限位的应将拔杆用揽风绳固定在可靠的结构上,关闭 锁好驾驶室门窗7) 检查待招人员的通讯是否畅通,检查应急设备、如泵、水带等随时可用8) 及时做好日常生活的储备,避免因台风可能造成的停水、停电影响2台风中措施1) 台风来到时各机械停止操作,人员停止施工。

2) 关紧门窗,移走在风口位的家具及贵重物品,危险地带人员到避险场所避风,切 断危险的室外电源;3) 严密监视台风对施工现场设施的影响,出现险情时及时撤离;4) 工地进入“应急待命”状态,除值班人员坚守岗位外,其他所有人员在原地待命, 不得外出,远离迎风门窗3台风后措施台风过后对各机械和安全设施进行全面检查,消除安全隐患后恢复施工作业第八章深基坑支护施工措施8.1应急内容本工程是较深基坑工程,基坑西侧、西北角、西南角开挖深度约为19.90米,该侧 场地存在透水砂层且砂层厚度大于2米,地下室边距离华夏路约10.4米基坑支护设 计采用了 “挖孔桩(钻冲孔桩)+内支撑+搅拌桩+喷锚网”的支护方案本基坑一旦发生 事故其直接损失和社会影响将远大于一般的土建工程,因此我们在施工中采用风险管理 的科学方法,全过程、全方位地分析、监督、控制、处置各种风险因素,确保工程安全 为此,我们特编制基坑施工的应急内容如下:1坑底出现流砂;2坑底承压水突涌;3基坑纵向边坡失稳滑坡;4坑底隆起;5基坑围护结构位移过大;6围护结构缺陷,导致基坑开挖阶段渗漏水甚至涌土、喷砂;8.2对基坑的预防措施结合本工程的特点、重点、难点,特设应急预案,具体措施如下:1建立基坑位移数据库自基坑开挖到基坑支护完成后15天内,每一至两天必须进行一次沉降及位移观测, 将自基坑位移观测所获得的位移数据备档,绘制各点位移扩展图,从中直观了解各点发 展的态势,以便对势态严重的点位附近作重要监视,并相应采取一定的措施防止事故的 出现。

基坑位移数据库是指导各种预案执行的重要判断依据,因而数据需真实可靠,客观 反映现实情况按设计图纸要求,在基坑边线上每隔25〜35m布置一位移观测点,当水平位移达到 25mm,地面沉降达到15mm或12小时内位移超过5mm时应及时通知设计人员并做好加固 措施准备工作2建立安全巡查制度搅拌桩围护墙出现滑塌变形前都会有一定的征兆,如基坑边地表出现裂缝,且不断 扩展,因而需密切掌握此种表观情况我司将对白天及晚上值班人员进行交底,加大对基坑四周进行巡查主要巡查范围 在基坑边线外15米区域内,主要检查是否有砼路面裂缝、水沟裂缝、围墙裂缝等,发 现隐患情况,及时上报项目经理和有关人员,立即定制抢险补救措施3在基坑边线外侧2.0m范围内不得堆载超过2吨重的材料或其它物品4积极做好开挖后基坑的降排水工作,确保基坑支护搅拌桩围护墙不会因常期处于 积水浸泡状态而倒致搅拌桩软化造成基坑严重位移5基坑开挖并施工完锚杆后及时进行挂网喷层施工,防止由于锚杆管口渗漏水影响 基坑稳定6进行如下科目的应急演练1)监测预警监测预警的检测组人员发现桩身出现连续位移达到并超过了预警值监测预警负责 人立即向项目部安全生产领导小组报警。

2) 通讯员通过多种通信手段传递信息通讯员立即通过使用语音、通知各安全生产领导小组成员,各安全生产领导小 组成员立即赶赴事发现场按照应急预案规定的各自职责到位3) 指挥危险区域作业人员有序安全撤离通讯员通过使用高音喇叭指挥领导小组成员组织危险区域施工人员有序撤离并切 断电源、水源、气源,并将易燃易爆危险品移至安全地带开启应急照明设施清点人 员4) 封闭危险区域现场保卫组指挥架子工班组使用钢管搭设护栏,设立警示标志,封闭危险区域现场通 道口安排人员值守,维护现场周边的交通秩序5) 组织相邻环境危险建筑物内群众安全撤离并妥善安置组织分工部分工作人员分赴相邻危险建筑物内,逐户劝离并妥善安排住处清点并 统计居民信息,并登记居民联系方式6) 组织排险加固人员、机械进场作业安排组织抢险预备队进入施工现场危险区域并调集抢险必须的大型机械进场,按照 预先设定的排险加固方案实施机械清理,人工沙袋反压等抢险作业科目8.3基坑紧急应对及抢险措施1坑底出现流砂1) 停止开挖基坑2) 回填土方压住流砂3) 分析原因,制定进一步对策(1) 采取坑内降水补救措施,降低地下水位,阻止流砂的发生(2) 将板桩紧贴围护结构打入坑底。

增大围护结构入土深度,减小动水压力,阻 止流砂发生2坑底承压水突涌1) 停止开挖基坑,加强基坑内排水2) 采取坑内降承压水补救措施,降低承压水压力,阻止突涌发生3)采用快凝压力注浆或灌注快凝砼堵住涌口3基坑内纵向边坡失稳滑坡1) 如边坡坡度太陡,修复边坡时应放缓边坡2) 加强基坑周边地面明排水,采取有效措施阻止地面水侵入基坑3) 采取边坡内、外降水的补救措施4) 修复塌方或滑坡的边坡前,先在坡脚外做临时支护,再按安全坡度放坡修复边 坡,并做好护坡工作4坑底隆起1) 加设基坑外沉降监测点2) 坑内加载或坑内沿周边插入板桩防止外土向坑内挤压,坑底土体降水处理3) 坑内按实际情况作坑底地基土加固,然后挖至标高5基坑围护结构位移过大1) 立即停止开挖,在薄弱部位紧贴土面设置临时支撑,控制围护结构继续位移2) 根据监测报告和位移情况,找出围护结构位移原因,制定具体对策(1) 等到坑内井点预降水达到降水深度,坑内外地基加固土体达到令期或设计强 度时再开挖基坑(2) 严格执行分段、分层、分块、限时开挖要求,限时支撑到位的基坑开挖原则6围护结构缺陷,导致基坑开挖阶段渗漏水甚至涌土、喷砂1) 如果开挖过程中发现地下墙接缝夹泥宽度超过20mm (砂土、砂质粉土)、50mm (粘土、粘质粉土),应随开挖面暴露及时用钢板封堵地下墙接缝,并用水泥浆灌满钢板与地下墙间隙2) 如果开挖过程中发生渗漏,应视渗流部位、流量、渗漏点大小分别采用下列方 法(1) 如果渗漏点局限于开挖面以上,且渗漏量不大,宜采用双快水泥抽槽压注聚 氨酯的方法封堵(2) 如果渗漏点局限于开挖面以上,且渗漏量不大,宜在渗漏点打入泄水管,用 钢管和双快水泥封堵泄水管周围,待周围封堵材料达到强度后关闭泄水管阀门(3) 如果渗漏点延伸自开挖面上至开挖面以下,应在基坑外渗漏点附近压注双液 浆,注浆采用压力控制,最高压力不得超过0.3Mpa(4) 如果渗漏点延伸自开挖面上至开挖面以下且流量较大,应在基坑内局部回填全流量减小后,在基坑外渗漏点附近压注聚氨酯(5) 如果渗漏点不明,水流自开挖面下向上涌出,应立即停止开挖,局部回填直 至渗漏停止,然后采取上述基坑外注双液浆措施(6) 如果渗漏水流混浊,且渗漏时间较长,应注意渗漏点附近可能存在严重的土体流失,出现空洞,此时严禁重型机械靠近,并应立即采用振管注 浆方法填补空洞7其他1) 认真贯彻“安全第一,预防为主”的方针,工程实施前项目部会同有关单位成 立工程施工风险应急领导小组,统一指挥领导本工程的工程施工风险管理2) 为防止突发事故引起的危害,施工前必须准备好紧急联络一览表(便于同有关 方面及时联系),如发生事故,值班人员应立即按紧急联络一览表与相关方面取得联系, 并根据情况采取相关措施,在第一时间及时控制事态3) 各级领导(负责人)必须高度重视工程施工风险管理工作,把工程施工风险管 理工作放在重要议事日程,在施工前必须做好组织、思想、措施三落实工作4) 工程施工前配备足够的应急物资设备。

加强应急设备管理、保养,明确专人(应 急物资设备专管员)负责确保危险期正常使用应急物资设备严禁挪作它用5) 库房钥匙分别由值班人员和料库保管员保管,并放于明显处作好标示并进行 定期检查,清点器材,做好保养措施6) 项目组除正常值班外,要安排防汛期、关键施工期的警戒值班,遇到高水位、 暴雨,组长上岗值班7) 值班员上岗值班,必须立即向应急领导小组汇报本工地施工情况、管线变形情 况、物资、设备、抢险队伍人数情况8) 监测单位联络员应及时将管线变形情况向各相关联络员通报项经部现场联络 员应及时将领导小组决定的应急措施及事后情况向各相关联络员通报8.4事故调查及汇报组织现场管理人员对事故进行原因分析,制定相应的改正措施,认真填写伤亡事故 报表,事故调查等有关处理报告,并上报业主、监理、中建八局第一建设有限公司应急 抢救领导小组8.5人员伤亡善后处理由公司相关领导为主要成员,业主、监理相关人员参与成立善后处理小组,对于伤 23亡人员按国家规定进行合理赔赏,并对家属进行心理安慰每隔一定时间定期到伤亡人员家中进行拜访,察看生活中的困难,并进行资金补助, 解决生活中的困难第九章塔吊防雷措施各塔吊均单独设置避雷针,利用塔吊架体标准节作为防雷引下线并做好塔吊的可靠 接地。

9.1地上施工阶段塔吊的避雷措施外附塔吊在乘坐室区域高点、仰臂顶端安装4m长的Ingesco避雷针和Techewell 避雷针,避雷针与金属箱体进行等电位连接,利用塔吊架体作为防雷引下线,接地装置 直接连接在核心筒预留电气接地端子上,连接线采用40 X 4mm热镀锌扁钢9.2地下施工阶段平臂塔吊的避雷措施地下结构施工时平臂塔吊利用驾驶舱顶部的金属塔尖作为接闪器,利用塔身作为防 雷引下线,防雷接地体采用4X40mm镀锌扁铁与与塔吊基座地脚螺栓连接,做该塔吊的 接地电阻测试,确保接地电阻不大于1欧姆,埋于地下的焊接处涂沥青防腐第十章玻璃幕墙防雷措施玻璃幕墙的防雷设计中充分利用建筑物本身的接闪器、引下线和接地装置,将幕墙 竖向龙骨、横向龙骨和建筑物防雷网接通,连成一个防雷整体,把玻璃幕墙获得的巨大 雷电能量,通过建筑物的接地系统,迅速地输送到地下,保护玻璃幕墙和建筑物免遭雷 电破坏1超高层建筑玻璃幕墙的顶部的女儿墙的盖板,是人为设立的良好导体,它沿建 筑物女儿墙的顶部分布,其电场强度很大雷电先驱很自然地被吸引过来,是雷击率最 大的部位作为防止雷击的直击措施,可将盖板设计成直接接受雷击的装置,起到引雷 作用的接闪器。

其作用在于接受雷电流,同时又安全地把雷电流与建筑物防雷网接通, 并导通入地达到避雷作用2超高层建筑幕墙顶部的接闪器,并不能防止电流的侧面横向发展绕击鉴于此, 在幕墙的防雷设计中,拟每三层设置一圈均压环,并和防雷网及幕墙自身的防雷体系接 通3视幕墙竖向主龙骨为防雷引下线,竖向主龙骨的跨接用扁钢制品时截面保证达 24到100mm2所有竖向主龙骨的连接处采用40X4铝合金制成的可伸缩的“欧姆弯”进行 压接,连接处上下各用两个M8不锈钢对穿螺栓压接(可动的一端避开插芯),并加不锈 钢平垫和弹簧垫4焊接时,圆钢搭接长度为其直径的6倍,双面施焊;扁钢搭接长度为其宽度的2 倍,三面施焊;焊接处做防腐处理除焊接方式外,采用压接方式时,其金属材料厚度 必须达到4mm5不同金属压接,要做防电化腐蚀处理如:钢与铝连接时,钢要镀锡;或在钢、 铝之间加不锈钢垫片6设置均压环的楼层所有竖向主龙骨与横向龙骨的连接处,通过40X4铝角码两 端各用两个M6不锈钢对穿螺栓进行压接,并加不锈钢平垫和弹簧垫第三篇防暑降温专项方案第一章编制目的在防暑降温的高温季节中,为加强现场的组织管理,预防各种中毒、中暑事故的发 生,认真落实公司下达的各项规章制度和责任制,以防止由于高温对施工作业人员带来 的伤害,特制定本应急预案。

第二章应急准备2.1组织机构及职责1项目部防暑应急救援领导小组组长:项目经理王建峰副组长:生产经理李金凤、项目总工齐朋组员:项目其他成员 劳务管理人员 班组长等2降暑降温应急领导小组负责对项目部高温中暑应急处理3应急物资的准备、维护、保养1) 应急物资的准备2) 各种应急物资要配备齐全,并加强日常管理第三章应急措施3.1合理安排休息时间适当调整夏季高温作业劳动和休息时间,减轻劳动强度,严格控制室外作业时间, 避免高温时段作业,确保劳动者身体健康和生命安全原则上,气温超过37度,严禁 11:00至14:00进行室外作业3.2加强工作中的轮换休息在夏季施工的工艺过程,尽可能调整劳动组织,采取勤倒班的方式,缩短一次连续 作业时间,加强工作中的轮换休息加强现场巡查,加大防暑降温知识和中暑急救知识 宣传,提高全员安全防范意识项目部组织各分包单位负责人进行一次防暑降温及中暑 急救的知识培训3.3保证现场饮水供应充足现场应供给足够的合乎卫生要求的饮用水、饮料、茶及各种汤类等,有效地防暑降 温,避免发生中暑事件3.4落实防暑降温药物品要切实关心在高温下坚持实十的广大一线施工人员,加强对防暑降温知识的宣传, 要求施工人员随身携带防暑药品,如:清凉油、风油精等,落实每一位工人的防暑降温 物品。

3.5积极改善建筑工地生产生活环境积极采取措施,加强通风降温,确保施工人员宿舍、食堂等临时设施满足防暑降温 需要,并未施工人员提供清凉饮料和常用防暑药品施工现场的宿舍和食堂须安装电扇 室外作业场所按区域搭设遮阳棚,供施工人员轮换休息使用3.6安全检查工作针对高温施工,工人穿戴问题项目部要加强对安全防护用品佩戴使用的检查严 禁赤脚和穿拖鞋上岗,确保劳动防护措施的真正落实第四章防高温专项应急预案4.1应急预案内容1应急指挥小组及其职责成立应急救援小组组长:王建峰副组长:李金凤、齐朋成员:项目部其他成员劳务管理人员班组长等2应急小组职责:1) 事故发生后,组长组织应急救援小组赶赴事故现场进行现场指挥,成立现场指挥部, 批准现场救援方案,组织现场救援负责组织有关部门定期进行事故应急救援演练2) 日常情况下,应急救援小组下设三个专业工作小组,按职责范围分工负责有关方面工 作3) 劳动保护工作职责(由安全部及分包单位负责人组成):做好卫生及劳动保护宣传教 育工作,提高职工自我劳动保护意识;并负责对现场工人劳动保护用品的使用情况进行 检查4) 防治工作组职责(由物资部及预算部负责):年初负责申报所购防暑降温用品所需的 费用预算,购置防暑降温用品。

发放防暑降温药品,发现问题及时向上级领导小组汇报5) 现场测试工作组职责(由技术部及综合办公室负责):按有关规定对生产现场领导条 件分级;按高温测试点,定期对生产作业现场进行检测,对超标点及时上报领导小组6) 在发生高温中暑等威胁人身安全事故后,根据本预案规定程序立即启动相应级别应急 预案,组织力量对现场进行事故处理,必要时向地方政府汇报7) 负责向分公司报告事故情况和事故处理进展情况8) 组织和提供在抢救中暑人员工程中及善后工作的物资和车辆供应9) 应急状态消除,宣告应急行动结束10) 组织对本应急预案进行演练:在每年高温到来前应组织一次演练12)发生事故(原因、处理经过、人员伤亡情况及经济损失情况)调查报告的编写和上 报工作4.2应急事件的预防1广泛宣传中暑的防治知识,使施工人员掌握防暑降温的基本常识2在施工现场搭设相应的遮凉棚,确保职工良好的工作环境3在夏季高温作业中,做好职工防暑降温工作,调整作业时间,提供含盐0.3%的清凉 饮料,防暑降温药品发放要及时到位,保证工人的身体健康4合理调整作息时间,避开中午高温时期的室外作业4.3应急预案的启动1当在个条件下,现场的工作人员如果发现某工人出现中暑,应迅速将中暑者移至阴凉、 通风的地方,同时垫高头部,解开衣裤,以利于呼吸和散热。

2用湿毛巾敷头部或用冰袋置于中暑者头部、腋窝、大腿根部等处若病人能饮水时, 可给病人大量饮水,水内加少量食盐3暂时停止一定范围内的现场作业,采取有效措施降低工作环境温度4病情严重者立即派遣车辆,送中暑人员全医院,进行抢救。
