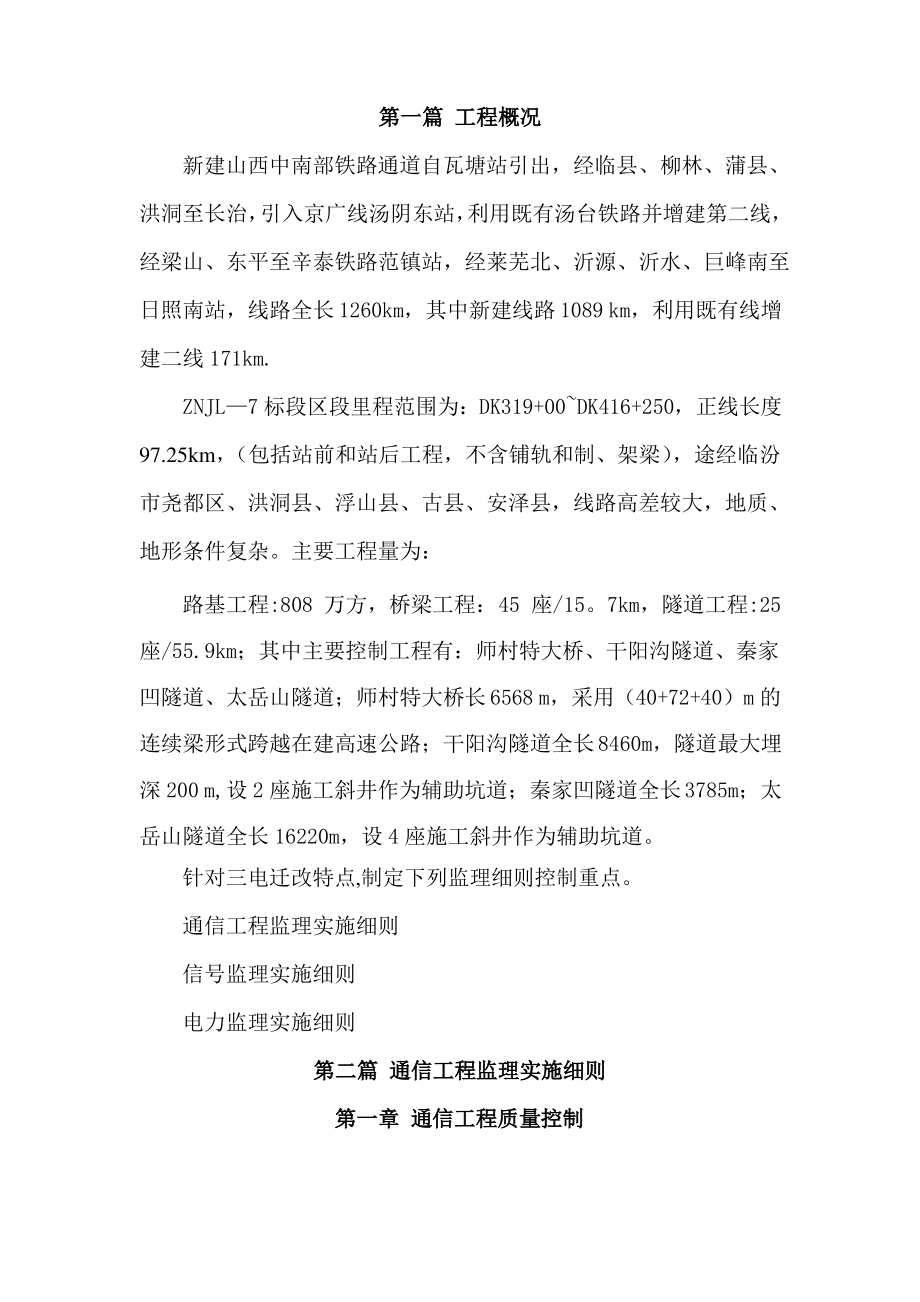

第一篇第一篇 工程概况工程概况新建山西中南部铁路通道自瓦塘站引出,经临县、柳林、蒲县、洪洞至长治,引入京广线汤阴东站,利用既有汤台铁路并增建第二线,经梁山、东平至辛泰铁路范镇站,经莱芜北、沂源、沂水、巨峰南至日照南站,线路全长1260km,其中新建线路 1089 km,利用既有线增建二线 171km.ZNJL7 标段区段里程范围为:DK319+00DK416+250,正线长度97.25km,(包括站前和站后工程,不含铺轨和制、架梁),途经临汾市尧都区、洪洞县、浮山县、古县、安泽县,线路高差较大,地质、地形条件复杂主要工程量为:路基工程:808 万方,桥梁工程:45 座/157km,隧道工程:25座/55.9km;其中主要控制工程有:师村特大桥、干阳沟隧道、秦家凹隧道、太岳山隧道;师村特大桥长6568 m,采用(40+72+40)m 的连续梁形式跨越在建高速公路;干阳沟隧道全长8460m,隧道最大埋深 200 m,设 2 座施工斜井作为辅助坑道;秦家凹隧道全长3785m;太岳山隧道全长 16220m,设 4 座施工斜井作为辅助坑道针对三电迁改特点,制定下列监理细则控制重点通信工程监理实施细则信号监理实施细则电力监理实施细则第二篇第二篇 通信工程监理实施细则通信工程监理实施细则第一章第一章 通信工程质量控制通信工程质量控制一、一、量控制的基本原则量控制的基本原则:一)、以态控制为重点,动态与静态控制相结合的原则,对工程项目实施全过程的质量控制.二)、督促施工单位建立健全质量管理和质量保证体系为重点,对工程项目建设的人、机、料、法、环等生产要素实施全程的质量控制。
a)、未经专业监理工程师审核或经审核其承包资格不合格的施工分包单位、供货分包单位、不得承担工程分包及供货分包任务.b)、未经专业监理工程师验收或经验收不合格的材料、购配件、设备不准在工程上使用c)、未经专业监理工程师验收或验收不合格的工序不予签认,且施工单位不准进入下道工序施工.d)、专业监理工程师应对单项工程进行验收,对不合格项目必须责令施工单位整修或返工,直至达到合格二、工程质量的事前控制二、工程质量的事前控制事前控制是保证质量的前提,专业监理工程师应做好如下工作:一)、参加设计交底1、设计交底前,要熟悉了解设计文件,了解工程特点,对设计文件中出现的问题和差错提出建议,以书面形式报建设单位2、专业监理工程师应督促施工单位组织图纸审核,并在约定时间内向项目监理机构报送审图记录二)、审查施工单位报送的施工组织设计,提出审查意见,报总监理工程师三)、审核施工单位填写的开工申请报告,并对开工条件现场核对四)、查验进场材料、购配件和设备1施工单位应对拟进场的工程材料、购配件和设备(包括建设单位采购的工程材料、购配件和设备)填写工程材料/购配件/设备报验申请表并附上相应的产品合格证及出厂质量证明等有关资料,报专业专业监理工程师审核签认。
对新材料、新产品施工单位应报送经有关部门鉴定、确认的证明文件.(1)、施工单位应对进场的工程材料按质量管理规定进行自检和复试,对光/电线缆及购配件进行自检,对设备进行开箱检查,并将复试结果和检查结果报送专业监理工程师审核签认.(2)、专业监理工程师对进场的工程材料、购配件和设备,按照委托监理合同的约定和工程质量管理文件的规定,进行平行检测或见证试验3)、进口材料、购配件和设备,施工单位应报送进口商检证明文件,应按事先约定,由建设单位、施工单位、供货单位、项目监理机构及其他有关单位进行联合检查.2、经专业监理工程师审核或检查合格,签认材料/购配件/设备报验申请表对未经专业监理工程师检验或检验不合格的工程材料、购配件和设备,不准在工程中使用,并限期运出现场五)、查验施工单位进场使用的机具仪表和设备1、凡影响工程质量的施工设备和仪表,施工单位应填写进场设备材料和仪表报验申请表并附有关技术说明,量具、计量装置的有关法定检测部门的鉴定证明,调试结果等资料,报专业监理工程师审定.2、专业监理工程师应实地检查进场施工机具仪表的技术状况,审核检查合格后签认进场设备和仪表报验申请表三、工程质量的事中控制三、工程质量的事中控制一)、实行工序检验制度1、施工中专业监理工程师应巡视检查,对关键工序旁站监理。
2、工序完工后,施工单位应填写报验申请表,专业监理工程师应及时进行检验并签认.二)、实行隐蔽工程检查验收制度1、施工单位对隐蔽工程必须提前通知专业监理工程师完工时间,报告专业监理工程师检验2、专业监理工程师必须到现场检验3、未经检验的隐蔽工程不得隐蔽,否则专业监理工程师有权剥露检查三)、实行单项工程检查报验制度1、通信工程以单项工程为单位,每个单项工程竣工后,施工单位应整理编制竣工资料,并填报竣工报验单,由专业监理工程师组织检查验收2、通过检查验收,专业监理工程师应对该单项工程作出初验合格或不合格的结论意见,不合格应责令施工单位进行整修或返工,若合格,应通知建设单位进行验收四、工程质量的事后控制四、工程质量的事后控制通信工程竣工验收:1、专业监理工程师应参加建设单位组织的正式竣工验收,并由总监理工程师签认竣工验收中所形成的文件2、对竣工验收中所提出的质量缺陷,专业监理工程师应督促施工单位进行整改,并对施工单位的整改报告进行签认第二章第二章 长途光电缆敷设质量控制长途光电缆敷设质量控制一、光电缆线路主要设备材料到达现场应进行检查,其型号、规格质量应符合设计要求及相关产品标准的规定二、光电缆敷设前应进行单盘测试,测试指标应符合产品技术条件及设计要求。
检查方法:施工单位用 OTDR 测试光缆,用万用表、直流电桥、电容耦合测试器,500兆欧表,串音衰减测试器,气压表等测试电缆,监理单位见证试验一)、光电缆线路的径路应符合施工设计图的要求二)、直埋光电缆施工中的多道工序属隐蔽工程,专业监理工程师要及时进行随工签认,有效地控制工程质量敷设埋式光电缆的质量控制点主要有:开挖缆沟开挖缆沟敷设光电缆敷设光电缆光电缆防护光电缆防护缆沟回填缆沟回填标石埋设标石埋设1、开挖缆沟1)、缆沟中心线应与设计路由的中心线吻合,偏差不应大于10cm2)、沟深应满足施工设计图的要求若设计没有明确规定的,在征得建设单位同意后,可按如下要求敷设:表 4.24 光电缆的埋深敷设地区及土壤分类普通土、硬土半石质(沙砾土、风化石等)全石质、流沙水田穿越铁路(距路基面)公路(距路面基底)穿越沟、渠市区人行道铁 路路 肩普通土、硬土、半石质全石质光电缆埋深(m)1.2090.71.418 0.53)、沟底应平整无碎石,起坎点要平缓过渡,石质、半石质沟底应铺 10cm 厚的细土,转弯处应满足光电缆的曲率半径要求铝护套电缆不应小于电缆外径的 15 倍,困难地段不应小于电缆外径的 10 倍,铅护套电缆不应小于电缆外径的 7。
5 倍2、敷设光电缆1)、缆沟经专业监理工程师检验签证后方能敷设2)、布放光电缆时要注意对缆的保护,避免在地面拖擦和车压等情况出现,设计要求分 A、B 端的光电缆,A、B 端不得放错.3)、敷设光电缆时,障碍点要有专人值守,以防光电缆受力不均匀打背扣或外护套磨损4)、光电缆必须平放在沟底,不得腾空和拱起5)、同沟敷设光电缆应按设计规定的位置及隔距,将光电缆正确摆放在沟底,相互不得交叉与换位6)、埋式光电缆布放后,应检查光缆金属护套对地绝缘电阻,如有外皮破损应立即修复3、光电缆防护、穿越用防护管的位置、材质、管长和埋深,应符合设计要求,穿越铁路的防护管,必须超出轨道两侧轨枕头以外0.3 米光电缆线路防雷、防蚀的设置地点、区段、数量、方式和防护措施应符合设计要求直埋光电缆与其他建筑物的最小间隔距离直埋光电缆与其他建筑物的最小间隔距离如下表:直埋光电缆与其他建筑物的最小间隔距离(m)序相 关 设 施 名 称号1电 力电压35kv平 行05交 叉05当电缆外有保护最 小 间 隔附注电 缆电压35kv2给管径 05m3水 1.5管煤气4管压 300800kpa(30管80N/cm)5高压石油、天然气管 1。
0 052管时最小交叉间2.0075 000.5隔可降为 025 0.5 05 0.5同上36 项电缆外有保护管时最小交叉距离可降为 015m市话管道边线管径0.3m管径05 0.5管压300kpa(30N/cm)2应考虑防腐要求光电缆与热力管6热力管、排水管1.00.5靠近时应采取隔热措施采用防护措施后789污水沟房屋建筑红线(或基础)窑洞、水井、坟墓边缘151.03.00.5间隔不限-光电缆采用防蚀和防护机械损伤10猪圈、厕所、粪坑等3.0-的拱施压其间隔可降为 10-1.5m11大树、树干边、市内市外 075-2.0 25 -0.5树高 10m 的外防雷地带1213铁路轨道中心其他单位直埋通信电缆直埋通信光电缆与建筑物等的防雷间隔如下表:直埋通信光电缆与建筑物等的防雷最小间隔(m)土壤电阻率(m)光电缆与孤立的大树100101500500 15 20 25光电缆与电杆、高耸建筑物间 10 15 20注:1、孤立大树应高于 10m2、电杆为高于地面 6.5m 以上包括拉线3、高耸建筑物包括它的接地装置4、缆沟回填光电缆布放完毕,经专业监理工程师检查签认后,方可回填1)、一般土质,应先回填 30cm 厚的碎土或细土,严禁将石块,砖头,冻土等推入沟内.2)、回填土在野外应高出地面 1020 厘米,由于自然沉降的原因,在施工期间一般要组织多次补填。
在市区应回填夯实至路面齐平5、埋设标石光电缆标石的埋设应符合设计要求光电缆标桩应埋设在光电缆径路的正上方,接续标桩应埋设在接续点的正上方,面向铁路,标志清楚.如设计没有明确,经建设单位同意可按如下要求进行:1)、光电缆接头、路由拐点、排流线起止点同沟敷设的起止点、光电缆预留点、与其他缆线交越点、光电缆路由穿越障碍点两侧以及直线段起一定距离(100 米)均应设置普通标石2)、光电缆标石应埋在光电缆径路的正上方距光电缆 1m,接头处的标石应埋在接续套管的正上方距套管 15m 处,面向铁路或公路,标志清楚3)、标石埋深为 6070 厘米,出土部分 3040 厘米,标石的地上部分按设计单位和产权要求,做刷漆处理,标石上应印有产权单位的标志4)、标石编号为正楷、字体端正,符号正确,表面整洁除转弯预留直线线路标石不进行编号外,接头处标石应以一个无人段为单位,自上行往下行方向顺序编号,同沟敷设两条以上光电缆时,接头处标石分别编号,并用汉语拼音区别不同程式的光电缆三、三、光电缆接续及引入光电缆接续及引入1、接续的基本要求1)、光缆接续人员和测试人员必须经过专门技术培训后,才能承担光电缆接续和测试工作2)、光缆接续地点应设置在专用清洁的工具车内进行,没有接续车的应搭建帐篷,严禁露天下施工。
2、光纤接续1)、光纤接续时应按光纤排列顺序,一一对应:光纤接续部位应进行热缩加强管保护,加强管收缩应均匀,无气泡2)、直埋光缆的金属外护套和加强芯应紧固在接头盒内同一侧的金属外护套与金属加强芯在电气上应连通两侧的金属外护套、金属加强芯应绝缘3)、光缆接头的埋深应符合本标准表44 的规定,直埋光缆接头埋于地下时,应设防护4)、光缆进入通信站引入室后应做绝缘接头,室内、室外金属护层及金属加强芯应断开,并彼此绝缘5)、室内光缆应终端在光配线架或光终端盒上光配线架的安装位置及面板排列应符合设计要求.6)、光缆接续后的光纤收容余长单端引入引出不应小于0.8m,两端引入引出不应小于 12m 光纤收容时的弯曲半径不应小于40mm.7)、光缆接续后应余留 23m;光缆接头处的弯曲半径不应小于护套外径的 20 倍8)、接头装置应以一个中继段为单位自上行往下行方向顺序编号9)、管道光缆及其接头应放在人孔铁架上予以固定保护;架空光缆接头应固定在电杆上,并应在每根杆上做余留10)、光缆进入通信站引入室后,上下标志应清晰、准确3、电缆接续及引入1)、电缆的接续和分歧应符合下列规定:、直埋电缆接头套管应做绝缘防腐处理并将接头加以保护。
人孔内的电缆接头应放在托板架上,相邻接头放置位置应错开分歧尾巴电缆接入干线的端别应与干线端别相对应.2)、电缆加感的程式和容量、加感线对的线序及加感点的布置,应符合设计规定3)、电缆充气气闭应符合下列规定:、一个气闭段 10 天气压允许下降值不应大于 10Kpa分歧电缆 5 天气压允许下降值不应大于 10Kpa电缆转接箱和自动充气设备的充气气压在保持7080kPa时,2 天的气压允许下降值不应大于 5Kpa4)、电缆接头的埋深应符合本标准表 424 的规定,直埋电缆接头埋于地下时,应设防护5)、电气化铁道区段电缆引入室内时,其金属护套与相连接的室内金属构件间应进行绝缘引入通信站时,应将其金属护套的室内与室外部分绝缘绝缘阻值不应小于1000M检验方法:施工单位观察检查,用 500V 兆鸥表测试监理单位见证试验6)、引入电缆应符合下列规定:、成端的弯曲半径应符合本规范第 4211 条的规定.、电缆地下引入口应离地面 05m 左右,并用钢管或硬聚乙烯管保护室内电缆分线盒安装在墙上时,分线盒底缘距地面高度不应小于 15m;从引入口到分线盒的电缆宜用线槽保护7)、成端电缆的芯线应编把,芯线宜保持原有扭距.8)、电缆进入通信站引入室后,上下标志应清晰、准确.四、电缆线路电特性检测1、低频四线组音频段电特性指标应符合表 451 的规定表 451 低频四线组音频段电特性标准测量频项目率0.9mm 线径环组(20)0。
6 线径环组(20)环组不平衡0.9mm 线径绝缘电阻0.6mm 线径绝缘电阻电气绝缘强芯线间度交流对地不平衡衰减近端串音衰减远端串音防卫度固有衰减(加感线对)非电气化铁道区段调度回线800HZ800HZ800HZ800HZ800HZ800HZ800HZ800HZdBdBdBdB/mvmvmvmV直流(2min)6574610171.0201.252.5应乘以 600/z用杂音测试器测量时,应用高阻挡输入端并接阻抗值与等于电缆输入阻抗 Z,其实测值音电压(峰值)一般回线所有芯线与金属护套直流间(2min)1000直流直流直流直流直流/MM57132210000(注)50001800换算公式L(电缆长度)换算公式1/L+L单 位标 准换算杂音计电压(峰值)一般回线调度回线电气化铁道区段杂注:L 为音频段电缆实际长度L为电缆线路各种附属设备的等效绝缘电阻的总长度L=L头+L分歧+L盒+L闭+L感+L区间式中 L头-每个接头绝缘电阻为 105M,等效电缆 100mL分歧按实际分歧电缆长度计算L盒-电缆分线盒等效电缆 2kmL闭每个气闭头等效电缆 2kmL感每个加感箱(加感单元)等效电缆 1kmL区间每个区间柱端子板等效电缆 10km检验方法:施工单位用万用表,500V 兆欧表或绝缘测试器、直流电桥、低频串音测试仪、杂音测试仪等测试,监理单位检查施工测试记录或见证试验。
2、对绞线电特性指标应符合表 452 规定表 452 对绞线电特性标准项目单位07mm 线径单线电 阻(20)06mm 线径单线电 阻(20)0.5mm 线 径 单 线 电 阻(20)绝缘电阻Mkm注:应符合本标准表 45.1“注的规定5000换算公式 1/L+L(注)/km95/km658/km48换算公式L(电缆长度)标准换算检验方法检验方法:施工单位用万用表,500V 兆欧表或绝缘测试器,直流电桥等测试监理单位检查施工测试记录或见证试验3、信号线电特性指标应符合表 453 的规定表 453 信号线电特性项目位单准48换算公式 L(电缆 长度)658Mkm5000注:应符合本标准表 41“注”的规定检验方法检验方法:施工单位用万用表,500V 兆欧表或绝缘测试器,直流电桥等测试监理单位检查施工记录或见证试验五、光缆线路特性检测1、一个光缆中继段内,每根光纤接续损耗平均值应符合下列指标:单模光纤008dB(1310nm、1550nm)多模光纤0.2dB检验方法检验方法:施工单位用 OTDR 测试,监理单位见证试验2、光缆中继段光纤线路衰减的测试值应小于光缆中继段光纤线路衰减计算值.其计算值为:a1=a0L+n+cm(dB)换 算 公 式 1/L+L(注)标换算0。
7mm 线径单线电阻/km(20)0.6 mm 线径单线电阻/km(20)绝缘电阻式中:a0光纤衰减标称值(Db/km)光纤中继段每根光纤接头平均损耗(dB)单模光纤008dB(1310nm,1550nm)多模光纤02dBC光纤活动连接器平均损耗(dB)单模光纤C07dB多模光纤C10dBL光缆中继段长度(km)n-光缆中继段内每根光纤接头数m光缆中继段内每根光纤活动连接器数检验方法检验方法:施工单位用 OTDR 或光源,光功率计测试,监理单位见证试验第三章第三章 中间站设备安装中间站设备安装中间站通信设备包括集中机、区间转接设备、无线列调设备、电缆引入架及车站综合柜等一、设备安装一、设备安装中间站通信设备到达现场应进行检查,其型号、规格、用户接口类型,质量应符合设计要求及相关产品标准的规定.检验方法检验方法:对照设计文件检查出厂合格证、试验报告等质量证明文件,并观察、检查外观及形状1、车站引入架及综合柜车站综合柜与车站引入架的型号、规格必须符合设计要求.电化车站引入架放置在分歧电缆引入侧,引入架和综合柜的机壳应对地绝缘机架的附备件应齐全、完整、机架内元部件及配线完整,接插件、扳键的接点等应接触良好、机架无锈蚀、漆饰完好。
引入架和综合柜应配线正确,主要电气性能应符合设备技术条件规定.2、集中机集中机的容量、配盘、外形尺寸、耗电量及主要技术指标应符合设计要求1)、总、组呼分盘的外线环组不应大于600(包括机)但也不得小于 4002)、磁石分盘接入信号半自动闭塞时,分盘外线应接入集中机箱内的两个 2F 的备用电容器3)、集中机开通试验应符合下列规定:a、输入电源符合要求b、各种分盘呼入、呼出、应答和终话电路动作正常c、正常接续时的各种可听、可视信号显示正常组呼分盘以外各种分盘的锁闭电路性能良好交流电源的整流稳压、过载保护电路和自动转换备用直流电源性能良好动作正常3、扩音设备1)、扬声器应安装在混凝土电杆上,其安装高度为 6m,电杆严禁侵入铁路限界,埋深为 1.72m 并加固,安装铁件无锈蚀、油漆完整、安装牢固,扬声器引线从电杆打孔穿入,与扩音器的配接应正确2)、扩音柱的安装位置要和杆上扬声器柜配合,避免产生回输影响,扩音柱的埋设位置应正确,埋设牢固,垂直地面,严禁侵入铁路限界3)、输出馈线引入室内时,应装设真空保安器,扩音配接假负载电阻值应正确.4)、站场扩音对讲设备开通试验应符合下列规定:a、电源符合要求b、扩音系统的开机电路动作正常,扩音音质良好.c、对讲系统的呼入应答电路动作正常,通话清晰,音量适当。
d、主、备扩音机的转换电路正确4、中间站电源设备安装与配线1)、中间站电源柜及配线到达现场应进行检查,其型号、规格及质量必须符合设计要求及相关产品标准的规定检验方法:对照设计文件检查质量证明文件,并观察检查外观及形状2)、中间站电源柜各单元应插接良好,电气接触点应接触可靠、连接紧密;输入电源的相线和零线不得接错,其零线不得虚接或断开3)、蓄电池组安装应排列整齐、连接正确、接触良好4)、电源配线应符合下列规定:、电源配线的敷设径路和走线固定方法,应符合设计要求交、直流电源配线应分开布放,不应绑在同一线束内电源线不得有接头.、电源端子接线正确,配线两端的标志齐全直流电源线必须以线色区别正、负极性,直流电源正负极严禁错接与短路,接触必须牢固严禁用接地线代替电源线5)、中间站电源柜的安装位置、方式、数量应符合设计要求6)、电源柜安装应符合下列规定:、电源柜安装垂直度允许偏差为 15、电源柜应按设计要求采用防震措施.、电源柜安装应表面平整,标志齐全7)、电源配线的支架、线槽、保护管安装应固定牢靠,排列整齐8)、电源配线的布放应平直整齐、稳固,不得有急剧转弯和起伏不平,无扭绞和交叉5、中间站接地1)、接地装置的焊接应采用搭接焊,搭接长度符合设计要求,搭接处应做防腐处理.2)、地线盘安装应符合下列规定:、接地铜排端子分配符合设计规定。
接地铜排和螺栓、地线盘端子与室内接地配线连接紧密两组接地体之间的距离及接地体埋深应符合设计规定分设防雷接地装置的接地引线,经人行通道处的埋深度不应小于 1m,且应采取均压措施6、中间站电源与接地系统检测1)、绝缘测试必须符合下列规定:、电源设备带电部分与金属外壳间的绝缘电阻应大于5M电源配线的芯线间和芯线对地的绝缘电阻应大于1M2)、中间站电源设备的试验应符合下列规定:、人工和自动转换时,供电不得中断.、故障报警应准确、可靠额定负荷时,蓄电池组备用时间应符合设计要求输出电压和电流超限时,保护电路动作应准确输入电源故障时,应自动转换蓄电池组供电3)、分设接地系统接地电阻应符合下列规定:、联合接地电阻值不应大于 5保护接地电阻值不应大于 10防雷接地电阻值不应大于 104)、合设接地系统接地电阻不应大于 4第三篇第三篇 信号监理细则信号监理细则一、编制依据一、编制依据1、已批准的监理规划;2、相关设计文件;3、部颁铁路信号工程施工质量验收标准(TB10419-2003);4、部颁铁路工程施工安全技术规程(TB10401、1-2003);5、部颁铁路建设工程监理规范(TB10402-2007);6、山西中南部铁路通道指导性施工组织设计。
7、山西中南部铁路通道(瓦塘汤阴东段)三电迁改工作会议资料二、工程特点二、工程特点新建山西中南部铁路通道自瓦塘站引出,经临县、柳林、蒲县、洪洞至长治,引入京广线汤阴东站,利用既有汤台铁路并增建第二线,经梁山、东平至辛泰铁路范镇站,经莱芜北、沂源、沂水、巨峰南至日照南站,线路全长 1260km,其中新建线路 1089 km,利用既有线增建二线 171kmZNJL-7 标段区段里程范围为:DK319+00DK416+250,正线长度97.25km,(包括站前和站后工程,不含铺轨和制、架梁),途经临汾市尧都区、洪洞县、浮山县、古县、安泽县,线路高差较大,地质、地形条件复杂.路基工程:808 万方,桥梁工程:45 座/157km,隧道工程:25座/55.9km;其中主要控制工程有:师村特大桥、干阳沟隧道、秦家凹隧道、太岳山隧道;师村特大桥长6568 m,采用(40+72+40)m 的连续梁形式跨越在建高速公路;干阳沟隧道全长8460m,隧道最大埋深200 m,设 2 座施工斜井作为辅助坑道;秦家凹隧道全长 3785m;太岳山隧道全长 16220m,设 4 座施工斜井作为辅助坑道三、专业监理工作范围三、专业监理工作范围本监理标段管辖施工 ZNTJ8 标、ZNTJ-9 标段,工程范围为DK319+000DK416+250,正线长度 97。
25km,(包括站前和站后工程,不含铺轨和制、架梁),途经临汾市尧都区、洪洞县、浮山县、古县、安泽县.四、专业监理工作流程四、专业监理工作流程在监理实施过程中,严格按照单位工程质量控制程序,隐蔽工程检验批、分项、分部工程签认程序、进场材料、构配件及设备签认程序等,做好各项监理工作.施工安全主控措施施工安全主控措施信号信号根据铁道部 186 号文和济铁局 226 号文规定,信号在营业线上施工必须把确保行车安全放在首位,坚持“安全第一,预防为主”的方针.必须坚持运输和施工兼顾的原则,切实加强施工组织积极推广使用先进的施工机具和科学的施工方法,提高施工作业效率,有计划、有组织地进行各项施工监理人员必须按照 226 号文,首先对施工单位是不是取得了在我局施工的资格进行检查,取得了“施工许可证方可施工工程开始就要认真的学习设计文件,明确设计要求和设计要达到的质量标准,认真查审图纸,发现问题必须要求改正尤其是图纸会审纪要中的内容必须加以重视.在工程开工以前要严格、仔细地按有关规定和强制性文件对施工单位提出的施工组织设计方案认真的审查.在审查过程中要重点审查施工安全措施和防范预安的制定.施工单位是施工安全的主体,所以要对项目工程的经理、安全、技术、质量等主要负责人的资格进行严格的审查,要求施工单位的安全员、防护员、带班人员和工班长必须经过路局建设管理部门的培训并合格持证上岗,加强劳务工的管理。
信号施工安全最薄弱的工序是电缆的隐蔽工序在营业线施工,地下既有电缆很多,所以在开挖电缆沟之前项目部的质量、安全负责人必须给带班人员进行好技术交底,安全注意事项,提前请设备管理单位把既有电缆的走向和路径查清、并用白石灰画好,按每 50 米开挖一处探沟在确定没有既有电缆的情况下,按照“八不准制度在达到要求的情况下才能开挖电缆沟,要求有关配合人员在签到表上签字,工序完成在自检合格、监理人员验收合格时才能隐蔽钢管过轨施工,必须按路局批准的计划要点进行室内联系人员要有有资格的人员担任,室内、室外人员的通信工具要良好,有车通过时必须下道避车,室外防护人员的防护工具齐全有效,防护距离要大于 100 米,各种器材工具的放置不能侵限,安装高柱信号机,必须利用天窗点进行站场施工必须执行路局的八不准制定室内放线和安装新设备,技术主管工程师必须写出书面施工措施和安全防范预案,对施工人员认真进行技术交底,在设备管理单位配合人员在场的情况下,进行登记后才能在室内进行施工作业,机械室是车站的心脏,一旦发生失误可能会造成很严重的后果,这个工序是安全的重中之重,必须引起各方面的高度重视.信号设备的开通施工,重点是要把好联锁试验这一关,这是电务施工中最关键的、最重要的。
电务设备施工开通,在提前进行了多遍联锁模拟试验的情况下,还必须按联锁图表试验,把必须纳入联锁的设备必须全部纳入联锁试验,在联锁试验没有完全试验良好的情况下,任何原因也不能使设备开通,这是人命关天的大事,必须严格执行,必须在确认联锁关系无误后方可开通使用.保证行车安全和营业线施工安全是建设、设计、施工、监理、行车组织和设备管理单位和部门的共同责任,各单位和部门要牢固树立安全意识,密切配合,各负其责,严格执行施工的各项规章制度,正确制定施工方案,建立健全安全责任制,落实安全措施和责任,实行责任追究制度做到分工明确,责任清楚,措施具体,管理到位当施工与行车安全发生矛盾时,必须严格遵循“安全第一的原则,服从行车安全的需要1 1、单位工程质量控制程序框图、单位工程质量控制程序框图承包人各道工序(分项工程)施工2 2、施工阶段质量控制程序、施工阶段质量控制程序承包人对各项(隐蔽)工程自检不合格承包人填写工程自检单报请监理工程师监理工程师现场检查监理工程师检测抽查不合格监理工程师签署分项工程质量评定表分部工程完成填写分部工程质量评定表(承包人)监理工程师汇总分项工程质量评定表,并将其编号填入分部工程验收单中。
核对施工图文件开工前准备质量安全环保措施施工方案审报开工报告审批组织施工隐蔽工程检查记录工程试验承包人自检承包人填报工程报验单监理工程师N承包人整改Y监理工程师签署检验认证书3 3、施工组织设计审批程序、施工组织设计审批程序施工单位编报施工组织设计修改监理工程师审查修改YNN总监理工程师Y施工单位贯彻执行施工组织设计4 4、单位工程开工程序、单位工程开工程序承包人选择开工项目,5 5、隐蔽工程检查及分部、分项工程验收程序、隐蔽工程检查及分部、分项工程验收程序(不能进行下一道工序)备足条件重报监理站审核承包单位(可以进行下一道工序)序)退承包人否质量保证资料开工条件否报业主如为业主问题隐检、分部、分项分部、分项工程质6 6、原材料、构配件及设备质量签认程序、原材料、构配件及设备质量签认程序7 7、验工计程序、验工计程序原材料、构配件、不合格承包人报送原材料、构配件、设备监理工程师审核承包人自检合格8 8、工程安全监理控制程序、工程安全监理控制程序不监理工程师签认原材料、构配件的书面质量报告合提出中间交验申请格施工单位总监理工程师签认设备的书面质量报告监理内容控制内容专业监理工程师抽查检验对重点部位、关键工序所用材料、构配件、设备布置预控建立安全保证体系(一)、监理工作控制要点、目标五、监理工作控制要点、目标及监控手段五、监理工作控制要点、目标及监控手段检查1、质量控制合格原材料、构配件、设备可进入现场组签认中间交工证书安安自(1)施工管理体系全全检织监理工程师现场检验质量规管制监理人员通知承包机、施工单位上报的实施性施工组织设计(安排)划理度承包人填报工程计量表不、施工单位工程质量保证体系。
自控安全日常控制、施工人员工程机械的进场情况专业工程师会同合合格符合质量标准不符合质量标准监控监理与承包人、主要施工管理人员上岗及岗位责任制的落实情况承包人可以使用于指定部位限 期 运 出 现 场审检检检检检查查总监审核查查查查(2)、进场材料、构配件和设备质量控制安遵落执落学全章实行实习、审查各种材料的合格证,对设备、材料成品、半成品,各种构生守业主审定营安干规产纪业全部程配件必须有厂家提供的合格证及相关的质检部门的合格检验报告逐安线协包、级全施议保规检查在施工中投入使用的设备参数是否和说明书相符.责教工制责范任育许度任情、确认新材料、新产品的鉴定证书、资料不全的不予签认制可制况证、对验收不合格的材料构配件和设备拒绝签认,并通知施工单制度合格、特种操作人员是否持证上岗情况.申请中间安全核定核定位严禁在工程中使用,要求限期将不合格的工程材料、构配件、设备撤离现场3)、施工过程控制施工过程控制是实现工程质量目标的主要阶段,涉及到施工的各个环节;施工是否按照设计文件、铁路信号施工质量验收标准、铁路信号施工规范和批准的施工方案施工,施工操作人员的熟练程度、操作方法是否满足工艺、工法要求电缆敷设检查A、信号电缆进场验收,对其绝缘电阻等零部件参数测试,综合扭绞电缆线及任意芯线对地绝缘电阻值不得小于3000M。
KM.内屏蔽数字电缆不得小于 10000M,并对线间电容导阻进行测试检查质量证明文件观察用500V兆欧(或高阻兆欧)测试检查B、电缆的型号、规格、敷设方式、电缆径路的选择,均需符合设计规定其中电缆径路还需符合定测要求C、电缆埋设深度应符合下表规定:敷设地段(直埋)埋深(m)区间 12站内 07石质 05水田 1.4穿越公路(距路面基底)12穿越沟、渠 12市区人行道 10D 电缆绝缘处护套应确保完整E 电缆每端储备长度应符合下列要求:室外电缆每端储备量不得小于 2m,20m 以下电缆不得小于 1m室外电缆进入室内储备长度量不得小于5m.电缆过桥在桥的两端的储备量为 2m电缆地下接续时,接续点每端电缆的储备量不得小于 1m电缆接续应 A端与B端相连,相同芯组内相同颜色的芯线相连电气化区段信号干线屏蔽电缆的终端应设屏蔽地线,电缆中间接续应进行屏蔽联接电缆地下接续,电缆埋设标施工应符合设计规定高柱信号机类型,埋深、机构安装高度、安装限界,信号机构的型号、规格,灯光配列及配线应符合设计规定,部件应齐全.高柱信号机应垂直于地面装置,距离钢轨顶面 4500mm 高处,用吊线坠测量倾斜量不小于 36mm,信号机梯子基础、机柱卡盘、底盘等砼的强度等级应符合设计规定.、信号设备的金属外缘距接触网带电部分应大于 2m,距接触网带电部分小于 5m 的信号设备、其金属外壳应、接至安全地线或扼流变压器中间联接板处。
道岔转辙装置检查A 安装装置进场应进行验收、各组成部件应完好齐全,其质量及规格型号符合相关产品标准的规定及设计要求.B 安装在道岔上的安装装置的规格、型号及方式应符合设计要求C 安装装置的安装应符合下列要求:a、固定长基础角钢的角形铁应与钢轨密贴(轨腰除外)b、长基础角钢应与单开道岔直股基本轨或对称道岔中心线垂直偏移不得大于 20mmc、固定道岔转换设备的短基础角钢应与长基础角钢垂直d、密贴调整杆,表示杆或锁闭杆、尖端杆、第一联接杆与长基础角钢之间应平行,其前后偏差各不大于20mm.e、各部绝缘漆及铁配件安装正确、不遗漏、不破损f、密贴调整杆动作时,其空动距离不得小于 5mmg、固定接头铁的螺栓头部与基本轨不得相碰.室内设备:A、室内柜(架),、电源屏,人工解锁盘等设备进场的检查验收B、检查以上设备的安装位置排列顺序,安装方式应符合设计规定C、各类室内安装器材是否进行检测(部分器材含室外)D、电缆柜内(地槽内)电缆(电源线)应排列整齐、平直、并拢.E、电源配线的规格、型号、敷设径路应符合设计规定,电源端于配线应焊接牢固、端子无松动,配线两端标志齐全.F、配线与端子的联接采用焊接或压接方式应符合设计规定。
焊线时严禁使用带有腐蚀性的、焊剂焊接必须牢固焊点应光滑、无毛刺、假焊虚焊现象.、联锁试验A、电源屏送电试验应符合设计要求.B、车站联锁必须符合:a、b、c、站内联锁关系正确、符合设计要求站内联锁设备与区间、站间、场间的联锁关系符合设计轨道区段、道岔位置、信号机显示状态的表示,应与相应的继电器状态一致d、微机联锁设备的采集的驱动单元与相对应的采集对象,执行器件的状态一致C、地面固定信号试验应符合:a、b、信号机表示灯光调试良好,符合设计要求信号机正常点亮时须点亮主灯丝(灯丝转换继电器应吸起)主灯丝断丝后,点亮副灯丝(灯丝转换继电器应落下)D、轨道电路检查试验应符合:a、调整状态,轨道电路接收端接收到信号强度(电压或电流)大于接收设备要求的最低转入工作值b、在轨道电路区内任何地点的标准分路灵敏度电阻为006移频轨边电路(1500-3000HZ)0c、轨道电路测试盘所测试区段与室外一致,测试结果与仪表在设备上的测量结果相同d、移频轨道电路(15003000HZ)调谐区长度及其出入口端的短路电流应符合设计.e、分路电流不得大于送电端限流装置的额定电流值5)电动转辙机的摩擦联接器的调整道岔转换试验应符合设计要求。
E、车站联锁综合试验应符合以下规定:a、控制台上复示信号显示应与室外对应信号机各信号显示一致,灯丝断丝报警功能应符合设计b、室外轨道电路位置与控制台位置相符c、道岔定(反)位与控制台位置相符,操作道岔时室外动作状态和室内一致d、室外其他设备与控制台的表示动作位置,状态必须一致,符合设计要求F、与区间自动闭塞连结后试验,结果须符合设计要求.a 区间自动闭塞综合试验应符合以下规定:b 区间自动闭塞的轨道电路位置,信号机的显示状态必须符合设计要求c 区间自动闭塞的轨道电路发送设备的信号发送状态,接收设备的接续状态应与信号机、轨道区段的状态一致.2 2、工程进度控制、工程进度控制(1)、督促施工单位严格按照已审批的施工组织计划和建指下达的月、季、年度施工组织施工.(2)了解线路技改,劳力调配,物资供应,工程机械配置是否满足施工计划,不能满足时督促调整施工计划3)对多工种、多单位施工的工程,应做好协调工作,做到相互兼顾,统一安排;(4)掌握工程项目的施工进展情况,建立工程形象进度台帐,每月25 日向监理站报告当月施工完成情况.3 3、投资控制、投资控制(1)、按铁道部和合同确定的办法办理验工计价签证,保证验工签证的各项工程质量合格,数量准确。
审核施工单位申报的季、年度验工报表,核对工程数量,做到不超验,不漏验,确保按投资计划、批准概算、合同包价、工程进度,进行合理验工计价2)、对施工中出现需由施工单位处理的个别征地拆迁、“三通一平费用,以及需由概算中支付的各种奖励,也应进行控制3)、核实签认验工计价表,作为支付工程价款的凭证;审核不可预见因素发生的工程量及其价款的变更;建立验工计价台帐,每季向委托人报送一次,每年末与承包人核对清算一次,核对清算后的资料报委托人一份凡有下列情况之一者不予验工计价:、擅自开工完成的工程量;、未经隐蔽工程检查签证;、未按“验标规定进行质量评定或评定不合格,以及监理工程师检查认定质保资料不合格者使用不合格材料、构件和设备者;、工程质量不合格,监理工程师要求返工处理,未经返工处理者;、发布停工令后完成的工作量;、因工程质量事故造成返工,经确认为施工单位责任而增加的工作量;、未按规定擅自变更设计者;、资审不合格的分包单位完成的工作量其他与验工计价要求不符者;4 4、安全控制、安全控制(1)、严格检查监督施工单位按照铁道部、济南铁路局关于确保行车安全的规章、规定进行施工认真落实路局 226 号文件的相关规定.(2)、严格审核施工单位提报的涉及既有线改(扩)建或过渡工程的施工方案及安全防护措施.(3)、经常检查施工单位安全防护措施的落实情况,建安全检查台帐,对检查中发现的问题应督促施工单位进行整改,对违章蛮干的施工单位有权责令其停工整顿。
4)、认真贯彻落实营业线施工许可证制度,凡在既有铁路营业线施工的单位均实行既有铁路施工准入审查制度,按规定取得营业线施工许可证后,方可在运营线上进行施工5)、严格落实施工方案逐级审批制度.凡在营业线上开工的项目,施工单位必须上报施工方案,经监理、建指逐级审核签认后方可开工6)、认真执行安全协议制度在营业线上施工,施工单位要与设备管理单位和行车组织单位分别填定施工安全协议.安全协议要明确双方的责任和义务、施工责任地段和期限、安全防范内容和措施、结合部安全分工、发生行车责任事故的处罚办法、安全监督配合费用等7)、落实干部包保责任制.所有要点施工,必须认真落实干部逐级保包责任制8)、参加各类行车事故的调查、分析和处理二)、监理手段1、施工准备阶段:(1)、参加建指组织的设计技术交底、检查、督促施工单位,依据技术交底对技术交底分层落实2)、参加施工设计图复核优化3)、参与施工定测4)、依据建设单位与施工单位签定的施工合同,参与审查施工单位提交的实施性施工组织设计,核对施工单位的施工组织机构及其劳动力、机械设备的配置情况5)、对施工单位的质量管理、质量保证、安全体系及措施是否落实进行监督检查,并督促完善。
6)、了解站前单位对线路的技改情况,为总监审批信号施工单位开工报告提供信息7)、统计工程数量、并与承发包合同对照,为验工计价、设计变更提供依据8)、检查施工单位对上岗职工的安全技术培训.(9)、结合全线创优规划、审查施工单位编制的创优规划10)、检查施工单位选定的工程构件、电器设备性能测试试验部门的资质2、施工阶段施工阶段是承包单位兑现工程质量承诺,安全体系运转确保工程达到国家和铁道部颁布的现行工程质量标准及设计文件要求的具体实施阶段最终使工程合格率达到 100%1)督促施工单位严格按施工设计文件及铁道部颁发的铁路信号工程质量验收标准(TB104192003)(J2892004)信号微机监测系统技术条件(TB/T2496-2000)电气集中联锁试验技术条件(TB/T2119-90)规定施工2)检查施工单位的工程质量对自检工作,按规定填写各种质量检查表,对各种自查记录,进行随机抽查发现问题做出监理记录,并通知施工单位及时纠正,监督施工过程中的工程质量,对重点难点工程进行驻点监理,对关键工序进行旁站监理,严格执行隐蔽工程检查签认制度,上道工序不合格,不准进行下道工序施工3)监理工程师在监督检查施工过程中发现质量或安全问题时,立即书面通知施工单位改进或返工处理,并记入监理日志,如果施工单位不及时改进再发质量问题在征得业主同意时,由总监签发工程暂停令:对隐蔽工程中出现的各种问题,及时监督承包人认真处理,必要时邀请建设单位和设计单位共同参加处理。
4)检查确认工程材料,成品、半成品和设备的质量,如果有异疑,监理人员将采取必要措施,如通过监理检测体系,委托人指定的试验室,对疑异部分进行抽检或复查主要检查内容如下:检查试验资料,出厂合格证是否齐全、合格监督重要工程材料的现场复验或取样送检对运到现场的重要设备进行开箱检验,(完整性和数量对查表)对确认不符合要求的材料,成品、半成品和设备,禁止进入工地和投入使用,已进场的,责令承包人清除出场督促施工单位严格按照施工规范、规程和设计图纸施工,对工程主要部位、主要环节、关键工序的施工及设备安装,调试,按国家及铁道部有关质量检测规定进行检查签证,督促施工单位按规定检查签证,督促施工单位按规定进行各类试验,同时按验标要求进行一定数量的平行检验,并对施工单位的试验结果进行抽查,按“验标规定对施工单位自评的工程质量进行复查对高柱信号机定测、安装、电缆地线施工,过渡,要点施工,设备联锁试验实行旁站监理.禁止监理工程师委托代检工程质量3、竣工验收阶段(1)监督检查施工单位及时整理竣工文件和竣工验收资料,并按部规定检查竣工文件的质量和完整性,受理单位工程竣工报告,并提出监理意见2)根据监理工作中积累的各种资料、台帐、以及各个项目(或区段)的工程质量评定结果为依据列表,一次检查合格率。
3)按委托人要求参加或组织工程的初验有关工作.参加委托人组织的竣工验收工作4)根据委托监理合同,在缺陷责任期内对施工单位负责保修的工程监督施工单位及时处理与施工质量与有关的问题,履行应尽的职责5)竣工验交后,编写本专业范围的监理工作总结6)监理业务完成后,对工程建设监理档案、资料妥善保管或按规定提交有关部门.六、监理工作方法及措施监理工作方法及措施(一)监理工作方法及措施1、监理工作方法(1)参加监理交底,监理交底由总监主持中心内容为贯彻监理规划,施工单位项目经理及有关职能人员,监理站全体监理人员,其内容进一步熟悉国家及铁道部的有关工程建设监理的政策、法令、法规,了解有关合同中规定的建设单位,监理单位和施工单位的权利、责任和义务,清楚监理工作内容,明确监理控制工作的基本程序和方法及有关报表的审批要求等2)严格审查、审核,检查各种技术文件报告及报表,包括各种材料,构配件及机械设备的质量,保证材料施工单位及外业管理材料,施工记录等.(3)做到预控,监理工程师设置本专业工程师的质量控制点,率先分析在施工中可能产生的隐患,提出相应对策,采取必要措施,避免在施工过程中发生质量和安全隐患,严格执行检验批程序.(4)坚持巡查,有些质量问题是由于操作不当所致,有些操作不符合规程,要求的工程质量虽然表面上似乎影响不大,却隐藏着极大危害,故监理工程师应加强对操作质量的巡查,及时纠正违章,防患予未然。
5)倒补检查,对于开工准备,工序交接,隐蔽工程等,监理工程师应灵活运用目测法(看摸听敲)实测法(靠吊量套)试验法(静载试验、稳定性试验、拉力试验等)进行实地检查,保证工程质量6)旁站监督对于重点工程部位、关键工序及工艺的施工监理工程师应实行全过程的旁站监督,及时清除影响工程质量的不利因素并作详细记录7)科学制图监理工程师应根据需要运用横道图、因果分析图,网络计划图等技术手段,对工程质量进度,投资进行分析控制做到先预测,情况变化有对策,真正做到主动控制8)说服引导,参与工程建设的各个方面,容易受本位思想和利益的驱动来限制监理工程师的要求,难免存在不一致,因此对于施工中出现的许多问题,监理工程师应充分利用说服的方法,做到晓之以理.以获取相互理解和认识一致的效果,协调各方关系9)签发指令性文件,项目能否开工,施工的项目是否必须停工,停工的项目是否能复工,对工程质量进度及投资影响巨大,监理工程师需要根据相关资料和现场实际情况进行,严格检查,并履行必要手续,以签发指令性文件的形式做出决定,对于变更设计、质量事故、工程索赔等监理工程师也应签发书面指令形式进行处理2、监理工作措施(1)质量控制组织措施,建立健全监理组织,完善职责分工和有关质量控制制度,落实质量控制责任,实行工程质量终身负责制。
技术措施:严格执行事前、事中、事后的质量控制,做到超前监理,超前预想.经济措施:严格质量检验和验收,不符合规定质量要求的工程,拒绝验工计价.合同措施:严格执行合同条款进行监理,维护合同的权威性确保工程质量2)进度控制组织措施:落实进度控制的责任和建立进度控制的协调制度技术措施:建立施工作业计划体系,增加同时作业的施工面优化施工组织设计,科学利用工艺过程时间和工序技术间歇时间经济措施:提请建设单位采取奖罚制度合同措施:优化工期计划,按合同工期控制.(3)投资控制组织措施:建立健全合同价值外经济支出审批制度技术措施:鼓励施工单位采用新工艺、新技术、降低成本,认真处理索赔及设计变更,合理确定工程数量经济措施:对行之有效的新工艺、新技术根据具体情况,报请建设单位给予奖励.第四篇第四篇 电力监理细则电力监理细则1 1监理工作依据监理工作依据1.1国家和铁道部颁布的有关基本建设的政策及法规2 国家和铁道部正式颁发的有关铁路工程建设的技术规范、标准、规程验评标准及管理办法等1.3国家和铁道部批准的有关本工程的文件、技术标准及建设单位有关的文件通知和会议纪要1.4经批准的有关本工程的施工设计文件(含变更设计)及施工组织设计1.5建设单位与施工单位依法签定的施工承发包合同、监理合同和监理规划1。
6建设、设计、监理和施工单位各方联席会议纪要1.7材料设备生产厂家提供的产品说明书及安装指导书.2.2.工程概况、监理范围及目标工程概况、监理范围及目标新建山西中南部铁路通道自瓦塘站引出,经临县、柳林、蒲县、洪洞至长治,引入京广线汤阴东站,利用既有汤台铁路并增建第二线,经梁山、东平至辛泰铁路范镇站,经莱芜北、沂源、沂水、巨峰南至日照南站,线路全长1260km,其中新建线路 1089 km,利用既有线增建二线 171kmZNJL-7 标段区段里程范围为:DK319+00DK416+250,正线长度9725km,(包括站前和站后工程,不含铺轨和制、架梁),途经临汾市尧都区、洪洞县、浮山县、古县、安泽县,线路高差较大,地质、地形条件复杂.路基工程:808 万方,桥梁工程:45 座/157km,隧道工程:25座/55.9km;其中主要控制工程有:师村特大桥、干阳沟隧道、秦家凹隧道、太岳山隧道;师村特大桥长 6568 m,采用(40+72+40)m 的连续梁形式跨越在建高速公路;干阳沟隧道全长8460m,隧道最大埋深200 m,设 2 座施工斜井作为辅助坑道;秦家凹隧道全长 3785m;太岳山隧道全长 16220m,设 4 座施工斜井作为辅助坑道。
2.22.2监理目标:监理目标:21质量目标:杜绝设计、施工重大质量事故单位工程一次验收合格率 100%,工程优良率达 95%以上,一次开通成功.竣工文件做到内容齐全,真实可靠,文字整洁,实现一次交接合格2.2.2进度目标:在监理过程中,将按照建设单位的工期安排进行工作2.3安全目标:杜绝重大人身伤亡事故,重大设备事故和其它重大事故3 3、监理工作内容与职责、监理工作内容与职责31 对施工单位的资质、营业许可证件及业绩进行审查3.2 审查施工单位提交的施工组织设计、施工技术方案、施工质量保证措施、安全文明施工措施、施工进度计划、资金运用计划,并监督检查其实施.33 核查开工条件准备情况,审批单位工程开工报告.3.4 检查现场施工人员中特殊工种持证上岗情况.35 核查设计变更申请,提出监理意见6 检查各分项、分部工程、关键工序和隐蔽工程的质量,做好验收签证工作.37 核查工程进度和资金使用情况,审查核签施工单位的月、季、年度完成工程量及付款凭证、参加工程结算审核.38 参加或主持召开施工协调会,及时解决施工中存在的各种问题9 遇到威胁安全或影响质量的重大问题(包括事故)时,有权提出“暂停施工”的通知,并通报建设单位,协助建设单位作进一步分析处理并监督实施.3.10 对工程中的科研试验、新材料、新技术应用的技术方案及费用提出监理意见。
311 做好竣工验收准备,组织竣工预验收,督促清除缺陷提出质量评估报告.参加竣工验收。
