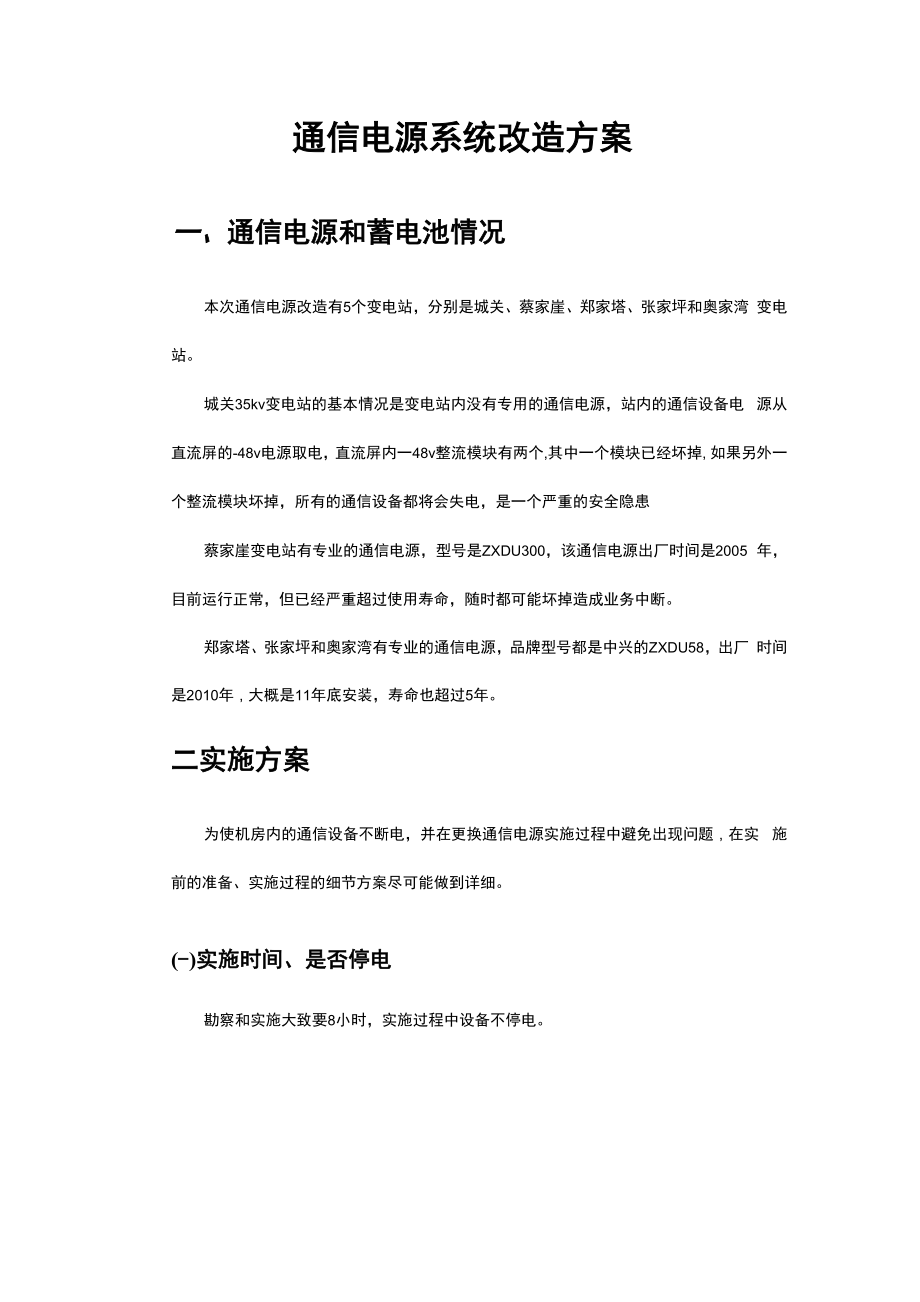

通信电源系统改造方案一、通信电源和蓄电池情况本次通信电源改造有5个变电站,分别是城关、蔡家崖、郑家塔、张家坪和奥家湾 变电站城关35kv变电站的基本情况是变电站内没有专用的通信电源,站内的通信设备电 源从直流屏的-48v电源取电,直流屏内一48v整流模块有两个,其中一个模块已经坏掉, 如果另外一个整流模块坏掉,所有的通信设备都将会失电,是一个严重的安全隐患蔡家崖变电站有专业的通信电源,型号是ZXDU300,该通信电源出厂时间是2005 年,目前运行正常,但已经严重超过使用寿命,随时都可能坏掉造成业务中断郑家塔、张家坪和奥家湾有专业的通信电源,品牌型号都是中兴的ZXDU58,出厂 时间是2010年,大概是11年底安装,寿命也超过5年二实施方案为使机房内的通信设备不断电,并在更换通信电源实施过程中避免出现问题,在实 施前的准备、实施过程的细节方案尽可能做到详细)实施时间、是否停电勘察和实施大致要8小时,实施过程中设备不停电二)实施前准备1、实施技术人员其他到现场勘察和用户方的管理人员进行相关的沟通:设备到货、验收,设备安装位置等2、技术人员对旧通信电源的情况进行技术参数登记,然后做好施工准备,包括新的设 备及施工工具等。
得到用户授权许可,进行施工.(三)开始实施1. 准备新的临时一48v机架式通信电源,接线正确,—48v输出正确2. 拆除通信电源的一路电源(一般都是双路电源),接线到临时电源上面,确保接线正 确,开启临时通信电源的输出空开拆除另一路电源,电缆头用电气胶布包好照 此步骤,把旧通信电源上的负载全部移除3. 断开通信电源的蓄电池的空开或者保险,拆除蓄电池放置到安全位置4. 断开通信电源的交流输入,并在站内的交流屏上断开通信电源的交流输入空开,使 用万用表测量,确保交流输入没有电压5. 拆除通信电源柜接地及电缆头,用电气胶布包好6. 拆除柜体移动至合适位置,把新通信电源柜安装到原来位置7. 做柜体接地和电缆头接线蓄电池安装到合适位置并连线8. 打开交流输入空开,确认通信电源设备运转正常,打开蓄电池空开,测量T8v输 出电压正常9. 将通信设备第二路电缆接入通信电源负载,负载空开打开10. 拆除临时机架式通信电源的负载,移动到新的通信电源负载上11 .对新电池浮充半小时以上,模拟交流失电状况,断开交流输入空开,查看通信设备 是否正常运转12.在通信电源更换完成,并模拟测试完成后,对机房进行清洁清扫,恢复原样,对设备及线缆做好标记.㈣实施过程中注意事项1. 在设备搬运和安装过程中,注意安全,不伤害人不伤害设备。
2. 安装技术人员严禁佩戴手表戒指金属物品3. 两人以上确认电压正确、正负极.4. 现场准备灭火器材,以防万一5. 电缆走线、标记要整齐正确6. 多和现场负责人沟通7. 旧设备旧电池处理8. 旧设备旧电池根据现场负责人指示放置到制定位置如果有漏液的旧电池要做特别处理,避免电池的化学物质对设备、人体和环境造成污染。
