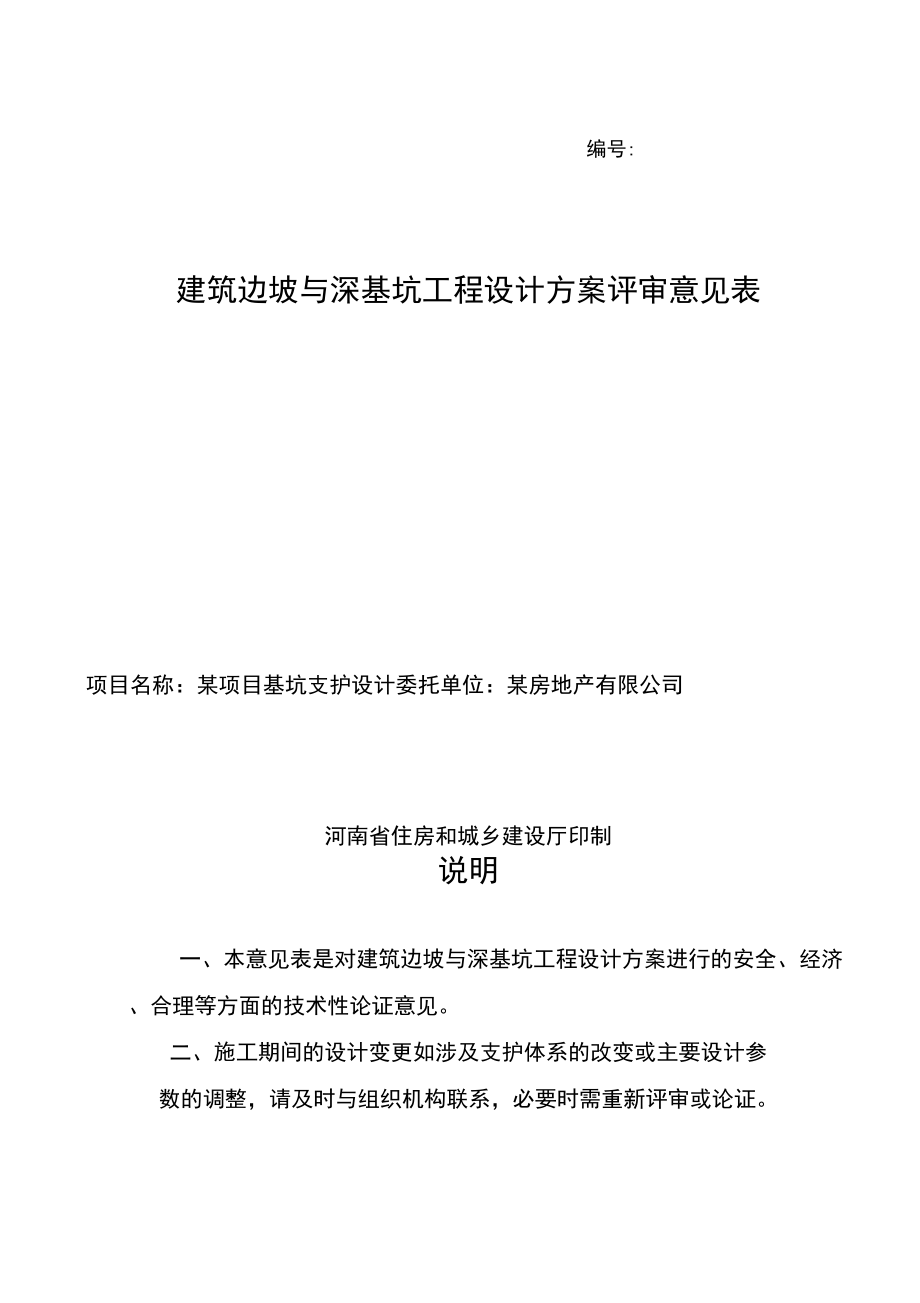

编号:建筑边坡与深基坑工程设计方案评审意见表项目名称:某项目基坑支护设计委托单位:某房地产有限公司河南省住房和城乡建设厅印制说明一、本意见表是对建筑边坡与深基坑工程设计方案进行的安全、经济、合理等方面的技术性论证意见二、施工期间的设计变更如涉及支护体系的改变或主要设计参数的调整,请及时与组织机构联系,必要时需重新评审或论证三、建筑边坡/深基坑工程具有时效性,如边坡/深基坑回填时限超过设计时限,应视边坡/深基坑工程具体情况重新评定设计文件的有效性工程名称某项目基坑支护工程建设单位某房地产有限公司项目负责人建设地点工程等级一级边坡/深基坑工程勘察单位地质勘察工程公司资质等级岩土工程甲级边坡/深基坑工程设计单位地质勘察工程公司资质等级岩土工程甲级主体设计单位建筑设计有限公司资质等级建筑甲级评审会议时间2014年3月12日评审会议地点现场会议室专家组评审意见2014年3月12日,受某房地产有限公司委托,河南省建筑边坡与深基坑工程评审委员会组织专家组成某项目基坑支护工程项目评审委员会经现场踏勘,建设单位介绍工程概况、设计人员介绍设计情况,项目评审委员会成员质询、讨论、研究、汇总,形成如下评审结论意见:一、工程概况拟建工程场地位于郑州市,场地大致呈三角形,东西最大长度为290m南北最大宽度为102m拟建建筑包括栋高层及整体地下车库。
基坑开挖深度为15.0m和13.5m地下土层以粉土和粉质粘土为主,勘察期间地下水位为自然地面下约8m二、选型部分支护采用桩锚结构,并根据不同开挖深度和环境条件分3个剖面区别对待,总体支护方案选型合理三、设计计算书部分1、结合现场情况和地勘资料,复核超载值和土体抗剪强度取值,对支护计算进行复核;2、补充上部土钉墙计算书;3、补充腰梁计算书四、说明及图纸部分1、进一步调查清楚周围环境情况;2、结合主体结构图纸和施工要求,复核基坑开挖深度和肥槽宽度;3、复核锚索水平间距和竖向间距,明确锚索预应力锁定值;4、补充腰梁构造图;5、复核土钉墙面层厚度;6、完善变形监测点布置专家组长:时间:年月日结论:1、设计方案评审结果:通过出具正式施工图纸,报原评审机构□基本通过,需局部修改修改后出具正式施工图纸,报原评审机构复核,修改方案时间不计入该项目评审时限□f通过重新设计,重新报审2、监测方案专项评审:□s要编制正式监测方案,报原设计方案评审机构评审V不需要请严格按设计方案中的监测要点编制监测方案并实施3、该边坡/深基坑的设计使用时限为12个月专家签名姓名单位职称/执业资格签名备注力嘉康河南德阳设计审查咨询有限公司高工/注册岩土组长李致美化工部郑州基础工程有限公司高工/注册岩土成员李建斌河南省郑州地质工程勘察院高工/注册岩土成员丁怀民河南徐辉建筑工程设计有限公司高工/注册结构成员许录明河南省建筑科学研究院有限公司教高/注册岩土成员欢迎您的下载,资料仅供参考!致力为企业和个人提供合同协议,策划案计划书,学习资料等等打造全网一站式需求。
