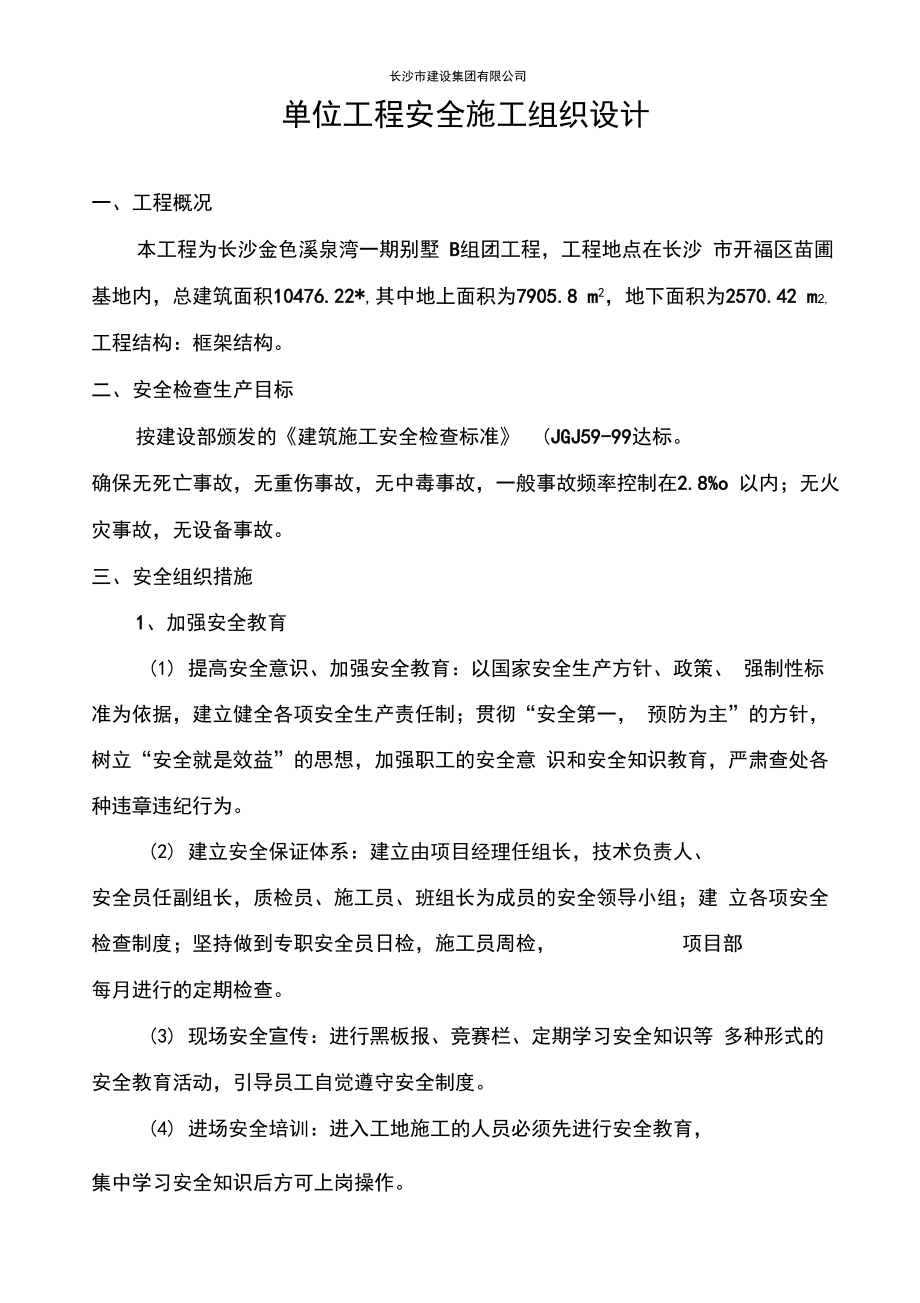

长沙市建设集团有限公司单位工程安全施工组织设计一、 工程概况本工程为长沙金色溪泉湾一期别墅 B组团工程,工程地点在长沙 市开福区苗圃基地内,总建筑面积10476.22*,其中地上面积为7905.8 m2,地下面积为2570.42 m2,工程结构:框架结构二、 安全检查生产目标按建设部颁发的《建筑施工安全检查标准》 (JGJ59-99达标确保无死亡事故,无重伤事故,无中毒事故,一般事故频率控制在2.8%o 以内;无火灾事故,无设备事故三、 安全组织措施1、加强安全教育(1) 提高安全意识、加强安全教育:以国家安全生产方针、政策、 强制性标准为依据,建立健全各项安全生产责任制;贯彻“安全第一, 预防为主”的方针,树立“安全就是效益”的思想,加强职工的安全意 识和安全知识教育,严肃查处各种违章违纪行为2) 建立安全保证体系:建立由项目经理任组长,技术负责人、安全员任副组长,质检员、施工员、班组长为成员的安全领导小组;建 立各项安全检查制度;坚持做到专职安全员日检,施工员周检, 项目部每月进行的定期检查3) 现场安全宣传:进行黑板报、竞赛栏、定期学习安全知识等 多种形式的安全教育活动,引导员工自觉遵守安全制度。
4) 进场安全培训:进入工地施工的人员必须先进行安全教育,集中学习安全知识后方可上岗操作5)健全制度:建立工地保卫制度,维护社会治安,保护工地财 产和施工人员的人身安全2、组织管理措施(1) 安全与分配挂钩:项目经理与各安全责任人及施工班组签定 安全责任状,明确双方安全职责2) 配备专职安全员:专管工地的安全教育和安全检查工作,随 时监督工地的安全生产情况3) 现场管理:施工现场的入口设五牌一图、安全警示布置总平 面图和告示牌;建立门卫制度,与施工无关的人员不得进入施工现场; 夜间设红灯警示4) 特殊工种持证上岗:电工、焊工、吊装工、机械工、架子工 等特殊工种必须持证上岗5) 合理安排交叉作业:各工种交叉作业时,应合理安排交叉作 业顺序,严防程序不当出现不必要的质量和安全事故6) 重视劳动保护:工地配备经过培训的急救人员,配备急救器 材及保健医药箱;配置夏季防暑温、冬季防寒冻、防迷雾的劳动保护用 品7) 危险品管理:对易燃易爆物品及有毒物质进行分类存放,专 人管理8) 六级以上大风不得安排室外作业四、安全技术措施1、土方工程1) 土方临时道路的跳板运输,应安排双向行走线,跳板的宽度不 小于50cm。
厚度不小于6~8cm,长度为3m时要设支撑,并加防滑条2) 基槽(坑)抽水所用电源,按规定架设电杆3) 土的堆置距槽(坑)边的距离一般不应小于 1米,堆置高度不 超过1.5米2、 砌体工程砌体在操作之前,必须检查操作环境是否符合安全要求, 道路是否 畅通,机具是否完好牢固,安全设施和防护品是否齐全;经检查符合要 求后方可操作施工,同时应注意以下几点:(1) 砌体高度超过地面1.2m以上时,应搭设脚手架;二层以上采 用里脚手架时,外侧周围支设安全平网;外脚手架设置防护栏杆和挡脚 板2) 脚手架堆料重量不得超过规定的荷载,同一块脚手板上的操作人员不得超过2人3) 不准站在墙顶上进行划线,刮缝、清扫墙面或检查大角垂直等工作4) 不得用不稳固的工具或物体在脚手板上垫高操作,也不得在未经加固的一层脚手架上随意再叠加一层5) 砍剁砌块时应朝内,避免碎块弹出伤人6) 在同一垂直面内上下交叉作业时,必须设置双层安全隔板,操作人员按规定佩戴防护用品7) 从垛上取砌块时,应先取高处后取低处,防止垛倒砸人8) 在楼层施工时,堆放机具、砌块等物品不得超过使用荷载3、 钢筋工程(1) 展开圆盘钢筋时,两端要卡牢,以防回弹伤人。
2) 拉直钢筋时,地锚要牢固,卡头要卡紧,并在 2m区域内严禁行人通过3) 机械(或人工)断料时,机具必须性能可靠;一次切断的根 数必须符合机械性能要求,严禁超量断料;切断巾 12以上钢筋时,须 两人配合操作,人与钢筋保持一定的距离,并要把稳钢筋;小于300mm 的短钢筋,应用钳子夹牢,严禁手扶4) 钢筋成型加工时,在机械正式操作前,应检查机械各部件, 并进行空载试运转,正常后使用;操作时,钢筋必须放在插头的中、下 部,严禁弯曲超过尺径的钢筋;回转方向必须准确,手与插头距离不得 小于20mm5) 多人运送钢筋时,起、落、转、停动作要一致;人工上下传 递不得在同一垂直线上6) 绑扎圈梁、外墙、边柱钢筋时应搭设架子,并按规定挂好安 全网7) 切长钢筋应有专人把扶,操作时动作要一致,不得任意拖拉; 切短钢筋须用套管或钳子夹料,不得用手直接送料4、模板工程(1)支模① 支模操作时,应按工序安装和铺设,支撑不得使用腐朽、扭裂 的材料,顶撑要垂直,底端应平整坚实,木楔要钉牢,并采用拉杆和 剪刀撑拉牢② 支模时,支撑、拉杆不准连接在门窗、脚手架或其它不稳固的 物体上;在砼浇灌过程中,要有专人检查,如有变形、松动等现象, 要及时加固和修整,防止塌模伤人。
③ 支撑不得直接立于地面及楼面上, 地面必须先夯实,浇捣好砼垫层后,方可铺垫板立支撑;楼面垫板的下层对应设支撑顶实④ 人行通道处的剪刀撑应在1.80米以上,以免碰撞松动⑤ 二人抬运模板时,要互相配合,动作协调,传送模板,采用专 用绳子和卡具系牢后升降,不得乱扔2) 拆模① 拆除模板应经施工技术人员按试块强度,确认砼已达到拆模强 度时方可拆除② 操作时应按顺序分段进行,后装先拆,先装后拆③ 拆模时使用长撬棍,人不得站在将要拆除的模板上;要注意防 止整块模板掉下;定型模板要站在门窗外操作④ 高处拆模时,操作人员应系好安全带;禁止站在模板的横拉杆 上操作;拆下模板多点捆牢、集中转运⑤ 完工前不得留下松动和悬挂的模板5、砼工程(1) 施工作业时,要认真检查各项安全设施是否安全可靠,如模 板支撑、操作手架、浇灌运输道及指挥、联络信号等2) 振动器在使用前先对电动机、导线、开关进行检查,如果电 线破损、绝缘老化、开关不灵、无漏电保护装置等要禁止使用使用平 板震动器或震动棒的作业人员,必须穿胶鞋和戴绝缘手套;雨天作业时, 必须将振捣设备加发遮盖,避免雨水浸入电机导电伤人;停机后要切断 电源,锁好开关箱。
3) 振捣设备的安装、拆修,必须由电工负责,其它人员不得随 意操作4) 振捣设备不准在初凝砼、地板、脚手架、硬化道路上试振(5) 浇灌砼时,搭设操作平台,不得直接站在模板或支撑上操作6) 浇灌运输道避免直接立于模板上,立于楼面上时,下层楼面 对立处须架设顶撑撑牢7) 夜间浇筑砼时,应有足够的照明6、脚手架工程(1) 施工准备:搭设脚手架时,应先清除搭设范围内的障碍物,然后平整场地,夯实基础;做好现场排水工作;搭设前要作好材料及 工具准备,对钢管、扣件进行全面检查,钢管要平直,无裂缝和锈蚀, 螺栓要光洁灵活,变形过大、损坏严重者不得使用2) 双排钢管脚手架搭设方法与安全措施A、立杆下部必须设置垫块和金属底座,并按要求设置纵横扫地杆B立杆接长除顶层顶部外必须采用扣件对接;相邻立杆的接头 不应设置在同步内,同步内隔一根立杆的两个接头在高度方向错开的 距离不宜小于500mm各接头中心至主节点的距离不宜大于步距的 1/3C开始搭设立杆时,应每隔6跨设置一根抛撑,直至连墙件安 装稳定后,方可根据情况拆除D当搭至有连墙件的构造点时,在搭设完该处的立杆、纵横向水平杆后,应立即设置连墙件E、纵向水平杆宜设置在立杆的内侧,其长度不宜小于 3跨;两 根相邻杆件的接头不宜设置在同步或同跨内; 不同步或不同跨两个相 邻接头在水平方向错开的距离不应小于 500mm各接头中心至最近主 节点的距离不宜大于纵距的1/3。
当采用搭接时,搭接长度不应小于im并等距离设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向 水平杆端的距离不应小于 100mmF、主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁 拆除G连墙件从底层第一步纵向水平杆处开始设置;布置间距为横 竖各三跨设置一处H脚手板应设置在三根横向水平杆上,一般采用对接平铺;脚 手板外伸长度(探头板)不大于150 mm并与支承杆件可靠固定I、 脚手架高度为24米以下时,在外墙各个不同立面的两端设置 一道及中间净距离每段不超过 15米设置一道剪刀撑;每道剪刀撑的 宽度不应小于4跨,斜杆与地面的倾角宜在 45度-60度之间J、 架内防护采用二层楼面高度设固定脚手板,上部随施工层设 防护层(采用脚手板满铺)竖向每 10米设固定防护层L、 临边、楼梯口、必须搭设1.2米高防护栏杆或安全门N、 拆除脚手架,周围应设围栏或警戒标志,并设专人看管,禁 止人物入内,拆除应按顺序由上而下,一步一清,不准上下同时作业M、 拆除脚手架大横杆,剪刀撑,应先拆中间扣,再拆两头扣, 由中间操作人往下放杆子O、 拆下的脚手杆、脚手板、钢管、扣件、钢丝绳等材料,应向 下传递或用绳吊下,禁止往下投掷。
P、 出入口,卸料平台,入料口搭设防护棚,高空附落,危险地 段挂牌示警,临边设防护栏杆7、安全网搭设工程为防止人、物坠落,避免、减轻坠落及物击伤害,本工程采用密目式安全网,并根据国家标准 GB57525-85特制定安全网搭设施工组织设 计:(一) 安全网的标准及技术要求:1、 每回10cm^ 10cm=100cfr的面积上有2000以上网目2、 按GB57326-85做耐贯穿试验不穿透3、 立网边绳断裂强力不低于 300KGF(二) 安全网的安装:1、 安装前必须对网及支撑(架)进行详细检查,确认无误后方可 安装;2、 安装时在每个系结点上,边绳应与支撑物(架)靠紧,并用一根独立的系绳连接,系结点沿网边均匀分布,其距离不得大于 75cm,系结应符合打结方便,连接牢固而又容易解开、受力后不会散脱的原则 多张网连接使用时,相邻部分应靠紧或重叠, 用绳缝接,连接绳材料与网相同3、 安装平面与水平面垂直4、 网平面与支撑作业人员的同之边缘处的最朋间隙不得超过 10cm5、 施工中所搭设的安全网,都须在施工全部完成,作业全部停止 后,经过工程负责人的同意,才可拆除拆除过程中要有专人临护三) 安全网检查、维修和保养1、 对使用中的网必须每星期至少进行一次定期检查,当受到较大 冲击后更换或及时修理。
2、 修理网所用材料,编结方法与原网相同3、 保持网工作表面清洁,当受到化学物品污染或网绳嵌入粗砂粒 及其他引起磨损的异物时,应冲洗并干燥四) 安全网拆除1、在被保护区域的作业停止后,方可拆除安全网2、 拆除网必须在有经验人员的严密监督下进行3、 安全网拆除的顺序,应自上而下依次进行,并根据具体情况采 用有效的防止坠落和物体打击的措施, 拆卸人员应系安全带,下方应设 禁戒区,并设禁止通行等安全标志,待拆卸完毕后,再恢复通行附:1、凡从事2米以上高外悬空作业的人员都必须佩戴安全带, 安全带应符合GB6095要求2、作业区要求戴安全帽,进入工地前帽戴好,要求戴正,要扣紧 下领带8卷扬机(门吊)安装、拆除工程一、安装步骤:1、 安放底架2、 放置自升平台就位,使套架中心线与立柱的中心线重合3、 将第一组立柱标准节放入套架内,下端与底架用螺栓连接4、 将提升滑轮置于安装好的两立柱顶端5、 安装手动卷扬机于自台平台上,并按规定的绕绳方式穿好提升钢丝绳6、 将扒杆安置于自升平台上7、 利用手摇卷扬机提升自升平台,直到台面与立柱顶面平齐取下提升滑轮置于平台上8、 利用扒杆安装好第二组标准节,并将提升滑轮置于第二组标准 节顶部。
9、 重复步骤7提升平台10、 安装压重篮11、 安装撑杆,并坚固以上各件联接螺栓,检查第一组标准节偏差, 调整到符合要求,放置压重12、 安装好卷扬机13、 放进吊篮,按总图所示穿绕好提升钢丝绳,接好联动安全装置, 此时门架升降机就基本安装好了以下步骤主要是如何实现自升问题14、 将第三组标准节送入吊篮,起升吊篮到接近极限起升高度,利用扒杆先加高上面无起升绳的一个立柱后, 再将另一标准节吊起,此时放下吊篮使起升钢丝绳放松,使门架内留6米以上的钢丝绳节余量, 再将顶面钢丝绳从滑轮槽中取出, 扣在平台的套架之外,此时再将吊起 的标准节安到另一立柱上,将提升滑轮置于第三组标准节顶部, 重复步 骤7提升平台15、按14所述方法继续升高门架到规定的第一次使用高度,在相应的高度上安置好支架,调好高度限位器后就可以正式投入使用了16、当门架的架设高度超过15米以后,应在第12米处设置第一道 附着以后每增加9米应设一道附着如果门架在风力较大的地区工作, 应改为每增加6米设一道附着,具体情况由用户掌握,以保证门架工作 平稳为准二、 安装中技术要求1、 立柱兼作导轨架,为吊篮运行滚轮的轨道,其标准节接头处台 阶偏差应小于1mm安装时必须注意调整。
2、 立柱全高的垂直度偏差应小于高度的千分之一3、 各标准节节间连接螺栓必须固紧4、 高空安装作业人员务必系好安装带, 戴好安全帽,门架下和立 柱周围2米以内禁止站人,以防物体跌落伤人5、 四级风以上禁止安装作业三、 拆架1、 拆架基本按照与安装步骤相反的次序进行,先拆除支架2、 在落下自升平台前,先放下吊篮,放松起升钢丝绳,并把钢丝 绳从滑轮槽中取出卡入套架外,将提升滑轮置于立柱顶面,穿好钢丝 绳,用手摇机略提起自升平台,再提起自翻卡板尾部绳索,使其倾斜到 可避开立柱的横腹杆,将绳索系于平台上,保持卡板的倾斜位置,反摇 手动卷扬机,慢慢使平台下放一个标准节距离,放松卡板尾部绳索,使 平台卡在下一组标准节上,从立柱顶面取下提升滑轮3、 用扒杆吊起有起升绳的一侧的立柱标准节, 恢复提升钢丝绳工 作位置,起升吊篮到接近极限高度位置,然后将吊起的标准节放在吊篮 内,再拆除另一标准节吊起放入吊篮内,放下吊篮,再按步骤2下放平 台,如此重复数次,直至一组组拆除4、 当需要拆那一组附着架时就拆那一组, 不可把所有附着架同时 拆除,以防拆架时晃动5、 拆到只有两组标准节时,就开始拆吊篮、卷扬机、撑杆、压重 篮,然后下放平台,其步骤与安装步骤相反。
6、 拆架时必须遵守安装时所有注意事项9、楼地面工程及装饰工程(1) 室内抹灰:使用马凳时,马凳必须设置平稳牢固,马凳跳板跨度不得超过2米,并禁止人员集中站在同一跳板上操作2) 在室内使用斗车时,在过道拐弯处要注意不要将车把碰墙扎 手3) 室外装饰时,脚手架操作层应满铺脚手板,翻脚手板时,应 系好安全带,严禁有探头板4) 脚手架上堆放的饰面砖,工具摆放要平稳,以避免掉下伤人5) 砂浆不得随意从高处往下倒,装修材料、 工具必须进行传递, 不得随手抛掷6) 注意眼睛防护,避免灰,砂浆溅入眼内五、安全用电措施(1) 施工场地使用的电线电缆,必须根据用电施工组织设计要求, 选用优质材料,干线必须采用三相五线制2) 各种电动机具必须按规定接零接地,并设置独立开关,遇有 临时停电或停工休息时,必须拉闸加锁3) 配电箱(开关箱)采用三级配电两级保护,严格按“一机、 一闸、一漏、一箱、一锁”设置4) 在架空输电线路下面工作应停电,不能停电时,应有隔离防 护措施5) 在建工程不得在高、低线下方施工,高低压线路下方,不得 搭设作业棚,建造生活设施,或堆放构件、架具、材料及其它杂物等6) 在建工程(含脚手架具)的外侧边缘与外电架空线路的边线之间必须符合《施工现场临时用电安全技术规范》 (JGJ46-88)要求的最小安全操作距离,如达不到上述要求,必须采取防护措施,增设屏障, 遮栏、围栏或保护网,并悬挂醒目的警告标志牌。
7)线路严禁直接搭设在钢管脚手架上,必须采用木横担和瓷柱瓶敷设(8)电焊工作必须远离易燃物品,施焊完工后必须认真检查场内 是否残有零星火源,并及时予以灭掉9)配备消防设施,以防火灾的发生六、文明施工措施(1) 场容场貌A、 施工区域与生活区域明确分开B、 施工现场的排水:① 道路排水,道路横断面积应有2%-33面向两侧的坡度,沿道路 两侧设排水沟② 场地排水采取自然排水和明沟排水两种办法C、 操作面及楼层:建筑物内的零散碎料和建筑垃圾应及时清理,楼梯踏步、休息平台等悬挑构件上不得堆放料具和杂物; 在施工作业面,工人操作应做到活完料净脚下清2) 料具管理A、施工现场料具管理a施工现场外临时存放施工材料,材料要码放整齐,符合要求, 堆放散料时应进行围挡b料具和构配件应按施工平在布置图指定位置分类码放整齐 大模板存放时,场地应平整夯实,采取硬化处理措施,码放应符合规定c施工现场各种料具应按施工平面图指定位置存放, 并分规格堆 放整齐、稳固砌块材料堆放高度不得超过 1.8m ;砂、石和其它散 料应成堆,界限清楚,不得混杂d施工现场的材料保管,应依据材料性能采取必要的防雨、防潮、防晒、防冻、防火、防爆、防损坏等措施;贵重物品、易燃、易爆和 有毒物品应及时入库,专库专管,加设明显标志, 并建立严格的领退料手续。
B、施工现场材料节约a搅拌机四周、拌料处及施工现场内无废弃砂浆和砼运输道路 和操作面落地料及时清理;砂浆,砼倒运时,应采取防撒落措施b砖、砂、石和其它散料应随用随清,不留料底c施工现场应按用料计划进料,材料不积压,不退料;做到材料 料具合理使用,长材不短用,优材不劣用d工人操作应做到活完料净脚下清e施工现场剩余材料,堆放整齐并及时清退f施工现场应节约用水用电,消灭长流水和长明灯C现场材料堆放:砼构件:分类码放,堆放整齐;场地平整坚实,有排水措施① 过梁:过梁重叠码放时,底垫木不小于 10cm x 10cm,中间垫 木厚度不小于3cm,放置于两端15~30cm处,并在同一垂直线上, 高度不得超过6层② 钢材及金属材料的存放要求(a) 须按规格、品种、型号、长度分别挂牌堆放,底下垫木不小于 20cmb) 码放要整齐,做到一头齐一条线;盘条要靠码整齐;成品半 成品及剩余材料应分类码放,不得混堆③ 木材的存放要求(a)应在干燥、平坦、坚实的场地上堆放,垛基不低于 40 cm,垛高不超过3m,以便防腐防潮b) 选择堆放点时,应尽可能远离危险品仓库及有明火的地方, 并有严禁烟火的标志和消防设备,防止火灾。
c) 拆除的木模板、支撑材料应随时整理码堆D、 周转料具存放要求:材料随拆、随码放整齐、随保养;大模板对面立放,倾斜角不小于 70度;钢脚手管应有底垫,并按长短分类,一头齐堆放E、 施工机具设备保养机械设备的保养分日常保养和定期保养,对施工机械进行清洁、紧固、 润滑、调整、防腐,修换个别易损零件,使机构保持良好状态,减少机 械磨损,延长使用寿命,提高机械完好率,保证安全生产a日常保养建筑机械的日常保养分为班保养和定期保养两类:分班保养是班前班后的保养,主要是:清洁零部件、被充燃油与润滑油, 补充冷却水,检查并紧固零件,检查操纵,转向与制动系统是否灵活可 靠,并作适当调整b定期保养定期保养是工作一段时间以后进行停工检修工作, 其主要内容是:排除发现的故障,更换工作期满的易损部件,调整个别零部件,并完成班保 养全部内容3 )环境卫生A、施工现场防大气污染措施① 清理建筑垃圾,使用封闭的专用垃圾道或采用容器吊运, 严禁 随意凌空抛撒造成扬尘;施工现场垃圾要及时清运,并适量洒水减少扬尘② 施工道路、临时设施,要按施工平面设计图规划和设置;临时 道路,基层要夯实,路面铺砼进行硬化处理;并随时洒水,减少道中 路扬尘。
③ 细颗粒散体材料应尽量安排库内存放, 运输和卸运时防止漏洒 飞扬④ 生石灰的熟化和灰土施工要适当配合洒水,杜绝扬尘⑤ 施工现场按防尘措施,采用专门的洒水设备及指定专人负责, 在易产生扬尘的季节,对施工场地采取洒水降尘B、 建筑施工现场防噪防污染措施① 强噪音作业时间的控制:夜间作业时间不超过22: 30,早晨作业不早于6时,特殊情况需连续 作业(或夜间作业)者,应尽量采取降噪措施,并事先到安监站办理夜 间施工许可证② 尽量选用低噪声或备有消声器具的施工机械; 施工现场的强噪 声机械(如:搅拌机、电刨机等)要设置封闭的机械棚,以减少噪声的扩散C、 施工现场厕所卫生管理:施工现场的厕所设置要远离食堂 30m 以外,并做到墙壁屋顶严密,门窗齐全,天天打扫,每周喷药一 ~二 次,消灭苍蝇,并有冲水措施D、 食堂卫生管理①不得购售腐败变质、霉变、生虫、有异味或《食品卫生法》规 定禁止生产经营的产品②贮存食品要隔墙、离地,注意做到通风、防潮、防虫、防鼠③ 制作食品的原料要新卫生,做到不用、不卖腐败变质的食品, 各种食品要烧熟煮透,防止食物中毒④ 制作过程,刀、墩、案板、盆、筐、水池、抹布等工具要及时 清洗,各类食品严格做到生熟分放⑤ 生吃凉拌菜必须洗净消毒;剩饭菜要回锅彻底加热再食用,发 现变质,不得食用。
⑥ 炊管人员每年要进行一次健康检查,持有健康合格证并进行卫 生知识培训后,方可上岗;其他人员不得参加接触直接入口食品的制 售及食品洗涤工作⑦ 生活垃圾集中堆放并定期打药,及时清理;生活区无污水污物, 食堂、宿舍的卫生天天打扫,不留卫生死角,并且定期打药;食堂、 操作间、仓库要有灭鼠、防蝇措施,做到无蝇、无鼠、无蛛网4)治安与保卫A、 施工现场按照“谁主管,谁负责”的原则,由项目副经理负 责治安保卫工作B、 施工现场建立门卫和巡逻保卫制度,保安人员要佩带执勤标 志;员工挂牌上岗,凭证件出入C、 加强民工队伍的管理,掌握人员底数,签订治安协议;非施 工人员不得在民工宿舍租住;特殊情况要经保安人员批准D、 办公室、民工宿舍夜间有专人巡逻管理,防止发生盗窃案件E、 做好成品保卫工作,严防被盗、破坏和治安害事故的发生5)消防A、施工现场必须设置消防车道,其宽度不得小于 3.5m;消防车道 在适当地点修建回转场地B、 施工现场按要求配备消防器材,经常维护、保养、防冻、保温, 保证消防器材灵敏有效C、 施工现场严禁吸烟;吸烟者必须在有防火措施的吸烟室吸烟D、 施工现场和生活区,未经保卫部门批准不得使用电热器具。
9、施工现场安全纪律(1) 不戴安全帽,不准进现场;(2) 酒后和带小孩不准进现场;(3) 吊篮等垂直运输工具不得坐人;(4) 不准穿拖鞋、高跟鞋及硬底鞋上班;(5) 无防护措施不准高空作业;(6) 施工现场严禁吸烟;(7) 严禁非专业人员私自开动任何施工机械及驳接,拆除电线、 电器8) 严禁在操作现场玩耍、吵闹;严禁从高空抛掷材料物品9) 严禁在未进行安全防护的同一部位同时进行上下交叉作业10) 严禁在未设栏杆或有其它安全防护的高空作业; 严禁在墙上 行走一、模板支撑脚手架的搭设方案⑴、对钢管和扣件进行检查,钢管要求平直,凡变形过大,压扁损 伤严重的钢管、扣件,均不得上模板支撑脚手架上⑵、在地面或楼面上,开始进行脚手架的搭设,根据计算立杆间距0.53m (与梁平行),另边0.8 m,步距1.5 m⑶、立杆基础,首层模板支撑脚手架基础应平整夯实,并设置底座 或木垫立杆与地面接触设扫地杆⑷、搭设顺序:摆放扫地杆(贴近地面大横杆) 逐根立杆(与扫地杆扣紧) 小横杆(与立杆、扫地杆扣紧)安装第一步大横杆(与立杆扣紧) 一步小横杆,以后依次类推⑸、搭设脚手架的构造和技术要求,参见《扣件或钢管脚手架搭设 安全技术规范》。
⑹、注意事项:① 、按照规定的构造方案和尺寸进行搭设;② 、注意杆件搭设顺序;③ 、脚手架必须保证安全,符合高空作业的要求;④ 、拧紧扣件(拧紧程度要适当);⑤ 、脚手架禁止使用不合格扣件(有裂缝、螺帽扣拧不紧)不得使 用;⑥ 、搭设工人必须系挂安全带;⑦ 、随时校正杆件垂直和水平偏差,避免误差过大;⑧ 、没有完成的脚手架,在每日收工时,一定要确保架子稳定,以 免发生意外二、计划材料用量1、钢管(外径51毫米、壁厚3.5毫米、热轧无缝管)100T2、 扣件15000 个3、 木枋 40000 m4、 模板 4000 m 2二、脚手架拆除方案脚手架的拆除作业应按确定的程序进行 连墙件应在位于其上的全 部可拆除杆件都拆除之后才能拆除在拆除的过程中,已松开的连接杆 配件应及时拆除运走,避免误扶和误靠已松脱的连接杆件, 拆下的杆配 件应以安全的方式运出或吊下,严禁向下抛掷,在拆除的过程中,应作 好配合,协调动作,禁止单人进行拆除较重杆件等危险性工作模板支撑脚手架的拆除时间,根据砼的发展强度而定,拆除过程中 应注意的事项:⑴、划出工作标志,禁止行人进入;⑵、严格遵守拆除顺序;由上而下,后绑者先拆,先绑者后拆;⑶、统一指挥,上呼下应,动作协调,当解开与另人有关的结扣时 应先告知对方,以防附落;⑷、材料工具要有滑轮和绳运送,不得乱扔。
二、临时用电施工方案1、施工步署:(1) 、施工前引导施工人员认真学习 《施工现场临时用电安全技术规范》(JGJ46-88)及《建筑施工安全检查标准》(JGJ59-99 )中的有关知识, 并且严格要求按照《规范》及《标准》执行2) 、施工前引导施工人员认真熟悉土建施工方案,熟悉了解土建施工 中所需配备的设备的型号、规格及性能,从而研制出合理的施工平面图, 制订出合理有效的施工步骤及合理方案 并且做好施工前的人力、物力 的充分准备工作3) 、在保证安全的前提下密切配合土建以及其它工种的进度,及时合 理将用电设施安装到会位4) 、配备单独的配电房、配电屏配电屏上安装有电流表、电压表、 电度表、带防护罩式的总隔离开关、分路装有带防护罩的分隔离开关、分路漏电断路器,分设在箱底的工作零线( N和保护零线(PE端子 排在漏电断路器前必须作一组重复接地配电间内做限防水、防雨、 防各种小动物进入设备配电屏的前后保持有安全操作距离, 配电间内 设有干粉灭火器,设置停电牌及各种标志牌,地面满铺 5cm的橡胶5) 、架设配电线路及各规格电缆严格实行三相五线制,且施工现场超过50m范围时,PE线均作重复接地,且接地电阻4Q,建立合理、可靠、 有较统一的接地系统,且 PE保护线上严禁装设开关保险(增加附后)。
6) 、各种配电箱及开关箱安装位置合理、牢固,便于操作和检修,各种配电箱的进出线口均在下面,做好严格的防雨及防水措施箱内装设 匹配的漏电保护装置,做到一机一闸一箱一漏,箱内装设有工作零线(N 和保护零线(PE端子排各种开头关箱设置在距用电设备不大于 3m的地方(便于操作、检修)离配电箱最远处的用电设备作第三组重复 接地7) 、移动式箱体的进、出线严格采用双绝缘橡套电缆,箱内张贴木箱负荷系统图开关回路控制应标示明确示级开关箱内装设额定漏电动 作电流不大于30Ma额定漏电动作时间不大于0.10个的漏电保护器 使用于潮湿和有腐蚀介质场所的漏电保护器采用防溅型产品, 手持电动工具使用前需检查、测量其绝缘,做好保护接地各种焊机设在干燥场所,焊机外壳作好可靠接地,电焊机的二次侧出线应用橡皮绝缘软铜电 缆,肯其长度不宜大于30m各种起重机的设备作定期检查,防雷和接 地应符合国标《塔式起重机安全规范》的规定及产品技术要求8) 、易燃、易爆场所应符合现行国标《爆炸和火灾危险环境电力装置设计规范》的规定9) 、楼面采用5台3.5KW镝灯,电源从分配电箱引来配电线路采用橡 套电缆镝灯的触发器跟灯座、镇流器安装在一个平台上,且设有防雨 措施。
二、施工现场用电系统布置工地电源进线由建设单位设置的变电间引出, 采用三相五线制TN-S 系统供电工地配电室及箱变设置在建筑物西向, 整个现场分五路主供电(见附图)工地配电室分三个回路供电:A供电回路由配电间向办公室及宿舍区及食堂供电,采用 VV4X16+1X 10电线架空敷设至总照明箱,再由总照明箱分别引至三个分配 电箱B供电回路由配电间向东、西方向总配电箱供电,采用 VV4X 70+1X 35电缆架空敷设至总配电箱,再由总配电箱分三路引至各分配电箱, 即:VV4X 50+1X 16电缆引至各分配电箱;YJV4X 6电缆引至镝灯分配 电C供电回路由配电室向搅拌机、木工车间、钢筋车间供电,采用VV4X 70+1X 16电线架空敷设至各配电箱施工现场用电统计表序号项 目设备名称型号功率(Kvy数量(台)1直运提升机7.574钢筋加工切断机GQ- 40— 4325弯曲机GV— 40326电渣压力焊BX2- 5003017拉丝机7.5112木工机械平刨机MB- 5043113锯 台3118砼生产混凝土搅拌机JS— 50018119平板振动器N- 73.3220振动器3423照明办公室照明1024宿舍及食堂照明1525镝灯15三、负荷计算供电容量: 500KWA、 办公区及宿舍.食堂照明配电箱施工方办公区 10KW宿舍及食堂 15KWB、 东、西向总配电箱:提升机 52.5KW镝灯 18KW30KWC、 搅拌机配电箱砼搅拌机平板振动器6.6KW振动器12KW平刨机3KW锯台3KW拉丝机7.5KW切断机3KW弯曲机6KW压力焊30KW按公式计算:邛 计算负荷总容量二 1.10 X( 10+15+30+9+22.5+9+18+6.6+12+3+3+7.5+6+6+30)=206KW工地临时供电线路布设三相五线制架设(TN-S标准)。
L1L ■'四、导线截面和电器类型规格根据工地负荷总容量,工地主供电线从配电室至工地配电箱, 其他 根据设备容量采用不同规格的导线,电器开关箱采用FX-40B、FX-250B、 FX-200B等几种开关箱,漏电断路器采用 DZ47LE DZ10LE DZ15LE系 列,负荷开关,插头插座等均采用符合 GB系列产品线路走向及配电箱分布见临时用电平面布置图五、安全用电技术措施制订本工程用电安全技术管理制度和施工作业方案, 按计算选配各 种电力器材,对电源走向、线路布设、各级配电装置安装、用电单元划 分等级筹规划,合理布局1、 严格按《施工现场临时用虬安全技术规范》要求对现场用系统 进行架设并采用相应的保护措施, 机电设备做好接零接地,实行一机一 闸一箱一漏电保护器,专机使用2、 施工用电采用TN-S系统,按负荷分布情况及用电单元性质分别 设置相应的总配电箱,分配电箱及专用配电箱,按规程要求安设漏电保 护器配电箱、开关箱中导线的进线口和出线口应设在箱底的下底面, 严禁设在箱体的上顶面、侧面、后面或箱门处进出线应加护套分路成 束并做好防水弯,导线束不得与箱体进出各配电箱采用铁质箱 (箱体 外壳接零)上锁管制,同时做好防水防雨措施。
上、下脚手架斜道严禁 搭设在有外电线路一侧3、 使用手持电动工具,必须戴绝缘手套和穿绝缘胶鞋,夜间作业 须设置高效强电光源照明定期对电器线路、机具设备进行安全检查, 防止电缆、电线因表皮破损、胶皮、老化漏电伤人照明器具和器材的 质量均应符合有关标准、规范,不得使用绝缘老化或破损的器具和器材4、 开关箱中必须装设二级漏电保护器,施工现场所有用电设备, 除做保护接零外,必须在设备负荷线的首端处安装漏电保护器 漏电保 护器的选择应符合GB6829-86《漏电电流动作保护器(剩余电流动作保 护器)》的要求5、 不得利用电气设备带电的金属外壳与接地极作电气连接,且接地电阻不得大于4Q将用电设备与供电系统中的零线作电气连接时, PE线必须作重复接地6、 配电间:根据JGJ59-99《施工临时用电安全技术规范》 配电间周围应无灰尘、无蒸气、无腐蚀、介质及无振动;其耐火等级不 低于三级的要求,室内配置砂箱和绝缘灭火器,配电间采用自然通风并 采用防止雨雪和动物出入措施,配电房门向外开,并配锁,配电房内应 装设短路过负荷保护装置,控制屏金属外壳接地保护7、 配电线路:配电线器维修时悬挂停电标志牌,停送电由专人负 责。
主电线通过架空,敷设至各个配电箱电线架设埋设应符合要求, 线路过道路应有保护措施配电箱和开关箱工地内配电箱与照明配电箱分别设置,开关箱由末级分配电箱配 电,分配电箱就装在用电设备或负荷相对集中地区, 分配电箱与开关箱 的距离不得超过30m开关箱与其控制的固定式用电设备的水平距离不 宜超过3m配电箱、开关箱符合“三级配电两级保护”要求配电箱、开关箱应设在干燥、通风及常温场所,装设端正,牢固, 移动式分配电箱、开关箱应装在设有坚固的支架上,固定式分配电箱与 地面垂直距离大于1.3m小于1.5m,移动式分配电箱,开关箱的下底与 地面的垂直距离宜大于 0.6m小于1.5m配电箱内的电器应首先安装在金属或非本质的绝缘电器安装板上 然后整体紧固在配电箱内,金属板与配电箱体应作电气连接,开关电器 (含插座),应按规定的位置紧固在电器安装板上, 外壳必须保护接零, 保护接零线应通过接线端子板连接, 配合箱、开关箱必须防雨防尘,应 保证安装位置正确,周围无影响操作的杂物,配电箱应有门,并上锁每台用电设备有专有的开关箱,必须实行“一机一闸一漏一箱”制, 开关箱内设备漏电保护器,漏电保护器额定漏电动作电流应不大于 30mA额定电动作时间应小于0.15并按每周二次检验其灵敏度。
配电箱、开关箱中的导线的进线和出线口应设在箱体下底面进出线 应加护套,分路成束并做防水弯,进入开关箱的电源线严禁用插销连接所有配电箱均应标明其名称、用途,并作出分别标记,所有配电箱 应配销锁,对配电箱、开关箱进行检查维修时必须将其前一级相应的电 源开关分闸断电并悬挂停电标志牌, 严禁带电作业,避免电箱下引线混 乱闸具损坏的应及时修复更换电箱设置隔离开关所有配电箱、开关箱在使用过程中必须按照下述操作顺序: (1)送电操作顺序为:总配电箱、开关箱一分配电箱一开关箱 (2)停电操作顺序为:开关箱一分配电箱一总配电箱一配电箱、 开关箱内不得放置任 何杂物,并应经常保持整洁4、 电焊机:电焊机外套完好,防护罩必须完好牢固,电焊机下用 干燥物垫起,露天使用要有防雨措施,禁止用一块贴布或铁皮往机上一 披的做法,电焊机的外套必须有良好接地装置, 电焊机的一次电源线长 度大于5米,并应穿管或用橡胶套缆线,电焊机的二次线要用接卡子连 接,把线无破损现象二次线使用时要注意不要很长,以免有危险不易 排除造成隐患5、 漏电保护装置:漏电保护器的选择应符合 GB《漏电电流动作保 护器》的要求凡施工现场内使用的手持电动工具, 要有合格的漏电保护 装置,控制防止漏电,漏电保护装置应定期检验保持动作灵敏性难可靠。
6、 人员及其它:工人上岗须有操作证,防护用品齐全有效,并服 从电工的安全指导非专业电气工作人员,严禁乱动电气设备7、电工用电安全责任制度和持证上岗1) 经常深入机械的设备使用现场,细致检查设备技术状况,对 于不掌握设备现状,又不及时检修而发生机械事故,负有失职责任2) 维修的电工在接到领导通知抢修任务后,要及时安排修理,不得拖延时间在修理过程中必须制订严密的安全措施,保证安全生产<(3) 维修工如自己不能排除故障或人少需要配合,要立即报告项 目部,以便研究决策4) 维修工必须按修理规范和操作规程进行修理, 保证修理质量< 要认真负责,不得随意改变原件设计图纸或替代材料、零配件5) 要定期检验和调试设备安全装置,要做到灵敏可靠失灵的 安全装置要及时修好6) 安全装置如因某种原因不灵,要及时修理好,不得短接不用, 否则发生事故,负有后果责任7) 机械设备修理完毕,应会同各负责人和设备操作人员共同验 收和试车修理工人应及时填好机械设备修理记录表8) 施工现场安全用电的检查、维修,督促指导由电工班具体执 行9) 所有电工持证上岗,上岗证详附页10) 安装维修或拆除临时用电工程,必须由电工完成电等级应同 工程的难易程度和技术复杂相适应。
11) 使用设备前必须按规定穿戴和配备好相应的劳动防护用品, 并检查电气装置和保护设施是否完好,严禁设备带病支运转12) 停用设备必须接闸断电,锁好开关箱,搬动或移动用电设备, 必须经电工切断电源,并作妥善处理后进行 六、安全用电防火措施1、 导线架空敷设时其间距必须满足规范要求,当配电线路采用熔 断器作短路保护时,熔体额定电流一定要小于穿管绝缘导线允许载流量 的2.5倍,或明敷绝缘导线允许载流量的1.5倍经常教育用电员正确 执行安全操作规程,避免作业不当造成火灾2、 电气操作人员要认真执行规范,正确连接导线,接线柱要压牢、 压实各种开关触头要压接牢固铜铝连接时要有过渡端子,多股导线 要用端子或涮锡后再与设备安装,以防加大电阻引起火灾3、 施工中的电动机严禁超载使用,电机周围无易燃物,发现问题 及时解决,保证设备正常运转4、 使用焊机时要执行用火证制度,并有专人监护,施焊周围不能 存放在易燃物体,并备齐防火设备电焊机要放在通风良好的地方5、 施工现场的高大设备和有可能产生静电的电气设备要做好防雷接地和防静电接地,以免雷电及静电火花引起火灾•、工程概况工程名称长沙金色溪泉湾一期别墅B组团工程建设地点马栏山苗圃内建设单位湖南信远智邦置业有限公司施工单位长沙市建设工程集团有限公司监理公司湖南方圆工程咨询监理有限公司设计单位湖南方圆建筑工程设计事务所结构层次框架4层层高(M)地下室3.3m,一3.9m,——、^三 层3m总高(M)10.95m建筑面积(m2)10476.22长度(M)宽(M)度(M)开工时间2010.3.25计划竣工时间2010.07.25项目经理殷科峰施工负责人钱振伟施工员黄振武技术负责人张中安全员李述云资料员陈亦春基础B5栋人工挖孔桩B1/2/3/4/6/7/8/9/10独立柱基础脚手架类型双排脚手架运输机械提升机施工用电功率206kv1、安全及文明施工管理项目部成立以项目经理为首的安全领导小组及方文明施 工管理组,分别对本工程的安全生产和文明施工进行检查、督 促和指导,同时搞好对班组和分项工程负责人的考核和评比工 作,确保工程高速、优质、安全、文明、低耗完成。
安全领导小组:组长钱振伟;副组长黄振武; 成员李述云、彭雨宜、何铁、高元江 文明施工管理组:组长钱振伟;副组长黄振武; 成员李述云、彭雨宜、何铁、高元江三、安全设施供应计划表序号品名单位数量进场日期1安全网张10004月15日2灭火器个204月5日3触电保安器个303月31日安全施工组织审批表序号内容1工程概况2安全及文明施工管理3安全设施供应表4劳动保护用用品计划表5安全生产管理制度6进度计划表7施工现场平面布置图8安全及文明施工措施9分项工程安全施工组织设计编制人:审核人:年 月 日年 月 日审批人:审批单位:年 月 日年 月 日。
