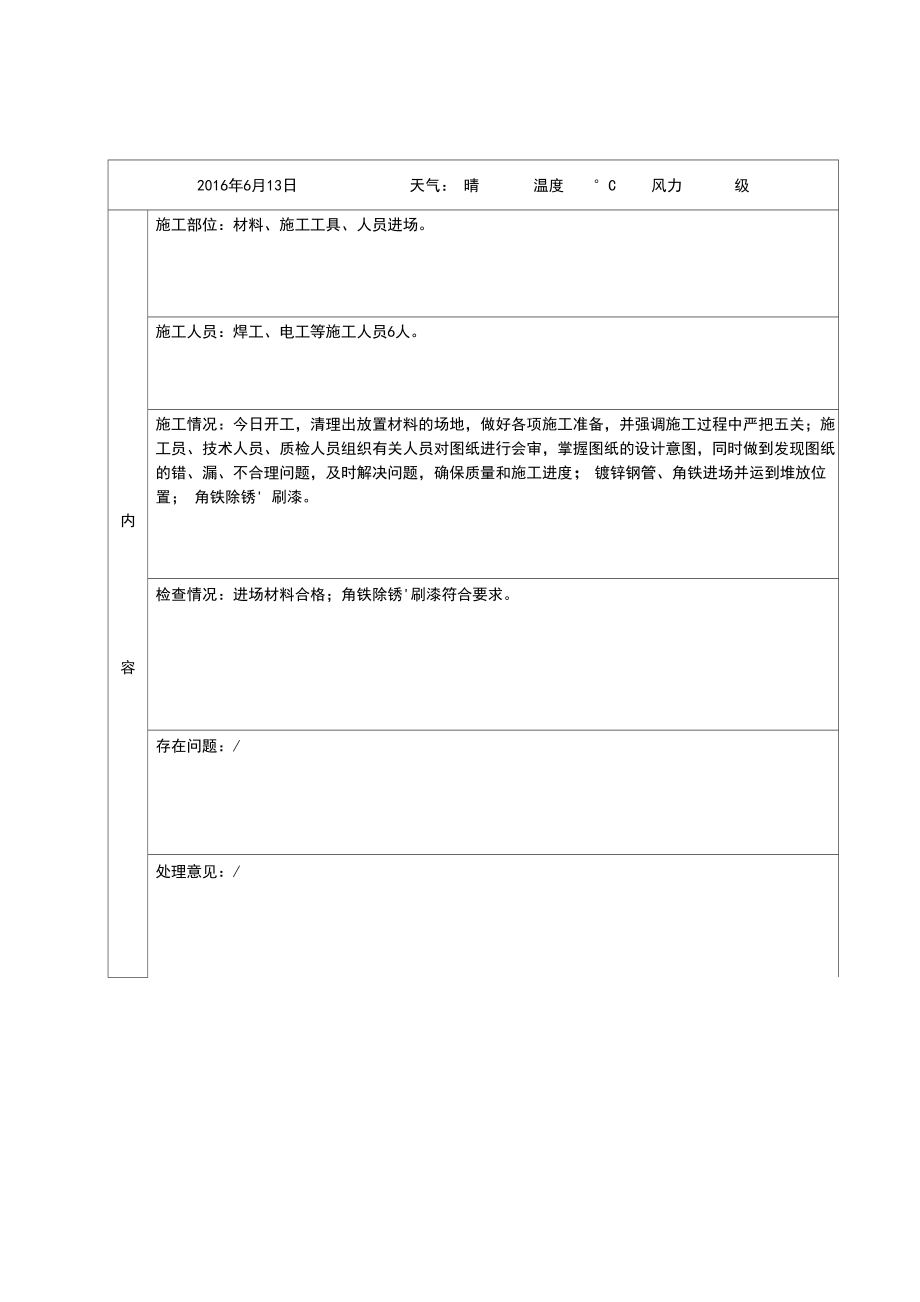

2016年6月13日 天气: 晴 温度 °C 风力 级内容施工部位:材料、施工工具、人员进场施工人员:焊工、电工等施工人员6人施工情况:今日开工,清理出放置材料的场地,做好各项施工准备,并强调施工过程中严把五关;施 工员、技术人员、质检人员组织有关人员对图纸进行会审,掌握图纸的设计意图,同时做到发现图纸 的错、漏、不合理问题,及时解决问题,确保质量和施工进度;镀锌钢管、角铁进场并运到堆放位置; 角铁除锈' 刷漆检查情况:进场材料合格;角铁除锈'刷漆符合要求存在问题:/处理意见:/其它:/2016年6月14日 天气: 晴 温度 °C 风力 级内容施工部位:施工准备施工人员:焊工、电工等施工人员6人施工情况:接临时用电;角铁除锈、刷漆;和甲方、通风专业等定1-3层楼道内的标高,通过沟通协 调,装饰标高定为米检查情况:临时用电符合要求;角铁除锈、刷漆符合要求存在问题:/处理意见:/其它:/2016年6月15日 天气: 晴 温度 °C 风力 级内容施工部位:支架、吊架制作施工人员:焊工、电工等施工人员6人施工情况:施工人员按照图纸及甲方要求加工7层走廊内的冷媒管支架;角铁除锈、刷漆检查情况:支架制作符合要求;角铁除锈'刷漆符合要求。

存在问题:/处理意见:/其它:/2016年6月16日 天气: 晴 温度 °C 风力 级内容施工部位:南一层施工人员:焊工、电工等施工人员6人施工情况:南一层层走廊支架安装;南二层支架制作检查情况:支架安装牢固,位置、间距均符合要求;支架安装符合设计要求和规范要求;角铁除锈、 刷漆符合要求存在问题:/处理意见:/其它:/2016年6月17日 天气:小雨转阴温度°C风力级施工部位:南一层施工人员:焊工、电工等施工人员4人施工情况:南一层层走廊内管道安装内检查情况:管道安装牢固,位置、间距均符合要求;管道安装符合设计要求和规范要求容存在问题:/处理意见:/其它:/2016年6月18日 天气: 晴 温度 °C 风力 级内容施工部位:南一层'南二层施工人员:焊工、电工等施工人员10人施工情况:南一层层走廊内管道安装;南二层层走廊内支架安装检查情况:管道、支架安装牢固,位置、间距均符合要求;管道、支架安装符合设计要求和规范要求存在问题:/处理意见:/其它:/2016年6月19日 天气: 晴 温度 °C 风力 级内容施工部位:南二层施工人员:焊工、电工等施工人员11人施工情况:南二层走廊内管道、支架安装南三层支架制作。

检查情况:管道、支架安装牢固,位置、间距均符合要求;管道、支架安装符合设计要求和规范要求存在问题:/处理意见:/其它:/2016年6月25日 天气: 晴 温度 °C 风力 级内容施工部位:南二层'南三层施工人员:焊工、电工等施工人员11人施工情况:南三层走廊内管道安装;西北五层走廊内支架安装检查情况:管道、支架安装牢固,位置、间距均符合要求;管道、支架安装符合设计要求和规范要求存在问题:/处理意见:/其它:/2016年7月9日 天气:晴温度 °C风力级施工部位:南三层施工人员:焊工、电工等施工人员11人内检查情况:管道、支架安装牢固,位置、间距均符合要求;管道、支架安装符合设计要求和规范要求容存在问题:/处理意见:/其它:/2016年7月12日 天气: 晴 温度 °C 风力 级内容施工部位:北一层施工人员:焊工、电工等施工人员11人施工情况:北一层、北二层走廊内支架安装;检查情况:支架安装牢固,位置、间距均符合要求;支架制作、安装符合设计要求和规范要求存在问题:/处理意见:/其它:/2016年7月16日 天气:晴温度°C风力级施工部位:北一层'北二层施工人员:焊工、电工等施工人员8人施工情况:北一层、北二层走廊内支架安装;。

内检查情况:支架安装牢固,位置、间距均符合要求;支架制作、安装符合设计要求和规范要求容存在问题:/处理意见:/其它:/2016年7月18日 天气:晴温度°C风力级施工部位:北二层施工人员:焊工、电工等施工人员12人施工情况:北二层走廊内支架制作;管道运输内检查情况:支架制作符合设计要求和规范要求容存在问题:/处理意见:/其它:/2016年7月120日 天气: 晴 温度 °C 风力 级内容施工部位:北三层施工人员:焊工、电工等施工人员12人施工情况:北三层走廊内管道安装;管道运输检查情况:管道安装牢固,位置、间距均符合要求;管道安装符合设计要求和规范要求存在问题:/处理意见:/其它:/2016年7月23日 天气: 晴 温度 °C 风力 级内容施工部位:北三层施工人员:焊工、电工等施工人员10人施工情况:北三层走廊内管道安装;管道运输检查情况:管道安装牢固,位置、间距均符合要求;管道安装符合设计要求和规范要求存在问题:/处理意见:/其它:/2016年7月28日 天气:晴温度°C 风力 级施工部位:北三层施工人员:焊工、电工等施工人员10人施工情况:北三层走廊内管道安装;管道运输;风机盘管进场,共计644台。

内检查情况:管道安装牢固,位置、间距均符合要求;管道安装符合设计要求和规范要求容存在问题:处理意见:等待甲方回复其它:/2016年8月2日 天气:晴 温度 °C风力 级施工部位:北四层施工人员:焊工、电工等施工人员12人施工情况:北四层走廊内管道安装;管道运输;焊口刷漆内检查情况:管道安装牢固,位置、间距均符合要求;管道安装符合设计要求和规范要求容存在问题:1、多联机基础需土建单位施工;处理意见:等待甲方协调其它:/2016年8月6日 天气:晴温度°C风力级施工部位:北四层施工人员:焊工、电工等施工人员12人施工情况:北四层走廊内管道安装;十五层走廊内支架安装内检查情况:管道、支架安装牢固,位置、间距均符合要求;管道、支架安装符合设计要求和规范要求容存在问题:/处理意见:1、房间吊顶标高确定,甲方答复为米其它:/2016年8月8日 天气:多云 温度 °C 风力 级内容施工部位:北一层北二层施工人员:焊工、电工等施工人员12人施工情况:北一层房间风机盘管支管过墙洞施工;北一层房间空调室内机吊筋安装;北二层走廊内主 管道安装检查情况:管道、吊筋安装牢固,位置、间距均符合要求;管道、吊筋安装符合设计要求和规范要求。

存在问题:/处理意见:/其它:/2016年8月10日 天气: 多云 温度 °C 风力 级内容施工部位:负一层'北一层施工人员:焊工、电工等施工人员6人施工情况:北一层、北二层房间室内机支管过墙洞施工;负一层房间风机盘管吊筋安装检查情况:吊筋安装牢固,位置、间距均符合要求;吊筋安装符合设计要求和规范要求存在问题:/处理意见:/其它:/2016年8月13日 天气:小雨温度°C 风力 级施工部位:南一层'南二层施工人员:焊工、电工等施工人员6人施工情况:南一层、南二层房间室内机支管过墙洞施工;北一层、北二层房间风机盘管吊筋安装内检查情况:吊筋安装牢固,位置、间距均符合要求;吊筋安装符合设计要求和规范要求容存在问题:/处理意见:/其它:/鲁 TK-005 82016年8月15日 天气: 多云转晴温度°C 风力 级施工部位:南一层'负一层' 南二层施工人员:焊工、电工等施工人员6人施工情况:负一层、南一层房间室内机支管过墙洞施工;北一层、北二层房间室内机吊筋安装内检查情况:吊筋安装牢固,位置、间距均符合要求;吊筋安装符合设计要求和规范要求容存在问题:/处理意见:/其它:/2016年8月17日 天气:晴温度 °C风力级施工部位:南一层施工人员:焊工、电工等施工人员6人。

施工情况:南一层室内机冷媒管管道安装;内检查情况:管道、风机安装牢固,位置、间距均符合要求;管道安装符合设计要求和规范要求容存在问题:/处理意见:/其它:/2016年8月19日 天气:晴温度°C 风力 级施工部位:南一层施工人员:焊工、电工等施工人员6人施工情况:南一层冷媒管管道安装;新风风管安装内检查情况:室内机安装牢固,位置、间距均符合要求;管道、安装符合设计要求和规范要求容存在问题:/处理意见:/其它:/2016年8月21日 天气: 晴 温度 15-27 °C 风力 级内容施工部位:南二层施工人员:焊工、电工等施工人员6人施工情况:南二层室内机安装新风风管安装检查情况:管道、室内机安装牢固,位置、间距均符合要求;管道、室内机安装符合设计要求和规范 要求存在问题:/处理意见:/其它:/2016年8月24日 天气: 晴 温度 °C 风力 级内容施工部位:南三层施工人员:焊工、电工等施工人员6人施工情况:南三层室内机及管道安装、新风风管安装检查情况:管道、室内机安装牢固,位置、间距均符合要求;管道、室内机安装符合设计要求和规范 要求存在问题:/处理意见:/其它:/2016年8月26日 天气: 晴 温度 °C 风力 级内容施工部位:南三层施工人员:焊工、电工等施工人员6人。

施工情况:十南三层室内机冷媒管管道安装;检查情况:管道、吊筋安装牢固,位置、间距均符合要求;管道、吊筋安装符合设计要求和规范要求存在问题:/处理意见:/其它:/2016年8月29日 天气:晴温度16-28 °C风力 级施工部位:负一层施工人员:焊工、电工等施工人员6人施工情况:负一层室内机及冷媒管管道安装;内检查情况:管道安装牢固,位置、间距均符合要求;管道安装符合设计要求和规范要求容存在问题:/处理意见:/其它:/2016年9月8日 天气:小雨温度15-24 °C风力级施工部位:负一层施工人员:焊工、电工等施工人员6人施工情况:负一层室内机及冷媒管道管道安装;内检查情况:管道、室内机安装牢固,位置、间距均符合要求; 要求管道、室内机安装符合设计要求和规范容存在问题:/处理意见:/其它:/2016年9月14日 天气: 晴 温度 18-26°C 风力 级内容施工部位:管井施工人员:焊工、电工等施工人员9人施工情况:主立管道焊接;检查情况:管道焊接符合设计要求和规范要求存在问题:/处理意见:/其它:/记录人:谷自灵鲁 TK-0052016年9月15日 天气:晴温度18-26 °C风力级施工部位:管井'施工人员:焊工、电工等施工人员4人。

施工情况:主立管道焊接;内检查情况:管道焊接符合设计要求和规范要求;管道安装符合设计要求和规范要求容存在问题:/处理意见:/其它:/记录人:谷自灵鲁 TK-0052016年9月16日 天气:晴温度17-28 °C风力级施工部位:管井'施工人员:焊工、电工等施工人员4人施工情况:主立管道焊接;内检查情况:管道焊接符合设计要求和规范要求;管道安装符合设计要求和规范要求容存在问题:/处理意见:/其它:/记录人:谷自灵鲁 TK-0052013年6月17日 天气: 晴 温度 19-28 °C 风力 级内容施工部位:管井施工人员:焊工、电工等施工人员4人施工情况:主立管道焊接;检查情况:管道焊接符合设计要求和规范要求;管道安装符合设计要求和规范要求存在问题:/处理意见:/其它:/2013年6月13日 天气:晴温度20-31 °C风力级施工部位:管井施工人员:焊工、电工等施工人员9人施工情况:主立管道焊接;十九层管井墙体开洞内检查情况:管道焊接符合设计要求和规范要求容存在问题:/处理意见:/其它:/2013年6月13日 天气:晴温度20-31 °C风力级施工部位:管井施工人员:焊工、电工等施工人员9人。

施工情况:主立管道焊接;内检查情况:管道焊接符合设计要求和规范要求容存在问题:/处理意见:/其它:/2013年6月13日天气:晴温度20-31 °C风力级施工部位:系统一、二、三施工人员:施工人员9人施工情况:冷媒管道试压内检查情况:管道试压符合设计要求和规范要求容存在问题:/处理意见:/其它:/2013年6月13日天气:晴温度20-31 °C风力级施工部位:系统四、五、六施工人员:施工人员9人施工情况:冷媒管道试压内检查情况:管道试压符合设计要求和规范要求容存在问题:/处理意见:/其它:/2013年6月13日天气:晴温度20-31 °C风力级施工部位:系统七、八、九施工人员:施工人员9人施工情况:冷媒管道试压内检查情况:管道试压符合设计要求和规范要求容存在问题:/处理意见:/其它:/2013年6月13日 天气:晴温度20-31 °C风力级施工部位:系统十、十一、十二施工人员:施工人员9人施工情况:冷媒管道试压内检查情况:管道试压符合设计要求和规范要求容存在问题:/处理意见:/其它:/2013年6月13日天气:晴温度20-31 °C风力级施工部位:系统十三十四施工人员:施工人员9人施工情况:冷媒管道试压内检查情况:管道试压符合设计要求和规范要求。

容存在问题:/处理意见:/其它:/2013年6月13日 天气:晴温度20-31 °C风力级施工部位:南一'二' 三层施工人员:施工人员10人施工情况:室内机信号线敷设内检查情况:线路敷设符合设计要求和规范要求容存在问题:/处理意见:/其它:/2013年6月13日 天气:晴温度20-31 °C风力级施工部位:西北负一、一层施工人员:施工人员10人施工情况:室内机信号线敷设内检查情况:线路敷设符合设计要求和规范要求容存在问题:/处理意见:/其它:/2013年6月13日 天气:晴温度20-31 °C风力级施工部位:西北二、三层施工人员:施工人员10人施工情况:室内机信号线敷设内检查情况:线路敷设符合设计要求和规范要求容存在问题:/处理意见:/其它:/2013年6月13日 天气:晴温度20-31 °C风力级施工部位:西北四、五层施工人员:施工人员10人施工情况:室内机信号线敷设内检查情况:管道试压符合设计要求和规范要求容存在问题:/处理意见:/其它:/2016年11月10日 天气:晴温度20-31 °C风力级施工部位:南一'二' 三层施工人员:施工人员10人施工情况:空调系统通电运行内检查情况:空调运行符合设计要求和规范要求。

容存在问题:/处理意见:/其它:/2016年11月11日 天气:晴温度20-31 °C风力级施工部位:西北负一、一层施工人员:施工人员10人施工情况:空调系统通电运行内检查情况:空调运行符合设计要求和规范要求容存在问题:/处理意见:/其它:/2016年11月13日 天气:晴温度20-31 °C风力级施工部位:西北二、三层施工人员:施工人员10人施工情况:空调系统通电运行内检查情况:空调运行符合设计要求和规范要求容存在问题:/处理意见:/其它:/2016年11月15日 天气:晴温度20-31 °C风力级施工部位:西北四、五层施工人员:施工人员10人施工情况:空调系统通电运行内检查情况:空调运行符合设计要求和规范要求容存在问题:/处理意见:/其它:/2016年12月5日 天气:晴 温度20-31 °C风力级施工部位:全楼施工人员:施工人员4人施工情况:空调系统全负荷运转试验内检查情况:空调全负荷运行正常符合设计要求和规范要求容存在问题:/处理意见:/其它:/。
