文档详情

工程群塔施工方案

ba****u6
实名认证
店铺
DOCX
44.86KB
约12页
文档ID:160950839
工程群塔施工方案_第1页
1/12

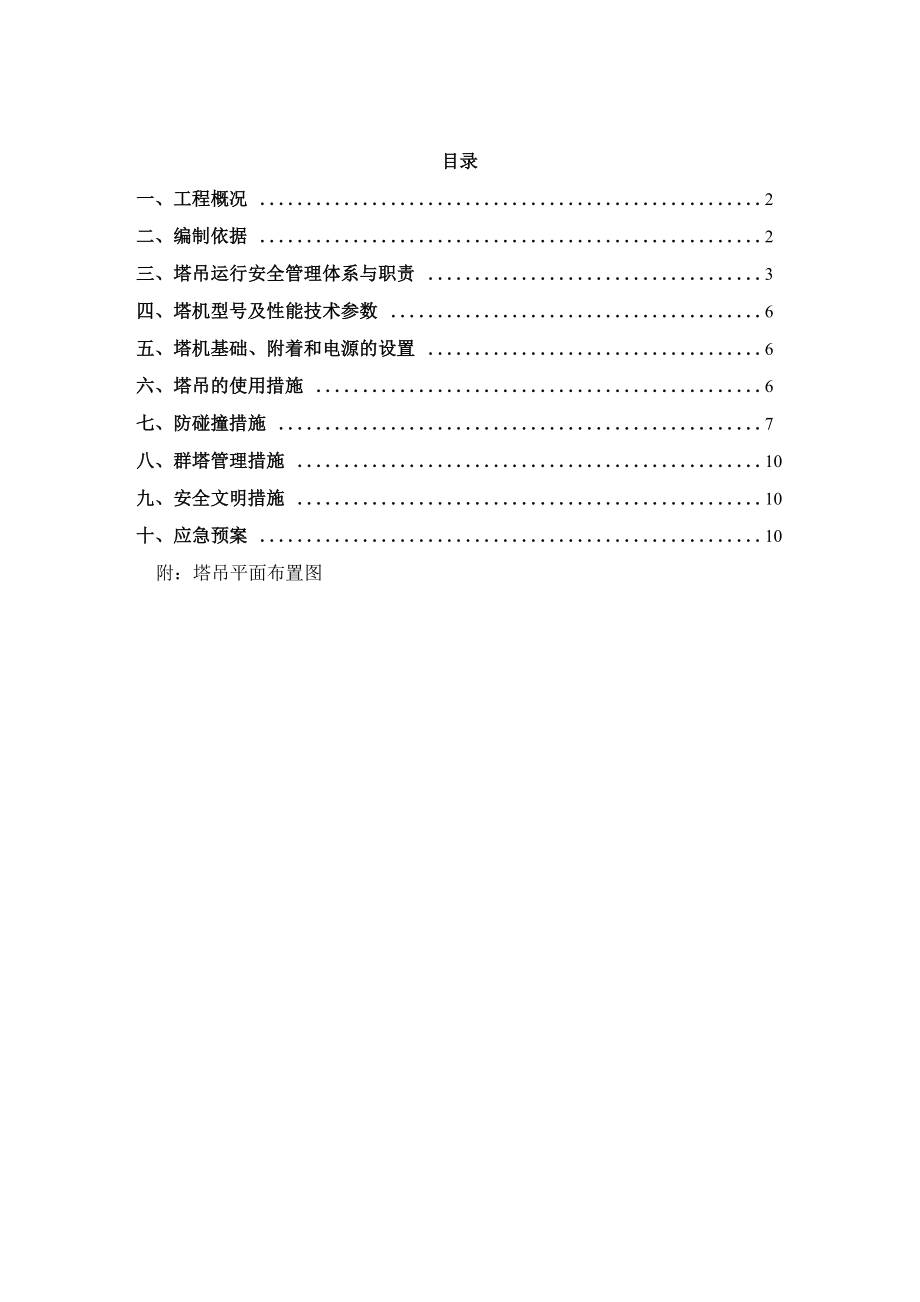

目录一、工程概况 2二、编制依据 2三、塔吊运行安全管理体系与职责 3四、塔机型号及性能技术参数 6五、塔机基础、附着和电源的设置 6六、塔吊的使用措施 6七、防碰撞措施 7八、群塔管理措施 10九、安全文明措施 10十、应急预案 10附:塔吊平面布置图一、工程概况1、 工程名称: 2、 建设单位: 3、 设计单位: 4、 施工单位: 5、 建设地点: 因项目工期紧,为满足结构施工阶段垂直运输需求,项目综合考虑布置了7 台QT250(7030)塔吊(3#地块布置4台,4#地块布置3台),塔吊大臂之间存在 交叉现象,为防止施工过程中各种因素造成安全事故,特编制此群塔作业专项施 工方案塔吊平面布置图见附件本工程3号地块总建筑面积为112705.71 其中6A号楼建筑层数10层, 建筑面积15336 m2; 6B号楼建筑层数10层,建筑面积22899 m2; 6C号楼建筑层 数6层,建筑面积11144 m2; 6D号楼建筑层数12层,建筑面积28651 m?;地下 车库层数 2 层,建筑面积 34675.71 m4号地块总建筑面积为76604.48 m?其中7A号楼建筑层数6层,建筑面积 5318 m; 7B 号楼建筑层数 12 层,建筑面积 10640 m; 7C 号楼建筑层数 6 层, 建筑面积10266 m2; 7D号楼建筑层数12层,建筑面积25194 m?;地下车库层数2 层,建筑面积25186.48 m?。

总工期671天二、编制依据1. 施工图纸2. 本工程总体施工组织设计3. 本工程塔吊专项方案4. 《建筑施工安全检查标准》JGJ59-20115. 《塔式起重机安全规程》 GB5144-20116. 《建筑机械使用安全技术规范》 JGJ196-20117. ZJ5710塔吊使用说明书等三、塔吊运行安全管理体系与职责 项目部按照公司的管理规定,按照安全文明专项方案成立以项目经理为首 的塔吊安全运行管理小组,确保塔吊安全运行塔吊司机职责1、起重机的指挥人员必须经过培训取得合格证后,方可担任指挥作业时 与塔吊司索密切配合操作人员应严格执行指挥人员的信号,如信号不清或错误 时,操作人员可拒绝执行如果由于指挥失误而造成事故,应由指挥人员负责2、起重机的变幅批示器、力矩限制器以及各种行程限位开关等安全保护装 置,必须齐全完整、灵敏可靠,不得随意调整和拆除严禁用限位装置代替操纵 机构3、起重机作业时,重物下方不得有人停留或通过严禁用非载人起重机载 运人员4、起重机械必须按规定的起重性能作业,不得超载荷和起吊不明重量的物 件5、严禁使用起重机进行斜拉、斜吊和起吊地下埋设或凝结在地面上的重物现场浇注的混凝土构件或模板,必须全部松动后方可起吊。

6 、塔式起重机的塔身上,不得悬挂标语牌7、塔式机重机如风力达到四级以上时不得进行顶升、安装、拆卸作业作业 时突然遇到风力加大,必须立即停止作业,并将塔身固定8、塔式机重机顶升作业,必须在专人指挥下操作,非作业人员不得登上顶升 套架的操作台,操作室内只准一人操作,严格听从信号指挥9、塔式机重机顶升时,必须使吊臂和平衡臂处于平衡状态,并将回转部分制 动住严禁回转达臂杆及其他作业顶升中发现故障,必须立即停止顶升进行检 查,待故障排除后方可继续顶升10、当风速超过六级时塔吊应停止使用司索人员职责:1.起重司索作业人员必须熟悉各类起重工具、设备和机械的安全操作注意 事项2.起重司索作业应掌握吊钩、绳索及其起重工具性能和报废标准3.起重司索作业人员应具有绑扎、吊挂知识和熟悉起重指挥信号4.作业前严禁饮酒,必须穿戴好劳保用品,做好工作计划,各人明确自己 任务,并检查施工现场是否合乎要求5.起重司索作业人员接班时,应对吊索具及起重设备进行检查,发现不正 常时必须在操作前排除6.根据吊运物件正确选用吊运工具和吊运方法,选择绑扎点,绑扎要牢固, 尖锐边角处要用软物垫好7.工作时应事先清理吊运地点及运行通道上的障碍物,招呼无关人员避让 并为自己选择安全位置。

8.吊运重物时尽可能不离地面太高在任何情况下都要禁止吊运重物从人 的上空越过所有人员不准在重物下停留或行走,不准将重物长时间悬吊在空中9.工作中禁止用手直接校正已被重物涨紧的绳索,吊运中发现绑扎松动或 吊运工具发生异样、怪声时应立即停止作业进行检查绝不可存在侥幸心理10.起吊物体时,应将附在物体上的活动件和绑扎后留下的不受负荷的绳头 固定好,以防吊物移动时活动件伤人11.禁止用人身重量来平衡吊运物件或以人力支撑物体起吊,绝对不允许站在物件上同时吊运 12.工作结束后,应将可用工具擦净油垢做好维护保养四、塔机型号及性能技术参数TC7030塔机臂长70m,最大起重量为16t,额定起重力矩为2500KN・m;附着式最大起升高度250m,独立式最大起升高度60m,最大幅度处吊重2.6t幅度(m)3.1-15.8161820212223252627起重量28000800080008000800080008000800080008000(Kg)416000158511384912272116021099610446948390608669幅度(m)28293030.2333536373839起重量28000800080008000724067746561636061705990(Kg)48308797276607600684063746161596057705590幅度(m)40414243444546474849起重量25819565755035356521550824954483247154603(Kg)45419525751034956481546824554443243154203幅度(m)50515253555657586061起重量24495439242934197401739323850377136213549(Kg)44095399238933797361735323450337132213149幅度(m)626365676870起重量2348034133286316631093000(Kg)4308030132886276627092600五、塔机基础、附着和电源的设置1 、塔机基础(1)、基础荷载55米大臂MvFhFv工况169.9t • m2.9t67.5t非工况228.9t • m7.9t57.5t2)、基础图3)、基础要求塔机基础应按塔机说明书上的基础图施工,不得在预埋件上进行电气焊作 业。

塔机安装前要检查基础的位置、标高、尺寸,检查租用单位提供的隐蔽工程 验收记录、混凝土试验报告等相关资料,检查安装辅助设备的基础、地基承载力、 预埋件等,检查基础的排水措施,确认合格后方可实施;对于特殊工程,如工程 基础较深,地质情况复杂等,租用单位需对塔机的固定基础重新进行设计时,必 须提供基础施工方案,否则不得进行安装作业2、塔机附着(1)本工程3、电源的设置距塔机2m以内专设100A开关箱,电源电压380V±10%,提供供电容量97.5kw 以上,电缆容量16mm2六、塔吊的使用措施1、 塔式起重机司机、起重信号工、司索工等操作人员应取得特种作业人员资格 证书,严禁无证上岗2、 塔式起重机使用前,应对起重司机、起重信号工、司索工等作业人员进行安 全技术交底3、 塔式起重机的力矩限制器、重量限制器、变幅限制器、行走限位器、高度限 位器等安全保护装置不得随意调整和拆除,严禁用限位装置代替操纵机构4、 塔式起重机回转、变幅、行走、起吊动作前应示意警示起吊时应统一指挥, 明确指挥信号;当指挥信号不清楚时,不得起吊5、 塔式起重机起吊前,当吊物与地面或其他物件之间存在吸附力或摩擦力而未 采取处理措施时,不得起吊。

6、 塔式起重机起吊前,应对安全装置进行确认,确认合格后方可起吊;安全装 置失灵时,不得起吊7、 塔吊起吊前,应对吊具与索具进行检查,确认合格后方可起吊,当吊具与索 具不符合相关规定的,不得用于起吊作业8、 作业中遇突发故障,应采取措施将吊物降落到安全地点,严禁吊物长时间悬 挂在空中9、遇有风速在 12m/s 及以上的大风或大雨、大雪、大雾等恶劣天气时,应停止 作业雨雪过后,应先经过试吊,确认制动器灵敏可靠后方可进行作业夜间施 工应有足够照明,照明的安装应符合现行行业标准《施工现场临时用电安全技术 规范》JGJ46的要求10、 塔式起重机不得起吊重量超过额定载荷的吊物,且不得起吊重量不明的吊物11、 在吊物载荷达到额定载荷90%时,应先将吊物吊离地面200〜500mm后,检 查机械状况、制动性能、物件绑扎情况等,确认无误后方可起吊对有晃动的物 件,必须栓拉溜绳使之稳固12、 物件启动时应绑扎牢固,不得在吊物上堆放或悬挂其他物件;零星材料起吊 时,必须用吊笼或钢丝绳绑扎牢固当吊物上站人时不得起吊13、 标有绑扎或记号的物件,应按标明位置绑扎钢丝绳与物件之间的夹角宜为 450-600,且不得小于300。

吊索与吊物棱角之间应有防护措施;未采取防护措施的, 不得起吊14、 作业完毕后,应松开回转制动器,各部件应置于非工作状态,控制开关应置 于零位,并应切断总电源15、 当塔吊使用高度超过 30m 时,应配置障碍灯,起重臂根部铰点高度超过 50m 时应配风速仪16、 严禁在塔吊身上附加广告牌或其他标语牌17、 每班作业应做好例行保养,并应作好记录18、 塔吊起重机应实施各级保养19、 塔式起重机的主要部件和安全装置等应进行性检查,每月不得少于一次,并 应有记录;当发现有安全隐患时,应及时整改20、 当使用过程中塔吊发生故障后,应及时维修,维修期间应停止作业七、防碰撞措施在施工过程中会出现多台塔机起重臂与起重臂、起重臂与平衡臂、起重臂与 钢丝绳子相互碰撞的可能,为避免出现塔机碰撞;特定以下措施:1、 群塔安装原则1)、塔机现场定位时考虑临近塔机的起重臂的臂尖与本塔机标准节距离在2.5M以上,塔机工作范围内无高压线,2、为避免塔机臂与臂、臂与钢丝绳相碰,在安装时应采取,1) 、起重臂高低错开,高度差为4M以上,2) 、安装回转限位,使塔机在安全区域内运转.3) 、起重臂、塔尖、平衡臂安装障碍警示灯.避免晚间操作失误.4) 、安装电铃,在晚间操作时把障碍灯打开,摆臂时按响电铃.5) 、塔机指挥人员注意和掌握周边施工情况,合理指挥塔机操作;塔机操作人员在操作时注意邻近塔机的动作,.相互礼让,避免人为的操作失误.3、群塔作业运行原则1) 、同步升降原则:相邻塔机应尽可能在规定时间内统一升降,以满足群 塔立体施工协调方案的要求。

2) 、低塔让高塔原则:一般高塔均安装在主要位置,工作繁忙,低塔运转 时,应观察高塔运行情况后再运行3) 、后塔让先塔原则:塔机在重叠覆盖区运行时,后进入该区域的塔机要 避让先进入该区域的塔机4) 、动塔让静塔原则:塔机在进入重叠覆盖区运行时,运行塔机应避让该 区停止塔机行走式塔机应避让固定式塔机5) 、轻车让重车原则:在两塔同时运行时,无载荷塔机应避让有载荷塔机6) 、塔机在有可能发生碰撞的区域内,应高效完成吊装作业.尽早离开此区域.7) 、塔机高度已错开,大臂不可能发生碰撞时,也要防止起重臂碰撞高塔机的 钢丝绳,同时高的塔机也要采取避让或收回变幅小车等相应措施.8) 、项目部施工过程中,统一信号,错开塔吊工作面,工作时间合理安排吊装,9) 、塔机不作业时吊钩应升到最高位置,小车收回驾驶室位置,起重臂按顺风 向停4、低层塔吊顶升的程序 在现行规程中,许多规程对塔机的高差进行了规定,但并没有统一的规定如《塔式起重机安全规程》GB5144-2012中第10.5条规定:“处于高位起重机的 最低位置的部位(吊钩升至最高点或最高位置的平衡重)与低位起重机中处于最高位置部件之间的垂直距离不得小于2m”。

这是最低的高差要求《建筑机械 使用安全技术规程》JGJ33-2012第4.4.25条规定“当同一施工地点有两台以上塔 机时,应保持两塔机间任何接近部位(包括吊重物)距离不的小于2m”故可 以参考以下步骤确定合理的高差值底层塔机的计算顶升高度H'塔,考虑塔 机吊钩至起重臂下弦的极限距离、塔臂架弹性变形端头下沉值,其中塔臂架弹性变形端头下沉值对空载时的大臂上扬 的塔机一般影响不大,但对于空载仰臂的塔机影响就比较明显,根据经验值,塔 机在端头额定负载时测定的下垂值为1.2〜1.5m,取1.2m5、 塔吊顶升前应向项目部提出申请,填写《塔吊顶升申请表》,经项目部同意 后方可顶升6、 塔吊顶升工作由塔吊安装公司负责,每次顶升完毕后应核对起重臂高差是否 满足安全距离要求,完成后交项目部安全部保存资料八、群塔管理措施1、 建立统一协调机制建立群塔作业统一管理组织和管理网络,配备足够 的人员,明确领导、施工组织及驾驶、指挥和维护保养人员职责,对现场使用和 管理进行统一安排、使用和指挥,并完善群塔作业操作规程,对相关人员进行培 训,做到持证上岗,所有人员按程序进行操作指挥2、 制定作业预案措施塔机安装前应编制作业指导书,对塔机的安装、使 用和管理进行统一策划,对群塔作业可能出现的各种危险因素进行分析,确定危 险等级,并针对不同危险因素制定各项预案措施,确保各项技术措施经批准后实 施。

3、 合理进行施工组织根据现场生产需求和风向气候情况以及每台塔机的 维修保养情况,合理安排塔机的使用,尽可能减少同步作业,并及时向操作和指 挥人员下达《协调作业通知单》4、 健全报告检查制度对施工中存在的各类问题和隐患及时报告,及时检 查,及时通报,并合理安排维修保养,确保所有塔机经常性处于完好状态5、 加强联络、通讯管理群塔作业应对每台单机进行统一编号,确定每台 单机组操作及信号指挥人员,并保持固定现场应为塔机组操作及相关指挥人员 配备数字化对讲设备,每台机组对讲频率必须单独锁定,未经批准任何人不得改 变人员组合,不得擅自改变对讲机频率,不得擅自指挥6、 加强指挥管理信号指挥人员发出动作指令时,应先呼叫被指挥塔机编 号,待塔机操作人员应答后方可发出塔机动作指令同时,信号指挥人员必须时 刻目视塔机吊钩及吊物,塔机运行过程中指挥人员应环顾相近塔机及其他设施, 及时指令;安全指令应明确、简短、完整、清晰塔机长时间暂停时,吊钩应起升到最高和最近位置,起重臂按顺风位置停置九、安全文明措施1、所有操作人员都必须熟悉和遵守本工种安全操作规程2、塔吊拆装作业,必须按规定的程序及工法进行,必须由持有操作证的起 重人员完成,严禁无证操作。

3、顶升作业必须在专人指挥下操作,非作业人员不得登上顶升套架操作台, 操作室内只准一人操作,严格听从信号指挥4、项目合理安排施工进度,塔吊附着点的施工必须尽可能地提前进行5、4级风以上严禁顶升作业,5级风以上严禁塔吊附着安装6、 塔吊附着以下塔身垂直度必须控制在2%塔吊附着以上塔身垂直度必须 控制在4%°7、 在塔吊顶升或降塔过程中,严禁回转、起升作业8、 塔吊司机和信号指挥人员均须持证上岗在塔吊运行过程中,双方使用 对讲机的信号指挥9、 塔吊司机在运行过程中,严格遵守“十不吊”,保证安全运行在停止 作业时,必须保证大臂、小车及吊钩停放在安全部位,保证与其它塔吊有一定的 安全距离;塔吊突然断电后应及时卸除吊物,将吊钩临时固定,防止起重臂转动, 造成相连塔吊起重臂与钢丝绳碰撞;塔吊运行时,塔吊之间、塔吊与附近建筑物 之间必须保证一定的安全距离10、 塔吊司机在作业前和作业后,应对塔吊进行检查和保养,对存在的安全 隐患及时排除塔吊的各项安全限位必须齐全可靠塔身标准节之间的连接销及 其他任何部件之间的联接销都必须穿开口销11、 在夜间工作时,除塔机本身备有照明外,施工现场必须备有充分的照明 设备。

塔尖及起重臂端部设置安全警示灯,当光线不足时应打开安全警示灯12、 塔机必须有良好的电气接地措施,防止雷击,遇有雷雨严禁在底架附近活动(接地电阻不大于4Q,用Z50*50*5角钢预埋在地下并与塔身进行有效连接)13、塔机应定机定人,实行专人专机负责制,非机组人员不得进入司机室和擅自操作,要处理电气事故时,必须有专职维修人员二人以上十、应急预案1、应急准备和响应控制清单事故事件和紧急情况:情况潜在险情伤亡事故高处坠落、物体打击、触电、起重伤害等伤亡事故2、机构及职责(1)应急准备和响应控制机构应急组织机构及人员安排如下:塔机安装单位项目负责人和总承包单位负责人为组长,安装单位和总承包单位技术人员为应急小组成员2)职责1)应急小组职责: 组长:准确掌握事故动态,正确制定抢险方案,执行有效处理措施,控制事 故蔓延发展;及时向上级领导、设备物资部和安全管理部报告;保护事故现场成员:执行组长命令2)指挥职责:准确掌握事故动态,及时向上级领导和安全管理部报告,正 确指挥抢险队伍,控制事故蔓延发展3)副指挥职责:快速反映,及时了解事故情况向指挥汇报,并协助指挥抢 险4)通讯联络员职责:快速将事故情况向指挥汇报,及时联络救援人员、车 辆和物资。

5)现场疏导员职责:及时、稳妥地疏散现场人员,正确快速地引导救护车 辆6)紧急抢险员职责:应在副组长的负责下,对事故现场实施排险工作,提 供紧急抢险物资、设备、应急照明3、应急准备(1)技术准备按照专项方案要求,对所有作业人员进行安全技术交底,使全员对安全注意 事项心中有数2)物资准备 对进场需使用的所有机械设备、机具必须按照有关要求进行检查验收3)防护设施准备 对作业范围危险区进行警戒,设警戒线、挂安全警示牌,并安排专人看护; 对需动火的作业,充分准备好干粉灭火器备用;对于光线弱的情况,备全照明应 急设备4、应急措施(1)出现事故立即向公司领导报告2)指挥立即组织抢险队伍,进入应急状态,控制事故蔓延发展3)联络组及时联络救援人员,车辆和物资4)稳妥地疏散现场人员,正确快速地引导救援、救护车辆救护队对伤 员正确施救5)保护事故现场6)死亡事故发生后必须及时上报公司安全管理部、设备物资部和上级领 导。

下载提示
相关文档
正为您匹配相似的精品文档
