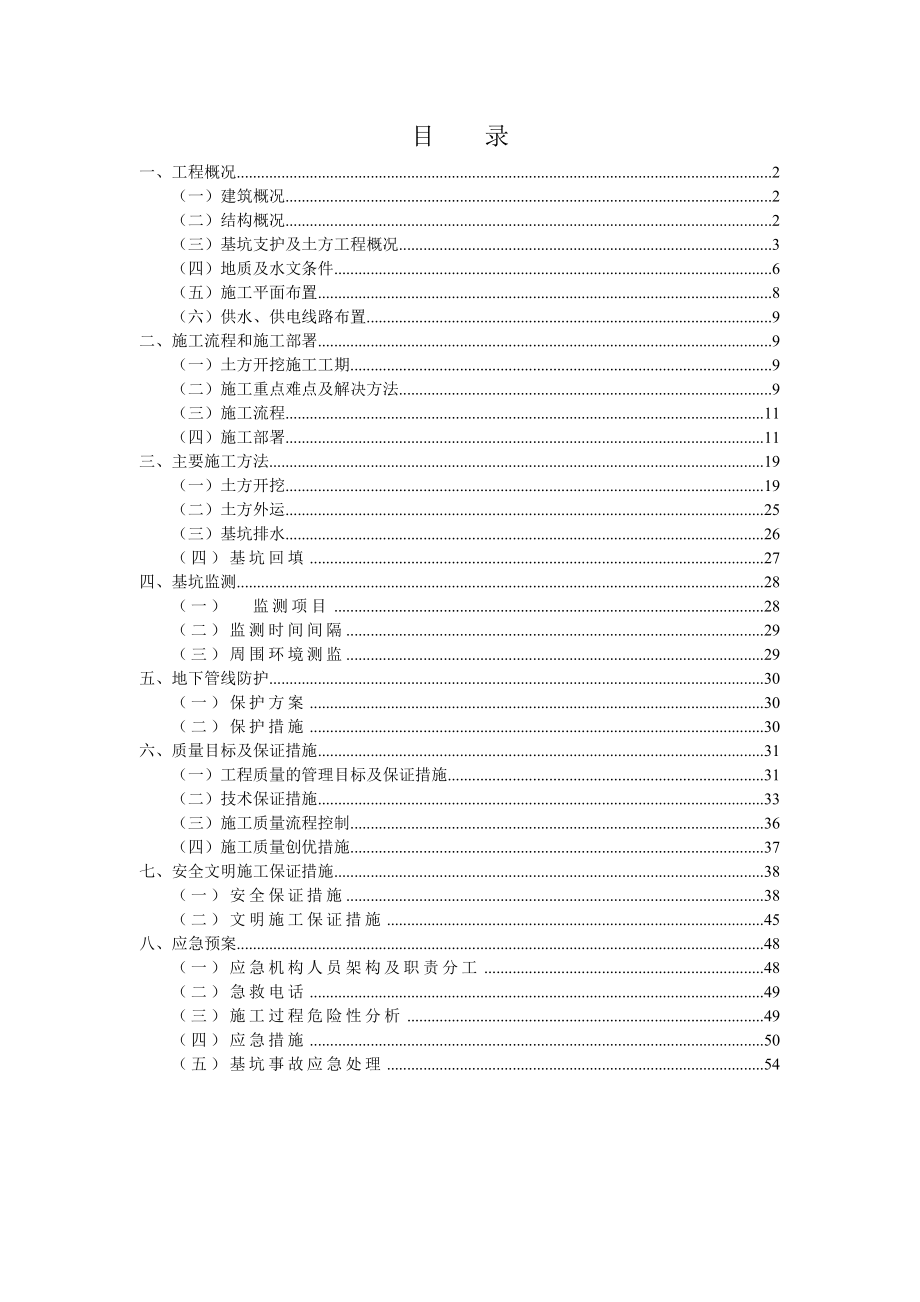

目 录一、工程概况 2(一)建筑概况 2(二)结构概况 2(三)基坑支护及土方工程概况 3(四)地质及水文条件 6(五)施工平面布置 8(六)供水、供电线路布置 9二、施工流程和施工部署 9(一)土方开挖施工工期 9(二)施工重点难点及解决方法 9(三)施工流程 11(四)施工部署 11三、主要施工方法 19(一)土方开挖 19(二)土方外运 25(三)基坑排水 26(四)基坑回填 27四、基坑监测 28(一) 监测项目 28(二)监测时间间隔 29(三)周围环境测监 29五、地下管线防护 30(一)保护方案 30(二)保护措施 30六、质量目标及保证措施 31(一)工程质量的管理目标及保证措施 31(二)技术保证措施 33(三)施工质量流程控制 36(四)施工质量创优措施 37七、安全文明施工保证措施 38(一)安全保证措施 38(二)文明施工保证措施 45八、应急预案 48(一)应急机构人员架构及职责分工 48(二)急救 49(三)施工过程危险性分析 49(四)应急措施 50(五)基坑事故应急处理 54一、工程概况(一)建筑概况工程名称:东莞市民艺术中心、工人文化宫工程建设单位:东莞市城建工程管理局设计单位:中建国际(深圳)设计顾问有限公司监理单位:东莞市恒信建设工程咨询有限公司施工单位:东莞市建工集团有限公司建设地点:东莞新城万江区坝头。

东莞市民艺术中心、工人文化宫位于东莞新城万江区坝头片区,该地块位于城市文化景观轴线的末端,北接滨江体育公园,四面临道路,总用地面积为63873.124平方米,本项目规划由艺术中心、展厅、工人文化宫、演艺中心组成,总建筑面积为44954.443平方米,建筑高度分别为艺术中心27.6 米,工人文化宫19.4 米,演艺中心26.95米,最大跨度32.4米,局部地下一层为人防地下室(平时为地下停车库)、地下停车库和各类设备用房二)结构概况1、结构概况本工程结构设计使用年限:50年;安全等级:二级;基础安全等级:二级;地基基础设计等级:乙级;抗震设防类别:乙类;抗震设防烈度:6度地下室防水等级为一级基础形式采用预应力混凝土管桩,以强风化粉砂质泥岩作为桩端持力层地下室抗浮措施采用抗浮桩,设计抗浮水位按绝对标高3.5m考虑主体结构情况部位层高(m)最大梁截面(mm)梁板混凝土等级艺术中心、工人文化宫1层5.30400×800C302层5.10400×1270C303层5.10400×1270C304层4.10400×1270C305层4.10400×1270C306层4.10400×1270C30屋面层4.10400×1270C30出屋面300×800C30演艺中心-2.15夹层2.05400×800600×600C351层5.15400×900600×600C352层5.10600×1270C303层5.10600×1750C304层5.90600×1500C30屋面层5.80700×1500C30出屋面600×1500C30(三)基坑支护及土方工程概况1、演艺中心基坑支护面积为1869m2,基坑开挖深度为8.3~8.5m,周长约为167.5m;艺术中心基坑支护面积为8392m2,基坑开挖深度为4.4~5.6m,周长约为433m。

2、支护安全等级根据相关规范要求,演艺中心基坑支护按二级考虑,艺术中心基坑支护为三级3、基坑支护演艺中心基坑深度约8.3~8.5m,基坑揭露地层为淤泥和深厚细砂层,地质条件较复杂,结合现场地形,采用支护桩+两排预应力锚索支护型式,桩间设三管高压旋喷桩、桩后设一排搅拌桩止水支护桩采用旋挖桩,桩径1.0m,间距1.6m,进入坑底以下不少于6.0m桩顶设一道1000mm×800mm的冠梁;旋挖桩桩身及冠梁砼等级采用C25预应力锚索采用3×7φ5和4×7φ5,设计拉力分别为320kN和450kN,材料为1860MPa高强钢绞线锚索设计长度为22~24,成孔孔径为150,间距为1.6锚固体强度达到设计强度70%后方可进行张拉锁定每根锚索均应按设计拉力的1.1倍进行预张拉,然后卸荷至锁定荷载进行锁定艺术中心基坑开挖深度约为4.4~5.6m,基坑揭露地层为淤泥和深厚细砂层,地质条件较复杂,结合现场地形,分别采用土钉墙+双排搅拌桩相结合和搅拌桩挡墙支护型式土钉墙坡面按1200×1200间距设置6~10m长Φ48注浆钢花管土钉坡面挂φ6.5@250×250钢筋网,喷射C20混凝土厚100搅拌桩直径550,间距均为350,桩长按穿透细砂层进入粉质粘土层以下不小于2.0m控制。

水泥土搅拌桩选用强度等级为42.5R级的普通硅酸盐水泥作为固化剂水泥搅拌桩水泥掺量不少于15%,水泥浆水灰比采用0.45~0.55三重管旋喷桩止水帷幕高压注浆孔成孔直径不小于130mm,孔位误差不大于100mm,倾斜不超过1%;喷射水压力不小于30MPa,浆压0.6~1.0MPa,气压0.8个大气压,提升速度不大于8~10cm/min,旋转速度不超过20转/分钟采用P.O.42.5R纯水泥浆灌注,水泥浆水灰比1:1,可加入0.05%的三乙醇胺每米水泥用量不小于400kg基坑平面即剖面如图所示基坑平面图(四)地质及水文条件1、地质概况据本次勘察在勘探孔揭露深度范围内土层的岩性、分布埋藏条件,结合地层力学性质指标,可将该场地内土层分为5层,分别为人工填土层(Qml)、植物层(Qpd)、第四系冲积层(Qal)、第四系残积层(Qel)及白垩纪沉积岩(K),各岩土层工程性质分述如下:(1)人工填土层(Qml)杂填土(层序号①):灰色,杂色,松散,主要由混凝土块、砖块、砂砾及碎石等建筑垃圾及黏性土组成主要分布于场地西北侧,见于ZK1~ZK8、ZK12~ZK18、ZK48号孔,ZK31为素填土,层厚0.70~1.50m。

2)第四系植物层(Qpd)耕土(层序号②):灰黄色,灰褐色,可塑,局部含少量砂砾,顶部见少量植物根系该层在场内分布普遍,所有钻孔均见及,层厚0.40~2.30m,层顶埋深0.00~1.50m,层顶标高0.92~3.12m3)第四系冲积层(Qal)淤泥(层序号③1):灰黑色,流塑,饱和,含少量有机质及细砂,具腥臭味,韧性中等,光滑,干强度高,局部为淤泥质土该层在场内局部分布,见于ZK1~ZK3、ZK7、ZK9~ZK13、ZK15、ZK17~ZK21、ZK23、ZK25、ZK26、ZK29、ZK32~ZK36、ZK38、ZK42、ZK45号孔,层厚0.30~4.70m,层顶埋深0.60~2.30m,层顶高程-0.66~1.43m细砂(层序号③2):灰色,松散,饱和,主要成分为石英,分选性一般,局部相变为粉砂或中砂,含较多淤泥,含量15~30%不等局部地段有厚10~30cm淤泥夹层该层场地内分布普遍,所有钻孔均见及,层厚2.10~10.30m,层顶埋深0.70~5.40m,层顶高程-3.73~0.98m4)第四系残积层(Qel)粉质黏土(层序号④):青灰色,由原岩风化残积形成,可~硬塑,原岩结构清晰,稍光滑,韧性中等,干强度较高。

该层在场内分布普遍,所有钻孔均见及,层厚0.50~3.30m,层顶埋深7.40~13.20m,层顶高程-10.52~-5.36m5)白垩纪(K)强风化粉砂质泥岩(层序号⑤1):青灰、深灰、灰白色,泥质结构,薄层状构造,原岩结构大部分破坏,岩芯呈坚硬土柱状或土夹碎块状,中下部碎块状为主,岩块质软,手可折断,遇水软化,坚硬程度为极软岩,岩体极破碎,岩体基本质量等级为Ⅴ级该层场内分布广泛,所有钻孔均见及该层层厚1.20~7.10m,层顶埋深8.60~14.50m,层顶标高-12.15~-6.73m中风化粉砂质泥岩(层序号⑤2):灰黑、深灰色,风化裂隙稍发育,岩芯以短柱状为主,局部饼状,块状,较破碎,软岩~较软岩,岩芯锤击声哑,易碎,风干后开裂,岩体基本质量等级为Ⅳ~Ⅴ级该层场内分布普遍,所有钻孔均见及,最大揭露厚度5.40m采取岩样8组进行天然状态下单轴抗压强度试验,单轴抗压强度最大值为20.10MPa,最小值为10.00MPa,平均值15.82MPa,标准值13.24MPa2、水文概况拟建场地属冲积平原地貌单元,地下水主要为赋存于①层杂填土、③2细砂层中的孔隙潜水,受大气降水及周围地表水侧向渗透补给,砂层孔隙较大,且连通性较好,具中等~强透水性,强富水特点,该层水排泄主要以蒸发及侧向径流为主;另外,在强、中风化层中存在少量基岩裂隙水,受上部土层地下水下渗及邻近裂隙水侧向渗透补给,导水性和富水性受构造裂隙的控制和影响,水量变化较大。

由于基岩泥质含量较高,总体上含水量一般,该层地下水排泄主要以侧向径流为主场内其余各层土黏粒含量高,含水性及透水性相对较弱,为相对隔水层场地地下水水位随季节而变化勘察期间(丰水季节)测得地下水混合水位埋深为0.40~2.10m,高程为-0.28~1.72m五)施工平面布置1、施工通道进场后按施工总平面规划,修筑与施工主干道相连的施工主要通道以及生活区内各种辅助便道,同时对加工区及生活区场区进行硬化施工主要通道是指临时设施与主干道相连接的部分和施工现场与主干道相连接的部分,施工便道是指生活区各临建相互间的通道具体布置详见施工总平面布置图2、洗车槽在施工现场大门处分别设置由宽度300mm、深400mm的沟槽围成的宽3米、长5米的洗车槽,配备高压冲洗水枪,槽内设置泥水沉淀池所有从工地出去的车辆均要将泥水冲洗干净,泥水经沉淀后,将清水排放到业主指定的排水沟中沉淀池定期清理3、现场排水、排污施工现场的排水、排污原则为:生产区的基础承台集水井排水、养护排水、砂浆搅拌排水、洗车槽排水等经沉淀池沉淀后通过道路两侧的排水沟排至规划的主排水系统中;生活区的生活污水经化粪池后排入指定排水沟施工总平面布置详见《施工总平面布置图》(六)供水、供电线路布置1、供水管线的布置在现场应设一直径为65mm水管接头。

临时用水管的选用经计算后布置如下:用水主管采用φ80镀锌钢管与现有供水主管接水表碰口后沿施工道路一侧布置,引入生活、施工区后以φ65mm镀锌钢管作支管沿场内布置根据施工需要在主管上设置支点水阀,水阀至施工用水点采用橡胶软管连接办公生活区临时生活、消防及洗车用水采用φ80主管另行接出φ65mmm的镀锌钢管自供水主管2、施工临时用电线路的布置施工现场从变压房引入动力电,采用“三相五线”架空线路,沿临时主干道路布置,电杆每30m设一根另外,配备2台200KW发电机接入统一的配电房,保证正常的生产、生活用电施工用电必须由专业进行操作、管理二、施工流程和施工部署(一)土方开挖施工工期本工程基坑开挖计划共30~60天完成(期间包括春节假期和工程桩施工)其中艺术中心基坑计划开挖时间为2012年12月21日~2013年1月30日;演艺中心基坑计划开挖时间为2012年12月25日~2013年3月30日二)施工重点难点及解决方法1、本工程施工工期短而紧,支护桩数量多且集中在演艺中心基坑,对工程的整体工期调配造成了一定的影响整个基坑工期以合同为准,如何确保施工作业能够按计划顺利完成是一重点解决方法:精心组织,科学管理,严格要求,计划周密,统筹安排。

具体施工计划详见施工进度横道图2、土方开挖的配合程度是本工程一大重点,影响到整个工程是否按时完成解决办法:加强土方开挖的施工队伍的管理,投入足够的土方机械设备,合理安排土方出土口,办理余泥排放证及夜间施工许可证争取更多的出土时间3、本工程靠近道路,如何做到安全文明施工且控制好道路沉降是确保工期能够顺利完工的一个重难点解决方法:基坑施工过程中尽量选用低噪音机械进行施工,夜晚施工不宜超过十点钟以免影响周围居民休息土石方挖运车辆进出时应保证车轮干净,避免扬尘现像产生按照设计方案提供的监测点进行布置,施工单位每天应做好周边沉降点与位移点的监测,每天整理成册,发现异常情况时应及时通知相关人员4、本工程地质情况砂质较厚,岩层较深,如何确保基坑开挖后不产生漏水现象与基坑顶荷载符合设计要求解决方法:止水桩施工严格按照设计文件施工,基坑开挖过程中安排专人检查基坑漏水情况,现场准备好足够多的止水材料,基坑开挖后控制基坑顶行车数量与载重5、本项目基坑开挖期间正值雨季,而场地多为淤泥和砂层,地质情况不容乐观,施工设备在场内行走、施工和土方开挖将非常困难解决方法:多备大石块和砖渣,安排好施工工序,先铺垫或换填大石块和砖渣再行施工。

必要时与甲方协商增设搅拌桩固结土体以利施工三)施工流程 旋挖桩、旋喷桩、搅拌桩施工土方分层开挖基坑排降水施工冠梁结构施工边坡开挖测量定位、场地平整垫层封底喷锚支护锚杆(土钉)施工基坑支护施工流程图(四)施工部署1、主要机械设备投入及保证措施序号机械设备数量单位1挖掘机PC2006台2挖掘机PC502台3自卸汽车20台4长臂挖掘机1台5抽水机12台6柴油发电机(200kW)2台现场项目部组织技术精良的维修班组,严格按照机械操作规程及保养制度进行及时保养和维修,保证其正常运转,充分发挥机械优势,确保工程的顺利进行要求机械完好率达到90%以上,利用率达到95%以上机械履历书的填写内容以及方法和要求机械履历书是机械的身世、历程记录,是对机械保养、维修和科学管理的重要依据1) 机械履历书主要内容1)机械设备规格型号说明;2)随机(车)工具及附件记录;3)交接记录;4)运转、消耗记录;5)保修记录;6)变更装登记录;7)大、中修理记录;8)检验鉴定记录;9)肇事情况记录;10)机械使用时存在的问题及其他纪要2) 填写方法和要求填写机械履历书时,要坚持实事求是的原则,及时细致地填写填写时要用钢笔,不得任意涂改。

1)机械履历书中的机械规格说明栏,由机管部门在建立履历书时一次摘录填写2)随机工具及附属装置记录,由机械管理部门核对登记,机长或保管人签章认可有变动时,机务部门应随时登记,并由机长或保管人签认3)交接记录,在每次变更使用单位或保管人时,应办理交接手续并填登,然后,由交接单位和监交人签章4)运转及油料消耗记录,由操作人员填写,按天如实记录,每日进行一次累计5)小修保养记录,由操作人员按月填写6)修理记录,只填大、中修理,由承修单位主管负责人摘要登记7)轮胎调换记录,由机务部门根据轮胎拆换报告单填登8)事故记录由机务部门根据事故报告单填登9)变更装登记录,于变更装置后,由机务部门填登10)检验记录,由技术检验负责人填登11)机械在使用时存在的问题及应注意的事项,由机务部门根据使用或保修单提供的资料,随时填登,并在移交时向接收人详细介绍施工机械设备的保养与维修机械设备的保养与维修必须按其自身的使用阶段特点而进行,广大的机械施工操作人员必须对此有清晰的认识1) 机械设备的磨损机械设备的磨损可分为三个阶段:第一阶段:磨合磨损是初期磨损,包括制造或大修理中的磨合磨损和使用初期的走合磨损,这段时间较短。

此时,只要执行适当的走合期使用规定就可降低初期磨损,延长机械使用寿命第二阶段:正常工作磨损这一阶段零件经过走合磨损,光洁度提高了,磨损较少,在较长时间内基本处于稳定的均匀磨损状态这个阶段后期,条件逐渐变坏,磨损就逐渐加快,进入第三阶段第三阶段:事故性磨损此时,由于零件配合的间隙扩展而负荷加大,磨损激增,可能很快磨损如果磨损程度超过了极限不及时修理,就会引起事故性损坏,造成修理困难和经济损失2) 机械设备的保养机械设备保养目的是为了保持机械设备的良好技术状态,提高设备运转的可靠性和安全性,减少零件的磨损,延长使用寿命,降低消耗,提高机械施工的经济效益保养分为例行保养和强制保养例行保养属于正常使用管理工作,它不占用机械设备的运转时间,由操作人员在机械运转间隙进行其主要内容是;保持机械的清洁,检查运转情况,防止机械腐蚀,按技术要求润滑等等强制保养是隔一定周期,需要占用机械设备的运转时间而停止进行的保养强制保养是按照一定周期和内容分级进行的保养周期根据各类机械设备的磨损规律、作业条件、操作维护水平及经济性四个主要因素确定3) 机械设备的修理机械设备的修理,是对机械设备的自然损耗进行修复,排除机械运行的故障,对损坏的零部件进行更换、修复。

对机械设备的领检和修理,可以保证机械的使用效率,延长使用寿命机械设备的修理可分为大修、中修和零星小修在本项目施工其间,由机管部门和机架工配合对每总机保养、确定如何修理大修是对机械设备进行全面的解体检查修理,保证各零部件质量和配合要求,使其达到良好的技术状态,恢复可靠性和精度等工作性能以延长机械的使用寿命中修是大修间隔期间对少数总成进行大修的一次性平衡修理,对其他不进行大修的总成只执行检查保养中修的目的是对不能继续使用的部分总成进行大修,使用整机状况达到平衡,以延长机械设备的大修间隔零星小修一般是临时安排的修理,其目的是消除操作人员无力排除的突然故障、个别零件损坏,或一般事故性损坏等问题,一般都是和保养相结合,不列入修理计划之中而大修、中修需要列入修理计划并按计划检修制度执行2、施工区划分及施工流向本工程划分为演艺中心基坑工区和艺术中心基坑工区,土方开挖流向如图所示3、施工管理架构及部门职能本工程严格按照项目法组织施工,组建一个强有力的项目经理部,项目经理负责生产组织、指挥、协调工作项目经理部管理人员职责分明,各司其责,按制度办事本工程人员架构如图所示1、项目经理① 主持编制项目总包现任管理方案,确定项目管理的目标与方针。

② 确定项目总包现任管理组织机构的构成并配备人员,制定规章制度,明确有关人员的职责,组织施工项目部开展工作③ 及时、适当地作出项目管理决策,其主要内容包括人事任免决策、重大技术方案决策、财务工作决策、资源调配决策、工期进度决策及变更决策等④ 审批各分包商的技术方案与管理方案,并监督协调其实施行为⑤ 与业主、监理保持经常接触,解决随时出现的各种问题,替业主、监理排忧解难,确保业主利益⑥ 积极处理好与项目所在地政府部门,确保当地政府部门利益并促使本项目成为“爱民工程”2、项目技术负责人① 在项目经理领导下,具体主持项目质量管理保证体系的建立,并进行质量职能分配,落实质量责任制② 审核施工组织与施工方案,并协调各分部工程之间的技术质量问题③ 与设计、监理保持经常沟通,保证设计、监理的要求与指令在各分包商中贯彻实施④ 组织技术骨干力量对本项目的关键技术难题进行科技攻关,进行新工艺、新技术的研究,确保本项目顺利进行⑤ 组织有关人员对材料、设备的供货、质量进行监督、验收、认可,对不合格者坚决退货⑥ 及时组织技术人员解决工程施工中出现的技术问题,组织安全管理人员整个工程项目的施工安全,保证施工安全与工程质量。

3、项目副经理① 全面组织管理施工现场的生产活动,合理调配劳动力资源② 负责使项目的生产组织、生产管理和生产活动符合施工方案的实施要求③ 负责项目的安全生产活动,管理项目的安全管理组织体系④ 协调各分部工程及作业队伍之间的进度矛盾及现场作业面冲突,使现场施工有序合理地进行⑤ 具体抓住项目的进度管理,从计划进度、实施进度和进度调整等多方面进行控制,确保项目如期施工⑥ 进行施工现场的标准化管理,确保本工地达到市文明施工样板工程称号4、项目管理部各部门职能⑴ 工程部① 按企业规制、项目管理规范,对项目工程和分包工程实施全过程的管理② 监督施工项目承包结算审核;主办管理项目的生产计划;贯彻统计制度,负责项目综合统计工作③ 管理工程项目的生产、质量、安全、合同、成本、材料、综合治理、文明施工等工作负责分承包工程的合同签订,对宣传、保卫、防火职能的管理进行监督④ 负责项目部的职工队伍管理,做好创建安全文明工地和职工思想政治工作⑵ 技术部① 编制、审核工程项目的实施性施工组织设计,审批工程项目的分部工程施工方案和专业分包工程的实施施组并对工程项目的技术管理工作予以指导,及时解决工程施工过程中的技术问题。

② 参加工程设计技术交底和图纸会审③ 组织项目部及相关专业公司进行工程项目实施施组技术交底④ 复测部分工程主要控制轴线⑤ 做好对测量仪器的购买、检定、调配、核定、维修保养等管理工作⑥ 协助公司进行企业科技发展规划和组织技术开发、技术改造、技革推先⑦ 按ISO9001:2000有关程序文件的要求编制管理台帐⑶ 质安部① 负责项目质量、安全体系运行的管理② 参与项目质安目标的策划和确定③ 负责项目质安管理的组织、协调、督促、检查、统计、评价④ 负责项目工程质量检验、评定质量重大事故处理,竣工工程的质量跟踪,客户质量投诉跟踪和工程回访⑤ 负责项目安全生产、安全监督、安全资质认证、劳动保护和重大安全事故处理⑥ 负责项目质量、安全、环保体系正常运行,组织内审、管理评价、外审⑦ 负责工程技术资料、安全资料的审核、归档工作⑧ 负责项目计量管理和体系的统计技术应用⑨ 负责项目开展QC小组活动的管理⑷ 材料设备部① 按质量要求和施工方案,提供合格的机械设备与材料② 严格控制无质保文件和不符合技术规范指标的材料投入施工,对不合格材料一律拒之门外③ 收集好各种材料合证,按规定把材料样本送试验室检测,并做好记录。

④ 负责施工现场机械设备有关ISO9001:2000的贯标认证工作⑤ 协助项目部做好驻施工现场有关配合人员的出勤情况,工作表现等工作,抓好人员岗位责任制、规章制度,安全技术操作规程的落实⑸ 合同计财部① 负责项目工程结算管理制度的草拟,解释及督促贯彻执行② 负责编制及审核项目工程结算书,并力求快速、准确无误③ 加强检查各子项目部工作预结算情况,帮助解决定额及结算工作中疑难问题,协调和处理内部结算工作④ 协助公司有关部门组织和实施对现职人员进行业务培训⑤ 追收工程进度款及结算款⑥ 负责项目的经济合同管理,按照《经济合同法》的有关规定沟通与上级经济合同管理机构的关系,及时掌握市场的经济信息和有关的法律法规信息⑦ 执行公司合同评审规定,对各类经济合同按有关的法律法规及公司经营决策进行严格的审核,确保合同双方能有效地履行合同⑧ 做好合同资料的归集建档,为每一个工程合同编号,及时进行登记,设立台帐⑨ 跟踪检查各类经济合同的履约情况,及时纠正和解决合同执行过程中出现的问题 ⑩ 每月定期将项目内的合同履约情况,清理工程款情况等书面汇报主管经理⑹ 综合管理部① 基本职责是参与项目政务、管理事务② 负责项目性的会议会务组织工作和会议记录、撰写会议纪要。

③ 负责项目督办工作,检查项目有关决策的贯彻执行情况,协调各基层单位、各部门贯彻落实④ 处理项目日常文秘工作,包括公文收发、通讯、传阅、清稿、呈批、打字、催办和文印工作⑤ 做好保密工作和人民群众来信、来访工作做好日常公关工作和对外接待工作⑥ 做好档案室的管理工作⑦ 负责项目部会议室安排使用和小汽车的使用管理工作⑧ 负责推进管理信息化⑨ 负责办公用品、低值易耗品管理⑩ 负责项目部计生、医疗、绿化、献血等管理工作三、主要施工方法(一)土方开挖1、基坑土方开挖原则⑴ 土方开挖时,应在平面上分段、均匀对称开挖,竖向分层进行流水作业,每段开挖长度原则上一级基坑支护剖面土方每次开挖宽度不大于20m,每次开挖深度不大于2m⑵ 每层工作面开挖深度至梁底以上0.2m或本层锚索以下0.5m锚索施工范围内土方开挖时,预留10~30cm土体待后人工进行修坡,施工面要求宽约15.0~20.0m坑壁要求挖直、挖平,挖土时应有现场人员指挥,尽量避免超挖、欠挖、乱挖情况出现,切实保障按要求开挖;土方开挖应与基坑支护施工密切配合,做到紧凑快速,尽量减少坑壁裸露时间⑶ 基坑土方开挖采用退挖和跳挖相结合的方式,开挖过程对工程桩采取保护措施,严禁挖机在土方开挖过程中对工程桩侧壁碰撞,预留10~30cm土体待人工进行修整。

⑷ 土方开挖采用机械为主,人工修坡为辅施工,以反铲挖掘机后退式开挖为主,土方运输则采用20t自卸汽车⑸ 施工期间,在演艺中心基坑东侧和艺术中心基坑西侧各设置一个出土口,同时进行土方开挖及基础工程施工出土口位置修筑临时车道至基坑内,自卸汽车直接驶至各开挖地点,由反铲挖掘机挖土后直接装车外运2、艺术中心基坑开挖流程基坑开挖作业流程为:平整场地→挖土至第一道钢花管标高以下0.5m→施工第一道钢花管→挖土至第二道钢花管标高以下0.5m→施工第二道钢花管→……. 施工最后一道钢花管→土方开挖至基坑底(1)场地按设计标高要求平整后,立即进行搅拌桩的施工如下图:施工顺序示意图一(2)在搅拌止水桩施工完成后,开挖第一层土方至第一道钢花管设计标高以下500mm,施工第一道钢花管如下图:施工顺序示意图二(3)按照上道工序,分别开挖第二、三层土方至第二、三道钢花管设计标高以下500mm,分别施工第二、三道钢花管如下图:施工顺序示意图三(4)开挖剩余土方至基坑底设计标高为保证基底土方不被扰动,基底设计标高以上的100~300mm土方采用人工开挖如下图:施工顺序示意图四3、演艺中心基坑开挖流程基坑开挖作业流程为:平整场地→挖土至第一道锚杆标高以下0.5m→施工第一道锚杆→挖土至第二道锚杆标高以下0.5m→施工最后一道锚杆→土方开挖至基坑底(1)场地按设计标高要求平整后,立即进行搅拌桩、旋挖桩、旋喷桩等支护桩的施工。

如下图:施工顺序示意图一(2)在基坑围护和止水桩施工完成后,应首先采用放坡将基坑边部土方开挖到冠梁底(即开挖深度约2m,开挖到标高0.60m处),开挖宽度约为20m,作为冠梁施工的工作面施工坡顶喷锚、第一排锚索及冠梁在冠梁工作面土方开挖完成后及冠梁施工时,进行第一层中部土方开挖如下图:施工顺序示意图二(3)第一排锚索及冠梁施工完成并达到强度要求后及第一层土方开挖完毕后,进行第二层土方开挖开挖至第二道锚索标高以下500mm,施工第二道锚索及腰梁如下图:施工顺序示意图三(4)施工第二道锚索及腰梁施工完成并达到强度要求后,开挖剩余土方至基坑底设计标高为保证基底土方不被扰动,基底设计标高以上的100~300mm土方采用人工开挖如下图:施工顺序示意图四5、当自卸汽车无法直接驶至基坑内装土时,则采用台阶式分层挖土6、因场地原因,施工便道设于基坑内,宜在土方开挖的最后阶段予以挖除最后剩余的少量土方用长臂挖土机在边坡上开挖二)土方外运根据本工程的地质及场地情况,土方外运主要通道拟设置在场地南侧和西侧,土方开挖施工拟采用顶部小放坡+台阶法退挖式进行开挖外运本项目支护涉及土钉和锚索需要分层开挖,需外运的土石方量约6.8万立方米。

为确保施工进度,拟投入20台自卸汽车进行运土,每台车的最大载土量为18m3,实际载土量按照80%计算为14.4m3外运出土时间按16h/天考虑每日出土能力:20*14.4*16/1.5=3072m3,日出土能力满足需求1、本工程土方量大,为确保进度,须采用日夜运土方式,要求业主、监理公司等协助办理各种证照2、为保证市内清洁,防止车辆漏土,我们租用有资质的东莞市散体物料运输车运输,对流状泥土必须晾晒后装运3、为保证车辆整洁,在施工出入口设置洗车点,车辆出场前,必须经过高压水冲洗,使车辆外观干净,车轮清洁,不污染路面4、弃土外运专人负责组织安排,场地内、外统一调度,协调内外关系,组织安排出土车辆运输场地外的运输路线与业主及有关部门协调安排,确保外运弃土按计划有步骤进行5、汽车市内行驶,驾驶员必须集中精力,注意安全,严格遵守交通规则,严禁抢道超车,做文明司机6、弃土场地按要求设置,并作好挡护、平整及夯实7、制定弃土、弃碴、弃泥浆的排放施工方案并征得监理工程师的批准后,遵守东莞市政府的有关规定弃土外运8、外运弃土遵照东莞市的文明施工要求实施,做好途中运输管理工作三)基坑排水在场地四周各设一个Φ600的集水井,基坑顶、底四周设置排水沟(300mm×300mm),坡度1%,如下图。

将雨水及地下渗水导流排入集水井,经泵送排往地面,沉淀后排入市政地下水道具体集水井位置、数量安排视场地情况而定,沿排水沟约35米左右设一个集水井(800mm×800mm,深1000mm),(其中基坑四角的集水井为1000mm×1000mm×2000mm),每个集水井内设一个2.2kW的潜水泵基坑地面不得有凹坑基坑排水布置详见下图: 基坑底、基坑顶排水明沟大样图在土方和锚杆施工过程中,在开挖基槽或坑底,根据实际情况随挖随设置集水坑,供潜水泵随时抽水之用四)基坑回填1、工艺流程:基坑底清理 → 检验土质 → 分层铺土 → 分层碾压密实 → 检验密实度 → 修整找平验收 2、主要施工工艺地下室主体结构防水施工完成后,采用粘土进行分层回填夯实回填时采用分层回填夯实,每层回填厚度控制在300mm,夯实采用打夯机进行夯实,使回填土层的压实度达到85%以上1) 填土前,应将基土上的洞穴或基底表面上的树根、垃圾等杂物都处理完毕,清除干净2) 检验土质检验回填土料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇填料含水量偏低,可采用预先洒水润湿等措施。

3) 填土应分层铺摊回填土分层连续进行,在相对的两侧或四侧同时进行,每层均需用蛙式打夯机夯实,每层铺土厚度为25-30cm,夯实遍数为3-4遍,并预留填方高度3%的下沉高度4) 碾压机械压实填方时,应控制行驶速度,一般不应超过以下规定: 平 碾:2km/h 羊足碾:3kW/h 振动碾:2km/h(5) 碾压时,轮(夯)迹应相互搭接,防止漏压或漏夯长宽比较大时,填土应分段进行每层接缝处应作成斜坡形,碾迹重叠重叠0.5~l.0m左右,上下层错缝距离不应小于1m6) 填方超出基底表面时,应保证边缘部位的压实质量填土后,如设计不要求边坡修整,宜将填方边缘宽填0.5m;如设计要求边坡修平拍实,宽填可为0.2m7) 在机械施工碾压不到的填土部位,应配合人工推土填充,用蛙式或柴油打夯机分层夯打密实8) 回填土方每层压实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土9) 填方全部完成后,表面应进行拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土找平夯实10) 雨期施工:雨期施工的填方工程,应连续进行尽快完成;工作面不宜过大,应分层分段逐片进行。

重要或特殊的土方回填,应尽量在雨期前完成雨施时,应有防雨措施或方案,要防止地面水流入基坑和地坪内,以免边坡塌方或基土遭到破坏四、基坑监测本基坑支护工程区段安全等级为二级,主要监测项目有:顶部水平位移、顶部竖向沉降、深层水平位移、周边管线变形、地下水位监测在施工开挖过程中,基坑各壁最大水平位移不大于50mm在地下室基坑和结构施工过程中,对基坑变形、地面裂缝、支护结构的受力动态和周围环境条件的变化进行各种监测和分析,通过监测分析了解地层、支护结构的安全稳定性以及施工对周围环境的影响情度,并将观测结果及时反馈,以指导设计和施工一) 监测项目监测项目位置或监测对象测点布置说明报警值支护结构及坡顶水平位移、竖向位移(沉降)基坑坡顶测点间距约20m水平位移≥12mm/d或累计≥40mm;竖向位移≥7mm/d或累计≥40mm深层水平位移(测斜)基坑周边土体测点间距约50m同一观测点间距0.5m水平、垂直位移≥5mm/d或累计≥50mm地下水位基坑周边每侧一个500mm/d或累计≥1000mm地下管线变形沿周边管线接头布孔间距约20m变化速率≥3mm/d或累计≥20mm周边地表竖向变形周边土体共6个,大面中部变化速率≥5mm/d或累计≥50mm(二)监测时间间隔施工阶段监测的时间间隔施工阶段监测的时间间隔开挖面深度≦5m2天底板浇筑后时间≦7天2天5~9.85m1天7~14天3天14~28天7天>28天10天(三)周围环境测监对基坑周围30m范围内的邻近建筑物、路面、管线等布设沉降观测点,定期进行观测,建筑物的旧有裂缝作标记,定期观察。

五、地下管线防护(一)保护方案1、在工程开工前,我们将采取有效的探测方法探明地下管线的位置及走向(或采用人工开挖),配合业主及时联系改线,或维持各管线功能2、根据管线的重要程度,建立距离不等的安全区域,挂牌明确标识并严禁施工机械设备碰撞3、施工过程中加强对各种管(线)道的监测工作,制订正确的保护措施和控制位移值,一旦出现管线破裂或渗漏水突发事件时,应及时协同各主管部门采取相关方法,防止事态进一步恶化4、对各类管线应结合现场环境及工程阶段施工特点,分别制定相应的应急处理措施,并取得相关管理单位的认可5、锚杆、承台及桩施工避开现有管线二)保护措施1、地下管线的详细情况和制定管道的保护措施向项目经理、现场技术负责人、施工员、班组长和操作工人作安全交底,随即填写“管道保护交底卡”,并建立“地下管线责任制”,明确各级人员的责任2、管线迁移前,首先根据管道图,摸清各管线的管位和走向,对明确的管线按20m距离打一样洞,确认其埋深和走向,在管线转角处,须找到转角位置,明确角度变化后管线的走向,并插小木牌小木牌标明管线名称、走向、埋深等场地内放坡区域附近无地下管线通过3、在用挖掘机进行沟槽开挖时,管线保护员、施工员随时监测,并指挥操作。

在整个开挖过程中,各岗位均要有人到位,严禁擅自离岗挖掘机驾驶员须有较高的业务水平,并有良好的配合意识,能坚决服从指挥4、工程施工中,严格按照经审定的施工组织设计与地下管线保护技术措施的要求进行施工,各级管线保护负责人深入施工现场监护地下管线、督促操作(指挥)人员遵守操作规程,严禁违章操作、违章指挥和违章施工5、施工过程中发现管线现状与交底内容、样洞资料不符等异常情况时,立即通知建设单位和有关管线单位到场研究、商议补救措施,在未作出统一结论前,不擅自处理或继续施工6、施工过程中发生意外情况,应事先制订好应急措施,配备好抢修器材,以便在管线出现险兆时及时抢修,做到防患于未然7、一旦出现管线损坏事故,在24小时内报上级部门和建设单位,特殊管线立即上报,并立即通知有关管线单位要求抢修,组织力量协助抢修六、质量目标及保证措施(一)工程质量的管理目标及保证措施1、工程质量目标东莞市优良样板工程2、工程质量目标分解为保证质量目标的实现,在施工中,项目管理部将严格按照国家现行的建筑工程施工及验收规范,质量评定标准和本市有关保证建筑工程质量的规定进行施工同时建立全面质量管理制度,完善质量体系,深化质量管理,做到质量工作有章可循,责任落实。

3、人员保证⑴ 建立符合招标文件要求的项目部组织机构,并明确各部门的职责和分工⑵ 施工前对参加本工程施工的全体人员进一步加强质量意识教育,增加全员质量意识,树立质量第一的观点,提高遵守质量管理制度的自觉性,加强职业道德教育,提高员工的工作责任心,用令人满意的工作态度来保证工程质量⑶ 加强岗前学习培训,凡参加本工程建设的施工生产人员,不论进场时间先后,上岗前必须参加施工操作规程、施工工艺方法和施工质量标准的岗前学习,特别是施工质量标准,更要求生产工人熟练掌握,并组织考试,符合考核标准的工人才允许参加本工程施工所有特殊工种工人必须持证上岗⑷ 采取劳动工资与质量密切挂钩新的分配形式,以施工质量作为分配工人浮动工资的一个主要标准⑸ 实行奖优惩劣制度,对严格执行质量管理制度,按图施工,施工质量优良的个人和班组给予奖励,对工作粗心大意,造成质量事故的,给予处罚,并及时调离现有工作岗位4、设备保证⑴ 挖掘机、自卸汽车等关键设备,专人负责使用和维修保养,保证机械设备在施工时能正常运转⑵ 机械按工程的时间和数量要求进场,保证工期按计划进行5、材料保证⑴ 各种施工材料进场时要有相应的合格证书或质量证明书,有关人员负责对购进材料的数量、型号、规格、证明文件等检查核实,并组织检验,合格后才能将材料用于施工。

⑵ 水泥等材料按规范要求的频率抽检和送检,不合格材料不用于施工,防止因材料问题造成返工,以保证工期二)技术保证措施1、测量管理⑴ 工程现场控制桩由项目部工程技术部门负责接收、使用及保护交接双方按规定的交接程序进行现场交接⑵ 项目技术负责人组织技术力量及时对桩点进行复测,复测精度应符合有关规定,未经复测的测量桩点一律不予使用⑶ 建立完善的施工放样测量复核制度,并对测量成果进行技术交底,未经复核和交底的测量成果不予使用 ⑷ 测量仪器按计量部门规定,定期进行检修、鉴定,在使用前进行严格的检查,确保其精度满足测量要求仪器由专人操作、保养和保管⑸ 所有的控制测量必须进行平差计算,以检查其闭合差是否超限,确保测量精度2、抓好技术交底⑴ 开工前工程部施工技术人员认真熟悉相关的施工技术规范、质量评定表格、各分部工程的技术参数,编制技术交底文件接桩后,立即请上级精测队进行精密复核测量,形成控制测量成果,并完成施工放样定位和测量资料交底工作⑵ 对各工序的作业人员,定期进行技术培训,并进行考核,合格后方能上岗,特殊工种要经过专业培训,持证上岗3、施工过程技术保证措施(l)开挖基坑不得超过基底标高如个别地方超挖时,其处理方法应取得设计单位的同意,不得私自处理。

2)基坑开挖后应尽量减少对基土的扰动如遇基础不能及时施工时,可在基底标高以上预留30cm土层不挖,待做基础时再挖3)应严格按施工方案规定的施工顺序进行土方开挖施工,应注意宜先从低处开挖,分层、分段依次进行,形成一定坡度,以利排水4)施工时必须了解土质和地下水位情况推土机、铲运机一般需要在地下水位0.5m以上推铲土;挖土机一般需要在地下水位0.8m以上挖土,以防机械自重下沉正铲挖土机挖方的台阶高度,不得超过最大挖掘高度的1.2倍5)基坑的开挖宽度和坡度,除应考虑结构尺寸要求外,应根据施工需要增加工作面宽度,如排水设施、支撑结构等所需的宽度6)雨季施工时,基槽、坑底应预留30cm土层,在打混凝土垫层前再挖至设计标高7)回填土每层都应测定夯实后的干土质量密度,符合设计要求后才能铺摊上层土试验报告要注明土料种类,试验日期、试验结论及试验人员签字未达到设计要求的部位,应有处理方法和复验结果8)应在夯压时对干土适当洒水加以润湿;如回填土太湿同样夯不密实呈"橡皮土"现象,这时应将"橡皮土"挖出,重新换好土再予夯压实9) 填方应按设计要求预留沉降量,如设计无要求时,可根据工程性质、填方高度、填料种类、密实要求和地基情况等,与建设单位共同确定(沉降量一般不超过填方高度的3%)。

4、夜间施工质量保证措施夜间施工要有足够的照明设施施工场地要做好清理工作,不乱堆物,保持工作面上整洁工作面防护、脚手架的转角、上人梯上等相应安装36V安全照明灯现场配备手电筒若干,以备检查之用如有特殊情况,需经工地负责人批准,并采用相应措施后方可进行,施工用水、电线路尽可能排放整齐,不准乱拖乱拉,以防出意外事故三)施工质量流程控制1、施工过程管理流程控制满足要求否合格否验收合格否验收合格否通过否NYNYYYNNNYYN(四)施工质量创优措施1、质量创优目标管理⑴ 本工程质量目标:东莞市优良样板工程⑵ 品质管理是我企业管理的中心任务之一,为达到工程目标,其运作主要抓住七个环节:★ 工作目标的制定;★ 目标推进计划的拟定;★ 管理方案的策划;★ 目标推进的过程控制;★ 对工程控制情况的日常检查;★ 目标实施情况的分析评估;★ 品质管理的基础管理⑶ 项目经理部应制定管理方案与工作计划,对项目管理班子的人员配备给予优化与支持⑷ 项目经理部全体人员必须职责明确,施工方案策划正确,技术方案严密周全,保证措施有效落实,管理到位,实施过程严格监控,质量标准严格把握⑸ 项目经理部应对目标工程的分项、分部、阶段性目标进行分解,并制定切实有效的保证目标实现的各项方案、措施。

全面作好技术资料方面收集、整理,并保证资料的齐全性、准确性在工程实施一定阶段后对自身工作进行分析、总结和评价不断创新,坚定信念,努力工作,最终实现创优目标⑹ 公司有关部门应按照品质管理与责任管理的要求,群策群力,严格控制各自管辖范围的质量标准与要求,协助、配合项目创出品牌工程⑺ 公司质量管理部负责对项目经理部的管理方案、管理责任进行全面考核对目标工程实施全面监控以及建立一定的检查制度,对工程的方案、计划、措施在实施过程中的进行控制、调整及信息反馈七、安全文明施工保证措施(一)安全保证措施 1、安全目标严格执行国家、广东省、东莞市现行安全生产文明施工验评标准以及《施工合同条件》有关规定,确保工程无重大安全事故发生2、安全施工保证措施项目经理为安全施工的总责任人项目工程师对安全施工负直接领导责任,具体组织实施各项安全措施和安全制度具体组织实施各项安全措施和安全制度负责组织安全技术措施的编制和审核,安全技术的交底和安全技术教育负责组织安全技术措施的编制和审核,安全技术的交底和安全技术教育施工员对分管施工范围内的安全施工负责,贯彻落实各项安全技术措施工地设专职安全管理人员,负责安全管理和监督检查。

各专业人员都有岗位的安全职责每个施工人员亦有安全职责1)安全教育安全教育分为一般性安全教育和安全技术交底两部分一般性安全教育包括:①全体职工进入施工现场前的入场教育;②定期安全意识教育;③新工人上岗教育;④各工种结合培训的安全操作规程教育专项安全教育上级文件教育节假日教育安全技术交底有:①具体分部分项工程及新工艺、新材料使用的技术安全交底;②每次安排生产任务的安全技术交底;③每天的上岗安全交底每周一次的安全活动日2)安全设施验收施工现场的安全设施搭设完毕以后,经验收合格挂牌后方可投入施工使用3) 安全定期检查A、每月一次全面安全检查,由工地各级负责人与有关业务人员实施B、每旬一次例行定期检查,由施工员实施C、班组每天结合上岗安全交底进行安全上岗检查D、按工程进展需要,由专业部门组织实施不定期的专业检查3、安全施工技术性措施1) 做好施工场地的平面布置,合理安排场内临时设施,使场地内排水顺畅,严格按照东莞市有关施工场地布置及文明施工标准进行2) 施工现场悬挂醒目的安全标语及安全标志牌,危险部位要设警告、警示标志并有专人负责3) 现场所用上下水管道、电气线路、材料堆放、临时设施的平面布置,都必须符合安全、卫生、防火的要求,并加强管理,做到安全生产和文明施工。

4) 现场的坑、沟和各种孔洞、易燃场所及变压器周围,都要指定专人设置围栏,盖板或安全标志,夜间设红灯示警凡已搞好的安全防护设施,未经领导批准,任何人不得移动或拆除,谁移动或拆除负责5) 材料、构件、设备的堆放要整齐、平稳、不得超高,拆除的模板和废料等到,应及时处理,防止跌打伤人6) 凡进入施工现场,人人要戴好安全帽并系好安全带,高空作业的施工人员,必须系安全带,禁止穿拖鞋,高跟硬底鞋进入施工现场7) 现场的各种机械设备都必须有完整、有效的安全防护保险装置,机械运转部分必须有防护罩,并做到一机一闸一漏电开关凡发现不正常情况,如需维修机械、排除障碍、注油等,必须做到停机、拉闸、加锁严禁在运转中检修,严禁带病作业8) 各种电气设备,电动工具等,线路,绝缘要良好,接“三相五线”时,须采用重复接地,现场电气设备和线路的安装,必须是持有操作证的电工(两人以上)负责安装严禁电线拖地使用9) 现场的施工用电,临时用电的供电线路敷设要整齐,固定要可靠、无乱拉、乱扯现象,任何人不准私自接电或烧电炉10) 配电箱符合统一的标准要求,箱内零件齐全,并符合规范,胶盖闸只作断路开关使用,不得加熔丝碰插保险内保险丝的规格符合要求,严禁用铜、铝、铁丝代替保险丝,箱内漏电保护器灵敏、有效,无带电裸露线,无杂物,箱门要有锁,防雨措施良好。

11) 起重机在起重吊装前,按规定检查“双保险”、“四限位”等装置是否齐全、灵敏、有效,运转是否正常,试运转无误后方作正式作业12) 手持电动工具的安全防护措施,应有效、齐全、电源线无破损电焊机的一、二次线长度符合规范要求同时必须采用铜线,接线柱有护罩13) 现场的氧气、乙炔气瓶要分开合理放置,禁止多层堆放空瓶须分开放置,以防混淆氧割时要认真清除周围的易燃物质和油类,并离火源5米以上,氧气瓶要轻放轻拿,不得碰撞14) 夜间施工、灯光要明亮,布置要合理,防护要严密,现场严禁打闹,追逐和开玩笑4、施工机械的管理A、资料的管理建立施工现场的机械设备使用台帐,以检测机械设备在施工现场的安全运行是否处于受控状态台帐有下列几方面的内容:★ 大型施工机械的施工组织设计资料,包括大型施工机械的安装和拆卸的技术方案和安全作业的技术措施★ 机械设备的租赁使用协议书或合同书★ 机械设备安全生产的责任协议书(出租与承租双方)★ 大型施工机械设。
