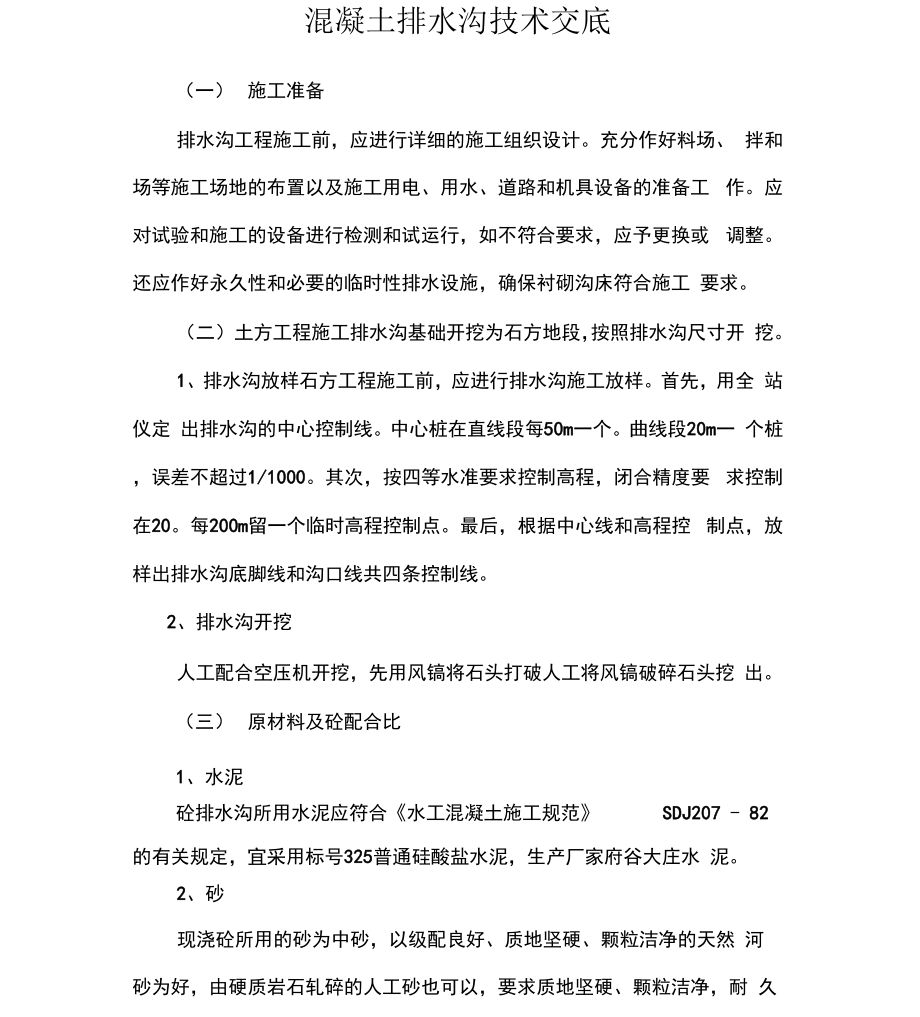

混凝土排水沟技术交底(一) 施工准备排水沟工程施工前,应进行详细的施工组织设计充分作好料场、 拌和场等施工场地的布置以及施工用电、用水、道路和机具设备的准备工 作应对试验和施工的设备进行检测和试运行,如不符合要求,应予更换或 调整还应作好永久性和必要的临时性排水设施,确保衬砌沟床符合施工 要求二) 土方工程施工排水沟基础开挖为石方地段,按照排水沟尺寸开 挖1、排水沟放样石方工程施工前,应进行排水沟施工放样首先,用全 站仪定 出排水沟的中心控制线中心桩在直线段每50m一个曲线段20m一 个桩,误差不超过1/1000其次,按四等水准要求控制高程,闭合精度要 求控制在20每200m留一个临时高程控制点最后,根据中心线和高程控 制点,放样出排水沟底脚线和沟口线共四条控制线2、排水沟开挖人工配合空压机开挖,先用风镐将石头打破人工将风镐破碎石头挖 出三) 原材料及砼配合比1、水泥砼排水沟所用水泥应符合《水工混凝土施工规范》 SDJ207 - 82的有关规定,宜采用标号325普通硅酸盐水泥,生产厂家府谷大庄水 泥2、砂现浇砼所用的砂为中砂,以级配良好、质地坚硬、颗粒洁净的天然 河砂为好,由硬质岩石轧碎的人工砂也可以,要求质地坚硬、颗粒洁净,耐 久性好,且不得包含团块、盐碱、壤土、有机物和其它有害杂质。
细度模数 控制在2.2 3.0内,含泥量小于3%含水量小于4%3、 碎石现浇砼所用碎石为龙潭岩石场1 3cm须选用质地坚硬、清洁、级配 良好的碎石超径含量控制在15%以内,逊径应小于10%,针片状含量不大 于 10%4、 外加剂砼现浇排水沟均有抗渗要求,宜加入一些外加剂来提高其抗渗性能PC-2型引气剂,其主要成份为松香皂及其热聚合物,具有引气、减水、提高 砼抗渗的功能,配制时按重量比,一般加入量为水泥重量的0.5 1/万;M 型减水剂,其主要成份为木质素和碳酸钙,具有减水、增气、提高强度和防 渗性能,配制时按水泥重量的 0.2 0.7%加入5、 拌制和养护用水拌制和养护混凝土,应采用饮用水,工业污水和 沼泽水不得使用6、 材料的运输和存贮拌制砼所用材料,在运输和存贮时,不得被其它材料污染,不同来 源和规格的集料不能混合储存,同时这些材料应贮存在经过硬化的场地 上拌制砼所用水泥,应在适当地点建立干燥、通风良好、防风雨、防潮湿的棚或库,以保证水泥不硬化变质,不同种类的水泥,应分别存放,并按进 场的先后顺序先存先用7、砼配合比控制现浇砼的配合比应满足强度、抗渗及和易性要求水灰比的最大允 许值为0.6,砼的坍落度控制在1— 3cm须采用机械拌和。
低温季节或沟床 面较湿润时,坍落度宜适当减小;高温季节或沟床面较干燥时,宜适当增 大砼设计指标为:强度标号C20抗渗W4砼施工配合比根据两年的施工经 验确定为:每立方米砼需(a)水泥392kg(b )砂 599kg ( c)碎石 1271kg (d)水 188kg四) 、砼排水沟现浇施工1、 施工准备砼浇筑前,必须作好准备工作发电机、拌和机就位;小推车、翻斗 车备齐;振机器到位;各种模具准备就绪;供水系统、供电系统、机械系 统试运行正常;场地、道路平整;人员到位后才能进行砼现浇施工2、 模板工程采用木模板按设计图纸要求制成框格,模板采用愣木加以 固定模板制作和安装要具备支立牢固、板缝紧密、表面平整、线条顺 直、标高一致、易支易折等特点现浇砼模板框格安装净距沿排水沟纵向的 允许偏差值为士 10mm沿宽度方向的允许偏差值为士 20mm对角线允许偏差值 为士 10mm砼拆模时间以不损坏成品砼板来确定,并对模板及时清洁、整修 以便再用3、砼浇筑方法砼浇筑应先坡后底,最后浇筑压沿沟坡浇筑采用分块跳仓法施 工,沟底和压沿浇筑可按一定的方向连续进行同一块砼板浇筑不宜间 歇,如因机械故障等原因间歇,时间不宜超过60- 90mi n。
具体浇筑工序 如下:A、 浇筑开始前应在沟床上安放木模板并固定闭孔泡沫塑料伸缩缝如 果沟床干燥起土应首先洒水湿润,以避免浇筑好的砼板因水分过度流失表 面出现细裂纹B、 浇筑用砼必须采用机械拌和,搅拌机容积不得小于 0.4m3,拌 和好的砼须用装载机及时运往浇筑现场现场施工人员应严格控制砼水灰 比和坍落度,必须保证砼标号不低于C20,保证水泥用量C、 砼运到浇筑现场后应及时流槽入仓,人工平仓,刮杠刮平,插入振 捣振动器振动顺序应从下往上单方向振动,严禁过振、漏振D用振动器振实后,采用人工磨平,直到表面泛出水泥浆为止,最后用 人工压光压光可以分两次进行,第一次在磨完后及时压光,第二次等砼初 凝前再压光一次,以做到内实外光,棱角分明,表面无蜂窝、麻面、砂眼、 爆皮、龟裂等现象E、砼拆模时间以不损坏成品砼为宜,拆模后等砼达到初凝,然后洒水及时用塑料薄膜覆盖养护,并用土埂密封养护天数不得少于15天。
