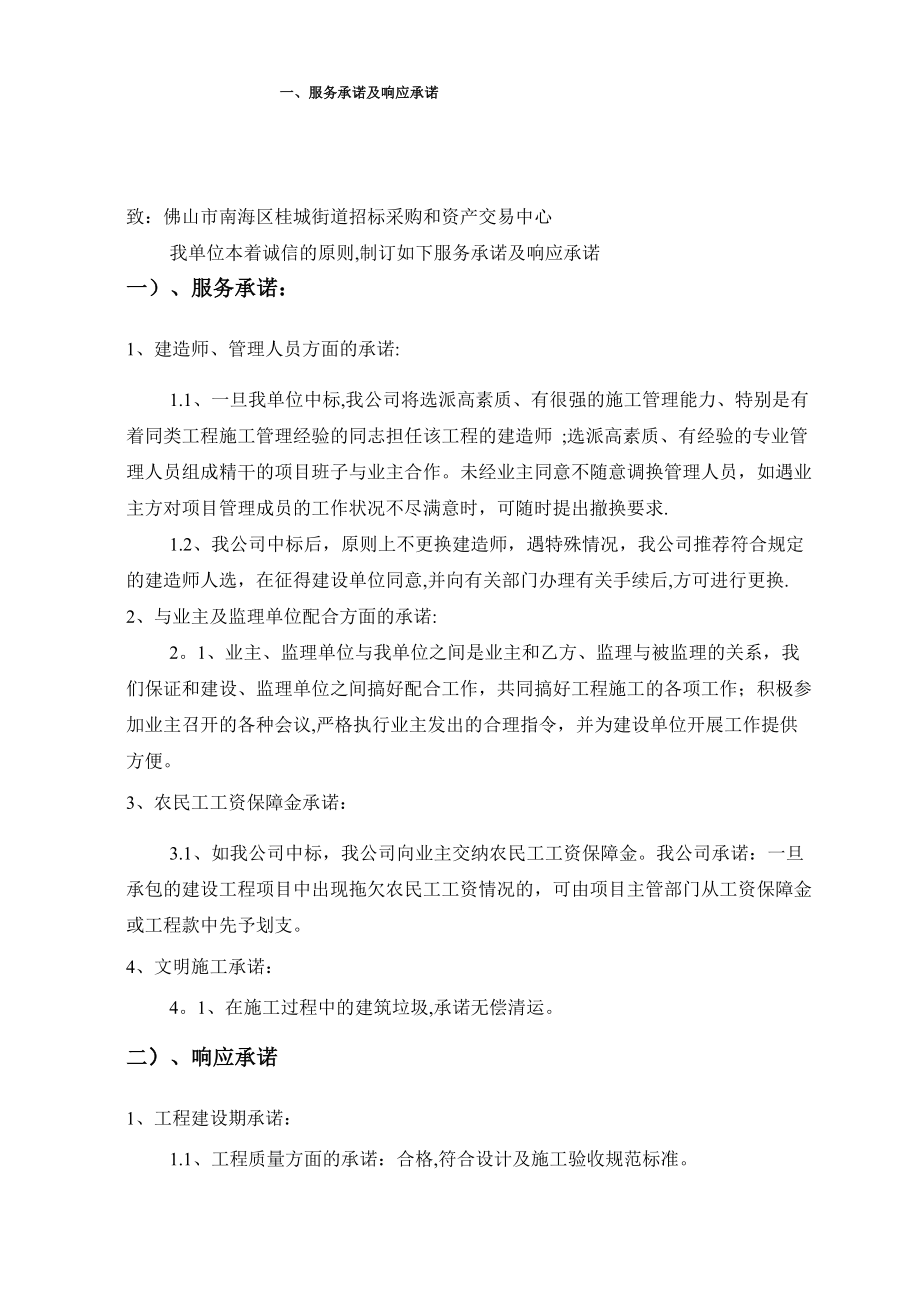

一、服务承诺及响应承诺致:佛山市南海区桂城街道招标采购和资产交易中心我单位本着诚信的原则,制订如下服务承诺及响应承诺一)、服务承诺:1、建造师、管理人员方面的承诺:1.1、一旦我单位中标,我公司将选派高素质、有很强的施工管理能力、特别是有 着同类工程施工管理经验的同志担任该工程的建造师 ;选派高素质、有经验的专业管 理人员组成精干的项目班子与业主合作未经业主同意不随意调换管理人员,如遇业 主方对项目管理成员的工作状况不尽满意时,可随时提出撤换要求.1.2、我公司中标后,原则上不更换建造师,遇特殊情况,我公司推荐符合规定 的建造师人选,在征得建设单位同意,并向有关部门办理有关手续后,方可进行更换.2、与业主及监理单位配合方面的承诺:21、业主、监理单位与我单位之间是业主和乙方、监理与被监理的关系,我 们保证和建设、监理单位之间搞好配合工作,共同搞好工程施工的各项工作;积极参 加业主召开的各种会议,严格执行业主发出的合理指令,并为建设单位开展工作提供 方便3、农民工工资保障金承诺:3.1、如我公司中标,我公司向业主交纳农民工工资保障金我公司承诺:一旦 承包的建设工程项目中出现拖欠农民工工资情况的,可由项目主管部门从工资保障金 或工程款中先予划支。
4、文明施工承诺:41、在施工过程中的建筑垃圾,承诺无偿清运二)、响应承诺1、工程建设期承诺:1.1、工程质量方面的承诺:合格,符合设计及施工验收规范标准1.2、工期方面的承诺:我公司承诺在约定工期内完工;1.3、工程进度承诺:我公司承诺在约定工期内完工;14、安全措施方面的承诺:安全管理目标:杜绝重大伤亡、设备、火灾事故,确保行人、车辆的安全和周 边建筑物及群众的安全施工期间,加强安全防护措施,保证安全文明施工,不发生各种安全事故,承担 安全文明施工费用.2、安全措施:21、根据施工和工程的实际情况,编制详细的安全操作规程、细则,制定切实 可行的安全技术措施,分发到工班,组织逐条学习,落实,抓好“安全三同时”(即 在计划、布置、检查、总结、评比生产的同时,计划、布置、检查、总结,评比安全 工作)和“三级安全教育”2、每一工序开工前,必须做出详细的施工方案和实施措施,待监理人审批 后,及时做好施工技术及安全交底,并在施工过程中督促检查、严格执行3、加强安全检查,公司对本工程安全实行每月一次的全面检查,经理部半 月检查一次,班组实行工前、工中检查凡检查中发现的不安全因素,指定专人限期解 决,不留后患。
24、安全生产与经济利益挂钩施工中对安全好的个人和班组进行大力宣传 实行重奖,对违章指挥、违章操作的责任人给予重罚,并视情节做出严肃处理.投标单位(盖章): 法人代表或授权委托签字或盖章 日期:2013 年 12 月3 日二、工程施工的投资控制目标、方法和措施在施工阶段对工程投资进行有效的控制中,不仅要重视工程前期的造价预算分 析,严格控制设计修改与工程变更,严格审核施工组织设计和施工技术方案,严格审 核工程进度款支付、工程竣工结算而且充分利用现代化管理工具,运用价值工程理 论,有救地实现了投资控制目标.一)、投资控制目标:如果我司中标,我司一定在工程施工过程中通过各种方法和措施,严格把投资控 制在双方签订的工程总概算造价的合同价内,以工程预算或工程承包合同价为控制目 标,我司在此阶段主要是对工程的”量”、"价"分别进行控制,从根本上做到”量”、” 价”分离,对各单位工程的结算,从事后控制提前到事中控制上来,从而有效地控制单 位工程的造价为合理地确定工程项目投资控制的目标值 ,以便和工程项目的实际支 出额进行比较,找出偏差的程度,针对性地采取措施,需要编制施工阶段的投资控制 计划,按总目标的要求和分项工程的施工安排进行资金配置.二)、投资控制方法:以合同价或工程预算总造价作为总的控制点,控制总造价中的人工费、材料费、 机械费、其他直接费、间接费等费用多占总造价的比例 ,再将整个项目以各专业和分 项划分为多个子项。
如基础工程、主体结构工程、装饰、安装、等主要项目 ,分别制 定阶段性投资控制目标,将各阶段有机的联系起来,共同组成项目投资的目标系统.三)、投资控制措施:(1)建立、健全各种责任制度:包括有关工程项目成本管理的各项责任制度、成 本计划、成本预测、成本核算分析制度及完善的投资目标责任体系;(2)建立和健全原始记录:记录是核算和管理的依据,为保证成本核算的及时 和准确,对涉及投资管理方面的原始记录都要求有关专业人员认真准确地做好原始记 录,做到凡是有经济活动的地方,都应建立原始记录;(3)健全内部计划价格制度:为核算工程项目成本,以及为办理内部材料、劳务 及机械等供应和作业提供转帐结算、统一计价的依据,根据当时当地的物价、工资和 成本等情况,对项目各种周转材料、机械设备、劳动力等制定统一的内部经济核算对加强成本管理有着重要作用.三、工程施工的进度控制目标、方法和措施一)进度控制的目标总工期按照招标文件要求具体计算的起始日以监理工程师发出的开工令为准 施工过程中如发现某个分部工程施工滞后,则总施工进度计划对各工序进行调整,保证 在各规定工期内完成工程二)、进度控制的方法2.1、进度的事前控制进度的事前控制,即为工期预控,主要工作内容有:1)项目实施总进度计划审批制:由监理工程师审批承包人编制的总进度计划;2)施工进度计划审核制:由监理工程师审核是否符合总工期控制目标的要求 ;审 核施工进度计划与施工方案的协调性和合理性等。
3)施工方案审核制:由监理工程师审核保证工期,充分利用时间的技术组织措施 的可行性、合理性4)施工总平面图审核制:由监理工程师审核施工总平面图与施工方案、施工进度 计划的协调性和合理性2、进度的事中控制1)建立反映工程进度的施工日志. 逐日如实记载每日形象部位及完成的实物工程量同时,如实记载影响工程进 度的内、外、人为和自然的各种因素暴雨、大风、现场停水、现场停电等应注明起 止时间(小时、分)2)工程进度的检查.(1)计划进度与实际进度的差异2)形象进度、实物工程量与工作量指标完成情况的一致性3)按合同要求,及时进行工程计量验收.(4)有关进度、计量方面的签证进度、计量方面的签证是支付工程进度款、计算索赔、延长工期的重要依据5)工程进度的动态管理 实际进度与计划进度发生差异时,分析产生的原因,并提出进度调整的措施和方 案,并相应调整施工进度计划及设计、材料设备、资金等进度计划;必要时调整工时 目标2.3、进度的事后控制 当实际进度与滞后于计划进度时,在分析原因的基础上采取纠偏措施,并纠正实施: 1)制定保证总工期不突破的对策措施——技术上:如缩短工艺时间、减少技术间歇期、实行平行流水立体交叉作业 等;——组织上:如增加作业队数、增加工作人数、工作班次等; -—经济上:如实行包干资金、提高计件单价、资金水平等; ——其它配套措施:如改善外部配合条件、改善劳动条件、实施强有力调度等.2)制定总工期突破后的补救措施。
3)调整相应的施工计划、材料设备、资金供应计划等,在新的条件下组织新的协 调和平衡2.4、进度控制的内容1、采取科学的、行之有效的监控措施按照约定的工期,实现整体工程竣工,如期 交付使用2、认真复核施工方案,并根据合同规定工期目标,编制工程进度网络(或总进度 计划),督促执行.3、在符合总进度计划的前提下,协调制定并落实每一阶段的施工进度计划,并随 时自查其执行情况,发现问题时,查清原因,记录在案,以便分清责任4、除日常协调处理施工进度存在的问题外,定期(每月不少于一次)组织工程进 度协调会2.5、进度控制的原则1、工程进度控制的依据是施工合同约定的工期目标2、在确保工程质量和安全的前提下控制进度.3、采用动态的控制方法,对工程进度进行主动控制三)、进度控制措施3.1、加强计划管理根据工程施工组织设计的总体布署,每月编制月计划,每周编制周计划,对作业 班组编制日计划内容包括:施工进度计划,各主要工种劳动力平衡计划 ,机械设备 配置计划,各种材料及配件购置等主要材料计划以“日保周、周保月”工期目标的 实现,并且从实际出发,确保计划的严肃性和科学性,明确主攻方向,保竣工、创优 质产品,实现最终经济效益。
3.2、搞好施工协调工作本项目经理部将凡事从大局出发,从业主的利益出发,与其他单位紧密配合,服 从业主和监理的统一调配.1、施工的配合根据工程总体施工部署,编制施工计划网络图,密切注意各工序的配合合理解 决施工先后顺序,确定施工合理搭接,避免出现停工,窝工,返工的现象,充分利用空 间做到既能保证工程进度,又能确保安全质量和产品保护2、项目施工部内的协调当项目施工部为保证施工进度而出现资源(劳动力、材料、设备、施工机械、检 测仪器等)紧张,产生资源需求冲突时,由项目经理统一协调,优先照顾到整个工程 的关键线路所在施工部位的工程进度同时,组织资源供应,防止关键线路转移而影 响整个工程的工期在各施工段组织流水作业,由施工员首先深化图纸,找出各分部工程之间交叉施 工的矛盾,合理解决施工先后顺序,确定施工合理搭接点,组织各专业的劳动力进行 施工当交接出现时间差时,要充分利用施工空间大这一特点,其他工段组织施工,做 到既能保证工程进度,又能确保安全质量和产品保护3、组织措施1、公司将组织应变能力强、效率快、素质高、组织协调能力强的项目经理部, 对工程实施具体管理,充分发挥公司的综合施工能力,为项目部提供人、财、物的有效 配置。
2、项目经理部负责施工进度控制工作,编制进度计划、项目分解、施工进度调 度、资源配置和组织工程进度检查、协调3、将在公司内选派抽调具有类似工程丰富施工经验、高素质、战斗力强的专业生产技术骨干,按工期计划安排,分批分期进入施工现场,确保施工顺利进行.4、根据现场实际情况,合理安排工作面,加快工程的进度5、非雨天季节多安排工作时间,把雨天拖后的时间夺回来4、技术措施项目部在施工图纸会审的基础上,编制全面详尽的《施工组织设计》、《施工方案》 和《作业指导书》,组织施工班组学习、理解施工图,了解设计意图和施工标准,专 业施工班长对班组进行施工技术交底,使班组明确自己工作的目标和标准 3.5、经济措施合同签订后,公司为本工程项目提供启动资金,满足施工准备、前期备料. 对工程拨付款,坚持专款专用原则,统一计划合理使用,确保项目生产活动的正 常进行.公司应建立资金应急保障制度,当工程进度款与工程进度所需资金发生矛盾时, 公司可启用应急保障资金,保证工程资金6、材料设备措施强化机械配置,选调企业内性能最优的机械设备到本工程使用,并视情况,购置 或租赁优良的机械设备到现场,在施工中加强维护和保养,减少故障发生.项目部和专业班长,预先提出需用工程材料计划,并根据施工进度安排,提出阶 段性材料需用计划,明确材料进场时间,物料采购组按时组织合格材料进场,满足施工 需要。
一)质量控制方法施工质量管理体系的设置及运转均要围绕质量管理职责、质量控制来进行的,只有当职责明确、控制严格的前提下,才能使质量管理体系落到实处本工程在管理过 程中,将对这两个方面进行严格的控制.1.1、施工质量管理组织施工质量的管理组织是确保工程质量的保证,其设置的合理、完善与否将直接关 系到整个质量保证体系能否顺利地运转及操作在本工程中我司派出的施工质量管理 组织机构全面地进行质量管理及控制,各成员质量职责如下:1、项目经理的质量职责 项目经理作为项目的最高领导者,对整个工程的质量全面负责.在保证质量的前 提下,平衡进度计划,经济效益等各项指标,并督促项目所有管理人员树立质量第一的 观念,确保《质量保证计划》的实施与落实2、项目总工程师(质量经理)的质量职责 项目总工程师作为项目的质量控制及管理的执行者,对整个工程的质量工作全面 管理,从质保计划的编制到质保体系的设置、运转等,均由项目总工程师负责项目 总工程师亦是项目的质保经理.3、质量安全部部长的质量职责 质量安全部部长作为工程质量直接负责人,应把抓工程质量作为首要任务在布 置施工任务时,充分考虑施工难度对施工质量带来的影响;在检查正常生产工作时, 严格按方案、作业指导书等进行操作检查,按规范、标准组织自检、互检、交接检等 的内部验收。
4、质检人员的质量职责 质检人员作为项目对工程质量进行全面检查的主要人员应有相当的施工经验和 吃苦耐劳的精神,并对发现的质量问题有独立处理能力,在质量检查过程中有相当的 预见性,提供准确而齐备的检查数据,对出现的质量隐患及时发出整改通知单,并监督 整改以达到相应的质量要求.5、施工工长的质量职责 施工工长作为施工现场的直接指挥者,首先其自身应树立质量第一的观念,并在 施工过程中随时对作业班组进行质量检查,随时指出作业班组的不规范操作及质量达 不到要求的施工内容并督促整改.施工工长应做好技术交底工作.1.2、施工质量控制体系质量保证体系是运用科学的管理模式,以质量为中心所制定的保证质量达到要求 的循环系统,质量保证体系的设置可使施工过程中有据可依,但关键是在于运转正常, 只有正常运转的质保体系,才能真正达到控制质量的目的而质量保证体系的正常运 作必须以质量控制体系来予以实现.施工质量控制体系是按科学的程序运转,其运转的基本方式是 PDCA 的循环管理 活动,它是通过计划、执行、检查、总结四个阶段把经营和生产过程的质量有机地联 系起来,而形成一个高效的体系来保证施工质量达到工程质量的保证.首先,以我们提出的质量目标为依据,编制相应的分项工程质量目标计划,这个 分目标计划应使项目参与管理的全体人员均熟悉了解,做到心中有数。
其次,在目标计划制定后,各施工现场管理人员应编制相应的工作标准并对施工 班组交底实施,在实施过程中进行方式、方法的调整,以使工作标准完善再次,在实施过程中,无论是施工工长还是质检人员均要加强检查,在检查中发现 问题并及时解决,以使所有质量问题解决于施工之中,并同时对这些问题进行汇总, 形成书面材料,以保证在今后或下次施工时不出现类似问题 二)、质量控制措施施工阶段性的质量保证措施主要分为三个阶段,并通过这三阶段来对本工程各分 部分项工程的施工进行有效的阶段性质量控制.21、事前控制阶段事前控制是在正式施工活动开始前进行的质量控制,事前控制是先导事前控制, 主要是建立完善的质量保证体系和质量管理体系,编制《质量保证计划》,制定现场 的各种管理制度,完善计量及质量检测技术和手段.对工程项目施工所需的原材料、 半成品、构配件进行质量检查和控制,并编制相应的检验计划.进行设计交底,图纸会审等工作,并根据本工程特点确定施工流程、工艺及方法 检查现场的测量标桩,定位线及高程水准点等2.2、事中控制阶段1、完善工序质量控制,把影响工序质量的因素都纳入管理范围及时检查和审 核质量统计分析资料和质量控制图表,抓住影响质量的关键问题进行处理和解决。
2、严格工序间交接检查,作好各项隐蔽验收工作,加强交检制度的落实,对达不 到质量要求的前道工序决不交给下道工序施工,直至质量符合要求为止.3、对完成的分部分项工程,按相应的质量评定标准和办法进行检查、验收.4、审核设计变更和图纸修改5、同时,施工中出现特殊情况,如掩盖或使用无合格证的工程材料,擅自变更替 换工程材料等,主任工程师有权向项目经理建议下达停工令.23、事后控制阶段1、事后控制是指对施工过的产品进行质量控制,是弥补按规定的质量评定标 准和办法,对完成的单位工程,单项工程进行检查验收.2、整理所有的技术资料,并编目、建档.3、在保修阶段,对本工程进行回访维修2.4、雨季施工措施(1)、与气象部门取得日常直接联系,收集工程当地以往的气候资料,掌握施工现 场、运输途中、拌和楼等相关地区每天及未来几天气候走势情况;并及时将天气预报 信息传达给每个部门2)、做好雨季施工的施工计划安排,做到即满足阶段性工期的要求,又有一定 的灵活性,充分利用气候间隔,切实抓好非雨天的施工生产根据本标段的实际情况, 结合当地的气候条件,制定详细的施工计划,抓紧在黄金季节进行施工,尽量避开雨季, 对需要雨季施工的路段,应首先对该段进行详细的调查,根据实际情况编制实施性的 施工组织设计,报请监理工程师批准后实施。
3)、切实做好路面排水工作.保证下雨时路面排水顺畅、雨后不积水,确保雨后 基层、面层尽快干燥全面检查工作面的排泄孔,保证畅通,局部地段征得监理、业 主同意适当增加临时排水孔.施工尾段遇小雨可适当加快摊铺速度完成4)、进入雨季每台运输车及拌合楼必须配备对讲机或其他通讯设备,随时保 持联系;设总调度负责同一指挥拌料、摊铺;下雨天严禁摊铺施工,运输拌合料车辆必 须加盖防雨保温篷布;车厢连接处密封严密5)、估计下雨时,拌合楼立即停止拌料,施工现场立即停止摊铺,并迅速把摊铺 机(包括料斗部分)全面覆盖,在摊铺机前对将摊铺混合料得工作面进行防雨覆盖,对 已摊铺得部分迅速加紧碾压至密实.未经碾压而经雨淋的沥青混合料,全部清除6)、摊铺现场配备一定得吸水拖把及小桶,遇短时阵雨,对局部积水处拖干处 理摊铺尾段遇小雨时,用拖把尽量清干积水,适当加快摊铺速度完成摊铺7)、沥青砼拌合场做好防汛、防雨措施在拌和楼场内布置排水沟,做好雨后 场内不积水.细集料存放在仓库中,并配备足够的防雨条布,使其始终处于干燥状态8)、雨季影响较大不能施工时,应组织施工人员进行砂、石料的储备,以保证 施工的需要,对施工机械设备进行全面的维修保养,使之处于良好的状态,待雨季过 后,安排全部施工力量进行加班加点,把因雨季影响而耽误的工程进度抢回来,以保 证施工按计划进行,确保如期完成施工任务.(9)、进入现场的设备、材料必须避免放在低洼处,要将设备垫高,设备露天存 放应加盖塑料布,以防雨淋日晒。
施工机具要有防雨罩或置于遮雨棚内五、施工过程中的安全控制方法和措施一)安全控制方法11、安全生产目标安全生产目标:责任事故死亡率为零,确保施工过程中无重大人员伤亡事故发生, 月伤亡率在千分之一以下2、建立健全安全保证体系附:安全生产保证体系图安全保证体系安全制匿总经理主管安全副经理安全管理领导小组全 技 术 交 底安全制匿方累编制安全工程师安全检查临 时 甲 电 施 工狽 设 计项目经理支 撑 系 统 安 全 技 术 措 施专职安全员作业班组安全员安全检查记录纠 E 措 施 记 录TS记录安全措施落实安全保证体系框图安全教育:1、三级妥全教育2、特殊工种妥全教育 上新工艺安全教育4、班前安全教育花做妊安全生产宣传工作安全生产责任制及制度:1、 溜司、项目部妥全生产责任 制,肠导为註生/啧任X2、 职能部门制定安全生产制 度、落宝安全楷施施工人员经过安全教 育4.施工安全防护及预防 措趙第13页共32页久班组安全生产制度4、机械设备安全检查制度'、月度、季度安全大检查项目 安全管理趙工中检查监控:1、各级安全技术.交底;2、趙工中各种不安全因素 控制3;坚持和检查妥全操作规 程的措4、定期召开妥圭会浓\、抓好安全生产检查信息 反馈工作°开工前准备:1、菇工组织般计中有 妥至技术措掩〔"宀*八 肚机械设备状况良好。
附:项目安全组织机构框图公司总部ism专腋铉翎1辎督ww勰蹿全戦二)、安全保证措施2.1、主体方针1、施工现场建立以项目经理、安全员为主的安全监督检查体系,坚持贯彻“安全第 一、预防为主“的方针,把安全当作第一位工作来抓,以贯彻落实《施工安全规程》为主要 内容,加强班组建设,强化安全管理,使贯彻落实《施工安全规程》成为广大职工的自觉行 动,增加安全意识,确保安全生产2、建立健全以安全生产责任制为基础的各项安全管理制度,责任到人,贯彻落实3、各类机械操作人员和特殊人员必须通过培训考核合格后持证上岗,并要定期进行 安全学习,特殊工程施工时要进行班前学习,严禁司机酒后开车和违章超载驾驶车辆,并 制定相应的奖惩措施4、坚决贯彻制定安全生产岗位责任制,工人入场要进行三级教育,做好岗前安全教育, 制定分工序的安全操作规程和安全奖惩制度.5、严禁有心脏病、酒后及身体不适的人员进行高空作业,施工人员一律戴好安全帽,高 空作业时一定要系好安全带和穿防滑鞋6、坚持“三教”制度,积极开展“百安”活动和组织好国家及市级的“安全生产周” 活动,推动安全工作的开展,严格“三检"制,强化专检7、制定适合工地情况的防火、防电、防洪的具体措施。
引入电源设配电室,场内电 力干线用架空或埋地电缆,用电点设开关箱并加锁,设专职电工日常检修维护电力系统油 料库及危品库、木料场等布设符合安全规程要求,并配备灭火器材、消火栓8、 用“FTA"(事故树)法分析原因,人本生理节律预测、预防、确保车辆、人的安全9、 钩机作业要防止触碰架空电线,现场油料要远离火源、电源、临时供电线路采用 三相五线测,设重复接地,工棚内不得生明火,大风天食堂要停火10、 施工现场进行围护,封闭施工,出入口及便桥头处设专人值岗,并提前设告示牌,维 持正常的施工秩序和安全.11、 建立健全有效运行的安全管理体系,行使安全监督职能2.2、施工现场安全措施如何做到忙而不乱,杂而不混,科学有序地组织施工,确保施工人员的人身安全和生产 设备、工程建设的安全尤为重要.为此,特制定以下具体安全措施.(一)安全生产管理机构 成立以项目经理为组长,项目副经理、技术负责人、安全总监为副组长,专业工长和班 组长为组员的项目安全生产领导小组,在项目形成纵横网络管理体制各自职责如下:1、项目经理:全面负责施工现场的安全措施、安全生产等,保证施工现场的安全.2、项目总工:制定项目安全技术措施和分项安全方案,督促安全措施落实,解决施 工过程中不安全的技术问题.3、质量安全部部长:直接对安全生产负责,督促、安排各项安全工作,并随时检查。
4、安全员:督促施工全过程的安全生产,纠正违章,配合有关部门排除施工不安全因素, 安排项目内安全活动及安全教育的开展,监督劳防用品的发放和使用5、施工工长:负责上级安排的安全工作的实施,进行施工前安全交底工作,监督并参 与班组的安全学习二)安全管理组织计划 在本工程施工过程中,项目将严格执行三级交底和教育制度,即项目总工、项目安全负责人向施工工长和部门负责人交底,施工工长、部门负责人向施工班组交底三)安全防护措施 该工程专业工种繁多,其安全防护范围有:现场施工用电安全防护,现场机械设备安全 防护,施工人员安全防护,现场防火、防毒、防台风措施等1、现场安全用电现场设配电房和备用发电机房,施工用电施行TN-S系统,采取三级配电、二级保护, 其具体措施如下:现场设配电房,建筑面积不小于10m2,并且具备一级耐火等级主线走向原则:接近负荷中心,进出线方便,接近电源,接近大容量用点设备,运输方 便不设在剧烈振动场所,不设在可触及的地方,不设在有腐蚀介质场所,不设在低洼和积 水、溅水场所,不设在有火灾隐患的场所.现场施工用电原则执行一机、一闸、一漏电的保护措施.其电箱设门、设锁、编号,注 明责任人。
机械设备必须执行工作接地和重复接地的保护措施照明使用单相 220V 工作电压,照明主线使用单芯 2 5mm2 铜芯线,分线使用 1 5mm2 铜芯线,灯距离地面高度不底于 2电箱内所配置的电闸、漏电、熔丝荷载必须与设备额定电流相等.不使用偏大或偏小额 定电流的电熔丝,严禁使用金属丝代替电熔丝现场防雷不可忽视,必须设置避雷装置焊接2m长©20mm镀锌圆钢作避雷器,用 不小于35mm2的铜芯线作引下线与埋地(角钢为L50X5 X2500mm)连接,其电阻值不大于 10欧姆现场电工必须经过培训,考核合格后持证上岗.2、机械设备安全防护(1) 机械除本身护罩完好,电机无病外,还要求机械有接零和重复接地装置,接地电 阻值不大于 4 欧姆.(2) 机械操作人员必须经过培训考核,合格后持证上岗3) 各种机械要定机定人维修保养,做到自检、自修、自维,并做好记录4) 施工现场各种机械要挂安全技术操作规程牌5) 各种起重机械和垂直运输机械在吊运物料时,现场要设人值班和指挥6)所有机械都不许带病作业3、施工人员安全防护(1)进场施工人员必须经过安全培训教育,考核合格,持证上岗2)施工人员必须遵守现场纪律和国家法令、法规、规定的要求,必须服从项目经 理部的综合管理。
3)施工人员进入施工现场必须戴符合标准的安全帽,佩挂安全带,其配带方法要符 合要求4)施工人员不得任意拆除现场一切安全防护设施,如机械护壳、安全网、安全围栏、 警示信号等如因工作需要,必须经项目负责人同意方可5)施工人员工作前不许饮酒,进入施工现场不准嬉笑打闹6)施工人员应立足本职工作,不得动用不属本职工作范围内的机电设备7)夏天酷热天气,现场为工人备足清凉解毒茶或盐开水8)搞好食堂饮食卫生,不出售腐烂食物给工人餐饮.(9)施工现场设医务室,派驻医生一名,对员工进行疾病预防和医治.(10)夜间施工时安装足够的电灯,确保夜间施工和施工人员上下安全4、施工现场防火措施(1)项目建立防火责任制,职责明确2)按规定建立义务消防队,有专人负责,制定出教育训练计划和管理办法3)重点部位必须建立有关规定,有专人管理,落实责任,设置警告标志,配置相应的 消防器材.(4)建立动用火审批制度,按规定划分级别,明确审批手续,并有监护措施.(5)设置消防器材6)焊割作业应严格执行“十不烧"及压力容器使用规定.(7)危险品押运人员、仓库管理人员和特殊工种必须经培训和审证,做到持有效证件 上岗.5、风灾、水灾、雷灾之防护(1)气象部门发布暴雨、大风警报后,值班人员及有关单位应随时注意收听报告台风 动向之广播,转告项目经理或生产主管.(2) 暴风雨接近本地区之前,应采取下列预防措施:(3) 关闭门窗,如有特殊防范设备,亦应装上。
4) 熄灭炉火,关闭不必要的电源或煤气5) 重要文件及物品放置于安全地点6) 放在室外不堪雨淋之物品,应搬至室内或加以适当之遮盖7) 准备手电筒、蜡烛、油灯等照明器具及雨衣、雨鞋等雨具.(8) 门窗有损坏应紧急修缮,并加固房屋屋面及危墙9) 指定必要人员集中待命,准备抢救灾情10) 准备必要药品及干粮四) 安全检查1、班组每天进行班前活动,有班长或安全员传达工长安全技术交底,并做好当天工作 环境的检查,做到当时检查当日记录2、项目经理带队每星期组织一次本项目安全生产的检查,记录问题,落实责任人, 签发整改通知,落实整改时间,定期复查,对未按期完成整改的人和事,严格按单位安全奖 惩条理执行3、单位对项目进行每半月一次的安全大检查.发现问题,提出整改意见,发出整改通 知单,由项目经理签收,并布置落实整改人、措施、时间如经复查未完成整改,项目经理 将受到纪律和经济处罚3、施工环保保证措施我公司在本工程施工中,将坚持“保护和改善环境”的方针,坚决执行国家环境保护 的三大基本政策:“预防为主"“谁排染谁治理”“强化环境管理”实施“三同时"制度,注 重“预防为主”的原则,推行清洁生产技术和清洁生产,成立环境保护领导与实施机构, 并建立环保专项资金.2。
31、环境保护制度保证1、为保证本项目的施工环保,项目经理部由项目经理组织编制《环境保护管理条例及 实施细则》并严格执行2、坚持监督、检查制度项目部环保小组专职人员,对各工区的环保设施、措施执行情况,每日进行巡视、检 查,并做好巡视日记,发现问题,及时初具“环保通知书",提醒注意或责令整改;每月进 行一次大检查,严格按照《管理条例》进行处理3、严格“三同时制度” 在工程施工过程中,将防治环境排染和生态破坏的设施,与主体工程同时设计、同时施 工、同时投产和使用的环境保护管理制度4、加强开工前教育,通过专题会议和生产例会,对全体职工进行环保教育,提高环 保意识,做到动工前明确化,施工过程中管理制度化、标准化,环境保护实施具体化2、环境保护的技术措施1、严格遵守国家和省市政府有关环境保护的法令法规和合同规定,对施工活动范围 内的环境予以认真保护教育职工遵守环保法规,提高环保意识,并根据本工程环保的特点 制定一系列具体措施加以贯彻落实.自觉接受当地环保部门和工程师对施工活动的监督、指 导和管理,积极改进施工中存在的环保问题,提高环保水平.2、在施工区和生活区建立垃圾池,排物和生产垃圾定点堆放,定期定人清理、烧焚, 建立化粪池等必要的卫生设施,粪便积集后及时外运.禁止直接将污水与垃圾、粪便等直接 排入江中。
3、噪声控制措施:严格按照《中华人民共和国噪声标准》有关噪声的要求、规定执 行必须采取各种措施,限制和降低施工过程中的噪声 施工中米用低噪音的工艺和施工方法.b. 建筑施工作业的噪音可能超过建筑施工现场的噪音限值时,在开工前向建设行政主 管部门和环保部门申报,核准后方能施工.c. 合理安排施工工序,严禁在中午和夜间(12:00〜14: 00, 22: 00〜7:00)进行产生噪 音的建筑施工作业.由于施工中不能中断的技术原因的其它特殊情况,确需在中午和夜间进 行连续作业的,在向当地有关主管部门和环保部门申请,取得相应的施工许可证后方可开 工.d 在施工场地外围进行噪音监测,对于一些产生噪音的施工机械,应采取有效的措施减少噪音,如金属和模板加工场地均搭设工棚以屏蔽噪音4、粉尘控制措施:施工现场场地硬化和绿化,经常洒水和浇水,减少粉尘排染 严禁在施工现场焚烧旧材料,有毒、有害和有恶臭气味的物质 装卸有粉尘的材料时,应洒水湿润的在仓库内进行 严禁向随意抛掷垃圾,所有垃圾装袋运走.现场主入口处设洗车台位,运输车辆必须 冲洗干净后方可离场上路行驶在装运建筑物材料、土石方、垃圾及工程渣上的车辆,派 专人负责清扫道路及冲洗,保证行驶途中不排染道路和环境。
5、 完工后,除已征得监理工程师同意外,拆除一切必须拆除的施工临时设施和生产 设施拆除后的场地彻底清理并按合同要求进行绿化6、 防止水质排染措施:地面冲洗物包括水泥、淤泥、砂石和生活排水、基坑排水、 含油废水及其它悬浮或溶解物质,应引入排水处理池中以防止未经控制的排放 4、水土保证措施根据工程水土流失的特点、危害程度和防治目标,水土保持设计采取分区分期防治,工 程建设前期以水土保持工程措施为主,因地制宜,辅以生物措施相结合,快速有效地遏制 水土流失,后期主要以植物措施为主,防止水土流失,改善生态环境1、 主体工程防治区 主体工程区主要根据挖方、填方情况,对路基边坡防护、路基排水系统、路基压实和绿化工程进行防护措施,从而保护路基的稳定,排除路基路面积水,美化公路运行环境,保 证公路的安全稳定运行2、 弃土场防治区 采取挡土墙、护坡工程以及综合排水工程和土地整治等水土保持措施设置渣场排水系统,拦渣墙,堆渣后回填表土,表面平整,人工夯实,坡面植物防护,恢复植被防治弃渣 下泄,稳定边坡,恢复和改善土地生产力3、 临时工程用地防治区 在施工中的临时占地,应将原有的地表有肥力土壤推至一旁,待施工完毕后,再将这些熟土推至恢复原有表层,以利于今后耕种。
根据当地的自然情况,对裸露地除硬覆盖外, 还应种植适合地区的长绿植物等美化措施,使道路建设造成的地表裸露面尽可能恢复植 被2.5、文明施工措施一)文明施工管理为减少因施工对周围环境及交通的影响,我司将严格遵守政府有关文明生产要求,将 文明生产和环境保护工作列为施工管理的重要环节,将其制度化,争创文明样板工地为 此,特成立以项目经理为组长的现场文明施工与环境保护工作小组,并设置专职管理员负责 小组的日常工作,公司有关科室人员及各专业施工班组长为工作小组成员,确保文明生产 和环境保护的各项措施能贯彻到施工管理各个环节二)文明施工管理基本要求严格执行省市文明施工规定,做好各项管理工作1、将加工场、料场合理布置,规范现场施工场地2、严格控制噪音排染,通过增加劳动力的方法确保施工工期满足要求.3、控制灰尘对周边环境的排染安排专人每天三次对工地进行喷水,减少灰尘对周边 环境的影响4、施工现场用 C20 混凝土硬化处理,规划施工道路,保证施工运输道路畅通.5、施工现场主要出入口设置洗车槽,工地车辆必须经过高压冲洗方能出施工现场6、施工现场沿建筑物周边修排水沟,保证排水通畅,经三级沉淀池排入经有关部门批 准的市政井,保证施工现场无积水.7、施工现场设置吸烟区.8、施工现场进行绿化处理,保持施工现场环境。
9、根据建设单位提供的施工场地,合理设置围挡,实行围蔽施工10、根据建设单位提供的施工路口设置施工车辆进出工地的大门,门头设置企业标志, 并建立门卫制度11、进入施工现场的人员佩带胸卡,建立施工人员施工时间段,对施工人员进行文明 施工交底,超出时间段,禁止人员进出施工场地,杜绝影响区内人员正常工作12、根据施工总平面图,按规划堆放建筑材料、构件、料具并给予标识13、易燃易爆物品分类堆放并给予标识.14、规范现场施工人员及工人住宿,宿舍区和施工区分开设置娱乐场所,丰富工人生 活15、制定消防制度,配置消防设施,按照要求办理动火手续.16、施工大门口处挂五牌一图.17、施工场地张贴安全标语18、清运余泥的车辆,余泥面要夯实,不能装车过满,且应该覆盖,并要洗车方能上路 散体物料运输由专业运输公司负责.19、定期对场地卫生清洁检查,清疏沟渠、水井、积水,定期洒药灭蚊每天由专人打 扫、清理公共生活场所卫生,厨房必须制度上墙20、建立文明施工责任人制度,加强对工人宣传教育工作,在工地大门口张拉宣传横幅, 工地内张贴宣传标语,现场人员一律佩带工作胸卡,统一制服,佩带安全帽等.施工、生活 排水要经过滤池及砂井才排放入市政管道.21、制定保健急救措施,落实现场配置措施。
22、落实防尘、防噪音措施23、夜间加班要办理夜间施工许可证,方能施工24、建立施工不扰民措施.25、对业主提出的意见虚心接受,积极整改26、开展创文明工地,树立企业良好形象活动,力争本工程成为市文明施工样板工地27、防止大气排染28、防止噪音、水排染29、环境保护管理控制项目经理 职能组 I 班组按照环保标准进行施工1、 制订具体措施管理标 准2、 对环保设施进行验收, 发放准许施工证3、 对日常施工进行监督 检查1、 落实各项环保措 施不断完善 监控2、 指导施工班组按标准施工30、环卫卫生措施1) 施工区、料区要细分卫生责任区,责任到人,签订卫生奖罚制度.2) 办公区要指派专人负责区域内的卫生管理3) 生活区各专业工种设一名专职管理员,订立卫生管理制度,严格进行卫生管理4) 每间宿舍设一名负责人,负责组织每日对宿舍的清扫5) 食堂,两证齐全,伙房采用磁砖内墙,水泥地面,炊具干净,卫生,严格食品卫生管理 制度6) 厕所、门窗齐全,四壁严密,中档磁砖装修,内设冲水措施,专人管理,专人清扫7) 对门前三包地区每日派专人清扫,洒水降尘.六、施工过程中的合同管理合同管理就是对与本工程建设项目有关的各类工程合同,从条件的拟定、协商、签署、 执行情况的检查和分析等环节进行的科学管理工作,以期通过合同管理实现工程项目的控 制目标,维护订立合同双方的合法权益。
一)、管理目标合同管理总目标是:在监督各项建设活动符合相关法律、法规的前提下,工程质量符 合工程建设规范和国家相关工程施工质量验收标准 ,施工进度和工程造价满足施工合同的 相关要求,施工过程不发生重大施工安全事故,工程现场符合省有关文明工地的标准. 二)、管理方法合同管理就是遵循业主与承包商或材料、构配件、设备供应商等订立的工程合同所约 定的工程质量、施工进度、工程造价和安全、文明施工目标,依据有关政策、法律、规章 技术标准和合同条款来解决处理各种合同问题1、工程质量合同管理方法运用科学管理方法和质量控制措施,依据有关合同条款的有关规定对工程质量进行监 督与管理,严格约束承包商按照图纸和技术规范中写明的试验项目、材料性能、施工要求 和允许精度等有关规定进行施工,消除质量隐患,防患质量事故,严把质量关.2.2、施工进度合同管理方法根据有关合同条款关于工期的要求,编制施工进度控制的监理计划,审查承包商提交 的工程施工进度计划,并工程施工过程,经常检查计划的执行情况,发现偏差 ,及时采取 纠偏措施,确保工程进度全面受控,工程按期开工,顺利施工,如期竣工3、工程造价合同管理方法监理机构作为工程费用的监控主体,处于工程计划与支付环节的关键位置,除了加强 对合同中所规定的工程量表,工程费用的计量与支付管理外,还应对合同中所规定的其它 费用加强监督与管理。
此外,还应根据合同条款,制定工程计量与支付、工程变更和施工 索赔的程序,使工程费用监督与管理科学化、规范化.2.4、安全、文明施工合同管理方法根据国家和省、市有关安全、文明施工的法令、法规,以及相关施工合同条款,对工 程现场安全文明施工进行监督与管理,严格约束承包商按照国家和省、市有关安全、文明 施工的法令、法规组织施工,消除施工安全隐患,防患施工安全事故,创建建设工程安全文 明施工示范工地七、施工过程中的信息管理一)、信息管理的目标通过信息收集、调查分析、系统设计、系统实施、系统评价,使信息管理系统持续改 进,不断完善.信息管理目标:建立一个以业主为中心,按照业主、监理单位、施工单位的 合作关系,以信息的传递、审批、汇总为手段,以进度控制、投资(成本)控制、质量安全 控制、合同管理、信息管理为目的,结合工程网络图、合同通用条款及专用条款对工程项 目进行多部门的综合管理系统信息管理及反馈系统如框图图—1、图—2 所示1、施工项目信息管理的主要内容11.1、信息流分类(1)完成合同所需的信息流;(2)完成现场施工准备、编制施工组织设计,解决重大施工方案及采取先进技术方 面的信息流;(3)疏通物资渠道及解决急需物资方面的信息流;(4)按时提供完好的大型施工机械设备所需要的信息流;图-1 信息反馈系统示意图承包人施工信息管理系统决策层收集信息 g 一抒人发布指令 决 策 / 日令发布指令J— J施工工区专题报告工程实施报告发包人、监理人发布指令职能部门发布指令、输入信息信息管理系统执行决策 收集信息 输出信息报表反馈执行决策收集、处理信息输出信息图-2 信息管理程序示意图(5)指导质量管理,实现质量目标方面的信息流;(6)及时调配项目缺口的专业技术和管理人员,以及技术工人方面的信息流;(7)为解决流动资金、控制项目成本及经济核算方面的信息流;(8)保证完成工作形象进度及进行网络进度计划控制方面的信息流;(9)施工全过程完成各项技术经济、安全等方面指标情况的信息流;(10)上级主管部门及管理层有关规范、标准、规定等方面的信息流;(11)外部环境、国家政策、行业行情、银行、设计、材料、设备等协作单位方面的 信息流。
12、信息管理系统子系统(1)施工活动信息(施工形象进度、完成工程量等);(2)工程质量信息(分项工程质量检查情况表、竣工质量评定表等);(3)劳动工资信息(劳动统计及出勤率、劳动生产率及产值等);(4)机械设备信息(机械完好率和利用率、机械维修情况报表等);(5)财务及成本信息(成本会计报表、标价执行情况分析等);(6)安全生产信息(工伤频率统计报表、安全措施执行分析等);(7)其它信息(如文明施工信息、环保措施实施信息等).12、 信息管理措施(1)对相关人员进行培训,使其了解信息管理特点,理解信息管理的主要内容.(2)为使信息网络统一规划,形成制度并使之规范化,项目指挥长必须高度重视,亲 自过问,从人力、物力、财力上给予支持和帮助3)确定并实施信息收集方法,包括信息的来源(内部或外部信息,也可以是口头 的或书面的)、收集的频次和对信息的分析评价4)加强合同管理,重点是对合同条款的履行及变化情况的处理,资料的收集;加强 统计管理,及时编制和报送统计报表;加强沟通交流,从多方面、多渠道有效地收集各种信 息5)及时进行调查、整理分析各种信息充分利用各种信息,及时反馈到有关的人员 部门和场所,使之得到改进提高的机会.二)、竣工资料及施工记录的移交2。
1、竣工资料及施工记录的收集、整理和编制原则(1)分部工程一般在完工后半年内应完成竣工资料的验收及移交工作2)竣工资料是记录施工过程中的各项活动的总和,资料应真实、详尽,不得人为改 动3)竣工资料的整理、收集是整个施工过程的资料积累,在施工过程中应制定详细 的施工计划并保证按计划实施.2.2、竣工资料的主要内容(1)工程实施概况和大事记.(2)已完工程移交清单(包括工程设备)3)永久工程竣工图4)工程验收及质量评定资料5)质量保证资料6)列入保修期继续施工的尾工工程项目清单7)未完成的缺陷修复清单.(8)施工期的观测资料9)发包人和监理人指示应列入完工报告的各类施工文件、施工原始记录(含图片 和录象资料)以及其它应补充的完工资料2.3、竣工验收的程序竣工验收程序如下图所示图 3 竣工验收程序框图八、应急预案一)不确定事项及突发事件应对措施1.1、基本原则1.11 预防为主、常备不懈提高不确定事项和突发事件发生的意识,落实各项防范措施对各类可能引发突发事 件的情况进行分析、预测、预警,做到早发现、早报告、早隔离、早治疗.1.12 统一指挥、分级负责不确定事项和突发事件应急处理实行管理部门、施工队两级负责。
各有关部门要在突 发事件应急处理指挥部统一领导和指挥下,按照预案规定的职责开展工作3 快速有效、减少损失对不确定事项和突发事件做出快速反应,采取有效的控制措施,尽最大努力和可能,最 大限度地减少人员伤亡,减少财产损失和社会影响,维护国家安全和利益.1.14 依靠科学、加强合作积极开展突发事件防范和处置的相关科学研究工作 ,为应急处理提供科学的技术保 障.12、突发事件应急处理指挥部的组成把突发事件的管理整合到工程项目管理部的日常管理工作中 .由项目部设立突发事 件应急处理指挥部,由项目经理主要领导担任总指挥 ,负责统一领导和指挥本工程区域内 的应急处理工作,决定是否启动应急处理预案等.13、应急救援对策措施及注意事项(一)对策措施(1)及时对坍塌、火灾、中暑、爆炸事故等突发性事件现场进行情况侦察2)划定警戒区及时划定警戒区,疏散人员,禁止无关人员进入事故现场.对有爆炸 危险发生的火灾事故,要使用有毒气体探测仪等仪器设备进行检测,停止用火用电,防止 爆炸产生有毒气体和产物,防止在一定范围内造成人员伤亡.(二)注意问题(1)在坍塌、火灾、中暑、爆炸事故现场要注意施救人员的个人防护,防止受伤。
2)在火灾现场,要加强冷却,防止爆炸.(3)灭火和抢险救援结束后,要及时对现场进行清理,防止次生危害1.4、重大伤亡事故响应的通用程序1、呼救1)应大声呼叫.2)听到呼叫的任何人均应立即报告单位领导2、报警拨打急救 110、119、120,报告发生伤亡事故地点、伤害类型、伤害部位等3、接车 接车员迅速到路口接车,引领急救车迅速到达现场4、自救 现场总指挥负责组织紧急救护小组的现场抢救工作.5、保护现场组织自救同时,保护好现场目录一、服务承诺及响应承诺 1一)、服务承诺: 11、建造师、管理人员方面的承诺: 12、与业主及监理单位配合方面的承诺: 13、农民工工资保障金承诺: 14、文明施工承诺: 1二)、响应承诺 11、工程建设期承诺: 12、安全措施: 2二、工程施工的投资控制目标、方法和措施 3一)、投资控制目标: 3二)、投资控制方法: 3三)、投资控制措施: 3三、工程施工的进度控制目标、方法和措施 4一)进度控制的目标 4二)、进度控制的方法 42.1、进度的事前控制 42.2、进度的事中控制 42.3、进度的事后控制 524、进度控制的内容 52。
5、进度控制的原则 5三)、进度控制措施 631、加强计划管理 63.2、搞好施工协调工作 63.3、组织措施 63.4、技术措施 735、经济措施 736、材料设备措施 7四、质量控制方法和措施 7一)质量控制方法 71.1、施工质量管理组织 812、施工质量控制体系 8二)、质量控制措施 921、事前控制阶段 92.2、事中控制阶段 923、事后控制阶段 1024、雨季施工措施 10五、施工过程中的安全控制方法和措施 11一)安全控制方法 1111、安全生产目标 1112、建立健全安全保证体系 12附:项目安全组织机构框图 14二)、安全。
