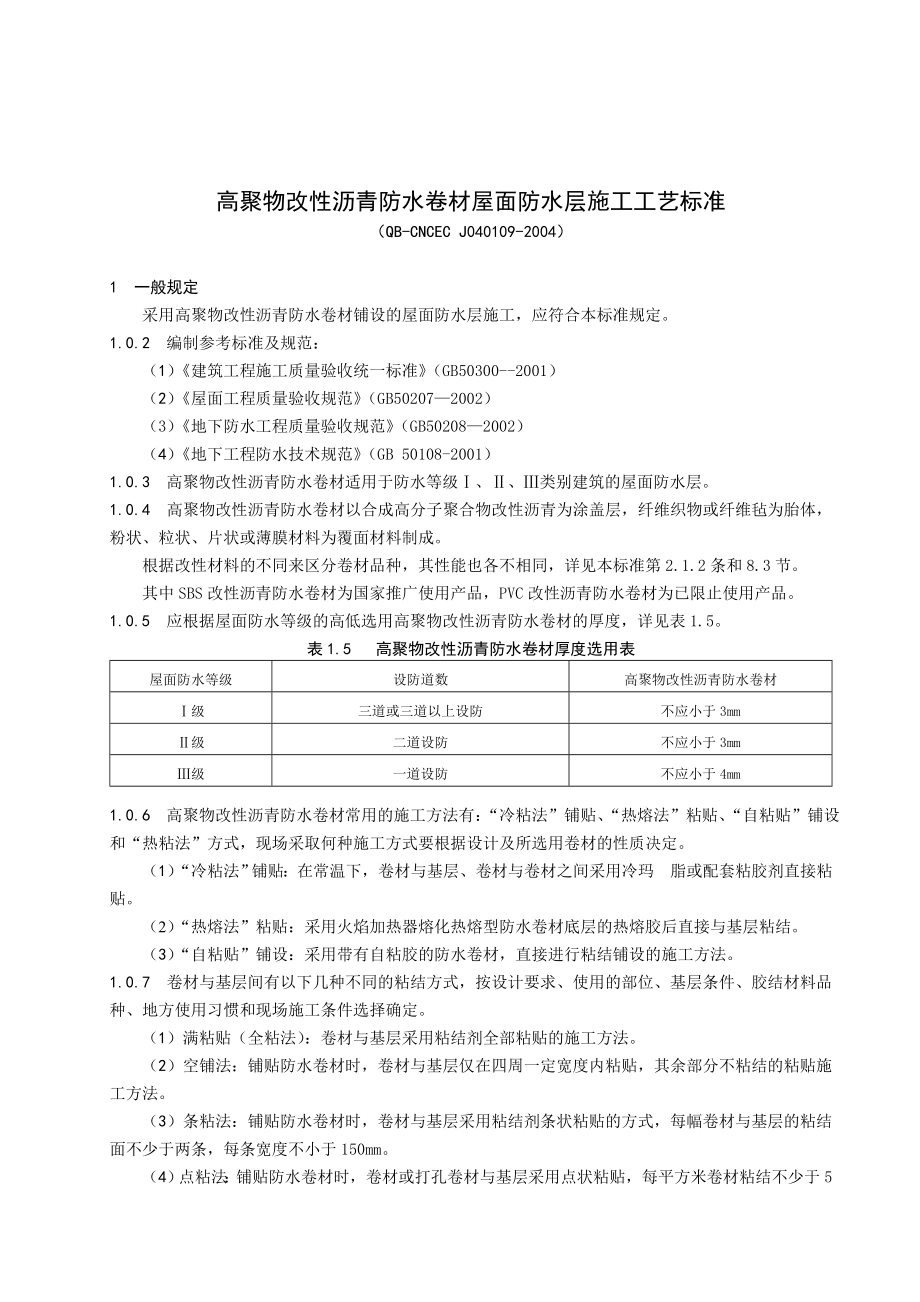

高聚物改性沥青防水卷材屋面防水层施工工艺标准(QB-CNCEC J040109-2004)1 一般规定 采用高聚物改性沥青防水卷材铺设的屋面防水层施工,应符合本标准规定1.0.2 编制参考标准及规范:(1)《建筑工程施工质量验收统一标准》(GB50300--2001)(2)《屋面工程质量验收规范》(GB50207—2002)(3)《地下防水工程质量验收规范》(GB50208—2002)(4)《地下工程防水技术规范》(GB 50108-2001)1.0.3 高聚物改性沥青防水卷材适用于防水等级Ⅰ、Ⅱ、Ⅲ类别建筑的屋面防水层1.0.4 高聚物改性沥青防水卷材以合成高分子聚合物改性沥青为涂盖层,纤维织物或纤维毡为胎体,粉状、粒状、片状或薄膜材料为覆面材料制成 根据改性材料的不同来区分卷材品种,其性能也各不相同,详见本标准第2.1.2条和8.3节 其中SBS改性沥青防水卷材为国家推广使用产品,PVC改性沥青防水卷材为已限止使用产品1.0.5 应根据屋面防水等级的高低选用高聚物改性沥青防水卷材的厚度,详见表1.5表1.5 高聚物改性沥青防水卷材厚度选用表屋面防水等级设防道数高聚物改性沥青防水卷材Ⅰ级三道或三道以上设防不应小于3mmⅡ级二道设防不应小于3mmⅢ级一道设防不应小于4mm1.0.6 高聚物改性沥青防水卷材常用的施工方法有:“冷粘法”铺贴、“热熔法”粘贴、“自粘贴”铺设和“热粘法”方式,现场采取何种施工方式要根据设计及所选用卷材的性质决定。

1)“冷粘法”铺贴:在常温下,卷材与基层、卷材与卷材之间采用冷玛脂或配套粘胶剂直接粘贴2)“热熔法”粘贴:采用火焰加热器熔化热熔型防水卷材底层的热熔胶后直接与基层粘结3)“自粘贴”铺设:采用带有自粘胶的防水卷材,直接进行粘结铺设的施工方法1.0.7 卷材与基层间有以下几种不同的粘结方式,按设计要求、使用的部位、基层条件、胶结材料品种、地方使用习惯和现场施工条件选择确定1)满粘贴(全粘法):卷材与基层采用粘结剂全部粘贴的施工方法2)空铺法:铺贴防水卷材时,卷材与基层仅在四周一定宽度内粘贴,其余部分不粘结的粘贴施工方法3)条粘法:铺贴防水卷材时,卷材与基层采用粘结剂条状粘贴的方式,每幅卷材与基层的粘结面不少于两条,每条宽度不小于150mm4)点粘法:铺贴防水卷材时,卷材或打孔卷材与基层采用点状粘贴,每平方米卷材粘结不少于5个点,每点面积为100mm×100mm1.0.8 采用条粘、点粘、空铺方式铺设第一层卷材或打孔卷材时,在檐口、屋脊、屋面转角处和突出屋面物的连接处,宽度不得小于800mm范围的卷材应采用满粘贴方法 屋面卷材防水层上有重物覆盖或基层变形较大时,应优先采用空铺、点粘和条粘的方法铺贴卷材;但卷材与基层在屋面周边的800mm范围内、卷材与卷材之间都应采用满粘贴,立面或大坡面铺贴应满粘贴。

1.0.9 基层必须坡度正确、表面顺平、干净、干燥(含水率应不大于9%) 判断可以铺贴卷材的、基层干燥程度的简易检验方法是:将1m2卷材平坦地铺放在找平层上,静置3~4h后掀开检查,找平层覆盖部位和卷材上未见水印即可铺设1.0.10 铺贴卷材前,屋面保温层和找平层干燥程度不够,宜按排汽屋面处理,但找平层表面的干燥程度必须不影响胶结材料的粘着排汽屋面的细部做法和施工技术措施见本标准第3.3.4小节1.0.11 防水层施工前,伸出屋面的管道、设备、预埋件或预留孔等都应安设和留置完毕,并作好细部处理准备1.0.12 直接在无保温层的装配式结构屋面基层上铺贴卷材,应沿屋架、梁或内承重墙上的屋面板端缝上,先干铺一层卷材条作缓冲层,卷材条每边宽度不小于100mm,或采取其它能增大防水层延伸变形的措施后,再铺贴屋面卷材,以消除结构变形影响、避免防水层卷材拉裂 干铺卷材条的一边点粘于基层上,檐口处500mm内用胶结材料粘贴牢固,以固定住干铺卷材条的位置2 施工准备2.1 原材料要求2.1.1 现场使用的高聚物改性沥青防水卷材和胶粘剂的品种、牌号及胶粘剂的配合比,必须符合设计要求和产品标准的规定。

2.1.2 高聚物改性沥青防水卷材的外观质量和物理性能应符合表2.1.2 ⑴、表2.1.2 ⑵的要求高聚物改性沥青防水卷材的规格见表2.1.2 ⑶表2.1.2 ⑴ 高聚物改性沥青防水卷材外观质量项 目质 量 要 求孔洞、缺边、裂口不允许边缘不整齐不超过10mm胎体露白、未浸透不允许撒布材料粒度、颜色均匀每卷卷材的接头不超过1处,较短的一段不应小于1000mm,接头处应加长150mm2.1.3 进入现场的防水卷材,应抽样复验,并提出试验报告,不合格的材料,不得在屋面工程中使用抽样复验应进行外观质量和物理性能检验现场抽样的方式和取样要求见本标准第8.1节2.1.4 卷材胶粘剂的质量应符合: ⑴ 改性沥青胶粘剂的粘结剥离强度不应小于8N/10mm ⑵ 双面胶粘带剥离状态下的粘合性不应小于10N/25mm,浸水168h后的保持率不应小于70% 表2.1.2 ⑵ 高聚物改性沥青防水卷材物理性能项 目性 能 要 求聚酯毡胎体玻纤胎体聚乙烯胎体拉力(N/50mm)≥450纵向≥350,横向≥250≥100延伸率(%)最大拉力时,≥30--断裂时,≥200耐热度(℃,2h)SBS卷材90,APP卷材110,无滑动、流淌、滴落PEE卷材90,无流淌、起泡低温柔度(℃)SBS卷材-18,APP卷材-5,PEE卷材-10。

3mm厚r=15mm;4mm厚r=25mm;3s弯180°,无裂纹不透水性压力(Mpa)≥0.3≥0.2≥0.3保持时间≥30(min)1.SBS—弹性体改性沥青防水卷材; 2.APP—塑性体改性沥青防水卷材;3.PEE--改性沥青聚乙烯胎防水卷材表2.1.2 ⑶ 高聚物改性沥青防水卷规格厚 度(mm)宽 度(mm)每卷长度(m)选 用 要 求2.0≥100015.0~20.0采用“热熔法”施工的高聚物改性沥青防水卷材,厚度必须≥3.0mm3.010.04.07.55.05.02.1.5 基层处理剂、接缝粘结剂、密封材料(嵌缝膏或密封膏)、保护层涂料等配套材料的质量必须符合有关材料标准和产品标准2.1.6 现场采用的基层处理剂、胶粘剂、接缝粘结剂、密封材料、保护层涂料等配套材料应与铺贴的防水卷材材性相容2.1.7 辅助用料如:麻丝、70号汽油、苯或二甲苯等都应符合相关材料标准2.2 主要工机具2.2.1 高聚物改性沥青防水卷材铺贴通常使用的工器具见表2.2.12.2.2 砂箱、泡沫灭火器等一般消防灭火设备,操作安全防护用品2.3 作业条件2.3.1 防水层的基层已通过检查验收,质量符合设计和规范规定。

2.3.2 施工所需的各种材料已按计划进入现场,并经验收2.3.3 基层经过交接检查表面平整、坚实、清洁,无开裂、空鼓和起砂,含水率检查符合防水层铺贴的要求、或已按排汽屋面做法预留好排汽道和排汽孔,各细部的处理符合防水层铺贴要求2.3.4 编制好施工方案并进行施工技术交底,胶结料配合比及其性能通过试验检查、满足设计指标、符合规范规定2.3.5 严禁在雨天、雪天、大雾、五级风及其五级风以上时施工;冷粘法施工时环境温度宜不低于5℃,热熔法施工宜不低于-10℃表2.2.1 高聚物改性沥青防水卷材铺贴施工常用工器具表序号用具名称用 途规格和要求1平铲清理、干燥基层表面小号2钢丝刷3棕扫帚牢固、不掉棕毛4高压吹风机300W5卷尺丈量、放线及检查2~5m,30~50m6剪刀剪裁卷材普通7粉线弹标铺贴基准线白色或黄色8铁抹子修补基层、处理收头9手持压辊卷材接缝和立面滚压φ40mm、长250mm10大型压辊卷材大面滚压重30~50Kg11包胶皮滚筒滚压大面使用包胶皮、重80~100Kg12刷子涂刷冷底子油和基层处理剂塑料丝、棕或胶布刷13长柄滚刷涂刷基层处理剂等φ60mm×250mm(长)14胶皮板刷涂刷基层处理剂15长柄胶皮刮板刮涂胶粘剂柄长600~800mm16钢管棒穿入筒芯、滚铺卷材φ30mm、长1500mm17大、小桶搅拌和存放胶粘剂18油漆刷接缝、节点涂胶粘剂毛刷厚、软,不掉毛19开罐刀开启材料桶20手持汽油喷灯节点、搭接缝施工3L21扁头热风枪加热搭接缝粘胶层加工配置专用22液化气火焰喷枪加热粘胶层及基层一头或多头,专用23液化气钢瓶火焰喷枪汽源配套一个或多个24烫板操作中挡隔火焰用金属板加工25隔热板操作中隔离保护卷材木板1400×400×10mm26电动搅拌器搅拌胶粘剂等300W27磅秤配制胶粘剂50Kg说 明:各项目应根据设计铺贴形式、使用材料、粘结方式、项目的施工组织、操作方式、当地操作习惯等,参考表中列出用具分别准备施工用具。

2.4 作业人员2.4.1 应由经资质审查合格的防水专业队伍进行施工2.4.2 作业人员应持有当地建设行政主管部门颁发的上岗证,持证上岗作业3 操作工艺3.1 高聚物改性沥青防水卷材屋面防水层铺贴操作工艺流程收头处理、节点密封逐层铺贴、逐层检查定位、弹线、试铺节点附加增强处理喷、涂基层处理剂基层面清理、修补清理、检查、修整保护层施工3.2 高聚物改性沥青防水卷材屋面防水层铺贴操作要领3.2.1 检查找平层施工质量、分格和细部处理情况、以及干燥程度,清扫干净基层表面的尘土、杂物3.2.2 在合格的基层表面喷(涂)基层处理剂3.2.2.1 基层处理剂应与面层卷材的材性相容高聚物改性沥青卷材的基层处理剂宜由卷材提供商配套供应,使用应遵照产品说明书中的技术要求3.2.2.2 基层处理剂可采取喷或刷涂的施工方法,涂层要薄而均匀、颜色一致,不得有空白、麻点和气泡3.2.2.3 大面积喷(刷)涂屋面基层处理剂前,应先对屋面节点、周边、拐角等处先行涂刷,以保证这些边、角处涂刷均匀,既不出现基层处理剂堆积现象又避免少涂、漏涂3.2.2.4 当喷(刷)涂两遍基层处理剂时,应在第一遍干燥后方可进行第二遍喷(刷)涂作业;待最后一遍基层处理剂干燥后,方可铺贴卷材。

3.2.2.5 铺贴高聚物改性沥青防水卷材采用的基层处理剂喷(刷)涂施工时除严格遵循产品说明书中的技术要求外,还应注意: ⑴ 无论已经配制好的还是分桶包装现场按组分配合的,使用前都应先搅拌均匀; ⑵ 最后一遍基层处理剂干燥后才能铺贴卷材,一般气候条件下干燥时间为4h左右; ⑶ 一次喷(刷)涂的面积要适当,根据处理剂干燥时间兼顾卷材铺贴进度,合理组织;喷(刷)涂基层处理剂的区域,宜在当天铺贴防水层3.2.3 “热熔法”铺贴热熔型高聚物改性沥青防水卷材3.2.3.1 热熔型卷材在工厂生产过程中就在其底面涂有一层软化点较高的改性沥青热熔胶,现场施工无需涂刷胶粘剂和掀剥隔离纸、只需烘烤熔化热熔胶即可直接与基层粘贴 热熔型卷材可采用“满粘法”和“条粘法”与基层粘结厚度小于3mm的高聚物改性沥青防水卷材严禁采用热熔法施工3.2.3.2 宜在清扫干净的基层上涂刷基层处理剂,基层处理剂按防水卷材产品说明书选择和使用;涂刷基层处理剂后宜经8h以上干燥方可施行热熔粘贴操作3.2.3.3 处理细部附加层附加层宜采用厚度不大于3mm的卷材,先按细部形状剪裁试铺合适,基层涂刷一道密封材料,手持汽油喷灯烘烤有热熔胶的一面、呈熔融状态时立即铺贴到位、压实粘牢。

3.2.3.4 弹出卷材铺贴基准粉线,合理安排和控制卷材铺贴位置3.2.3.5 热熔型卷材可采用满粘法和条粘法铺贴,大面积满粘贴适宜采用“滚铺”操作方法,条粘铺贴适宜采用“展铺”操作方法,但“滚铺”操作方法也适用于条粘铺贴施工3.2.3.6 “滚铺”操作要领 “滚铺”操作不预先展开卷材,采取边加热烘烤熔化热熔胶层、边滚动展开卷材、排气辊压铺贴、再完成搭接缝粘结密封 ⑴ 将卷材置于起始位置、对准粉线、端头滚动展开1000mm左右长,掀开已展开部分、点燃液化气火焰喷枪、火焰调呈蓝色,喷枪头与卷材保持50mm~100mm距离、与基层呈30°~45°角,火焰始终对准卷材与基层交接位置、同时往复移动、加热卷材有热熔胶的粘贴面和基层,在热熔胶层出现黑色光泽并伴有微泡时即对齐放下卷材、同时排气辊压、使卷材与基层粘结牢固,在卷材端头只剩下300mm左右长时翻放在木制隔热板上熔烤粘铺 ⑵ 完成端头铺贴固定后,持枪人位于滚铺卷材的前方,喷枪火焰始终对准卷材与基层交接处往复烘烤、同时熔化热熔胶和加热基层;负责推滚卷材的人蹲在卷材起始一端,掌握好粘贴面热熔胶熔融火候、缓缓推压滚动卷材,随时注意卷材的平整顺直、控制好搭接宽度;紧跟滚压者之后有一人用棉纱团或其它工具从卷材中间向两边抹压、赶出气泡,并用刮刀将溢出的热熔胶刮压接边缝;另有一人立即用压辊滚压卷材,使之与基层紧密粘贴。

⑶ 铺贴每卷卷材的末端,操作方法类同卷材起始端铺贴 ⑷ 条粘法采取“滚铺”操作时只需加热卷材两侧边各150mm左右,其余同满粘贴3.2.3.7 “展铺”操作要领 ⑴ 先将卷材展开平铺于基层,对齐搭接缝,按与滚铺相同的操作方式粘结好卷材的起始端 ⑵ 拉直、铺平和对齐整幅卷材,用重物或站人压住卷材末端将其临时固定、防止回缩 ⑶ 由起始端开始,掀起卷材边缘约200mm高,将喷枪头伸入卷材侧边底下,加热卷材边宽约200mm的热熔胶和基层,边加热边向后退 ⑷ 由另一人用棉纱团或其它工具从卷材中间向两边赶出气泡、抹压平整,并用刮刀将溢出的热熔胶刮压平整;再由紧随其后的操作人员持辊压实卷材两侧边 ⑸ 粘贴到卷材末端约1000mm左右、撤去临时固定,与滚铺粘结方式相同铺贴好卷材的末端3.2.3.8 卷材搭接缝和收头的操作要领 ⑴ 搭接缝和收头处的卷材边缘必须100%烘烤粘结、封严边端,宜不随大面直接粘结而做专门处理 ⑵ 先将下层卷材面的防粘隔离纸烧掉,使用“烫板”沿搭接缝粉线移动、喷枪火焰(或汽油喷灯)同时移动烘烤,由“烫板”限止火焰、保护粉线以外的卷材、只熔去搭接区域卷材面的防粘隔离纸; ⑶ 一手持刮刀(或抹子)掀起上层搭接卷材,一手持火焰喷枪(或汽油喷灯)斜向烘烤卷材面,随熔融随粘贴、排气并挤出熔融沥青、并随手用刮刀(或抹子)刮平。

⑷ 搭接缝或收头粘贴后,再用火焰及抹子沿接缝边均匀加热并抹压封严,或另用密封材料沿缝口封严3.2.3.9 热熔法铺贴卷材操作中应注意 ⑴ 不同热熔卷材的改性基料不同,软化点、熔融度及熔化速度亦各不相同,施工环境温度高低也会直接影响着烘烤操作,应通过试操作掌握喷枪火焰控制距离以及烘烤时间,如需要可同时使用两支火焰喷枪加热,使热熔胶熔融均匀、放慢冷却速度、保证粘铺质量 ⑵ 液化石油气火焰喷枪,火焰端部温度可达1300℃,烘烤火焰必须往复移动,不得停留在一处时间过长;同时必须严密观察热熔胶层熔融状态,以呈黑色、发亮伴有微泡为度;如出现大量大泡,烘烤已过度,过度的烘烤会直接影响卷材材性,甚至使卷材胎、基分离,必须避免 ⑶ 现场应按易燃物贮放保管防水材料,工作区域清除其它易燃材料,保持道路畅通、并备必要的消防灭火器材 ⑷ 佩戴防护用品,注意施工安全,操作中火焰喷嘴严禁对人3.2.3.10 热熔法铺贴卷材应符合下列规定: ⑴ 火焰加热器加热卷材应均匀,不得过分加热或烧穿卷材 ⑵ 厚度小于3mm的防水卷材严禁采用热熔法施工 ⑶ 卷材表面热熔后应立即滚铺卷材,卷材下面的空气应排尽,并辊压粘结牢固,不得空鼓。

⑷ 卷材接缝部位必须溢出热熔的改性沥青胶 ⑸ 铺贴的卷材应平整顺直,搭接尺寸正确,不得扭曲、皱折3.2.4 高聚物改性沥青防水卷材的“冷粘贴”施工3.2.4.1 高聚物改性沥青防水卷材一般使用卷材生产厂家配套供应的胶粘剂、接缝胶和基层处理剂;冷粘贴方法适宜用于满粘、条粘、点粘和空铺施工3.2.4.2 单层卷材冷粘贴基本操作步骤:涂布基层处理剂 †复杂部位增强处理 †涂刷基层胶粘剂及铺设卷材 †搭接缝及收头处理 †施工保护层3.2.4.3 按本标准第3.2.2小节要求对平整、清理干净、已干燥的基层面喷(涂)基层处理剂并对设计要求部位及范围铺贴附加层、作涂膜增强层或粘贴密封胶片加强,增强层施工操作应附合相关材料的要求3.2.4.4 冷粘贴施工操作要领 ⑴ 弹出铺贴基准线,并随时在刚铺贴好的卷材上弹出搭接宽度线,铺贴时卷材边对准基准粉线控制 ⑵ 在预定铺贴的基层面涂刷基层粘胶剂,通常可用该卷材适宜的胶粘剂加入稀释剂稀释、搅拌均匀后使用;大面用滚刷、复杂部位用油漆刷,不得漏涂露底、也不允许有凝胶块;切忌在一处来回反复涂刷,以免“咬”起底胶、形成凝胶,影响粘贴效果。

⑶ 同时将卷材展开平铺在干净的基层上,用滚刷迅速而均匀地涂布基层粘胶剂,涂布同样不得漏涂、防止出现凝胶块;接头和搭接缝区域内不涂胶 ⑷ 凉胶---静置10~30min、使基层和卷材上涂刷的粘胶剂达到表干程度,通常以指触不粘手为准 ⑸ 对准粉线铺放卷材,操作方式有“抬铺”和“滚铺” 抬铺:在摊铺开、涂布并凉干胶结剂的卷材两端拉直卷材,中间按需要安排多人同时将卷材沿长度方向对折,涂布胶粘剂的一面朝外,同时抬起卷材一边对准搭接缝粉线、翻开上半幅、拉平铺在基层上 滚铺:将摊铺开、涂布并凉干胶结剂的卷材用φ50~100mm的塑料管或原卷材纸筒芯重新成卷,成卷时涂胶面朝外、防止沾染砂、土或其它杂物并做到两端平齐;在芯筒孔内穿入一根φ30mm、长1500mm的钢管,抬起材卷、端头对准粉线固定住;抬筒卷人员同时匀速前移、卷材边缘对准粉线、展开并铺平卷材,展铺中不要拉得太紧、也不得有折皱,每隔1m将卷材粘贴一下,直到铺完一卷 ⑹ 每铺完一张卷材,立即用干净而松软的长柄压滚从卷材一端开始沿卷材横向顺次用力滚压一遍,见图3.2.4.4 ⑹示意,排除粘结层间夹杂的空气 ⑺ 随即用压辊沿粘结面用力滚压,平面部位可用外包橡胶皮的重30~40Kg的大压辊,滚压应从卷材中间向两侧边移动,做到粘结牢固、排气彻底。

⑻ 平面和立面的交接位置,应先粘贴好平面,轻轻沿转角压紧、压实,再由下往上粘贴,同时挤出空气,要顺次铺贴、切勿拉紧;最后用手持压辊从上往下滚压,使卷材与基层结合紧密滚压前进方向图3.2.4.4 ⑹------排除空气滚压方向示意图 ⑼ 卷材铺好压粘后,用棉纱沾少量汽油擦拭清理端接头和搭接部位结合面,用漆刷将接缝粘胶剂均匀涂刷在掀开的卷材两面,静置凉胶,达到表干时予以粘合,边压合边驱除空气,使之无气泡又无皱折,最后持压辊顺序滚压 ⑽ 搭接缝全部粘贴处理后,再用刮刀沿缝口刮涂密封材料封严,密封宽度不小于10mm,不留缺口搭接缝三层重叠处更要重视,层层预先用密封材料加以填封、补平顺,以利于压接紧密、封严接口3.2.4.5 冷粘贴施工操作中应注意 ⑴ 粘胶剂和卷材应材性相容、品种正确;在配套的基层粘胶剂、卷材粘胶剂和接缝粘胶剂有区分时不得错用、严禁混用 厂家配套供应的单组份粘胶剂只需开桶搅拌均匀后即可使用;双组份粘胶剂则必须严格按材料说明书提供的配合比和配制方法精确计量、掺合和搅拌均匀后才能使用 ⑵ 阴阳角、平立面转角、卷材收头、排水口、伸出屋面管道根部等节点部位铺贴增强层时应用接缝胶粘剂。

⑶ 凉胶间隔时间长短取决于粘胶剂性能、施工时气温、湿度、风力等因素,操作时应凭试粘贴和施工经验确定;间隔时间的控制直接影响粘结力,应慎重对待3.2.5 自粘型卷材的铺贴施工(自粘法)3.2.5.1 自粘型卷材通常为高聚物改性沥青卷材,在工厂生产时即涂布有一层与卷材同性的高效粘结层(压敏胶),并敷以隔离纸分隔,施工时只需剥去隔离纸即可直接铺贴3.2.5.2 自粘贴施工可采用满粘法和条粘法铺贴,采取条粘粘贴时,只需将应与基层脱离的部位刷石灰水或用裁下的隔离纸铺垫隔开3.2.5.3 当铺贴面积大,容易掀剥隔离纸时,可采取“滚铺法”铺贴,剥开隔离纸并同步铺贴卷材的“滚铺”操作要领如下: ⑴ 在卷材纸芯茼孔中穿入一根φ30mm、长1500mm的钢管,抬起材卷滚展500mm左右长,掀起并撕开隔离纸从卷材下拉出再卷到废纸筒上,同时对准端头和边缝搭接粉线将卷材端头铺、粘牢固 ⑵ 一人在卷材筒前掀剥隔离纸并翻卷在纸芯筒上,两人手持穿筒钢管、对准铺贴粉线、匀速向前移动滚铺卷材,另有一人紧跟在后用压辊滚压卷材予以排气、压实、贴牢 ⑶ 在铺贴、粘牢卷材端头后,也可采取展开1~2m、剥离隔离纸、对准粉线粘铺,依次逐段铺贴完整幅卷材的操作方式。

3.2.5.4 小面积铺贴、复杂部位或节点处,卷材应先剪裁、剥除隔离纸后再铺贴,适宜采用“抬铺法”,“抬铺”的操作要领如下: ⑴ 将卷材铺展在待铺位置,实际量测加上搭接宽度,划线裁剪成形 ⑵ 翻转裁剪好的卷材、平铺于基层,认真、仔细地剥除隔离纸 ⑶ 全部隔离纸剥除完毕,带胶面朝外拉直卷材、端头对好两角并长向对折卷材,接着将卷材抬到待铺位置、对准基层上长短向铺贴粉线、从短边开始沿搭接缝放铺半幅卷材,最后拎住另半幅缓缓放铺 ⑷ 放铺过程,按抬铺卷材长短安排人员,各操作人员应协调一致、默契配合,拉直卷材松紧适度,放铺卷材平整无皱折,铺放到位后再进行排气、滚压贴牢3.2.5.5 搭接缝粘贴操作要领 ⑴ 自粘型卷材的上表面常带有防粘层,搭接缝位置应予以熔化,使能粘结牢固通常是在搭接缝粘贴前,先手持汽油喷灯、用“烫板”挡隔火焰沿搭接缝粉线熔去下层卷材上表面的防粘层 ⑵ 掀起搭接缝口上层卷材,由一人手持扁头热风枪加热熔化上层卷材底面的胶粘剂、边加热边前移,紧随一人将接缝处予以排气贴平,最后有一人手持压辊滚压搭接卷材使其平实粘牢,并随即刮平滚压中溢出的胶粘剂封口。

⑶ 同样,搭接缝粘贴密实后,所有接缝口均应用密封材料封严,宽度不小于10mm3.2.5.6 自粘型卷材铺贴操作中应注意 ⑴ 自粘法铺贴卷材前,基层表面应均匀涂刷基层处理剂,并应在基层处理剂干燥后及时铺贴卷材 ⑵ 自粘型卷材与基层的粘结力相对较低,为防止铺贴于立面和大坡面的卷材产生下坠滑落现象,尤其是在低温环境施工时,铺贴时宜用手持汽油喷灯将卷材底面的自粘胶层适当加热后进行粘贴施工 ⑶ 粘贴前自粘胶隔离纸应完全撕净 剥除隔离纸时,已撕开的纸与卷材粘结面成45~60°锐角,用力要适度、匀称,这样不易撕裂、拉断隔离纸剥除隔离纸时要避免刺破卷材,小片难以剥除隔离纸的部位,可用密封材料涂盖后再粘贴 ⑷ 铺贴卷材应平整顺直,无扭曲、皱折,搭接尺寸正确,卷材下面的空气排除彻底、辊压粘结牢固 ⑸ 接缝口粘贴牢固、密封严密 接缝口搭接部位宜用热风焊抢加热后再粘贴,熔化和挤压接缝胶粘剂要控制适度,烘烤过分会直接损坏接缝卷材,粘压中搭接边端无胶粘剂溢出或溢流过多都会使接缝不实不牢、影响接缝粘贴质量 粘贴后再用密封材料封口3.2.6 部分高聚物改性沥青防水卷材可以采用“热粘法”铺贴施工,即用热沥青胶结料(玛脂)铺贴,“热粘法”的施工操作要领和注意事项见《沥青防水卷材屋面防水层施工工艺标准》(QB-CNCEC J040103-⑻-2004)。

3.3 高聚物改性沥青防水卷材铺设中需注意的技术和质量问题3.3.1 进埸材料的贮运和保管3.3.1.1 不同品种、标号、规格和等级的产品应分别堆放3.3.1.2 卷材宜直立堆放,堆放高度不宜超过两层,并不得倾斜或横压,短途运输中平放不得超过4层3.3.1.3 胶粘剂、基层处理剂、密封材料和卷材应贮存于阴凉通风的室内,避免雨淋、日晒和受潮,严禁接近火源和热源3.3.1.4 卷材应避免与其它化学介质及有机溶剂等有害物质接触3.3.1.5 不同品种、规格的胶粘剂应分别用密封桶包装,并应有明显的区别标记3.3.2 卷材铺贴方向应符合:3.3.2.1 屋面坡度小于3%时,卷材宜平行屋脊铺贴3.3.2.2 屋面坡度大于3%或屋面受震动时,高聚物改性沥青防水卷材可平行或垂直屋脊铺贴3.3.2.3 上下层卷材不得相互垂直铺贴3.3.2.5 屋面坡度大于25%屋面上的卷材防水层,应采取固定措施,固定点应密封严密3.3.3 应采用搭接方式铺贴卷材,搭接缝的联结方法、宽度根据屋面坡度、年最大频率风向和卷材的材性确定同时应符合:3.3.3.1 高聚物改性沥青防水卷材的搭接宽度应满足表3.3.3.1中的要求3.3.3.2 铺贴时上下层及相邻两幅卷材的搭接缝应错开;平行于屋脊的搭接缝应顺流水方向搭接,垂直于屋脊的搭接缝应顺年最大频率风向搭接。

3.3.3.3 铺贴操作中搭接缝口应随时注意压实,并用胶结材料封严表3.3.3.1 高聚物改性沥青防水卷材的搭接宽度 铺贴方法卷材种类短边搭接(mm)长边搭接(mm)满粘法空铺、点粘、条粘法满粘法空铺、点粘、条粘法高聚物改性沥青防水卷材80100801003.3.4 排汽屋面的细部防水构造和施工技术措施如下:3.3.4.1 在铺贴沥青防水卷材前,屋面保温层和找平层含水率应符合设计要求,含水率过大则应采取排汽屋面做法3.3.4.2 找平层的分格缝可兼做排汽通道,缝宽宜适当放宽到30mm左右 有保温层的屋面,保温层的排汽道应与找平层排汽通道对齐,排汽道内用相应材料松填3.3.4.3 排汽道应纵横设置并贯通、不得堵塞,间距宜为6m,铺贴卷材时应采取措施避免玛脂或胶粘剂流入、堵塞排汽道3.3.4.4 宜每36m2屋面面积设置一个排汽孔(出口),可设置在檐口下或纵横排汽道的交叉位置,汽道与排汽孔相联,并直接与大气连通3.3.4.5 屋面排汽出口和排汽道的防水构造见图3.3.4.5 ⑴、图3.3.4.5 ⑵,应符合下列要求:3∵∵∴∴∵2130353541—卷材或涂膜防水层;2—干铺卷材条;3—20×30排汽道;4—粗粒保温材料松填。

图3.3.4.5 ⑵ 排汽道防水构造1—卷材或涂膜防水层;2—防水附加层;3—密封材料;4—金属箍;5—排汽管图3.3.4.5 ⑴ 排汽出口防水构造534∵〇〇〇〇〇∵∴∴∵213 ⑴ 排汽出口宜布置在纵横排汽道交汇处、并应埋设排汽管,排汽管应从结构层开始设置 ⑵ 排汽管穿过保温层的管壁应打有排汽孔,打孔的孔径及分布应适当、以保证排汽道的畅通 ⑶ 排汽管四周防水层应做泛水、并增设附加层;泛水收头处用金属箍紧固或镀锌铁丝捆扎,并用密封材料封严 ⑷ 排汽道纵横连通布置、间距宜为6m,并与排汽出口连接贯通 ⑸ 有保温层的屋面,排汽道底部宜用粗粒保温材料松填、上部应留出截面不小于20mm×30mm通道,顶部干铺一层油毡条 ⑹ 无保温层屋面需采用排汽屋面做法时,找平层分格缝可兼作排汽道、留排汽出口,防水层卷材铺贴宜采用条粘法或点粘法3.3.4.6 排汽屋面的卷材宜采用条粘法或点粘法铺贴,排汽孔管的出口应按图3.3.4.5 ⑴做好防水处理3.3.5 铺贴卷材防水层,应先做好节点、附加层和屋面排水比较集中部位的处理,如屋面和水落口连接处、檐口、天沟、檐沟、屋面转角、板端缝等处;然后由屋面最低标高处向上铺贴。

3.3.6 做好卷材防水屋面关键部位的增强、卷材搭接、收头处理等处理,卷材防水屋面细部防水构造的技术要求和质量要求详见本标准第3.4节3.3.6.1 在天沟、檐沟与屋面交接处、泛水、阴阳角等部位,应增加卷材或有胎体材料增强的涂膜附加层3.3.6.2 叠层铺设的各层卷材,在天沟与屋面的连接处应采用叉接法搭接,搭接缝错开,卷材接缝宜留在屋面或天沟侧面,不宜留在沟底3.3.6.3 铺贴天沟、檐沟卷材,宜顺天沟、檐沟方向,减少接缝、顺流水方向搭接当天沟、檐沟过宽,卷材需纵向搭接时,搭接缝必须用密封材料封口3.3.6.4 在天沟、檐沟、檐口、泛水和立面的卷材收头的端部应裁齐,压入预留凹槽内,采用压条或带垫片的钉子固定,最大钉距不应大于900mm压入凹槽内的卷材收头先用胶粘剂封粘端头,再用密封材料嵌填密实凹槽、压缝封闭3.3.7 高低跨屋面交接处施工应注意:3.3.7.1 变形缝处的防水处理材料应有足够的变形能力,并严格按设计采取构造措施和做好封闭设防3.3.7.2 高跨屋面为无组织排水时,低跨屋面受檐水冲刷部位应加铺一层整幅卷材3.3.7.3 高跨屋面为有组织排水时,低跨屋面上水落管出口处应加设钢筋混凝土水簸箕。

3.3.8 无论是上人屋面还是非上人屋面,在防水层上用水泥砂浆铺砌块体、以及现浇水泥砂浆或细石混凝土做保护面层时,与防水层之间应做隔离处理,可采取铺设一层塑料薄膜或先虚铺一薄层松散材料再铺设塑料薄膜的方式隔离开做法详见《屋面保护层施工工艺标准》QB-CNCEC J040104-⑾-20043.3.9 屋面安装其它设施应注意:3.3.9.1 设施基座与结构层相连时,防水层包裹设施基座上部,地脚螺栓周围应做密封处理3.3.9.2 在防水层上直接放置设施,设施位置下部防水层应做附加增强层,必要时增加浇筑厚度大于50mm的细石混凝土3.3.9.3 需经常维护的设施周围和屋面出入口至设施之间的通道应铺设刚性保护层3.3.10 在防水卷材的铺贴操作中,卷材不要拉得太紧,避免铺贴后卷材中存在拉应力;铺贴后卷材中的拉应力加上卷材的后期收缩,可能使卷材出拉裂、转角脱开或加快卷材老化3.3.11 高聚物改性沥青防水卷材屋面防水层主要材料用量参见表3.3.11表3.3.11 高聚物改性沥青防水卷材屋面防水层主要材料用量参考表卷材种类卷材用量m2/m2基层处理剂Kg/m2基层胶粘剂Kg/m2接缝胶粘剂Kg/m2密封材料Kg/m2备 注热熔卷材1.15~1.20.1-----0.01热熔法施工改性卷材1.15~1.20.050.45--0.01冷粘贴施工3.3.12 高聚物改性沥青卷材防水层铺设施工中,应按施工工序、层次逐次进行检查,合格后方可进行下道工序、层次的作业。

检查中如发现上一工序、层次有缺陷或不合格,必须进行修补或返工,直至合格后方可进入下一工序或层次施工操作3.4 卷材防水层细部防水构造的技术要求和质量要求3.4.1 天沟、檐沟的防水构造见图3.4.1 ⑴、图3.4.1 ⑵,应符合下列要求:3.4.1.1 天沟、檐沟应增铺附加层,高聚物改性沥青卷材防水层宜采用有胎体材料的防水涂膜附加层增强3.4.1.2 沟内附加层在天沟、檐沟与屋面交接处宜空铺,空铺的宽度不应小于200mm3.4.1.3 卷材防水层由沟底翻上至沟外檐顶部,卷材收头用水泥钉固定,并用密封材料封严3.4.2 屋面防水层在女儿墙或其它墙面交接处,泛水构造按图3.4.2 ⑴和3.4.2 ⑵ 处理,应符合下列要求:213、45∵∵∵1—防水层;2—附加层;3—金属压条;4—水泥钉;5—密封材料图3.4.1 ⑴ 天沟、檐沟防水构造∵∵∵∵∵∵2%空铺≮200125∵∵∵∵∵∵∵空铺200~300注213341--卷材防水层;2--卷材附加层;3--密封材料密封;4--找平层;注—使用防水材料不同收头做法不同,参见泛水构造图3.4.1 ⑵ 内天沟、内檐沟防水构造示意图3.4.2 ⑴ 卷材防水层砖墙泛水构造4321≥25051─卷材防水层2─防水附加层3─钢钉压头4─密封材料5─防水抹灰6─混凝土压顶B16B/31─密封材料2─防水附加层3─卷材防水层4─金属或塑料 压板5─钢钉图3.4.2 ⑵ 卷材防水层混凝土墙泛水构造:::::≥2501≥25054233.4.2.1 防水层卷材在泛水处的铺贴采取满粘法。

3.4.2.2 砖墙上的卷材收头可直接铺压在女儿墙压顶下,压顶应做防水处理;也可压入砖墙凹槽内固定密封,凹槽距屋面找平层不应小于250mm,凹槽上部的墙体应做防水处理3.4.2.3 混凝土墙上的卷材收头采用金属压条钉压,并用密封材料封严3.4.3 檐口的防水构造见图3.4.3,应符合下列要求:3.4.3.1 铺贴檐口800mm范围内的卷材必须采取满粘法3.4.3.2 卷材收头压入凹槽,采用金属压条钉压,并用密封材料封口3.4.3.3 檐口下端抹出鹰嘴和滴水槽3.4.4 变形缝防水构造见求:3.4.4.1 变形缝处的泛水高度不应小图3.4.4 ⑴、图3.4.4 ⑵,应符合下列要于250mm﹒≥250120512346781—防水材料;2—卷材封盖;3—沥青麻丝;4—金属或高分子盖板;5—密封材料;6—钢钉固定金属压条;7--聚苯乙烯泡沫塑料或其它憎水可压缩材料;8—饰角图3.4.4 ⑴ 高低跨变形缝构造图3.4.3 檐口防水构造1—防水层;2—密封材料;3—水泥钢钉;4—细石混凝土‥∶∶∶‥3、212475≥25017465321--卷材防水层;2--防水附加层;3--卷材封盖;4--衬垫材料;5--混凝土压顶板;6--沥青麻丝、聚苯乙烯板 或其它憎水可压缩材料;7--水泥砂浆座浆。

图3.4.4 ⑵ 卷材防水屋面变形缝构造3.4.4.2 防水层应铺贴到变形缝两侧砌体的上部3.4.4.3 变形缝内应充填聚苯乙烯泡沫塑料等,上部填放衬垫材料,并用卷材封盖3.4.4.4 变形缝顶部加扣混凝土或金属盖板,混凝土盖板的接缝应用密封材料嵌填3.4.5 屋面排水水落口的防水构造见图3.4.5 ⑴、图3.4.5 ⑵,应符合下列要求:503432135图3.4.5 ⑴ 横式水落口防水构造1--防水层;2--附加层;3--密封材料;4--水落口;5--细石混凝土50‥••∶•••1≮5%34321—防水层;2—附加封涂层;3—密封材料;4—水落口杯图3.4.5 ⑵ 直式水落口防水构造3.4.5.1 一根水落管的屋面最大汇水面积宜小于200m2,水落管的内径不应小于75mm3.4.5.2 水落口安装位置应正确,同时设置在沟底的最低处;水落口杯埋设固定时上口标高应考虑设防时增加的附加层和柔性密封层厚度、以及水落口杯周围排水坡度加大的尺寸3.4.5.3 水落口杯宜采用铸铁或塑料制品,铸铁必须做除锈防腐处理,水落口杯应牢固固定在屋面承重构件上、同时与结构层间封堵严密3.4.5.4 防水层贴入水落口杯内不应少于50mm。

3.4.5.5 水落口周围直径500mm范围内的坡度不应小于5%,并采用防水涂料或密封材料涂封,涂封厚度不应小于2mm3.4.5.6 水落口杯上口与基层接触处应留宽20mm、深20mm的凹槽,并嵌填密封材料3.4.6 伸出屋面管道处的防水构造见图3.4.6 ⑴、3.4.6 ⑵,应符合下列要求:图3.4.6 ⑵ (有套管)伸出屋面管道细部防水构造≥30088≥30632133345471—防水层;2—防水附加层;3—密封材料;4—金属箍;5—金属防雨罩;6—金属套管;7—柔性可压缩材料充填88≥300≥3021341— 水层;2—防水附加层;3—密封材料;4—金属箍箍紧图3.4.6 ⑴ 伸出屋面管道细部防水构造3.4.6.1 管道根部直径500mm范围内,找平层应抹出高度不小于30mm的圆台3.4.6.2 管道周围的屋面找平层、或者细石混凝土刚性防水层之间,应预留20mm×20mm的凹槽,并用密封材料嵌填严密3.4.6.3 管道根部四周应增设附加层,宽度和高度均不应小于300mm3.4.6.4 管道上的防水层收头处应用金属箍紧固或镀锌铁丝捆扎,并用密封材料封严3.4.7 高聚物改性沥青防水卷材屋面保护层应按设计要求施工,可能有面层卷材已带保护层、粘贴铝箔、涂刷浅色反光涂料、撒粘云母或蛭石、上人屋面做刚性保护层等情况。

施工操作方法和注意点详见《屋面保护层施工工艺标准》QB-CNCEC J040104-⑾-2004 保护层应与防水层连续施工完成,以保证屋面防水层的完整和综合施工质量4 质量标准4.1 主控项目4.1.1 卷材防水层所用沥青防水卷材及其配套材料,必须符合设计要求 检验方法:检查站出厂合格证、质量检验报告和现场抽样复验报告 高聚物改性沥青防水卷材现场抽样的方式和取样要求见本标准第8.1节、质量要求见本标准第2.1.2条;胶粘剂和密封材料的质量要求见本标准第8.2节和第2.1.4条4.1.2 卷材防水层不得有渗漏或积水现象 检验方法:雨后或淋水、蓄水试验 检查屋面有无渗漏、积水和排水系统是否畅通,应在雨后或持续淋水2h后进行检查;有可能作蓄水检验的屋面宜进行蓄水检验,其蓄水时间不应少于24h4.1.3 卷材防水层在天沟、檐沟、檐口、水落口、泛水、变形缝和伸出屋面管道的防水构造,必须符合设计要求 检验方法:观察检查和检查隐蔽工程验收记录4.2 一般项目4.2.1 卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷;防水层收头应与基层粘结并固定牢固,缝口封严,不得翘边。

检验方法:观察检查4.2.2 卷材防水层上的撒布材料和浅色涂料保护层应铺撒或涂刷均匀,粘结牢固;水泥砂浆、块材或细石混凝土保护层与防水层间应设置隔离层;刚性保护层的分格缝留置应符合设计要求 检验方法:观察检查4.2.3 排汽屋面的排汽道应纵横贯通,不得堵塞排汽管应安装牢固,位置正确,封闭严密 检验方法:观察检查4.2.4 卷材铺贴方向应正确,搭接宽度的偏差在允许值-10mm以内 检验方法:观察和尺量检查4.3 质量记录4.3.1 高聚物改性沥青防水卷材的出厂质量证明文件,进场验收检查记录,现场抽样试验资料4.3.2 胶结材料、密封材料的出厂合格证、质量检验报告,现场抽样试验资料4.3.3 胶结材料现场配合计量、搅拌记录4.3.4 卷材铺贴前对基层和细部节点的隐蔽工程检验记录,找平层分项工程质量验收记录4.3.5 卷材防水层工程检验批质量验收记录4.3.6 细部构造检验批质量验收记录表5 成品保护5.0.1 进入现场的材料应分类堆放、作防潮隔离和防雨遮盖高聚物改性沥青防水卷材的运输、堆放、保管应遵照本标准第3.3.1小节要求5.0.2 合理安排作业批的次序,有高低的屋面先高后低,同一高度先远后近,避免施工中重复踩踏。

5.0.3 已完成高聚物改性沥青防水卷材铺贴的位置,避免碰撞和集中堆压重物;小车支腿要支垫或用麻袋包扎、通道应有铺垫保护措施,避免损伤已完成的保温层、找平层、防水层、保护层5.0.4 施工前对雨水口、水落管口等,采取临时封堵措施,防止杂物进入造成堵塞5.0.5 铺贴防水层应采取措施保护好屋面檐口、高跨或女儿墙墙面、门窗等,防止施工污染5.0.6 施工中途下雨时,应做好已铺卷材周边的防护工作6 职业健康安全与环境管理 现场应根据公司“环境与职业健康安全管理体系文件”要求,结合施工项目所在地政府建设、劳动、环境卫生等行政管理部门和业主的规定,对施工过程中“环境因素和职业健康安全危险源”进行辨识与评价,有针对性的提出控制措施及方法 本工艺标准中的下列要求应予以重视6.1 职业健康安全管理要求6.1.1 高聚物改性沥青防水卷材铺贴操作人员应穿戴防护衣、鞋、帽、手套等,热熔粘贴操作中火焰喷嘴严禁对人6.1.2 部分胶粘剂和稀释剂挥发的气体对身体有害,必要时可戴防毒面罩;遇有恶心、呕吐、头昏等情况时,应送到空气新鲜的埸所休息,或送医院诊治6.1.3 冷粘贴施工作业区域胶粘剂和稀释剂挥发的气体易燃易爆,操作区严禁烟火。

6.1.4 材料贮放地、胶粘剂调制区域严禁烟火,附近备有砂箱、泡沫灭火器等一般消防灭火设备6.1.5 无女儿墙的屋面应有脚手架护栏,铺贴操作人员禁止在屋檐檐口站立,严禁背朝屋檐檐口操作6.2 环境管理要求6.2.1 拆除包装应文明,严禁乱拆乱甩、随地丢弃,废弃的包装应集中堆放6.2.2 搅拌调制、使用现场遗漏、废弃的材料,以及材料包装应及时清理、回收,集中处理6.2.3 严禁在施工现场焚烧废弃物,严禁用燃烧方法清理装运容器6.2.4 处理、掩埋废弃物和废弃溶剂必须注意避免污染周围环境和地下水7 常见缺陷、及其防治和处理7.1 卷材接头搭接不良7.1.1 缺陷状态:①、长、短边搭接长度不符合规范和有关专项规定;②、接头处卷材粘结不密实,有空鼓、张嘴及翘边等现象;③、接头甩搓部分损坏,甚至无法再搭接7.1.2 缺陷的防治手段和处理方法7.1.2.1 长、短边搭接长度不符合规范和有关专项规定 ⑴ 应根据卷材规格和铺贴面积,铺贴前先定位、弹线、甚至试铺,施工时再齐线铺贴 ⑵ 铺贴操作中两边的松紧度应协调一致,随时注意对准基线 ⑶ 打开卷材、展开端头、对齐短边基线,先铺设展开的端头部分保证短边的搭接,再转身铺贴、控制长边搭接。

⑷ 搭接长度不符合规定、影响到防水效果的,可重新铺设、或加铺7.1.2.2 接头处卷材粘结不密实,有空鼓、张嘴及翘边等现象 ⑴ 保持接头部位的干燥和清洁,及时完成接头的粘贴,避免施工过程受环境和交叉工序的污染 ⑵ 熟悉和掌握好各种粘结材料的操作性能,搭接时用力压接,及时挤出多余胶粘剂、及时收头刮平 ⑶ 及时和认真用密封材料作好接缝收头的封闭 ⑷ 雨、雾和大风天气末采取可靠措施不得施工 ⑸ 出现粘结不密实的接头,应喷灯微火烘烤、小心揭开、仔细清理、找出原因,重新粘贴密封有损坏的地方加铺卷材修补7.1.2.3 接头甩搓部分损坏,甚至无法再搭接 ⑴ 注意甩搓部分的保护,措施要到位、可靠,防止受损或污染 ⑵ 接头已损坏无法再搭接的,可清除损坏部分、分清层次、逐层加铺卷材搭接修补 ⑶已用胶粘剂粘实不易撕开时,也可用喷灯微火烘烤加热,小心地一层一层撕开,清除表面污损,再行后续防水层的搭接施工7.2 防水层出现空鼓7.2.1 可能出现“空鼓”的原因 ⑴ 基层潮湿、不平整、不清洁,影响防水层与基层的粘结; ⑵ 基层内含水量过大,水分受热蒸发、气压增大、使粘结薄弱处与基层脱开,形成“空鼓”; ⑶ 操作中粘结剂摊铺不匀、铺压又欠用力或用力不均,造成粘结不实产生“空鼓”。

7.2.2 预防和处理 ⑴ 基层应清理干净,含水率符合规范规定,操作环境应符合要求 ⑵ 干燥有困难的屋面基层,作好排汽屋面处理 ⑶ 基层处理剂要配套、渗透性好,涂刷均匀、无漏涂 ⑷ 冷粘贴要掌握和控制好胶粘剂的干燥时间,胶粘剂要涂刷均匀、不得露底;滚压一要掌握好时机,二要用力、顺序适当、无遗漏,排除空气彻底;处理好收头和密封 ⑸ 铺贴操作人员配合要密切、熟练,仔细和认真地按规程操作 ⑹ 已出现的“空鼓”,可予以逐层挖剪、清除,要使补贴卷材每层有不小于100mm的搭接,挖剪区域按铺贴要求逐层补贴卷材并使之粘贴密实,面层再加铺卷材压盖挖补区7.3 屋面转角处,突出屋面管道等部位渗漏水7.3.1 可能产生问题的原因 ⑴ 转角处过渡处理不当,不利卷材贴实; ⑵ 基层未清理干净,密封和铺贴处理未达到规定要求; ⑶ 封口密封不严7.3.2 预防和处理 ⑴ 必须按规定要求仔细处理接缝,做好转角过渡圆弧、钝角和坡度,。
