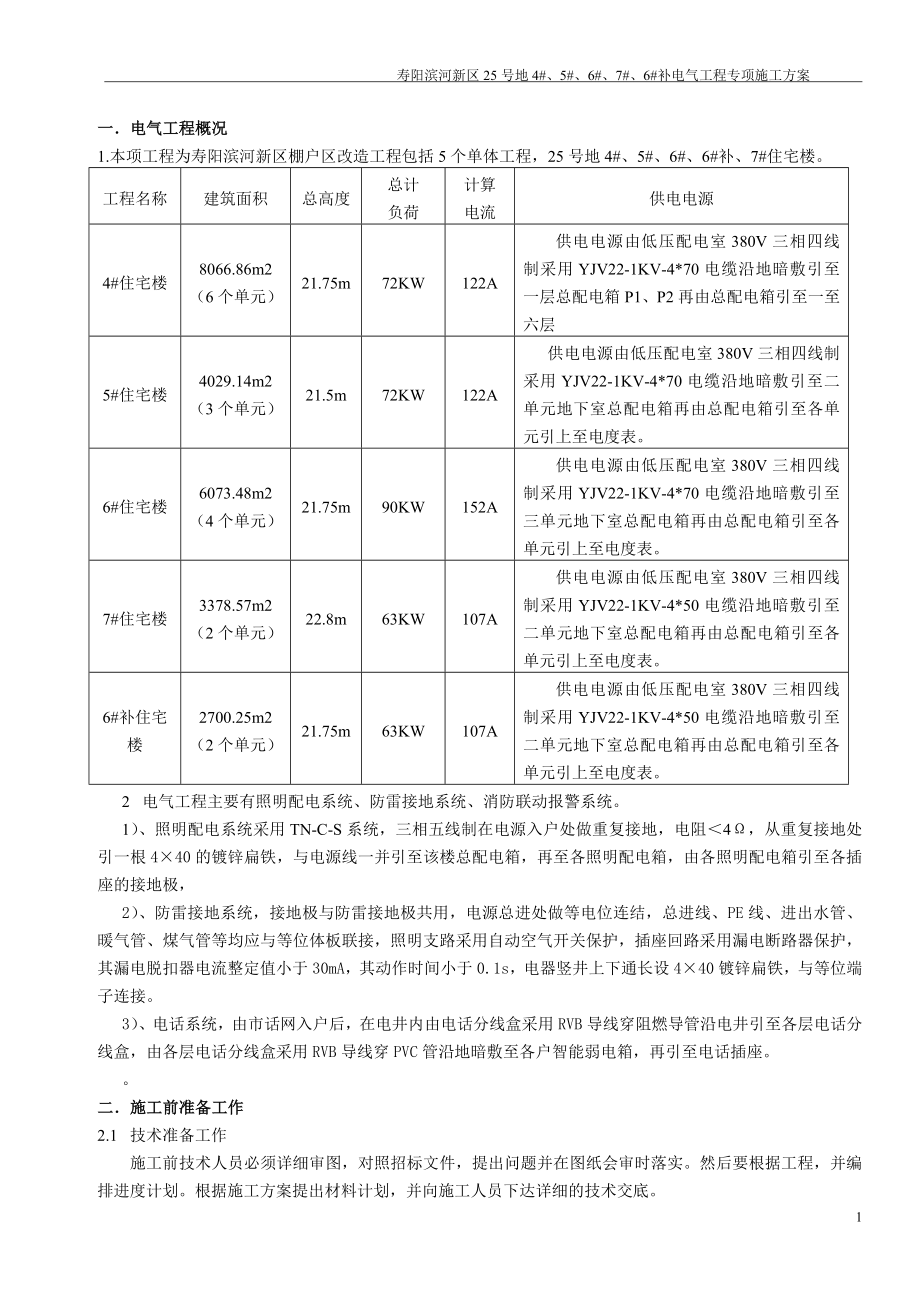

寿阳滨河新区25号地4#、5#、6#、7#、6#补电气工程专项施工方案 一.电气工程概况1.本项工程为寿阳滨河新区棚户区改造工程包括5个单体工程,25号地4#、5#、6#、6#补、7#住宅楼工程名称建筑面积总高度总计负荷计算电流供电电源4#住宅楼8066.86m2(6个单元)21.75m72KW122A供电电源由低压配电室380V三相四线制采用YJV22-1KV-4*70电缆沿地暗敷引至一层总配电箱P1、P2再由总配电箱引至一至六层5#住宅楼4029.14m2(3个单元)21.5m72KW122A供电电源由低压配电室380V三相四线制采用YJV22-1KV-4*70电缆沿地暗敷引至二单元地下室总配电箱再由总配电箱引至各单元引上至电度表6#住宅楼6073.48m2(4个单元)21.75m90KW152A供电电源由低压配电室380V三相四线制采用YJV22-1KV-4*70电缆沿地暗敷引至三单元地下室总配电箱再由总配电箱引至各单元引上至电度表7#住宅楼3378.57m2(2个单元)22.8m63KW107A供电电源由低压配电室380V三相四线制采用YJV22-1KV-4*50电缆沿地暗敷引至二单元地下室总配电箱再由总配电箱引至各单元引上至电度表。
6#补住宅楼2700.25m2(2个单元)21.75m63KW107A供电电源由低压配电室380V三相四线制采用YJV22-1KV-4*50电缆沿地暗敷引至二单元地下室总配电箱再由总配电箱引至各单元引上至电度表2 电气工程主要有照明配电系统、防雷接地系统、消防联动报警系统1)、照明配电系统采用TN-C-S系统,三相五线制在电源入户处做重复接地,电阻<4Ω,从重复接地处引一根4×40的镀锌扁铁,与电源线一并引至该楼总配电箱,再至各照明配电箱,由各照明配电箱引至各插座的接地极,2)、防雷接地系统,接地极与防雷接地极共用,电源总进处做等电位连结,总进线、PE线、进出水管、暖气管、煤气管等均应与等位体板联接,照明支路采用自动空气开关保护,插座回路采用漏电断路器保护,其漏电脱扣器电流整定值小于30mA,其动作时间小于0.1s,电器竖井上下通长设4×40镀锌扁铁,与等位端子连接3)、系统,由市话网入户后,在电井内由分线盒采用RVB导线穿阻燃导管沿电井引至各层分线盒,由各层分线盒采用RVB导线穿PVC管沿地暗敷至各户智能弱电箱,再引至插座二.施工前准备工作2.1 技术准备工作施工前技术人员必须详细审图,对照招标文件,提出问题并在图纸会审时落实。
然后要根据工程,并编排进度计划根据施工方案提出材料计划,并向施工人员下达详细的技术交底2.2 现场准备工作施工道路、施工用水、临电和场地由总承包方统一规划,生产、办公、库房等临时用房由总承包方提供,现场设办公室、库房各一间因本工程场地比较狭小,所以现场施工技术人员、材料人员需与建设(监理)和土建单位密切配合,做到材料随用随进2.3 人员准备工作施工人员上岗必须经过培训,掌握施工工艺、技术操作方法,考核合格后方可上岗,特殊工种必须持证上岗2.4 电气工程主要工程量计算,详见表13-1表13-1 电气工程主要工程量一览表 序号项目工 程 量备注单位数量1配电箱安装台151 2导管敷设m27952 3管内穿线m92332 4灯具安装套3698 5开关、插座安装个1797 2.5 电气工程主要机具准备,详见表13-2表13-2 电气工程主要机具计划表 序号名称型号单位数量备注1电焊机B×300-1台3 2套丝机中号台1 4切割机400型台2 5手枪钻Φl3把3 6冲击钻Φl2把4 7电 锤38E把5 8绝缘电阻表ZC-7块1 9接地电阻表ZC-8块1 表13-3 电气工程重要材料计划表 序 号工 种数 量备 注1熟练电工15 2一般电工10 3焊工8 4普工4 总 计13 三、施工工艺3.1、 塑料配管敷设:1)作业条件(1)结合建筑施工图,按电气配线管线布置图进行测量弹出水平面和分支布线控制线和线盒的定位点。
经复核后符合设计要求2)配合混凝土结构施工,需在钢筋绑扎过程中预埋箱盒及管路已按要求敷设完毕3)装配式结构就位调整后,应及时配合板缝处理时组装线管2)工艺流程测量放线、定位下料、加工箱、盒定位安装箱、盒干线、分支线走向坐标敷设管路扫管穿带线制弯连接插接(加热法)模具胀管插接套管连接法(1)测量放线、定位按照施工图纸,用小线和水平尺测量出配电箱、开关盒、插座盒、接线盒的准确位置和各段管线的长度,并应标出准确尺寸2)下料与预制加工a.硬质塑料管应根据设计管线的位置和长度下料,切口应平整、光滑,弯曲制作半径应符合设计要求b.切割下料硬质聚氯乙烯塑料管用钢锯切割下料时,切口要求整齐、平整、光滑切口处严禁有裂缝、马蹄口、毛刺等缺陷c. 硬质塑料管制弯(1)硬质塑料管制弯方法有冷煨和热煨两种其制弯方法及质量要求,应符合以下要求:能弯出的弯度设计要求,弯曲质量要求应防止管口处变形塑料管的连接方法(1)管与管之间的连接采用套管连接时,套管长度宜为管外径的1.5~3倍管与管的对口处应位于套管的中心施工过程质量控制要点(1)直埋地面内的硬塑料管,其露出地面易受机械损伤的一段,应有保护措施2)硬质塑料管敷设在现浇混凝土内时,应采取防止塑料管发生机械操作的技术措施。
3)塑料管在砖墙剔槽敷设时,应采用强度等级不小于M10的水泥砂浆抹面保护,其保护层厚度不应小于15mm3.2、管内穿线:1)作业条件:(1)建筑结构工程必须经过结构验收,符合设计要求和规范的规定方可进行下道工序2)配线管或线槽安装完毕箱、盒 安装符合设计要求(位置、标高、坐标、以及箱、盒型号、规格等)并应完好无损,不应受污染(被灰浆和施工杂物)3)线管内不得有积水及潮气浸入2)工艺流程配线配线穿带线放线、断线导线与带线的绑扎安护口导线绝缘层剥切导线连接线路绝缘测定3)配线(1)导线的选择必须符合设计要求不得随意改变其规格及截在应保证使用要求2)相线、中性线及保护接地线的颜色应加以区分,中性线为淡蓝色,用黄绿色相间的导线为保护地线清扫线管(1)穿线之前,应对管路进行扫管,将管内的异物清扫干净,为穿线做好准备工作2)作业方法将布务的两端牢固的绑扎在带线上,进行来回拉动带线,将管内杂物排出穿带线(1)穿带线之前,应检查管路的走向及箱、盒的位置是否符合设计要求2)带线常规是选用Φ1.2~2.0mm的铁丝先将铁丝的一端弯成不封口的圆圈,用穿线器将带线穿入管路内,在管路的两端均应留有100~150mm的余量。
3)当线路较长和转弯处较多时,可在敷设管路之前穿好带线4)线路检查和绝缘测试(1)线路检查:接、焊、包全部完成后,应进行自检和互检;检查导线接、焊、包是否符合设计要求及有关施工验收规范及质量验评标准的规定不符合规定时应立即纠正,检查无误后再进行绝缘摇测2)绝缘摇测:照明线路的绝缘摇测一般选用500V,量程为0~500MΩ的兆欧表一般照明绝缘线路绝缘摇测有以下两种情况:(1)电气器具未安装前进行线路绝缘摇测2)电气器具全部安装完在送电前进行摇测3.3、断路器安装低压断路器(自动空气开关)是一种最完善的低压控制开关能在正常工作时带负荷通断电路,又能在电路发生短路、严重过负荷以及电源电压太低或失压时自动切断电源还可在远方控制跳闸断路器开关合闸只能手动,而分闸可手动和自动电路发生短路故障时,其过电流脱扣器动作使开关自动跳闸,切断电路电路产生严重的过负荷,而过负荷达到一定的时间,过负荷脱扣器(热脱扣器)动作,使开关自动跳闸,切断电源供电线路电源电压严重下降或电压消失时,失压脱扣器动作,使开关跳闸,切断电源在按脱扣按钮时,使其开关的失压脱扣器失压或使用分励脱扣器通电,实施开关远程控制跳闸断路器安装调试:(1)安装在受振动处时,应有减振装置,以防止开关的内部零件松动。
2)常规应垂直安装,灭弧室应位于上部3)操作机构安装调试应符合以下要求:1)操作手柄或传动杠杆的开、合位置应正确,操作灵活、动作准确,操作力不应大于允许工作力值2)触头在闭合、断开过程中,可动部分与灭弧室的零件不应有卡阻现象3)触头接触应紧密可靠,接触电阻小4)运行前和运行中应确保断路器洁净,防止开关触头点发热,以防止酿成不能灭弧而引起相间短路3.4、开关、插座安装1 作业条件:灯具、开关、插座的型号、规格、质量符合要求,土建装修工程基本完成后进行1)材料验收(1)插座、开关的型号、规格,必须符合设计要求和国家现行技术标准的规定外观质量应完好无损,不得有裂纹和机械损伤2)辅助材料膨胀螺栓、木螺丝、机螺栓等),其规格、型号应符合设计要求与组合件必须匹配2)清理器具安装之前,将预埋盒子内残存的灰块、杂物剔掉清除干净,再用湿布将盒子内的灰尘擦净3)、工艺流程验收工具灯具、开关、插座组装kaiguan 灯具安装灯具通电试运行校验预埋件4)、插座安装(1)规范规定:插座安装高度距地面不宜小于1.3m;(2)插座标高允许偏差值应符合以下规定:a.同一室内安装的插座高度差不宜大于5mmb.并列安装的相同型号的插座高度关差不宜大于1mm。
3)住宅使用安全插座时,安装高度可为300mm5)、开关安装(1)灯的开关选择及要求选用开关时必须按设计要求及核算开关所控制灯具的工作电流及功率在同一工程中应尽量选用同一品种、同一型号的开关,以利维修和管理2)照明开关安装,应符合以下要求:a灯的开关位置应便于操作,安装的位置必须符合设计要求和规范的规定b安装在同一室内的开关,宜采用同一系列的产品,开关的通断位置应一致,且操作灵活、接触可靠c开关安装的位置要求是:开关边缘距门枢距离宜为150~200mm,距地面高度宜为1300mmd开关安装允许偏差值的规定是:并列安装的相同型号开关距地面高度应一致,高度差不应大于1mm同一室内安装的开关高度差不应大于5mm并列安装的拉线开关的相邻间距不宜小于20mme相线应经开关控制,民用住宅严禁设置床头开关6)、接线(1)单相双孔插座接线应根据插座的类别和安装方式而确定接线方法a.横向安装时,面对插座的右极接线柱应接相线,左极接线桩应接中性线b.竖向安装时,面对插座的上级接线柱应接相线,下极接线柱应接中性线2)单相三孔安装时,应符合以下规定:a.单相三孔插座时,面对插座上孔的接线柱应接保护接地线,面对插座的右极的接线柱应接相线,左极接线柱应接中性线。
b.接地或接零线在插座处不得串联连接c.接线时首先,将箱内甩出的导线留出维修余量,削出线芯,操作要精心,不得碰伤线芯将导线按顺时针方向盘绕在开关,插座对应的接线柱上旋紧压头连接独芯导线时,可将线芯直接插入接线孔内,坚固顶丝将其导线芯压紧线芯不得外露3)开关接线,应符合以下要求:1)相线应经开关控制接线时应仔细辩认,识别导线的相线与零线,严格做到开关控制(即分断或接通)电源相线,应使开关断开后灯具上不带电2)暗装的开关应采用专用盒专用盒的四周不应有空隙,盖板应端正,并应紧贴墙面7)调试运行(1)电气线路的绝缘电阻、连接牢固可靠,开关插座的接线正确性、漏电保护器的动作电流和时间、接地电阻和由照明设计确定的照度等;(2)主要电气器具、材料的合格证和进场验收记录;(3)隐蔽工程记录;(4)接地电阻、绝缘电阴测试记录;(5)照明全负荷试运行记录;(6)工序交接合格等施工安装记录;(7)分项、分部工程质量验收记录3.5、配电箱安装1)、材料准备配电箱、柜进场时,设备应有铭牌,并注明厂家名称,附备件齐全,设备开箱检查应由甲、乙方及供货单位共同进行,并做好检查记录2)、工艺流程盘面组装测量定位箱盘固定绝缘测试画 线固定电具配 线验 收3). 配电箱、柜的安装(1) 本工程配电箱包括明箱和暗箱,根据设计要求加工定货。
暗装配电箱根据预留洞尺寸,找好标高、水平、竖直,并将箱体用砂浆填实周边,明装箱量好尺寸,用膨胀螺栓固定(Φ10),不破坏箱面油漆,水平端正不歪斜2) 基础型钢安装时,应将型钢调直,然后按图纸要求预制加工基础型钢架,并刷好防锈漆,按图示位置把基础型钢架设在预留铁件上,用水平尺找平找正,用电焊固定,将接地扁钢与基础型钢两端焊牢,焊接长度为扁钢宽度的2倍3) 配电箱安装工艺流程:设备进场检验→弹线定位→明装配电箱螺栓固定暗装配电箱→盘面组装→箱体固定→绝缘摇测1)配电箱(板)的安装应牢固,其垂直偏差不应大于3mm暗装箱(板)根据预留洞口尺寸,首先找好箱体标高和水平尺寸,并将箱体稳固好,然后用水泥砂浆填实抹平,四周应无空隙2)照明配电板底边碟地面高度不宜小于1800mm3)接地线经汇流排(接地线端子)连接,无绞接现象1)箱盘内配线整齐,无绞接现象导线连接紧密,不伤芯线,不断股垫圈下螺丝两侧不应压不同截面导线,同一端子上导线连接不应超过两根,防松垫圈等配件齐全;(2)箱(盘)内开关动作应灵活可靠,带有漏电保护的回路,漏电保护装置动作电流和动作时间应分别不大于30mA和0.1s;(3)箱(盘)内接线整齐,回路编号齐全,标识正确;(4)照明箱(盘)应安装牢固,其垂直偏差不应大于3mm,照明箱底边距地面为1.5m,照明配电板底边距地面不小于1.8m。
四.电气工程主要施工方法及质量要求4.1 管路敷设分项、检验批工程施工方法及质量要求(1)首先要求在配合结构预埋中,施工人员必须认真熟悉图纸,严格按设计要求的管路规格、型号及敷设方式进行施工2) 根据设计图纸要求及 年 月 日图纸会审记录,有吊顶的房间管线为自线槽引出钢管明设,地下1,2层照明支路为沿150 × 100mm 钢线槽明设配合土建作好如人防、设备层、楼梯间等处的暗管敷设,筒体混凝土墙内开关、插座管路,无吊顶房间处管路的敷设以及电源进户保护管和电信人口保护管3 ) 关于管路的连接、防腐、弯扁度、弯曲半径、跨接地线、保护层、管盒固定、标高、管口处理等要求详见技术交底记录在施工中应认真加强看护,保证管路畅通,及时做好自检(互检、隐检、预检工作,并及时报验监理,保证施工符合实际和规范要求4.2防雷接地分项、检验批工程的施工方法及质量要求(1 ) 本工程防雷等级为二级,采用TN-S接地方式,将设备保护接地、防雷接地,各种金属管道的等电位接地、弱电系统的工作接地等共用接地装置2) 避雷网:根据×年×月×日图纸会审及设计图纸要求,在屋面防水层垫层内暗设不大于15×15m的避雷网格,避雷线及防雷引下线均采用结构柱主筋。
并在屋顶女儿墙上采用Ф10镀锌圆钢明设避雷带利用柱内主筋作为避雷引下线(因柱内主筋采用锥螺纹连接或套管压接,不需再焊接),上端与避雷带及避雷网格连接,下端与基础主筋焊接3) 强弱电共用接地:变配电室及电气设备间接地是从与结构底板钢筋通焊的接地板引出40×4mm镀锌扁钢消防控制室及电信设备间的工作接地利用BV-95m㎡塑铜线穿管从接地板引出4) 接地电阻测试:防雷接地测试点在距地面0. 5m设置测试卡,待所有防雷装置安装完毕,做接地电阻测试,并把摇测数值填写在“电气接地电阻测试记录”上5) 具体操作工艺要求和做法详见《建筑电气工程施工质量验收规范》(GB50303-2002),《建筑电气通用图集》(92DQ)和有关技术标准及技术交底4.3 灯具、开关、插座分项、检验批工程的施工方法及质量要求(1 ) 灯具安装前,应对灯具进行外观检查,完好无损的灯具方可使用根据灯具的安装场所,检查灯具是否符合要求,灯内配线是否符合设计及工艺标准,检查标志灯的批示方向是否正确,应急灯是否可靠灵敏,3kg以上的灯具须埋吊钩或螺栓,预埋件必须牢固可靠走廊的吊顶低于2.4m处,灯具金属外壳应做良好接地处理灯具安装牢固、端正,位置正确。
2) 开关、插座规格、型号符合设计要求,产品应有合格证,进场检验合格所有开关的切断位置一致,电器灯具的相线应经开关控制,单相插座应左零右火,三孔或三相插座接地保护均在1方;翘板开关距地面1.4m,距门口为15~20cm,开关不得放在门后,成排安装的开关、插座高度应一致,高低差不大于2mm,同一室内安装的播座高低差不应大于5mm五.电气安装各分项、检验批工程质量要求及电气通病的预防措施5.1 电气安装各分项检验批工程质量标准5.1.1 管路敷设分项检验批质量标准:材质及规格、品种型号必须符合设计及规范要求,各种材料必须有合格证件,在10层内敷设必须内外防腐后,外壁另进行两道沥青漆处理,在混凝土内敷设宜做内防腐,Φ30以下管子连接采用套管焊接,所有连接处及进出盒箱处均应焊跨接地线,管路弯曲半径≥10D,凹扁度≤0.10,保护层≥15mm5.1.2 管内穿线分项、检验批质量标准:材质及品种、规格、型号必须符合设计及规范要求,材料必须有合格证,导线绝缘电阻必须≥0. 5MΩ以上,穿线前应在盒、箱位置标高准确、无误的情况下进行,同时在穿线前必须将箱、盒清理干净,做到导线分色正确,余量适量5.1.3 接地装置分项、检验批质量标准:材质的品种、规格、型号必须符合设计及规范要求,材料必须有合格证及钢材抄件,接地电阻摇测必须符合要求,焊接长度:圆钢≥6D,圆钢与扁钢≥6D,扁钢与扁钢≥2D,且须三面焊,要求焊缝饱满,平整光滑,焊后将焊药清干净,在焊接处进行防腐处理。
5.1.4 电气器具及配电箱安装质量标准:材质及品种、规格、型号必须符合设计及规范要求,并必须有合格证开关、插座及配电箱安装应做到横平竖直,标高准确,紧贴墙面,固定牢靠,接地保护良好灯具安装必须牢固,并符合规范要求,接线正确所有接压线不伤线芯及绝缘层,箱内接压线做到整齐、美观、牢靠并编号正确5.1.5 建筑电气分部(子分部)观感质量标准:工程所有材料必须选用优良产品,并做到品种、型号、规格符合设计要求,质量合格、出厂质量证明文件齐全,有合格证检验报告;施工安装符合设计图纸要求,工程质量符合施工质量验收规范标准要求;路敷设,配电箱、开关插座、照明器具及防雷接地等分项上,外观质量必须达到优良标准5.2 建筑电气安装工程通病预防措施5.2.1 管路敷设通病:管路不齐,套丝乱扣,管口进人箱盒不一致,钢管管口出现毛刺,弯曲半径不够,有扁凹、开裂和严重锈蚀现象,该进行防腐处理的未做,墙面地面敷设管路出现裂缝原因分析:锯管管口不齐,是因为操作时,钢锯不垂直和不正所导致套丝乱扣,原因是板牙掉出或缺乏润滑油管口入箱盒长短不一致,是由于箱盒外边未用锁,箱盒内又没有设挡板而造成管口有毛刺是由于锯管后未用锉刀打光口,弯曲半径太小是因为煨管肘出弯太急,弯管器的槽过宽也会出现管径弯扁,表面凹裂现象,出现裂缝是因为管路的保护层太薄引起,在受力的情况下出现裂缝。
预防措施:锯管时,人必须站稳,手腕不颤动,出现马蹄口时,可用板锉锉平,然后再用圆锉将管口锉成喇叭口套丝时应先检查板牙是否符合规格、标准、应加润滑油管口入箱盒时可在外部加锁母,吊顶配管时必须在箱(盒)内外用锁母锁定,配电箱人管较多时,可在箱内设置一块平挡板,将入箱的管子顶住,待管路固定后,拆去此板确保管口入箱一致管子煨弯时应用定型的弯管器,随着煨弯随着向后移动煨弯器,使煨出的弯平滑,敷设管路时,保护层一定要大于20mm以上,这样才能避免出现裂缝现象4.2.2 金属管线保护地线和防腐通病:金属管线保护地线截面不够,焊接面太小,达不到标准,煨弯及焊接处刷防腐漆有遗漏原因分析:金属管线敷设焊接地线时,对焊接地线的作用和重要性概念不清,对金属管线刷防锈漆的目的、部位不明确预防措施:金属管线接头处,用Φ6以上的钢筋焊接,双面满焊,焊接长度要求达到跨接地线直径的6倍以上金属管线刷防腐漆除了直接埋设在混凝土中可免刷外,其他部位均应进行防腐处理,另外防雷接地线的各焊接处,清除皮后,刷防锈漆,最后再刷银粉5.2.3 箱盒安装质量通病:箱盒安装标高不一致,箱盒开孔不整齐,铁盒变形,箱盒抹灰缺阳角,现浇混凝土墙内箱盒移位,安装电器后,箱盒内脏物未清除。
原因分析:稳箱盒时未参照土建装修预放的统一水平线控制标高,尤其是在现浇混凝土墙、柱内配管的模板放平线未找,铁箱盒用电气焊切割开孔,致使箱盒变形,孔径不规矩,木箱盒开孔用钢锯锯成长方口,甚至敲掉一块箱子帮,土建施工时模板变形或移动,而使箱盒移位,凹过墙面,土建施工抹底子灰时,盒子口没有抹整齐,安装电器时没有清除残存及箱盒的脏物和灰砂预防措施:稳箱、盒找标高时,可以参照土建装修统一预放的水平线(水平的+0.5m装饰线),在混凝土、柱内稳箱盒时,除参照钢筋上的标高点外,还应与土建技术人员联系定位,用经纬仪测定出标高,以确定室内各点地平线稳装现浇混凝土墙内的箱盒时,应与钢筋网先连接牢固,并在后面加撑子,使之能被模板顶牢,不易移位箱盒开眼孔,必须用专用的开孔工具,保持箱盒眼孔整齐;穿线前应先清除箱、盒内灰渣,再刷道防锈漆;穿线后,用接线盒的盖板将盒子临时盖好,盒盖周边要小于圆木或插座的开关面板,但应大于盒子,待土建装修喷浆完成后,再拆除盒子盖,安装电器,灯具,这样可以保持盒内干净5.2.4 管内穿线质量通病:先穿线后戴护口,或者根本不戴护口;导线背扣或死扣,损伤绝缘层;相线未进开关,螺口灯头相线未接到灯头的舌簧上;穿线过程中弄脏经油漆粉刷好的墙面和顶板(棚),穿线不分颜色。
原因分析:穿线前放线时,将整盘线往外抽拖,引起螺旋形圈集中,出现背扣,导线任意在地上拖拉而被弄脏,操作人员手脏相线和零线因使用同一颜色的导线,不易区别,而且在断线、留头时没有严格做好记号,以导致相线和零线混淆不清,结果相线未进开关,也未安在螺灯头的舌簧上预防措施:穿线之前应严格戴好护口,管口无丝扣的可戴塑料内护口,放线时应用放线车,将整盘导线放在盘上,并轴上做出记录,自然转动线轴放出导线,就不会出现螺圈,可以防止背扣和电线拖地弄脏为做到相线、零线、地线不混淆,可采用不同颜色的导线,一般穿人管内的干线可不分色,为保证安全和施工方便,按要求分色为L1相线黄色,L2相线绿色,L3相线红色,N(中性线)为浅蓝色,PE(保护线)为黄绿双色线5.2.5 导线连接质量通病:剥除绝缘层时损伤线芯;焊接时,焊料不饱满,接头不牢固;多股导线连接设备、器具时未用接线端子,压头时不满圈,不用弹簧垫圈造成接点松动原因分析:用刀刃切割导线绝缘层伤线芯,导线焊接时,清理表面不彻底,焊接不饱满,表面无光泽,导线和设备、器具压接时,压得不紧,不加弹簧垫预防措施:剥切导线塑料绝缘层时,应用专用剥线钳,剥切橡皮绝缘层时,刀刃禁止直角切割,要以斜角剥切;多股导线与设备、器具连接时,必须压接线鼻子,而且压接丝必须加弹簧垫,所有电气用的连接螺栓、弹簧垫圈必须镀锌处理,不允许将多股线自身缠圈压接。
5.2.6 设备安装质量通病:(1)开关插座安装:金属盒子生锈腐蚀,插座盒内有不干净的灰渣,盒子抹灰不齐整,安装盖板后,四周墙面仍有-损坏残缺,特别是外观质量,暗开关、插座芯安装不牢固,安装好的暗开关板,插座盖板被喷浆污染,插座左零右火上接地接线错误,插座开关接线头不打返扣,导线在孔里松动原因分析:各种铁制暗盒子,出厂时没有做好防腐防锈处理,抹灰时只注意大面积的平直,忽视盒子的修整,抹罩面石膏时常仍未加以修整,待喷浆时再修补,由于墙面已干结,造成粘结不牢、易脱落,没有喷浆前先安装电器灯具,工序颠倒使开关板、插座板、电器具被喷浆弄脏电工开关插座接线不明白施工工艺,不懂规范标准要求,所以将线接错,插座线进孔不打扣预防措施:在安装开关、插座时,应先扫净盒内灰渣脏土,铁盒应先焊好接地线,然后全部进行防腐处理,如出现锈蚀,应补刷一次防锈漆各种箱盒的口边用高标号水泥泵浆抹口,如箱盒进墙过深可在箱口和贴脸之间抹水泥砂浆补齐对于暗装开关、插座盒子较深于墙面内的应采取其他补救措施,土建装修进行到墙面,顶板喷完浆活时,才能安装电气设备要求工序绝对不能颠倒,开关插座导线压接必须做扣、压紧,相线、零线、接地一定按规范做:左零,右火,上接地。
2)箱安装质量通病:箱体不方正,贴脸和门扇变形,箱盘面接地位置不明显,预留墙洞抹水泥砂浆不合格,在24cm砖墙或16cm混凝土墙内安装配电箱,墙背面普遍裂缝原因分析:箱体制做时未校正,在运输和搬运过程中造成变形,稳装箱体时与装修抹灰层厚度不一致,造成深浅不一,箱盘面接地线装在盘背后,没有装在盘面上,没有很好掌握安装标准,预留洞抹水泥砂浆时,没有掌握尺寸,在24cm厚的砖墙内暗装的配电箱,因墙体薄,箱体背面对钉钢板网,抹灰不粘贴,致使墙面普遍出现裂缝预防措施:箱体在搬运过程中不能对角搬运或就地拖拉,入室贮存在分层摆放,上方不能负重,箱盘面要装接地,保护箱体的保护接地线可以做在盘后,但盘面的接地线必须做在盘面的明显处,以便于检查测试,不准将接地线压在配电箱的固定螺丝上 (3)灯具安装质量通病:灯具安装不牢,灯具接线、螺灯口接线不对原因分析:固定螺丝不够,导线分色不清,未校查清楚,导线未分色预防措施:按规范施工,按要求分色,按图纸要求查清后再接线六.施工管理措施6.0 技术管理措施6.0.1 认真贯彻执行国家颁发的技术方针、政策、规范、技术规程标准和各项管理制度,且贯彻执行上级有关部门下达的各项规定的管理制度。
6.0.2 在公司技术负责人的指导下,建立本工程由项目经理主管,专业技术负责人具体负责,包括质检员、施工队队长、工长、班组长的质量管理体系,并以此开展技术工作6.0.3 施工资料管理:(1) 按《建筑工程资料管理规程》(DBJ01-51-2003)规定,由现场技术人员负责收集、整理本专业工程的各种质量控制资料及竣工资料,工程竣工后,按规定移交归档2) 工地设专人负责文件和资料的收发、登记,施工图纸的发放要按规定做好登记3) 设计单位、建设(监理)单位提出的变更及工程洽商记录,必须有设计、建设、监理、施工单位项目专业技术负责人的签字后方可生效重大变更应由主任工程师签字4) 其他各种技术资料也应按照有关规定履行交接签字手续5) 技术人员编制作业人员的技术交底,履行交接签字手续,外埠施工队工长将其作为短期资料保存,交底到具体施工班组,进行工前培训,保证按交底施工6.2 技术工作管理:(1) 接到图纸后,技术人员认真进行图纸会审,并做好会审记录2) 技术人员编制本工程的施工方案,做到科学、正确并有针对性,保证工程以此为指导进行施工3) 根据施工进度分段进行隐、预检由项目技术负责人组织、监理单位旁站,施工单位专业工长、质检员共同参加验收符合要求后,方可转入下道工序。
4) 在施工过程中,管理人员要熟悉施工方案、技术交底,跟随施工班组进行检查,监督并指导施工,保证按施工工艺、施工程序进行施工5) 技术人员负责编制本工程的材料计划,计划编制要准确及时,保证施工的顺利进行进场材料要组织验收,并按程序向监理、建设报审,合格后方可使用6) 对施工中出现的问题及时进行调查、分析、处理,若发生变更及时调整方案,制订相应措施6.2 施工质量保证措施6.2.1 定期对施工人员进行质量教育,提高质量意识,确保按质量标准、施工规范进行施工6.2.2 严格执行质量检查程序,每道工序必须先自检、后互检、再进行交接检、隐检等项工作6.2.3 实行定人、定位、定分工、定职责的方法、将质量管理工作分解到每个人、每个施工部位,以提高工程质量6.2.4 严格进货检验和试验工作程序,所有设备均进行考察,验证合格后方可订货进场后要会同专业技术人员,质检、物资人员与监理进行开箱检验,合格后进人安装其他材料根据北京市有关规定进行检查验收,对有试验要求的进行试验检查,做好验证记录,合格后方可进人安装对焊条、钢材等材料不能做紧急放行使用6.2.5 过程检验和试验是保证工程质量的重要环节,有关人员必须按施工方案的要求和基本程序进行检验和试验,未经检验和试验或检、试验不合格的过程,不得转序。
6.2.6 每月进行一次质量例会,提出并解决施工中出现的质量问题6.2.7 落实现场质量奖罚制,做到奖优罚劣,提高工程质量6.3 安全管理措施6.3.1 技术人员负责安全技术交底,安全负责检查并监督其实施6.3.2 机械、物资、临电等管理人员负责其工作范围内的安全管理工作6.3.3 制订安全管理措施及安全操作规程,坚持特殊工种持证上岗6.3.4 对外埠施工队进行人场安全教育,并考核班组长在施工之前要进行班前安全教育6.3.5 严格执行安全检查制度,对各种安全技术措施发现隐患时,必须及时纠正危及人身安全时,必须立即停止作业6.3.6 严格执行安全技术交底中的各项要求及电气工程中各分部(子分部)、分项的安全注意事项6.3.7 安装、维修或拆除临电工程,必须由临时电工解决,严禁其他电气施工人员随意动用临时用电设备6.3.8 高处施工时,梯子的使用必须严格按照规范要求6.4 物资管理措施6.4.1 严把施工物资进场验收关主要材料及设备进场后,需向监理报验,经检验合格后,方可使用,避免不合格产品注人现场造成不必要的浪费6.4.2 加强降低成本、提高经济效益的教育,使施工人员人人节约,管理现场材料。
6.4.3 严格执行限额领料制度,做到干多少、领多少、用多少外埠施工队领取材料,必须提前申报计划,并注明使用部位,避免随用随领造成材料流失浪费6.4.4 控制好工程质量杜绝因质量返工而造成的浪费6.4:5 材料进入现场后,所有验收合格的材料,材料人员要做好标识,标明名称、规格、质地状况及进场日期6.4.6 严格加强现场物资管理,做到大料不小用,长料不短用、并开展修旧利废活动对浪费材料者,严加处罚6.4.7 积极发挥施工人员积极性,开展技术革新和新技术、新产品、新材料使用的活动,提高工作效率,增加工作效益6.5 成品保护管理措施成品保护是电气安装工程中的重要环节,必须严格加以控制6.5.1 建立现场成品保护小组由专人负责、并定期进行检查6.5.2 土建浇筑混凝土时,应派人看护,防止预埋好的管路、套管或木盒移位或机械损伤6.5.3 尽量减少剔凿,确需剔凿时,应避免影响土建结构6.5.4 注意与其他专业工种的协调配合,安排好施工顺序,防止各专业间的破坏或因丢失造成的损失6.5.5 搬运材料机具及施焊时,要有具体的防护措施,不得将已做好的墙面、地面、门窗弄脏或破坏6.5.6 贵重设备或易坏物品设专库存放。
搬运及安装时要防止磕碰6.5.7 对有意违反成品保护措施或故意损坏安装好成品的行为,要进行严厉处罚6.5.8 现场成品保护人员要坚守岗位,履行职责,出现问题要分析原因,追查责任6.6 文明施工管理措施6.6.1 建立健全工程管理制度及各种施工管理措施6.6.2 加强外埠施工队管理,坚持人场教育,要求外埠施工队及时办理注册手续,并签订合同与各种生产责任状施工现场实行持证上岗制度,保证文明安全施工6.6.3 加强环境保护,减少粉尘、噪声、废水、固体废弃物,易燃易爆油品及化学品等污染,及时清理现场废弃物,保持现场整洁卫生6.6.4 服从大包方统一管理,协调好与各方的关系,保证工程的顺利完成6.6.5 现场不得随意倒污水、污物生产、生活垃圾按指定地点存放6.6.6 施工过程中产生的废料渣土要及时清理,做到工完场清6.7 降低成本措施6.7.1 加强施工材料进场验收关,避免不合格产品注入现场造成不必要的浪费6.7.2 加强降低成本和提高经济效益的教育使施工人员人人节约,管理好现场材料6.7.3 严格加强现场材料的管理做到大料不小用,长料不短用,并开展修旧利废活动6.7.4 严格执行限额领料制度。
做到干多少、领多少、用多少的标准6.7.5 控制好工程质量,杜绝因质量返工而造成的浪费6.7.6 积极发挥施工人员的积极性开展技术革新和新技术、新产品、新材料使用的活动,提高工作效益,增加经济效益6.7.7 做好工程施工的成品保护工作,严禁破坏成品七.施工资料目标设计7.1 技术管理要求7.1.1 认真熟悉图纸,严格按照(建筑工程资料管理规程)(DBJ01-51-2003)编制、收集整理本专业施工资料7.1.2 施工资料整编要及时、认真、清楚、真实、填写正确,项目齐全,签字完备7.1.3 各专业施工资料做到交圈,与工程同步7.1.4 施工资料收集、整理分专业负贵,责任到人7.1.5 验收与移交执行《建筑毕资料管毓程》(DBJ01-51-2003)相应规定7.2 施工资料管理组织体系7.2.1 专业技术负责人:常存林7.2.2 专业施工资料整编负责人:姚慧娥7.2.3 专业施工物资资料收集负责人:陈振宇7.3 施工资料目标设计内容电气施工资料目标设计详见《施工组织设计》13 。
