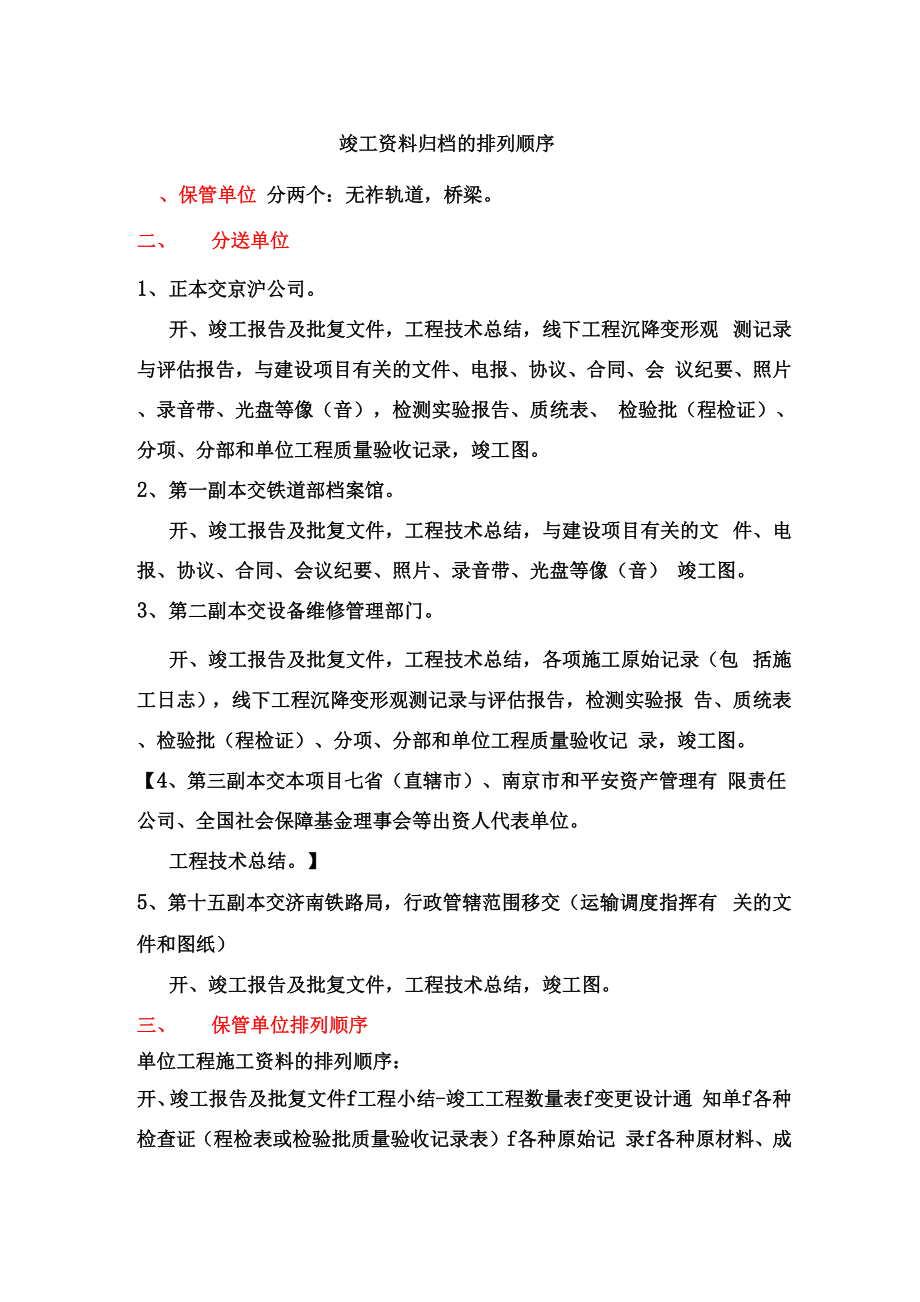

竣工资料归档的排列顺序、保管单位 分两个:无祚轨道,桥梁二、 分送单位1、 正本交京沪公司开、竣工报告及批复文件,工程技术总结,线下工程沉降变形观 测记录与评估报告,与建设项目有关的文件、电报、协议、合同、会 议纪要、照片、录音带、光盘等像(音),检测实验报告、质统表、 检验批(程检证)、分项、分部和单位工程质量验收记录,竣工图2、 第一副本交铁道部档案馆开、竣工报告及批复文件,工程技术总结,与建设项目有关的文 件、电报、协议、合同、会议纪要、照片、录音带、光盘等像(音) 竣工图3、 第二副本交设备维修管理部门开、竣工报告及批复文件,工程技术总结,各项施工原始记录(包 括施工日志),线下工程沉降变形观测记录与评估报告,检测实验报 告、质统表、检验批(程检证)、分项、分部和单位工程质量验收记 录,竣工图4、第三副本交本项目七省(直辖市)、南京市和平安资产管理有 限责任公司、全国社会保障基金理事会等出资人代表单位工程技术总结5、第十五副本交济南铁路局,行政管辖范围移交(运输调度指挥有 关的文件和图纸)开、竣工报告及批复文件,工程技术总结,竣工图三、 保管单位排列顺序单位工程施工资料的排列顺序:开、竣工报告及批复文件f工程小结-竣工工程数量表f变更设计通 知单f各种检查证(程检表或检验批质量验收记录表)f各种原始记 录f各种原材料、成品出厂合格证f其他报表和文字材料―施工日志 ―竣工图。

1、 综合;施工技术总结,施工中来往文件、协议、合同文本,照片、 录音、录像,工程质量检验报告2、 线路:无祚轨道3、 桥梁:施工资料,施工日志,图纸四、案卷排列顺序无咋轨道:工程测量f轨道板―底座板f沥青砂浆f轨道施工资料集中装订成册,组成若干卷无咋轨道按轨道板、底座板、沥青砂浆、轨道结构顺序单独组卷桥梁:桩基、墩台f桥面附属施工资料按墩台顺序集中组卷钻孔桩按墩台、根顺序集中组卷 桥面防水层单独组卷,可结合单位工程的划分单独成册桥面系工程按伸缩缝、防护墙、盖板预制安装、电缆槽(含竖墙A、 竖墙B、防水)、接触网支柱基础、栏杆预制安装、遮板预制安装、 声屏障、风屏障、墩顶护栏、梁部检查设备顺序单独组卷可结合单 位工程的划分单独成册各种原始记录:测量放样资料,实验报告,原材料、成品、半成品、 出厂合格证及检测报告等铺轨材料,可单独成册,排列在各种原始记 录分类中,只需要制作1份,纳入第二副本CPIII及加密点资料单独成册,排列在沉降变形观测记录和评估报告 分类中第三方无损检测、评估报告相关资料可单独成册,排列在各种检查证 分类中项目各专业组成的保管单位的具体要求及顺序竣工资料(指项目及内容)组卷整体顺序。

项目一专业f单位工程f施工资料、施工日志、竣工图、检验批在组成保管单位时,应先区分专业,然后按单位工程组成若干个保管 单位,一个保管单位(单位工程)一般按施工资料、施工日志、竣工图三部分 组成,并进行科学排序(单位、分部、分项工程及检验批划分的顺序), 文字在前,图纸在后专业工程文字资料组卷顺序(相关内容)各专业工程文字资料组卷顺序原则上按照附件一排列个别顺序按 相关文件规定调整)具体内容如下:全部竣工文件一、综合部分凡各专业不能包括进去的,均可收集纳入综合部分内1 .施工中形成的有关文件、电报、协议、合同、会议纪要以及 照片(底片)、录音带、录像带二、线路专业包括线路综合、无碴轨道工程及线路其他三个部分(一)线路综合包括I .水准点表(建交一4—1)2.控制桩表(中线基桩表)(建交一4—2)3 .统一里程与施工里程对照表(地验交一6)4. 曲线表5 .坡度表6 .断链表7 .断高表8 .控制测量成果表9 .线路竣工平面图10 .线路竣工纵断面图II .线路竣工平、纵断面缩图(二)无碴轨道工程1 .开工报告及批复文件2.变更设计通知单3 .会议纪要等相关文件4. 工程施工小结5 .单位工程质量验收表6 .无碴轨道工程数量汇总表7 .正线线路上部建筑铺设材料汇总表(建交一 13)8 .轨枕(轨道板)合格证9 .现浇混凝土道床、支承层采用材料检验报告及混凝土试件、砂浆试件报告10. 施工日志11. 精密测量及评估资料三、桥梁专业(一)桥梁工程其内容包括:综合部分:1 .开工报告及批复文件2 .变更设计通知单3・会议纪要等相关文件4.工程施工小结5 .检查桩基检测情况表6 .桥梁墩台中线、水平、跨度情况(铁程检一11)7 .检查钢筋混凝土桥梁架设前墩台顶帽及梁部尺寸情况(铁程 检 一12)8 .桥梁沉降变形观测记录与评估报告试验部分:9 .各种原材料出厂合格证或复试报告10. 工程用水水质化验情况11. 混凝土抗压强度、弹性模量、砂浆抗压强度试压报告及混凝 土耐久性指标检验情况报告现浇及附属部分:12. 现场灌注钢筋或预应力混凝土梁工程检查证及检验资料13 .桥梁围栏、护栏、人行道、遮板、梁部检查设备、防火设备 检查证、图纸施工日志部分:14 .施工日志竣工图部分:15.竣工图(1) 桥址平面图(2) 全桥总布置图(3) 桥址工程地质水文、河床断面图(地质复杂的桥附属)(4) 桥梁墩台及基础竣工图(5) 桥梁特殊结构竣工图(6) 桥梁新技术、新结构竣工图(7) 其他附属工程竣工图(8) 桥上综合接地等有关竣工图检验批及评定记录部分:(二)桥梁工程检验批、分项、分部工程验收记录。

单位、分 部、分项、检验批划分的顺序)单位工程文字资料组卷顺序单位工程的施工资料进行排列,装订成册其排列顺序是:(1) 开、竣工报告及批复文件(2) 工程施工小结(3) 竣工工程数量表(4) 变更设计通知单(5) 各种检查证(检验批质量验收记录表一桥梁工程检验批、 分项、分部工程验收记录,第三方无损检测,评估报告相关资料)(6) 各种原始记录(测量放样,桥梁墩台中线、水平、跨度情 况,检查钢筋混凝土桥梁架设前墩台顶帽及梁部尺寸情况,桥梁沉降 变形观测记录与评估报告,CPIII及加密点资料,检查建筑物防水层 及泄水设备,各种原材料出厂合格证或复试报告,工程用水水质化验 情况,混凝土抗压强度、弹性模量、砂浆抗压强度试压报告及混凝土 耐久性指标检验情况报告,现场灌注钢筋或预应力混凝土梁工程检查 证及检验资料,桥梁围栏、护栏、人行道、遮板、梁部检查设备、防 火设备检查证、图纸)(7) 各种原材料、成品出厂合格证(8) 其他报表和文字材料(新材料、新工艺、新技术等相关资 料,工艺性试验验收报告)(9) 施工日志(10) 竣工图(按专业、图号排列)2010年12月14日星期二。
